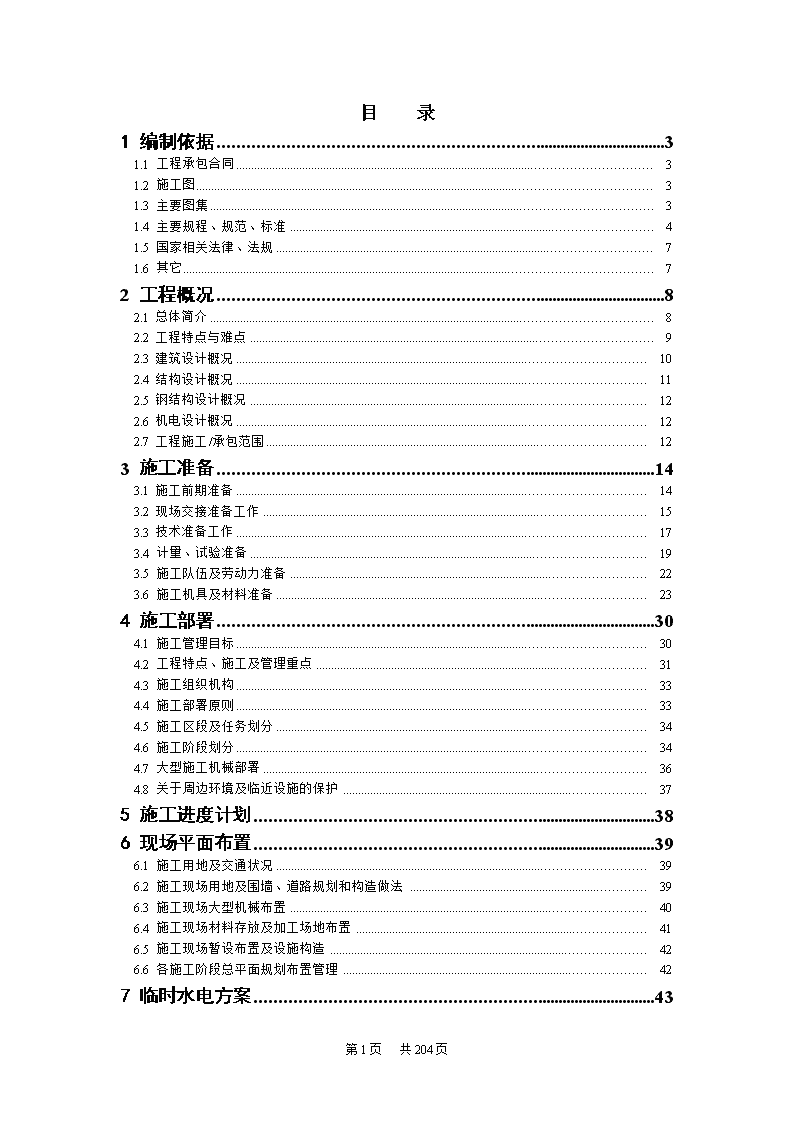

目录1编制依据31.1工程承包合同31.2施工图31.3主要图集31.4主要规程、规范、标准41.5国家相关法律、法规71.6其它72工程概况82.1总体简介82.2工程特点与难点92.3建筑设计概况102.4结构设计概况112.5钢结构设计概况122.6机电设计概况122.7工程施工/承包范围123施工准备143.1施工前期准备143.2现场交接准备工作153.3技术准备工作173.4计量、试验准备193.5施工队伍及劳动力准备223.6施工机具及材料准备234施工部署304.1施工管理目标304.2工程特点、施工及管理重点314.3施工组织机构334.4施工部署原则334.5施工区段及任务划分344.6施工阶段划分344.7大型施工机械部署364.8关于周边环境及临近设施的保护375施工进度计划386现场平面布置396.1施工用地及交通状况396.2施工现场用地及围墙、道路规划和构造做法396.3施工现场大型机械布置406.4施工现场材料存放及加工场地布置416.5施工现场暂设布置及设施构造426.6各施工阶段总平面规划布置管理427临时水电方案43第204页共204页

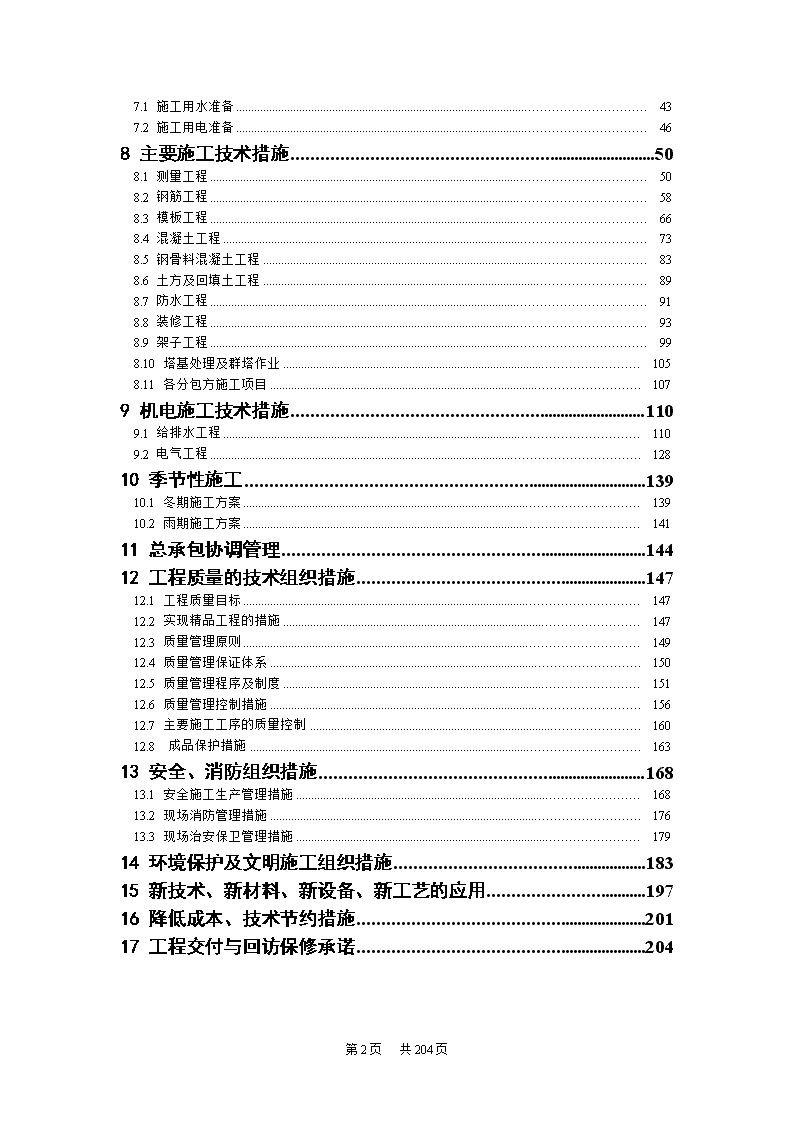

7.1施工用水准备437.2施工用电准备468主要施工技术措施508.1测量工程508.2钢筋工程588.3模板工程668.4混凝土工程738.5钢骨料混凝土工程838.6土方及回填土工程898.7防水工程918.8装修工程938.9架子工程998.10塔基处理及群塔作业1058.11各分包方施工项目1079机电施工技术措施1109.1给排水工程1109.2电气工程12810季节性施工13910.1冬期施工方案13910.2雨期施工方案14111总承包协调管理14412工程质量的技术组织措施14712.1工程质量目标14712.2实现精品工程的措施14712.3质量管理原则14912.4质量管理保证体系15012.5质量管理程序及制度15112.6质量管理控制措施15612.7主要施工工序的质量控制16012.8成品保护措施16313安全、消防组织措施16813.1安全施工生产管理措施16813.2现场消防管理措施17613.3现场治安保卫管理措施17914环境保护及文明施工组织措施18315新技术、新材料、新设备、新工艺的应用19716降低成本、技术节约措施20117工程交付与回访保修承诺204第204页共204页
1编制依据1.1工程承包合同序号名称签订日期编号1***建设工程办公室建设工程施工合同2005.2GF-1999-02011.2施工图序号工程名称编号出图日期1***总图及外管线总施-11168-A/12***建筑专业建施-11168-Z/13***大剧院建施-11168-O/1含建筑、结构、水、暖、电施工图4***音乐厅建施-11168-C/1含建筑、结构、水、暖、电施工图5***小剧场建施-11168-T/1含建筑、结构、水、暖、电施工图6***艺术馆建施-11168-M/1含建筑、结构、水、暖、电施工图7***美术馆建施-11168-G/1含建筑、结构、水、暖、电施工图8***北共享大厅建施-11168-N/1含建筑、结构、水、暖、电施工图9***南共享大厅建施-11168-S/1含建筑、结构、水、暖、电施工图10***中心服务区建施-11168-Y/1含建筑、结构、水、暖、电施工图1.3主要图集序号名称编号1混凝土结构施工图平面整体表示方法制图规则和构造详图03G101-1/22建筑配件图集(合订本)中南标系列3室外工程02J0034地下工程防水构造03J2015变形缝建筑构造02J3316建筑无障碍设计04CJ01-17建筑电气通用图集92DQ38建筑设备施工安装通用图集91SB1—91SB99国家标准通用图集99S202第204页共204页
1.4主要规程、规范、标准序号类别名称编号1国家砌体结构设计规范GB50003-20012国家建筑地基基础设计规范GB50007-20023国家混凝土结构设计规范GB50010-20024国家建筑抗震设计规范GB50011-20015国家建筑设计防火规范(2001年修订版)GBJ16-876国家钢结构设计规范GB50017-20037国家建筑地面设计规范GB50037-968国家建筑结构可靠度设计统一标准GB50068-20019国家建筑结构设计术语和符号标准GB/T50083-9710国家总图制图标准GB/T50103-200111国家建筑制图标准GB/T50104-200112国家建筑结构制图标准GB/T50105-200113国家工程结构设计基本术语和通用符号GBJ132-9014国家民用建筑照明设计标准GBJ133-9015国家建筑内部装修设计防火规范(2001年局部修订)GB50222-9516国家建设工程监理规范GB50319-200017国家建筑工程施工质量验收统一标准GB50300-200118国家工程测量规范GB50026-9319国家工程测量基本术语标准GB/T50228-9620国家建筑边坡工程技术规范GB50330-200221国家地下工程防水技术规范GB50208-200222国家建筑地基基础工程施工质量验收规范GB50202-200223国家砌体工程施工验收规范GB50203-200224国家混凝土结构工程施工及验收规范GB50204-200225国家屋面工程质量验收规范GB50207-200226国家地下防水工程质量验收规范GB50208-200227国家建筑地面工程施工质量验收规范GB50209-200228国家建筑装饰装修工程质量验收规范GB50210-200129国家建筑给排水及采暖工程施工质量验收规范GB50242-200230国家建筑通风与空调施工质量验收规范GB50243-200231国家建筑电气工程施工质量验收规范GB50303-200232国家电气装置安装工程接地装置施工及验收规范GB50169-92第204页共204页
33国家电气装置安装工程施工及验收规范GB50257-9634国家火灾自动报警系统施工及验收规范GB50166-9235国家电梯工程施工质量验收规范GB50310-200236国家建筑与建筑群综合布线系统工程验收规范GB50312-200037国家智能建筑工程质量验收规范GB50339-200338国家建设工程项目管理规范GB/T50326-200139国家钢筋混凝土用热轧光圆钢筋GB13013-9140国家钢筋混凝土用带肋钢筋GB1499-199842国家普通混凝土拌合物性能试验方法GB50080-200243国家混凝土力学性能试验方法GB50081-200244国家硅酸盐水泥、普通硅酸盐水泥GB175-199945国家用于水泥和混凝土中的粉煤灰GB1596-9146国家混凝土强度检验评定标准GBJ107-8747国家混凝土结构试验方法标准GB50152-9248国家混凝土质量控制标准GB50164-9249国家粉煤灰混凝土应用技术规范GBJ146-9050国家混凝土外加剂应用技术规程GBJ113-8751国家建设工程施工现场供用电安全规范GB50194-9352国家钢结构工程施工质量验收规范GB50205-200253国家涂装前钢材表面锈蚀等级和除锈等级GB8923-8854国家建筑防腐蚀工程施工及验收规范GB50212-200255国家建筑防腐蚀工程检验评定标准GB50224-9556国家城市建设档案著录规范GB50323-200157国家建设工程文件归档整理规范GB/T50328-200158国家民用建筑工程室内环境污染控制规范GB50325-200159国家工程抗震术语标准JGJ/T97-9560行业建筑地基处理技术规范JGJ79-200261行业钢筋焊接及验收规程JGJ18-200362行业施工现场临时用电安全技术规范JGJ46-8863行业建筑施工高处作业安全技术规范JGJ80-9164行业建筑机械使用安全技术规程JGJ33-200165行业建筑工程冬期施工规程JGJ104-9766行业钢筋机械连接通用技术规程JGJ107-200367行业玻璃幕墙工程技术规范JGJ102-2003第204页共204页
68行业建筑施工扣件式钢管脚手架安全技术规范JGJ130-200169行业混凝土泵送施工技术规程JGJ/T10-9570行业高层建筑混凝土结构技术规程JGJ3-200271行业早期推定混凝土强度试验方法JGJ15-8372行业回弹法检测混凝土抗压强度技术规程JGJ/T23-200173行业粉煤灰在混凝土和砂浆中应用技术规程JGJ28-8674行业普通混凝土用砂质量标准及检验方法JGJ52-9275行业普通混凝土用碎石或卵石质量标准及检验方法JGJ53-9276行业普通混凝土配合比设计规程JGJ55-200077行业混凝土减水剂质量标准和试验方法JGJ56-8478行业混凝土拌合用水标准JGJ63-8979行业中型砌块建筑设计与施工规程JGJ5-8080行业建筑砂浆基本性能试验方法JGJ70-9081行业贯入法检测砌筑砂浆抗压强度技术规程JGJ/T136-200182行业多孔砖砌体结构技术规范JGJ137-200183行业混凝土小型空心砌块建筑技术规程JGJ/T14-9584行业砌筑砂浆配合比设计规程JGJ/T98-200085行业烧结粘土空心砖应用技术规程JGJ01-25-9686行业建筑钢结构焊接规程JGJ81-200287行业钢结构用高强螺栓连接的设计施工及验收规程JGJ82-9188行业玻璃幕墙工程质量检验标准JGJ/T139-200189行业建筑玻璃应用技术规程JGJ113-200390行业建筑照明术语标准JGJ/T119-9891行业建筑工程冬期施工规程JGJ104-9792行业工程网络计划技术规程JGJ/T121-9993行业建筑机械使用安全技术规程JGJ33-200194行业施工现场临时用电安全技术规范JGJ46-8895行业建筑施工安全检查标准JGJ59-9996行业建筑施工高处作业安全技术规范JGJ80-9197协会超声法检测混凝土缺陷技术规程CECS21:200098协会混凝土含碱量限值标准CECS53:9399协会钢结构防火涂料应用技术规程CECS24:90100协会钢管混凝土第204页共204页
1.5国家相关法律、法规序号类别名称编号1国家中华人民共和国建筑法中华人民共和国主席令1997年第91号2国家中华人民共和国计量法与实施细则中华人民共和国主席令1997年第28号3国家中华人民共和国环境保护法中华人民共和国主席令1989年第22号4国家建设工程质量管理条例中华人民共和国国务院令第279号5国家中华人民共和国安全生产法中华人民共和国主席令2002年70号6国家中华人民共和国职业病防治法(2002.5.1施行)中华人民共和国主席令2001年60号7国家中华人民共和国防震减灾法8国家中华人民共和国环境噪音污染防治法(1997.3.1施行)中华人民共和国主席令77号9国家建设工程质量管理条例中华人民共和国国务院令2000年279号10国家建设工程勘察设计管理条例11国家建设工程安全生产管理条例(2004.2.1施行)中华人民共和国国务院令2003年393号12行业关于印发《建筑工程预防高处坠落事故若干规定》和《建筑工程预防坍塌事故若干规定》的通知中华人民共和国建质[2003]82号13国家工程建设标准强制性条文中华人民共和国建设部建标[2000]85号14行业房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法中华人民共和国建设部第78号令15行业房屋建筑工程和市政基础设施工程实行见证取样和送检的规定中华人民共和国建标[2000]211号文1.6其它序号名称编号1河南省建筑和装饰工程综合基价(2002年)2***岩土工程勘察报告3关于建筑业进一步推广应用10项新技术的通知建[1998]200号4质量手册及相关程序文件Q/BCEG105-20025职业健康安全管理程序文件Q/BCEG130-2002第204页共204页
2工程概况本章主要包括工程总体概况、工程施工范围、建筑设计概况、结构设计概况、钢结构概况、机电设计概况等内容。2.1总体简介一、总体概况序号项目内容1工程名称2工程地址3建设单位4设计单位5监理单位6质量监督单位7施工总承包单位8建筑面积总建筑面积:77396m2;其中地上:62557m2地下:14839m29绝对标高±0.000=92.000m10建筑耐久年限一级,50年以上(大剧院为100年)11建筑防火分类一类12建筑耐火等级一级13建筑抗震设计建筑设防烈度:7度(按8度采取抗震措施)14合同质量目标中州杯、鲁班奖15工期667个日历天二、各建筑总体概况序号项目层数高度(m)建筑面积(m2)1大剧院地下3层、地上8层42.000248642音乐厅地上5层26.80056853小剧场地下1层、地上4层22.20039194艺术馆地上4层26.94066705美术馆地上6层29.618111336北共享大厅地上3层27.0005241第204页共204页
7南共享大厅地上3层25.68045578中心服务区地下1层、地上1层10.800153279南北艺术墙39.680110010标志塔60.0002.1工程特点与难点2.2.1***位于河南省****区中心****南侧,占地面积10公顷。西临核心区中心内环道;北临***大片绿地;东临***湖;南临*****站。本工程由1800座大剧院,800座音乐厅,300座小剧场,美术馆,艺术馆,南、北共享大厅和中心服务区组成。大剧院是***工程的重要组成部分,以演出中外歌剧、舞剧、大型歌舞为主,芭蕾舞、话剧、戏剧为辅,可适应多种表演艺术形式的需要。大剧院观众厅的平面为“大陆式”,可容纳观众1800人,分布在池座、楼座和两侧包厢。大剧院的舞台设计为“品”字形,设有主舞台、左右侧台和后舞台。主舞台设有升降台,左右侧台设有车台,后舞台设有车载转台,相应位置设有辅助升降台。舞台前设有升降乐池,主舞台上空设置灯光吊杆、灯光吊笼、电动吊杆、单点吊机、全景幕吊杆、侧吊杆等吊挂设备。另外设有活动假台口、防火幕、隔音门、大幕机等舞台机械设备。舞台16米以上空间设有四层天桥,满足舞台设备和舞台灯光的安装要求。大剧院观众厅的背景噪音控制标准为≤NR25噪声评价曲线。观众厅的围护结构根据声学效果的构造,主舞台、侧台结构与后台技术用房的结构设缝分开,侧舞台上方的设备用房楼面采用隔振楼面,观众厅上方闷顶空间也采用隔声楼面构造。球体外壳结构与舞台、观众厅结构分开,并设有专门的吸音降噪构造措施。音乐厅设有800座观众席、贵宾楼座,并设有管风琴演奏设备。小剧场设有固定舞台、升降舞台和可升降的观众席,并配有声、光控制室和舞台机械设备控制室。艺术馆内设有动态艺术表演厅、舞台,各种珍品库1014平方米,艺术展示厅1920平方米。美术馆设有1603平方米大展厅、904平方米中展厅、78平方米珍品库以及多个培训室和研究中心。第204页共204页
此五个单体建筑均为不规则椭圆体,几何模型是在没有空间曲面方程情况下完全根据设计师的想象建立的。五个单体建筑均采用下部现浇钢筋混凝土框架-剪力墙结构体系,上部钢结构屋盖,整体外包金属幕墙。下部钢筋混凝土外边缘柱沿椭球体面斜向设置,结构体系极不规则,受力状况复杂。南北共享大厅内设有两层平台,顶部为玻璃屋盖。采用现浇钢筋混凝土框架结构。屋盖采用钢管桁架结构体系,与艺术墙连接为一个整体,互为支撑。中心服务区地下一层、地上一层。为现浇钢筋混凝土框架结构。地下为汽车库、地上为各类机房和人员通道,中心服务区顶部设有叠水景观和54米高标志塔。中心服务区是整个艺术中心的车辆、人员的进出通道,通过南北共享大厅与五个单体建筑连为一个整体。2.1建筑设计概况项目内容外装修结构墙装饰用灰泥抹面、一般耐水腻子、耐擦洗涂料、花岗石板外装饰金属幕墙和玻璃构成的双幕墙体系、铝合金百叶、防雨通风百叶内装修楼地面耐磨细石混凝土地面、水泥砂浆地面、地砖、预制水磨石、橡胶楼面、硬木地板楼面、水泥浮筑防水隔声楼面、弹性地毯楼面、花岗石板地面、抗静电活动地板内隔墙页岩砖墙、加气混凝土墙、轻钢龙骨板墙内墙、柱樱桃木饰面板、刮腻子亚光涂料墙面、高级釉面砖防水墙面、穿孔纤维水泥加压板吸声墙面、一般抹灰、刮耐水腻子、耐擦洗涂料、抛光花岗岩板、铝合金装饰面板、仿木饰面板、装饰玻璃、铝板网吸音墙顶棚抹灰、刮腻子、纤维石膏板吊顶、木丝板吸声吊顶、铝合金板吊顶、涂料顶棚、石膏装饰板、金属隔珊、防火纸面石膏板、穿孔纤维水泥加压板、装饰玻璃、铝板网门窗门防火隔音门、防火门、隔音门、木门、铝合金门、卷帘门、玻璃门、防火卷帘门、铝合金中空玻璃平开门、防火防盗门、保温卷帘门窗铝合金窗、防火窗、铝合金百叶窗、铝合金断桥中空玻璃推拉窗、铝合金推拉窗、隔声推拉窗、隔声固定窗、铝合金断桥中空玻璃固定窗、铝合金百叶窗、金属消音百叶窗屋面金属屋面、玻璃顶屋面、花岗石屋面(防水等级为Ⅱ级,合理使用年限15年)防水地下室防水等级Ⅰ级,采用三道防水:钢筋混凝土自防水,4厚自粘橡胶沥青防水卷材,水泥基渗透结晶防水涂层卫生间、淋浴间1.5厚非焦油型聚氨酯防水涂料第204页共204页
2.1结构设计概况序号项目内容1地下水位场地50年一遇地下水最高水位按89.0m考虑2使用年限大剧院100年,其它为50年。3安全等级屋盖钢结构、艺术墙钢结构为一级,其它为二级4基础等级大剧院为甲级、其它为乙级5设防烈度7度设防,设计基本地震加速度0.15g,设计地震分组为第一组6设防类别大剧院为乙类,其它为丙类7结构抗震等级大剧院:框架、剪力墙均为一级其它部分:框架构造设计二级,剪力墙二级8结构体系钢筋混凝土框架剪力墙结构上部钢管相贯焊钢桁架9基础结构灌注桩承台基础、钢筋砼筏板式基础底板厚:800mm、500mm、400mm10主要混凝土构件尺寸(mm)墙:550、500、400、300、250板:180、150、120、100柱:500×500、500×600、500×800、700×700、900×800、1100×1100、1300×500、1600×800、1900×500梁:300×500、300×700、400×800、500×1400、500×700、500×1925、500×900、600×1700、600×2000、600×250011砼强度等级砼垫层:C15,地下结构:C30~C35,剪力墙:C45,框架柱、斜柱:C45,梁、板:C30,楼梯:C30,其它:C2012砼抗渗等级S6、S813钢筋规格HPB235、HRB335、HRB40014钢筋直径(mm)28、25、22、20、18、16、14、12、10、8等15钢筋连接D≥20MM的纵向钢筋接头及水平钢筋接头一律采用机械连接;钢筋机械连接全部采用滚轧直螺纹套筒接头16钢筋保护层(mm)承台钢筋保护层为50MM(底面为100MM);底板钢筋保护层为:下100MM,上35MM;板净保护层:15MM;梁净保护层:25MM;柱净保护层:30MM,少数柱保护层42MM;墙净保护层:15MM(且不小于钢筋直径)第204页共204页
2.1钢结构设计概况项目内容钢结构椭圆体钢结构屋盖钢桁架支撑体系南北艺术墙钢结构桁架系统与外饰幕墙的组合体。标志塔钢结构筒体与幕墙结合体南北共享厅钢结构屋盖钢桁架支撑体系大剧院主台钢桁架与混凝土空腹桁架支撑体系音乐厅中厅钢结构梁与混凝土结构组合结构舞台机械钢结构2.2机电设计概况序号名称编号1给水工程本工程以市政自来水作为水源,郑东新区CBD中心的内环路上现有DN500的市政环状给水管,从此管网上引入进水管,各馆分别设置计量水表。生活给水管采用给水钢塑复合管,埋地管采用球墨给水铸铁管2排水工程本工程卫生间内污、废水采用合流制,室内地上污废水重力自流排入室外污水管,污水经化粪池处理后排入市政污水管,最终排至本工程西南侧内环路上城市污水管网,地下废水通过集水坑提升排至室外雨水管。室内污水管、通气管采用聚丙烯静音排水塑料管,埋地管采用离心铸造承插铸铁管。与污水泵连接的管道采用涂塑钢管,地下室外墙以外的埋地管采用给水铸铁管。室内雨水立管和悬吊管采用镀锌钢管。3电气工程本工程采用10KV电源供电,两路同时供电。设置四个变电所和一个柴油发电机房。低压配电系统电压等级为220/380V,采用三相四线制供电。消防负荷及重要负荷等采用双电源供电并在末端互投。应急照明采用双电源互投箱配电,平时采用BAS控制或开关控制,火灾时由消防值班室强制接通。部分应急照明设置EPS电源。防雷与接地系统:利用建筑物的金属外立面或利用艺术墙顶部的擦窗机金属轨道及建筑物的结构钢桁架、钢檩条、钢管结构支撑物作接闪器,并与结构的钢桁架连接;利用建筑物的结构钢桁架,钢筋混凝土柱、圈梁内的钢筋作引下线、均压带;均压环利用钢桁架、混凝土圈梁内两根Φ16以上的主钢筋通长焊接形成;接地极为建筑物的基础、基础底板上下两层主筋中的两根。弱电系统第204页共204页
本工程包括电话系统、火警系统、业务广播及火警应急广播、综合布线系统、闭路电视监控系统、入侵报警系统、有线电视系统、同声传译与会议投影系统、门禁系统、巡更系统、停车场管理系统、智能化系统集成等。2.1工程施工/承包范围序号名称编号1总包施工范围施工图范围内的所有土建工程、给排水工程,一般动力照明工程,采暖、通风、空调安装工程2总包管理范围外墙装饰工程、弱电工程、消防工程、室外灯光工程、桩基础、屋面、艺术墙、钢结构、精装修、室外广场、以及其他明确不在总包范围内的内装修工程第204页共204页
3施工准备3.1施工前期准备施工准备是工程建设的重要保证,也是施工过程中的一个重要环节和阶段。施工准备工作创造有利的施工条件,保证施工项目目标实现而进行的从技术上、组织上和人力、物力、财力的准备,必须根据工程特点、施工条件、合同要求全面考虑,保证开工和施工活动的顺利进行。本工程开工前施工准备工作主要包括:外部环境方面的施工现场的了解和规划;人员、机械、物资调配;办理与业主的现场交接手续;与业主指定分包方的联系沟通,与降水工程、土方开挖、基坑支护及桩基工程的承包商做好交接工作。各项方案编制、测量、试验用具的技术准备;施工计划准备;施工劳动力准备;主要物资材料计划,以及临时设施施工准备等工作。由项目总工程师组织工程经理部有关技术人员认真熟悉图纸,参加由建设单位组织召开的设计交底、图纸会审和轴线桩交接、施工临时水电交接、施工现场勘察;根据施工现场的实际情况和业主统一要求布置现场临时设施;施工技术质量部、工程部和机电设备部有关人员根据施组织设计编制各单项施工方案,并向施工工长和专业施工队进行技术交底和岗前培训,同时按照施工总进度计划的总体安排编制材料进场计划、设备进场计划、人员进场计划。工程部、机电设备部人员细心勘查和了解现场的实际情况,从业主和相关部门察看资料取得工程场地范围内的地下情况,制定相应的保护方案。施工准备工作计划详见一览表表3-1施工现场准备工作内容一览表序号项目执行人员1与业主及各业主指定分包单位联系沟通、做好各项交接项目各层管理人员2图纸学习、会审、技术交底、编制各单项方案土建、机电各专项负责人3基础、主体、二次结构、机电预留预埋工程施工预算预算员第204页共204页
4根据交接的基准点进行施工放线测量专项负责人5施工图纸翻样审核、审核分供方材料计划土建、机电各专项负责人6临建搭设库房、标养室、实验室材料员、试验管理员配电房、木工车间、各种库房土建、电气专项负责人、材料员工人生活区、临时围墙土建、机电专项负责人道路和绿化土建专项负责人业主、监理办公用房土建、机电专项负责人7施工供电、生活区供电电气专项负责人8施工供水管网铺设水暖专项负责人9塔吊安装塔吊基础施工土建、电气专项负责人、机械员塔吊安装、验收塔吊10现场混凝土搅拌站建立土建、电气专项负责人、机械员11钢筋加工、木工机械安装土建、电气专项负责人12劳动力进场教育安全员、各专项负责人3.1现场交接准备工作工程前期大剧院的深基坑土方开挖、降水工程、基坑支护及所有桩基工程属于业主指定的分包工程,因此要与建设单位、监理单位和工程前期业主指定分包单位需进行现场的交接,为下一步基础、主体结构工程的施工做好准备。3.2.1前期施工实物质量的交接3.2.1.1除大剧院外,其余单体桩基工程将由技术质量部会同建设单位、监理单位及工程前期业主指定分包单位对移交的施工部位及前期工程质量情况进行现场检查,合格后正式移交并办理移交手续。3.2.1.2经检查由前一承包人施工的工程质量不合格的由前一承包人负责处理。3.2.2施工技术资料的交接经理部资料管理员根据建设单位、监理单位的安排,共同对工程前期业主指定分包单位的施工技术资料进行检查,确认满足有关规范后进行正式移交。3.2.3临时设施的交接第204页共204页
3.2.3.1根据现场情况,按照业主有关要求及工程实际情况,进行场地平整等工作,为搭建临时设施做好准备。同时根据现场情况,合理布置现场临时设施、硬化道路、工人生活区、大型机械位置。3.2.3.2在工程开工前,经理部将临时道路、出入口等的安排、施工现场总平面布置图连同做法说明一起报业主审批。根据审批后的施工总平面布置图及做法,完成临时道路、场地的硬化,围挡、大门以及临时用房的施工。按照要求为建设单位及监理单位提供高标准的现场临时办公用房。3.2.3.3根据现场布置图编制临时用水、用电施工方案,报业主、监理审批后进行临时用水、排水及用电管网的布设工作。3.2.4施工现场测量控制点的移交和建立3.2.4.1对建设单位移交的测量基准点进行复核。3.2.4.2依据测量基准点和和监理单位的要求,建立场区控制网和各单体建筑的基础、主体结构施工测量控制网,设置工程施工的临时控制测量标桩。3.2.5大剧院土方开挖、边坡支护施工的管理3.2.5.1大剧院土方、护坡施工过程中,经理部技术人员监督分包技术人员进行监测和记录,保证边坡位置和基底标高控制准确。3.2.5.2大剧院验槽过程中经理部技术人员全程参与。如需基底处理,技术人员要做好记录、监督处理过程,并配合做好复验工作。3.2.5.3大剧院验桩过程经理部监督分包技术人员将进行全数检查,主要检验:桩的完成情况以及其几何尺寸、定位是否准确;桩施工质量是否合格以及桩顶标高是否符合图纸要求。如需处理,经理部技术人员要做好记录、监督处理过程,并配合做好复验工作。3.2.5.4大剧院桩基检测、验槽全部合格后,经理部与前一承包方办理大剧院桩基、土方施工移交手续,大剧院基础施工完成后,与前一承包方办理边坡支护、降水施工移交手续。第204页共204页
3.1技术准备工作3.3.1图纸会审和设计交底3.3.1.1图纸会审工程经理部总工程师组织工程技术人员认真核对图纸及其它设计文件,对图纸进行会审,查阅及理解业主/设计单位所提供的规范、设计资料和要求,检查施工图是否完整、齐全,是否符合相关规范的要求;各专业之间的施工图是否交圈,有无矛盾和错误;建筑与结构图在坐标、尺寸、标高及说明方面是否一致,技术要求是否明确;掌握拟建工程的特点和结构形式,提出图纸问题及在施工中所要解决的问题和合理化建议等,弄清设计意图和工程的特点及要求,及时发现问题。图纸经会审后,应将发现的问题以及有关建议,做好记录,待设计交底时提交讨论解决。3.3.1.2设计交底图纸会审后,参加由建设单位组织的设计交底,在此阶段集中解决图纸和技术上的问题,办理一次性洽商,作为指导施工的依据。3.3.2组织构件翻样设计根据本工程五椭球体外围混凝土结构均为斜柱、折线梁、圆弧板的特点,在设计交底后,根据设计意图,在现场组织分承包方进行实体翻样。明确各构件几何尺寸、空间位置和节点具体形式。翻样后请业主、监理、设计进行检查。以保证符合设计意图,使分包方了解结构特点,为以后正式施工做好技术准备。3.3.3工程技术文件的编制与管理建立健全工程经理部技术文件管理机制,严格按照公司技术工作管理办法做好各层次技术文件的编制工作。施工组织设计、施工方案与技术交底是三个不同层次的技术文件,它们组成了指导工程施工的技术文件体系。作为施工现场技术管理以及工长、技术员向操作班组做技术交底的依据。第204页共204页
3.3.3.1技术方案的编制计划根据工程特点和进度计划,提前做好施工方案编制计划,明确编制单位,编制时间,审批单位,并报监理单位审批。编制计划如下:表3-2技术方案编制计划序号方案名称编制单位完成时间1工程施工现场临时设施方案技术质量部开工前2工程施工临时用水、排水及用电方案机电部开工前3塔吊立塔及拆塔方案工程部开工前4群塔作业施工方案工程部开工前5工程质量计划技术质量部开工前6工程创优方案技术质量部开工前7工程检验和试验计划试验负责人开工前8工程测量控制方案测量负责人开工前9季节性施工方案技术质量部冬、雨期前10钢筋工程施工方案技术质量部结构施工前11模板工程施工方案技术质量部结构施工前12混凝土工程施工方案技术质量部结构施工前13大体积混凝土施工方案技术质量部底板施工前14回填土施工方案技术质量部回填土施工前15防水工程施工方案技术质量部防水施工前16结构预留、预埋工程施工方案技术质量部、机电部结构施工前17后浇带、施工缝、变形缝施工方案技术质量部结构施工前18脚手架工程施工方案技术质量部、工程部脚手架搭设前19物料提升机搭设方案技术质量部、工程部二次结构施工前20二次结构工程施工方案技术质量部二次结构施工前21设备基础施工方案技术质量部设备基础施工前22钢结构施工方案技术质量部钢结构施工前23屋面工程技术质量部屋面施工前第204页共204页
24装饰装修工程施工方案业主指定专业分包单位装修施工前25机电设备安装工程施工组织设计业主指定专业分包单位机电工程施工前26给排水工程施工方案业主指定专业分包单位给排水施工前27采暖、通风空调工程施工方案业主指定专业分包单位采暖、通风施工前28电气工程施工方案业主指定专业分包单位电气工程施工前29电讯及弱电工程施工方案业主指定专业分包单位弱电工程施工前30消防工程施工方案业主指定专业分包单位消防工程施工前31电梯工程施工方案业主指定专业分包单位电梯工程施工前32幕墙工程施工方案业主指定专业分包单位幕墙施工前3.3.3.2施工技术交底工程开工前由项目总工组织施工人员、质量安全人员、班组长进行交底,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。3.3.3.3资料准备施工中严格按国家和行业现行质量检验评定标准和施工技术验收规范进行施工和检查,且遵照国家质量监督站的有关规定,开工前准备好各种资料样表,施工中及时填写整理,分册保管,待工程竣工后装订成册。3.4计量、试验准备在工程开工前,工程经理部将建立起完善的试验管理体系,在充分考虑设计及业主对工程的具体要求后,制定出适合本工程的试验计划,尤其是工程中采用的新材料、新工艺的试验工作计划,准备检验、试验、设备、仪器、仪表、工具等。在施工现场设立现场标养室,以完善和配套所有检测项目现场所能完成的部分,从而确保工程质量。按照设计要求对基础底板的大体积混凝土施工做好前期的准备工作。第204页共204页
施工前委托有一定资质的试验室来完成工程的试验的送检工作,组织各种进场材料的检验及钢筋焊接试验工作,准备好各种砼试模,各种测量工具提前送检报验。3.4.1测量设施的配备总承包单位将结合本工程特点,采用先进的测量仪器,配备优秀的测量工程师,制定适合的的测量控制方案,确保工程的施工进度和施工精度,提高施测效率,实现数字化测量。表3-3测量设施配备表编号名称精度规格单位数量用途1高精度全站仪±1mm+1ppm/±0.5"台1控制网主轴线和重要部位测设、校核;工程基准点的传递与复验;变形观测;高程基准传递。2中精度全站仪±2mm+2ppm/±2"台2主轴线测设、坐标放样、测距、传测标高,幕墙安装、竣工测量、变形观测。3电子经纬仪2"台4施测面的角度测量、次要轴线的竖向传递,变形观测。4精密数字水准仪S0.4台2水准路线、沉降观测、复验标高。5数字水准仪S1台3沉降观测、竣工测量、常规水准测量。6普通水准仪S3台4常规水准测量7GPS测量仪5mm+1ppm台1控制测量、实时监测8激光铅直仪10”台4重要轴线的竖向传递9激光平面仪10”台4水平面控制10钢卷尺50m把4距离测量11对讲机摩托罗拉对10测量工作联系12计算机一台为笔记本台2测量数据内业整理3.4.2试验器具的配备根据工程情况及设计的要求现场试验室的器具配备如下表所示。表3-4质量检测及试验设施配备表第204页共204页
编号设备名称型号单位数量用途1混凝土回弹仪ZC3-A个2混凝土表面强度检测2坍落度筒上口100下口200高300个3混凝土坍落度检测3标准养护箱台2试块养护4混凝土振动台80×80cm台2混凝土试块振捣5混凝土试模150×150×150组20混凝土试块制作模具6混凝土试模100×100×100组20混凝土试块制作模具7抗渗试模上口175下口185高150组15抗渗混凝土试块制作模具8砂浆试模7.07×7.07×7.07组15砂浆试块制作模具9电子测温仪台2大体积混凝土、冬季混凝土测温10取土环刀200cm3个3回填土取样11架盘药物天平HC.TP11B.10台1回填土取样称重12干湿温度计支2大气测温13工程检测尺JZC-8把4工程质量检测14水平尺60cm把4工程质量检测15内外方角尺把4工程质量检测16塞尺把8混凝外观检测17钢卷尺5m把2018钢直尺500mm把519游标卡尺0-150mm把520磁力线坠个921接地电阻测试仪ZC-1000台2接地电阻测量22绝缘摇表500V块3绝缘电阻测量23数字万用表块3测量24压力计台10系统监测25流量计台10系统监测26温度计台10系统监测第204页共204页
27湿度计台10系统监测28风压计台10系统监测29风速计台10系统监测3.5施工队伍及劳动力准备基础施工阶段现场施工人员1296人左右,结构施工阶段人数在1266人左右,粗装修阶段施工人员在1074人左右,按各工种主要劳动力计划如表3-5。表3-5劳动力需要量计划序号工种名称施工阶段基础施工主体施工装修施工1测量工1212122防水工450453试验工6664钢筋工300300305结构木工450450206砼工9090307壮工10060908抹灰工30301509装修木工009010油工336011瓦工3006012水暧工203015013电工751059014电焊工1030615架子工751007516塔吊司机1515017起重工20201518信号工15151519石材施工0030合计129612661074第204页共204页
3.6施工机具及材料准备根据工程需要现场垂直运输拟设塔吊8台,设现场混凝土搅拌站2个、砼输送泵4台、钢筋、木工加工机械3套,各种中小型机具若干。3.6.1主要施工机械设备1.基础施工阶主要段机械设备见表3-6。表3-6基础施工阶段主要机械设备表序号机械或设备名称型号规格数量进场时间额定功率(KW)生产能力用于施工部位备注1.塔式起重机SK280(70m)12005-5-10100最大幅度时起重量为2.8t。主体结构施工垂直和水平运输2.塔式起重机QTZ5013(50m)62005-5-10最大幅度时起重量为1.3t。主体结构施工垂直和水平运输3.塔式起重机QTZ5513(55m)12005-5-10最大幅度时起重量为1.3t。主体结构施工垂直和水平运输4.汽车起重机QY20H1随工程进度44.7t·m基础结构施工垂直和水平运输5.混凝土搅拌机JS75042004-12-1539.740m3/h现场混凝土搅拌6.混凝土泵HBT80.8.112RZ42004-12-20112(柴油)80m3/h基础结构混凝土输送7.混凝布料机HG1732005-12-251180m3/h基础结构混凝土布料8.振捣棒HZ-50402004-12-201.1基础结构混凝土振捣20台备用9.平板式振捣器ZB1142004-12-201.1楼板振捣10.钢筋调直切断机GT4/1432004-12-18715t/台班基础结构钢筋的调直和切断11.钢筋切断机GJ4062004-12-18710t/台班基础结构钢筋加工12.钢筋弯钩机WJ4062004-12-1863t/台班基础结构钢筋加工第204页共204页
1.滚轧直螺纹套丝机TS-40122005-01-207.5400头/台班钢筋连接2.无齿锯MTG3040A92004-12-181.1钢筋切断3.电焊机BX3-300-292004-12-1523.4基础结构施工4.蛙式夯土机HW6062005-01-052房心及肥槽回填5.空压机VV-0.632005-02-252.5模内清理6.木工圆锯MJ-11462004-12-183模板加工7.木工平刨床MB504A32004-12-183模板加工8.手提电锯STDJ-11662004-12-181模板加工9.双面木工刨MB106A32004-12-183模板加工10.消防给水泵GD80-8022004-12-153760m3/h消防专用一备一用11.施工给水泵50GDL18-1522004-12-151220m3/h施工专用一备一用12.砂轮切割机GJ3-400102005-02-102.2机电安装13.交流电焊机BX1-30092005-02-1024KVA机电安装14.气焊工具122005-02-10-机电安装15.液压弯管器φ20-φ3232005-02-101.5机电安装16.弯管机WYQ27-10812005-02-101.5机电安装17.电动套丝机CN-100B32005-02-101.5机电安装1.主体施工阶段主要机械设备见表3-7。表3-7主体施工阶段主要机械设备表序号机械或设备名称型号规格数量进场时间额定功率(KW)生产能力用于施工部位备注1.塔式起重机SK280(70m)1随基础最大幅度时起重量为2.8t。主体结构施工垂直和水平运输2.塔式起重机QTZ5013(50m)6随基础最大幅度时起重量为1.3t。主体结构施工垂直和水平运输3.塔式起重机QTZ5513(55m)1随基础最大幅度时起重量为1.3t。主体结构施工垂直和水平运输第204页共204页
1.混凝土泵HBT80.8.112RZ4随基础11280m3/h主体结构施工2.混凝土搅拌机JS7504随基础39.740m3/h现场混凝土搅拌3.混凝布料机HG173随基础1180m3/h主体结构混凝土布料一台备用4.振捣棒HZ-5040随基础1.1混凝土振捣20台备用5.平板式振捣器ZB114随基础1.1楼板振捣6.钢筋调直切断机GT4/143随基础715t/台班主体结构钢筋的调直和切断7.钢筋切断机GJ406随基础710t/台班主体结构钢筋加工8.钢筋弯钩机WJ406随基础33t/台班主体结构钢筋加工9.螺纹套丝机TS-4012随基础7.5400头/班钢筋连接10.无齿锯MTG3040A9随基础1.1主体结构钢筋切断11.电焊机BX3-300-29随基础23.4主体结构施工12.空压机VV-0.63随基础2.5模内清理13.木工圆锯MJ-1146随基础3模板加工14.木工平刨床MB504A3随基础3模板加工15.手提电锯STDJ-1166随基础1模板加工16.双面木工刨MB106A3随基础3模板加工17.消防给水泵GD80-802随基础3760m3/h消防专用一备一用18.施工给水泵50GDL18-152随基础1220m3/h施工专用一备一用19.砂轮切割机GJ3-40010随基础2.2机电安装20.交流电焊机BX1-3009随基础24KVA机电安装21.氩弧焊机WSE-50012005-02-1015机电安装22.气焊工具12随基础-机电安装23.液压弯管器φ20-φ323随基础1.5机电安装第204页共204页
1.弯管机WYQ27-1083随基础1.5机电安装2.薄管套丝机3随基础1.5机电安装3.电动套丝机CN-100B6随基础1.5机电安装4.电锤φ8—φ38152005-04-100.75机电安装5.手电钻6-12mmJ222202005-04-100.9机电安装6.直流焊机AX-500-732005-04-1543kW钢结构7.碳弧气刨ZX5-63022005-04-1525钢结构8.焊条烘箱YGCH-X-40012005-04-1512钢结构1.粗装修施工阶段主要施工机械设备见表3-8。表3-8粗装修施工阶段主要机械设备表序号机械或设备名称型号规格数量进场时间额定功率(KW)生产能力用于施工部位备注1卷扬机WJ10052005-08-157.5最大起重量为1t。垂直运输2混凝土搅拌机JS7504随基础39.740m3/h现场砂浆搅拌3电焊机BX3-300-26随基础38.6土建施工4振捣棒HZ-5010随基础1.5混凝土振捣5木工圆锯MJ-1144随基础3装饰、模板加工6电刨MIB2-80/14随基础2.25装饰、模板加工7电锤TSD-26/3062005-09-301开孔8电钻TT-3A100562005-09-301开孔9射钉枪JD9062005-09-30门窗安装10消防给水泵GD80-802随基础3760m3/h消防专用一备一用11施工给水泵50GDL18-152随基础1220m3/h施工专用一备一用12交流电焊机BX1-3009随基础24KVA机电安装第204页共204页
13砂轮切割机GJ3-40010随基础2.2机电安装14切割坡口机RA6型Φ3″—6″22005-10-050.75机电安装15角向磨光机φ125mm22005-10-050.65机电安装16管道压槽机YCT-15012005-10-052.2机电安装17管道压槽机YCT-10012005-10-051.5机电安装18电动试压泵32005-10-15-机电安装19压力钳及案子92005-10-05-机电安装20手动套丝机102005-10-05-机电安装21手动弯管器122005-10-05-机电安装22台钻52005-10-05-机电安装23手动打压泵102005-10-05-机电安装24倒链102005-10-05-机电安装25氩弧焊机WSE-5001随主体15KVA机电安装26气焊工具10随基础-机电安装27液压弯管器φ20-φ329随基础1.5机电安装28薄管套丝机3随基础1.5机电安装29电动套丝机CN-100B9随主体1.5机电安装30电锤φ8—φ3820随主体0.75机电安装31手电钻6-12mmJ22220随主体0.9机电安装3.6.2施工物资准备1.物资采购计划第204页共204页
认真核实施工图纸、设计说明及设计变更洽商文件,及时准确地编制施工预算,列出明细表。根据施工进度计划的要求进行施工预算材料分析,编制建筑物资需用量计划及进场时间,为制定物资采购计划施工备料,确定仓库和堆场面积,以及组织运输提供依据,并由经营管理负责人组织按计划进场。对加工工艺复杂、加工周期长的材料,在要求的时间内,提前将样品及有关资料报监理工程师审批;同时、专门编制工艺设备需用量计划,为组织运输和确定堆放面积提供依据。生产部门合理安排施工计划,与计划、器材部门密切配合,制定详细的构件、材料运输计划,保障各种材料能分期、分批到场,减少现场占用率。1.物资的选择根据物资计划,请建设单位、设计单位、监理单位共同考察供货厂家,实行采购招标,做到货比三家,确保所选拔的生产厂家信誉好,能保证资源充足、供货及时、质量好、价格合理。必要时做1:1的模型,保证到现场后能顺序安装,避免返工而影响工期。对决定工程质量及使用功能的特殊和重要的材料,在采购前坚持样品送报制度,经建设单位或监理批准后方可采购。采购物资要坚持选购经环保认证、有环保标识的建筑材料。积极采用建设部推荐采用的新型材料。在施工中选用的材料除了保证常规的质量要求之外,要充分考虑到结构的耐久性和满足使用功能,尤其要考虑砼碱集料反应对混凝土工程的破坏因素,切实做到百年大计、质量第一的目标。2.物资的验收及堆放材料进场时须经专人验收,对某些特殊部位的材料会同监理、建设单位共同进行严格验收,严格管理制度,对各种材料按规范和规定要求进行检验。对进入现场的材料要严格按照现场平面图要求的地点堆放并按公司相关标准程序进行标识和放置铺垫。材料部门负责各种材料及料场标识,避免混乱,且建立台帐,完善进出库手续。第204页共204页
钢筋堆放、钢筋加工、半成品堆放设置钢筋专门料场及加工场地;木料堆放、模板加工、堆放设置木工专门料场及加工场地;油漆、稀料、氧气瓶、乙炔瓶等易燃易爆物品分别设置专用危险品库房;幕墙、机电等专业均设置单独料场,以便于材料存放。各种库房、料场、加工场均做地面硬化处理,找泛水,均有防雨雪、防潮、通风等措施,以保证材料质量性能、观感不变化。第204页共204页
4施工部署4.1施工管理目标4.1.1质量目标***新建工程位于河南省郑州市郑东新区CBD区,内含大剧院等八个相对独立的单体工程是郑州市的一地标性建筑群,我们本着高质量、创一流、塑造精品工程的精神,承诺将本工程建成为一座建筑精品,本工程的质量目标为:达到国家质量验收标准——合格河南省建设工程“中州杯”奖,中国建筑工程鲁班奖。现场建立以项目经理为首的质量保证体系,严格贯彻质量保证程序文件,明确质量目标,制定工程总体质量计划,确定工程施工关键工序,特殊工序及质量控制措施,优选施工作业劳务队伍,严格执行“三检制”、“样板制”、“三工序管理”等行之有效的质量管理制度,对作业班组定时、定点、定部位、层层把关,做好质量验评,确保质量目标实现。4.1.2工期控制目标通过采用先进、合理、可行的施工方法和严格的施工管理,优化劳动力、材料、机具等各项资源的配置,工程施工总工期目标:667日历天。工期控制目标计划开工日期2005年3月1日计划竣工日期2006年12月27日基础及地下结构完2005年10月28日大剧院主体1~4层分部质量验收2006年2月19日4层~顶层主体分部质量验收2006年4月8日4.1.3安全生产、文明施工目标第204页共204页
杜绝死亡和重大交通事故,杜绝火灾和重大治安事件,杜绝重伤事故,年轻率控制在10‰以下。杜绝重大职业病和疾病的发生。遵循“绿色施工”组织理念,建设“花园式”工地,确保达到郑州市文明安全工地标准。4.1.4环保工作目标创建环境保护工作先进施工现场;具体目标为:场地硬化和绿化、洒水降尘,裸露土覆盖,减少扬尘;雨污水分开,杜绝水污染;控制噪声指标为白天小于70分贝,夜间小于55分贝。4.2工程特点、施工及管理重点***位于河南省郑州市郑东新区CBD核心区中心湖西南侧,是河南省的一新地标性建筑群,社会影响意义重大。4.2.1工程特点及管理重点1.本群体工程质量要求高。质量目标为:河南省建设工程“中州杯”、“中国建筑工程鲁班奖”。2.本群体工程分为八个相对独立的单体工程,各单体之间互有联系,且施工占地面积大,施工时间跨度大,因而施工的管理协调是重点。3.各单体建筑结构形式新颖,其中大剧院、音乐厅、小剧场、美术馆、艺术馆外装饰面均为椭球面,内部结构变化多。针对本特点我方将组织一流的测量队伍,并配备高性能的设备以满足本工程测量工作的需要。4.工程中有大量的斜柱、斜梁、曲线梁构件,结构外形为弧面形式;从而对钢筋翻样、模板设计提出更高的要求。5.本工程我总包方主要负责土建工程及粗装修工程的施工,其余工程将引进大量的专业分包公司负责完成,因此总包的配合、管理、监督、服务这一体系是否完善是顺利完成本工程的重点。4.2.2针对以上工程特点、重点的对策第204页共204页
1.质量标准高我公司承诺本工程的质量目标:河南省建设工程“中州杯”奖、“中国建筑工程鲁班奖”。以高标准的质量目标来满足业主的需求是我们的出发点,同时也是工程管理的重点工作。作为我公司的重点工程之一,我们将对施工过程的每道工序采取更加严格的措施,从工程质量策划开始,确保从加工定货、施工工艺、过程控制直到竣工验收的每一个环节都处于良好的受控状态,并最终达到预定的目标。2.结构复杂、施工技术要求高各工程单体造型独特、设计新颖、内部结构变化复杂,工程具有很强的专业性质,具有较高的科技含量:其中采用桩基承台及筏板基础,桩顶标高变化大;主体混凝土结构中有大量的斜柱、斜梁、曲线梁构件给施工质量控制带来难度。针对各关键工序关键单项工程,我总包方将制订详细可行的施工方案。并组织一流的施工队伍来完成目标。3.专业分包、指定分包项目多,总包管理至关重要工程采用总承包管理模式,包括钢结构、外墙装饰、屋面、二次精装修、室外灯光系统、桩基础、弱电、消防系统等专业分包项目。总承包配合施工,须重点将做好钢结构、幕墙及外墙装饰工程、二次精装修等专业分包的管理。专业施工的协调和管理是本工程总承包管理的重点。在施工中,我们将按照“周密策划、统筹协调、积极沟通、灵活应变和不避责任”的原则开展总承包管理工作,向专业分包单位提供全面的施工支持和优质服务,并从选择分包、签定合同、加工制造、过程控制、竣工验收等全方位进行严格管理。工程经理部建立相关的管理制度,以合同为依据,以制度做保证,以协调和服务为支持,以检查和验收为控制手段,使所有分包项目始终处于良好的受控状态。我公司若有幸中标,我们尽快进入现场,做好与前期土方、降水、护坡等专业施工单位的配合协调、办理各项交接手续。4.群塔作业管理第204页共204页
工程施工作业面大,结构施工将布设8台塔吊进行材料及构件的水平、垂直运输,塔吊的运行安全及协调管理将成为施工管理的又一重点。我们通过强化塔机作业的指挥、管理和协调,保证塔吊的安全施工、合理使用‘并提高效率、发挥最大效能,满足生产进度的要求。在塔吊使用前要编制详尽的《塔吊运行管理方案》,并由专业人员对群塔作业进行统一管理。1.季节性施工管理本工程施工时间跨度大,共将经历两个冬季施工,两个雨季施工;各主要的施工环节都将涉及到季节性施工。因此做好冬雨季施工的管理将是本工程的一个管理重点。4.3施工组织机构项目组织机构图见附录。4.4施工部署原则1)总体策划和施工部署的指导思想本工程施工组织将遵循“应用最合理的施工技术,选用具有鲁班奖工程施工经验施工队伍,投入先进的机械设备,安排合理的施工工序,采用科学的管理方法,确保兑现各项目标”的指导思想进行施工总体部署。2)时间部署—考虑季节施工因素根据工程进度计划,缜密考虑季节性对施工的影响,统筹兼顾并综合安排施工作业,当冬雨期施工的不利因素不可避免时,我们将采取可靠的技术和管理措施保证本工程的质量和进度。冬期施工要提前做好冬施方案,做好冬施前的各项准备工作,确保冬期施工的质量和进度。3)施工总平面布置——坚持分区域、分阶段和灵活性的原则根据拟定的塔吊布置(详见塔吊施工方案),以及各单体工程的工程量及工程特点把整个群体工程划分为3第204页共204页
个大区,每个区由一个独立的劳务队伍施工,中心服务区及南北共享大厅主要为梁、板、柱结构且层数不多,综合考虑没有单独配备塔吊来进行物料的运输,但在塔吊的布置时,则要考虑到可以部分兼顾中心区域的施工,从而最大限度的减少人工搬运物料的工作量。建筑物外施工场地平面布置:科学合理布置施工机械、临时设施、运输道路、临时用水、临时用电等,立足紧凑性和灵活性,以施工总进度计划和工程实际为依据进行阶段性调整,为总承包及各专业分包提供服务场地,最大限度地减小临设占地对后期室外工程的影响,做到投入最低,收效最大,经济适用。1)工艺部署——考虑分部流程施工工艺部署的总原则是:结构及室内装饰,先地下后地上;装修施工先外檐、屋面后做室内装修,地上室内外装修按照从上到下的顺序施工进行;基础、主体结构施工中穿插机电和幕墙等的预留预埋,装饰施工时穿插机电设备的安装;4.5施工区段及任务划分1.施工区域划分本工程基础及主体结构施工划分为三个大区,一区为:大剧院、音乐厅、小剧场;二区为:南北共享大厅、中心服务区;三区为:艺术馆、美术馆;各区域相对独立,由三支劳务队伍分别组织施工。2.结构流水段划分大剧院分为四个流水段;音乐厅、小剧场、美术馆、艺术馆均划分为三个流水段;中心服务区划分为六个流水段;具体施工流水段划分详见《检试验计划》。4.6施工阶段划分4.6.1施工准备,现场交接2005年1月01日至2005年3月01日进行施工准备,现场交接,工程开工日期暂定为2005年3月01日;第204页共204页
总承包单位进场,进行现场暂设布置,与前期土方、降水、支护施工单位进行现场交接工作。主要进行现场暂设、资料、验线、标高等工作的交接。并配合土方施工方进行最后一步土方开挖、验槽、垫层的施工。同时进行塔吊基础的施工。4.6.2各单体工程基础及地下结构工程2005年3月1日至2005年10月28日;防水及防水导墙的施工根据垫层施工的进度随时插入,防水保护层做完一部分后立即开始承台及基础底板的施工。本工程按工程特点及工程量,分成三个施工区,每个施工区由一支整建制队伍施工,并在每个施工区中再进一步划分流水段。4.6.3各单体工程地上结构工程2005年5月12日至2006年9月8日;地上各单体工程结构由于层间变化较多,目前初步排出的进度计划在实际施工中我方将根据实际情况进一步细化流水施工,由于本工程结构封顶后的钢屋盖工程不由我方施工,因此拆塔时间较早,实际施工中如分包方需要使用塔吊进行吊装作业,可与我方进行协商决定塔吊的拆塔时间及塔吊使用费用等事项。4.6.4钢结构工程2005年09月20日至2006年06月16日;钢结构工程主要有屋顶钢桁架、南北艺术墙钢结构、标志塔钢结构、劲性混凝土。各钢结构设计及施工方案还需业主方委托指定专业公司的进一步深化设计,我方在施工中将做好积极配合服务,力争在即定工期内完成钢结构施工。4.6.5粗装修工程2005年12月04日至2006年10月02日;粗装修工程主要包括二次结构施工、墙面抹灰、地面垫层、车库地面面层、以及各有防水、防潮工艺做法的防水、防潮保护层。第204页共204页
我们将分两次对结构进行验收,第一次是按大剧院主体4层以下结构时的所有已完成的主体结构,第二次为各群体工程主体结构完。在中间结构验收完毕后即可开始组织进行粗装修的施工,重点是各设备机房的装修施工,以便为设备安装创造条件。4.6.6二次精装修工程2006年10月13至2007年10月11日;本群体工程所有二次精装修工程全部为分包施工项目,将在粗装修完成到一定阶段时插入施工。4.6.7外墙装饰工程、屋面工程2005年10月16日至2007年07月26日;外墙装饰工程及屋面工程为专业分包工程。本工程外造型面新颖奇特,施工难度大,我方在积极做好配合服务的同时将督促分包在预定工期内完成施工。4.6.8机电设备安装、调试及试运行工程2005年10月10日至2006年05月02日;本工程专业系统多,工程量大,质量要求高。为此,机电工程将在地下结构完成后开始插入施工,进行各种管线的安装和设备的安装。在竣工前完成各专业的分项验收,并进行全系统开通的试运行工作。4.6.9室外工程2006年06月12日至2007年07月26日;室外工程主要是室外灯光系统、室外广场的各项工程,由专业分包负责完成。4.6.10资料整理,竣工验收2006年12月08日至2006年12月27日进行资料整理,竣工验收。4.7大型施工机械部署4.7.1塔式起重机的选择与部署第204页共204页
基础结构施工及主体结构施工阶段选用8台塔式起重机作为施工的水平、垂直运输工具。详见《塔吊方案》。4.7.2其他机械的选择:一、混凝土结构施工期间,现场内设2个集中搅拌站,分别设JS750搅拌机2台,每小时出混凝土量可达70~80方;同时我们选用4台HBT80.8.112RZ混凝土输送泵用作向作业面输送混凝土。二、装修阶段配置5部卷扬机,负责本阶段的垂直运输,其布置见附录:装修施工阶段平面布置图。4.7.3其他各阶段施工机械配备各阶段施工机械配备详见(施工准备)相关内容。4.8关于周边环境及临近设施的保护1.在管理工作和现场施工中严格按照GB/T28001-2001职业健康安全管理体系的有关规定执行,并制定相应的环保工作方针,建立环保工作保证体系,采取相应的环境保护措施。2.严格贯彻河南省地方及其他国家对建设施工企业在施工中的有关环保规定,防止施工所产生的噪音及灰尘对周边环境的污染。3.防止施工材料出入施工现场对周边环境的污染,要求从现场出去的车辆,车轮要及时清洗干净,以免污染道路;运输土方、粉粒等材料时要进行苫盖,以免尘土飞扬,污染环境。4.现场设置的围墙,围墙形式按我公司CI的有关要求及业主的相关具体要求统一标识,做到规范、美观。5.现场施工时为保证施工的顺利进行,做到安全文明施工,特指定专职安全员,负责工程的安全文明施工的组织管理工作。6.在施工中对噪音、粉尘、运输遗撒、光污染等必须进行严格控制,以确保良好的施工环境状态:与业主、监理、街道办事处共同成立噪声污染综合治理小组,听取周围居民或业主的意见,做好宣传保障工作;严格按照夜间、白天施工噪音控制标准控制作业,减轻噪声扰民。7.做好施工现场附近所有设施的保护和修复第204页共204页
A.从总承包施工管理的角度,保护、全面支持维修及修复所有临近现场的建筑物、道路、栅栏、电缆、煤气管、输水管、污水管、热力、通信等,以及其它私人或公用事业设备等在施工过程中可能受到干扰或损坏的其它房地产或事物。B.对周边重要建筑做沉降观测,采取必要的措施避免施工对周围建筑物造成损坏。保证施工不损坏临近建筑、道路公共设施等。5施工进度计划施工进度计划安排详见附录:施工控制计划横道图。第204页共204页
6现场平面布置6.1施工用地及交通状况本工程位于河南省郑州市郑东新区CBD区,东北侧面临中心湖,东南侧为博物馆工程,西北侧为一空旷工地,西南侧为内环路,场地四周无居民居住,无高压线及高大建筑。施工现场对外的交通主要是利用内环路,内环路宽度约20m,能保证施工现场交通的需要。施工现场西南侧面临内环路的大门主要为施工人员出入口,东南侧的大门为施工车辆出入口。6.2施工现场用地及围墙、道路规划和构造做法6.2.1施工用地范围场地现有围墙所圈定的范围即为施工用地范围,若业主另有安排,则根据业主要求,在最短时间内做出调整。6.2.2施工现场围墙及大门对现有围墙进行合理使用及维护。围墙外表面图案、颜色将征求业主和监理工程师意见后,根据反馈意见并按企业的相关标识进行涂刷。现场东南侧和西南侧各设一个大门,其中东南侧大门为施工车辆主出入口,西南侧大门主要为施工人员出入口。每个大门处均设置警卫室,安排人员昼夜值班。6.2.3施工临时道路设置第204页共204页
在施工现场围绕待建建筑设置一条10m宽的循环道路,此道路的设置结合了建成后的实际道路。现场内道路进行硬化处理,大门及主要干道等用于以后行走重车的道路先用市政铺路专用无机料铺垫300mm厚,压路机碾压密实后铺设150mm厚C15混凝土进行加强,其他道路用无机料碾压密实后铺设100mm厚C15混凝土路面。现场环行道路沿一侧设置照明路灯装置,以便于夜间运输照明,路灯每25m设置一个,采用混凝土电线杆进行架设。6.2.4场内绿化在施工现场内,除料场、道路和暂设以外的空地上,进行绿化处理,可以降低硬化成本,防止扬沙、美化环境。6.3施工现场大型机械布置6.3.1塔式起重机布置根据建筑物的平面形状、尺寸及现场总平面的情况,基础及主体结构施工阶段选用8台塔吊。6.3.2混凝土搅拌站的布置现场在东南和西北侧的中部各设一处搅拌站,每处两台JS750搅拌机,共四台,配合水泥桶仓、砂石料斗,铲车等进行混凝土的搅拌。6.3.3混凝土输送泵的布置结构施工阶段,根据施工区域的划分,每处搅拌站各设两台地泵进行混凝土的输送,型号为HBT80。6.3.4施工电梯的布置在装修和机电设备安装阶段,垂直运输使用五台卷扬机提升架,提升架根据现场的实际情况,布置在建筑的周围,临近主要的材料堆场和施工道路,便于材料的倒运。6.3.5其它机械设备布置其它机械设备的布置根据各专业工程的需要,在保证安全的前提下布置。第204页共204页
6.4施工现场材料存放及加工场地布置6.4.1施工材料存放场地布置结构施工阶段,主要的施工材料如:钢筋、模板采用现场加工。成品材料存放场地均布置在塔式起重机塔臂回转范围之内的材料堆放场地。其他各施工阶段,对于每个栋号,都有独立的材料堆放、周转场地。料场地面必须经压路机碾压密实。钢筋料场每间隔4m设置400mm高,300mm宽混凝土带,在材料上方设置可展开式苫布,钢筋堆放在此处可防止雨水浸泡。6.4.2材料仓库的布置材料库房布置在现场东侧环路和围墙间的条形用地,水泥、白灰等单独设置库房存放,库房下设300mm厚加气砖并设置防潮层;油漆、稀料、氧气瓶、乙炔瓶等易燃易爆物品分别设置专用危险品库房,设置专用通风口。室内仓库应根据需要设置保温、通风、防盗措施,并分类建立台帐,加强领料签发手续,防止材料丢失和损坏。各库房、料场配备足够灭火器材,以便一旦火灾发生时,可以配合消火栓及时将火扑灭,减少损失。6.4.3材料的堆放主要材料根据材料需用量计划组织进场,按平面图指定位置及规定方式储存或堆放。材料堆放应符合有关规定要求,在楼层内材料尽量分散堆放并进行荷载计算,避免对下部结构造成损坏。预设施工材料堆放场提前做好硬化及排水措施,并做好标识。6.4.4料场及加工场地的消防措施现场设置环形消防管路,配备的消防栓保证各个材料堆场、加工场都在消防栓50m的控制范围内。其他场地配备充足的灭火器材,以便一旦火灾发生时,可以配合消火栓及时将火扑灭,减少损失。第204页共204页
6.5施工现场暂设布置及设施构造办公区在现场西南侧的中部。工人生活区设置在现场的北侧,建筑面积总计约2700m2。包括工人宿舍、食堂,以及活动室、厕所、淋浴室等配套用房。工人生活区暂设为水泥预制板活动房。6.5.1现场试验室的布置在现场西侧设置一试验室,统一管理现场试验,保存试件。室内设置振动台、全自动标养仪等试验设备。6.5.2现场卫生设施布置办公区、管理人员生活区和工人生活区各设厕所一个,厕所内墙1.8米以下贴瓷砖,其余为涂料墙面;地面为防滑地砖。在现场根据施工生产的需要,沿着环行道路设置垃圾站3个,垃圾集中堆放、清运,保证现场整洁。6.6各施工阶段总平面规划布置管理施工现场的规划合理与否将直接关系到施工现场的秩序以及施工进度,本工程的施工用地比较充足,能保证每个栋号都有一块材料堆放场地,因此施工总平面的规划和管理是工程现场管理中的一个重要组成部分。详见施工平面布置图。第204页共204页
7临时水电方案7.1施工用水准备7.1.1施工、生活用水量的计算:本工程临时用水及临时消防用水系统共用,给水系统主要设:消防水箱、消防水泵、临时给水管、消火栓及阀等部件。本工程临时施工用水(Q)包括现场施工用水量(q1升/秒)、施工现场生活用水量(q3升/秒)、消防用水量(q5升/秒)。1.现场施工总用水量q1计算:主要为现场混凝土搅拌用水、砼养护用水。q1=K1.(ΣQ1.N1/T1.t)×K2/(8×3600)q1---------现场施工用水量(L/s);K1---------为预计的施工用水系数,取1.15;Q1---------浇筑混凝土总量,65763m3;N1---------施工用水定额,取400L/m3(砼养护)、250L/m3(砼搅拌);T1--------混凝土施工的作业日270天;t---------每天工作班数,取一班;K2--------用水不均衡系数,取1.5;所以:q1=K1.(ΣQ1.N1/T1.t)×K2/(8×3600)=1.15×[(65763×250)/(270×1)]×1.5/(8×3600)+1.15×[(65763×400)/(270×1)]×1.5/(8×3600)=9.48L/s2.施工现场生活用水量q3(升/秒)计算:q3=P1N3K4/(t.8×3600)q3---------施工现场生活用水量(L/s);第204页共204页
P1---------施工现场高峰昼夜人数,1800人;N3---------施工现场生活用水定额,取40L/人.班;t---------每天工作班数,取一班;K4--------施工现场用水不均衡系数,取1.4;所以:q3=P1N3K4/(t.8×3600)=(1800×40×1.4)/(1×8×3600)=3.5L/s3.施工现场消防用水量:取q5=15L/s(查表)4.总用水量Q的计算:Q=q5+1/2(q1+q3)=15+(9.48+3.5)/2=21.49L/s5.总用水管径的计算:D=√4×Q/(π×V×1000)式中:V——水管内的流速(m/s),查表可得V=1.5m/s。D=√4×21.49/(3.14×1.5×1000)=0.135m。故:选用DN150管径。施工现场的供水主干管管径为200mm,能够满足施工现场用水的需要。7.1.2现场临时消火栓及给水布置:本工程临时用水及临时消防用水系统共用,从建设单位指定位置接入水源。根据现场实际情况,在施工现场敷设DN150临时给水环线。现场消火栓系统的设置旨在保护施工现场、主体建筑物。本工程室外消火栓系统用水量为15L/s。环管各处按用水点需要预留甩口,并按不大于120m的间距布置室外地下式消火栓,消火栓规格为SQ100/65-1.6,消火栓设昼夜明显标志,消火栓周围3m范围内不得堆放其他物品。消防立管接至楼上,在每层设一个DN65室内消火栓。室内消火栓设计采用19mm喷嘴,DN65栓口,25m长麻质水龙带。第204页共204页
7.1.3现场供水管网布设布设方式:采用暗敷的方法,埋管深度800mm,已防止管道冬季冰冻。水源:由业主提水源接DN200管道至我方施工现场,管道设水表、闸阀和止回阀。主水管:沿建筑群外围环行布置DN150镀锌钢管,混凝土搅拌站、办公区、厕所等用水点从DN150主水管上分别引出DN70、DN50、DN32镀锌钢管。临时消防立管:从DN150环状管网上分别引上楼立管至每个建筑单体,管径DN100,以满足正式消防启用之前楼内的消防安全需要,同时保证楼内施工用水。7.1.4消防水箱及泵房布设在现场西侧设水泵房(消防泵Q=54m3/h、H=45m,施工供水泵Q=20m3/h、H=45m各一台)和消防水箱(30m3),工程前期利用市政管网压力供水,工程中后期在市政管网压力不能满足现场用水需要时,使用施工供水泵供水,发生火灾启动消防泵。水泵进水管路安装截止阀,出水管路安装截止阀和止回阀,以便于灵活控制。7.1.5现场排水布置沿现场道路一侧挖排水沟一周,排水沟上盖盖板,20~25m设一雨水蓖子,做法见图7-1。图7-1雨水、排水做法图第204页共204页
生活污水主要为厕所、浴室、食堂等生活方面污水。针对污水来源不同,设置不同排污设施以达到环保要求,生产污水设置排水沟、沉淀池等措施;生活污水设置化粪池、隔油池、集水井等措施。污水经各种设施过滤、沉淀,汇入专用集水井,定期由当地环卫部门清运。图7-2沉淀池做法图大门口内设车辆冲洗池,对出入车辆轮胎、底盘进行冲刷,冲刷水通过承重篦子经过沉淀池,汇入现场排水系统,防止污染周边环境。现场沉淀池、集水井、排水沟安排专人定期清掏,保持排水畅通。7.2施工用电准备根据施工程序安排,本工程主要用电负荷为主体钢筋混凝土工程施工期间的各种机械设备以及钢筋模板加工和混凝土施工时的各种机具设备,其中有部分穿插装修施工,因此,本方案用电量计算主要依据主体结构和装修穿插施工阶段(包括预埋预留)进行施工用电负荷验算。7.2.1总用电量负荷计算本群体工程建筑面积大,单体数目多,施工机具多,用电负荷计算及变压器选择情况说明如下:施工总进度计划中施工高峰阶段同时用电的机械设备数量最高。现场所使用的机械动力设备,其他电气工具及照明用电高峰时期的数量详见表7-1《高峰期间现场用电量一览表》。第204页共204页
高峰期间现场用电量一览表序号机械或设备名称型号规格数量单台功率(KW)总功率备注KWKVA1.塔式起重机H3/36B(70m)1100100垂直和水平运输2.塔式起重机QGT5013(50m)6300垂直和水平运输3.塔式起重机QGT5513(55m)19090垂直和水平运输4.卷扬机WJ10057.537.5垂直运输5.混凝土搅拌机JS750439.7158.8现场混凝土搅拌6.混凝布料机HG1731133结构混凝土布料7.振捣棒HZ-50401.144混凝土振捣8.平板式振捣器ZB1141.14.4楼板振捣9.钢筋调直切断机GT4/143721结构钢筋的调直和切断10.钢筋切断机GJ406742结构钢筋加工11.钢筋弯钩机WJ406318结构钢筋加工12.螺纹套丝机TS-40127.590钢筋连接13.无齿锯MTG3040A91.19.9结构钢筋切断14.电焊机BX3-300-2924KVA216主体结构施工15.空压机VV-0.632.57.5模内清理16.木工圆锯MJ-1146318模板加工17.木工平刨床MB504A339模板加工18.手提电锯STDJ-116616模板加工19.双面木工刨MB106A339模板加工20.消防给水泵GD80-8023774消防专用21.施工给水泵50GDL18-1521224施工专用22.砂轮切割机GJ3-400102.222机电安装23.交流电焊机BX1-300924KVA216机电安装24.氩弧焊机WSE-500115KVA15机电安装25.液压弯管器φ20-φ3231.54.5机电安装第204页共204页
1.弯管机WYQ27-10891.513.5机电安装2.薄管套丝机31.54.5机电安装3.电动套丝机CN-100B91.513.5机电安装4.电锤φ8—φ38200.7515机电安装5.手电钻6-12mmJ222200.918机电安装6.直流焊机AX-500-7343KVA129钢结构7.碳弧气刨ZX5-63022550钢结构8.焊条烘箱YGCH-X-40011212钢结构用电量计算:根据各专业施工机电设备计划提供的用电设备功率(容量),计算负荷为:P=1.05´(K1SP1/cosj+K2SP2/cosj+K3SP3+K4SP4+K5SP5)其中利用系数K1、K2、K3分别取定为:K1=0.5K2=0.6K3=0.5K4=0.8K5=1COSj=0.75(功率因数)SP1大型设备电动机总功率=200+300+90=590KW(详表);SP2其他机具设备电动机总功率=759.1KW;SP3电焊设备总功率=576kVA(详表);SP4现场办公、生活、照明=2.1×30+3.5×18=126KW(办公用房每间用电为2.1KW,按30间考虑;生活用房每间用电为3.5KW,按18间考虑);SP5施工现场室外照明=171KW(动力用电量的10%);所以:P=1.05´[0.5´590/0.75+0.6×759.1/0.75+0.5´576+0.8×126+171]=1638.43kVA根据临时用电负荷变化大的及用电相间不均衡的特点,本工程业主方在主体施工期间提供的4台容量为400KVA的变压器可满足施工使用要求。7.2.2暂电设备材料选型及线路敷设第204页共204页
施工现场暂设A箱6台,配电室与A箱间的电缆选用3×150+2×75型,临时用电系统根据各种用电设备的情况,采用三相五线制树干式与放射式相结合的配电方式。电缆暗敷设在地面下。铺沙盖砖,过临时道路处穿钢管暗敷,电缆采用YJV22电缆,施工配电箱采用统一制作的标准铁质电箱,箱、电缆编号与供电回路对应。室外线路敷设:根据业主方提供的电力变压器及现场施工要求,作2个配电室,每个配电室分别放置2台400KVA的变压器。环绕现场设置6个一级配电箱,在各主要用电处设二级配电箱,分别至塔吊、电梯、及各加工区。施工现场用电平面布置详见附录一:各阶段施工平面布置图。7.2.3临时用电安全设施详见第十三章第一节中临时用电安全管理。第204页共204页
8主要施工技术措施8.1测量工程本拟建工程占地面积较大,分为多个单体结构,互相之间既独立又相互构成联系,外装饰造型新颖,内部结构垂直方向标高及平面变化复杂,因而施工测量计算量大。为此我公司将组建精良的测量队伍,配备先进的测量仪器,采用科学的测量方法,并辅助以计算机进行计算、绘图,以保证测量工作高精度、高效率的完成。8.1.1工作准备8.1.1.1人员准备组建一支专业精良的测量队伍,在工程经理部总工程师的领导下负责整个工程的测量与验线工作。技术质量部负责测量技术、具体的测量放线、验线工作,其内容包括:内业管理、编制作业指导书,建立施工测量数据库,一、二级控制网及高程网的测设与校核;施工期间的日常测量工作;各项测量放线的检查验收工作等。本工程我总包方配备测量放线人员12人,其中有高级技师或技师3名,高、中级工3名,所有人员均具备测量专业资格证书,并持证上岗。8.1.1.2测量仪器及图纸准备为满足施工精度及进度的要求,配备相应的测量器具。主要测量仪器设备详见下表。仪器配备表名称精度数量用途高精度全站仪±1mm+1ppm/±0.5"1台控制网主轴线和钢结构等重要部位测设、校核;工程基准的传递与复验;变形观测;高程基准传递。GPS测量仪5mm+1ppm1台控制测量、实时监测中精度全站仪±2mm+2ppm/±2"2台主轴线测设、坐标放样、测距、传测标高,钢结构安装、竣工测量、变形观测电子经纬仪2"4台第204页共204页
施测面的角度测量、次要轴线的竖向传递,变形观测,钢结构安装。精密数字水准仪S0.42台水准路线、沉降观测、复验标高。数字水准仪S13台沉降观测、竣工测量、常规水准测量普通水准仪S34台常规水准测量激光铅垂仪10"4台重要轴线的竖向传递激光平面仪10"4台水平面控制计算机(一台为笔记本电脑)2台内业计算与管理、测量数据库。对讲机10对测量工作联系施工用测量仪器须严格按照有关规定、规程及ISO9002标准要求进行鉴定或校验,并建立检验、测量及试验设备台帐。不得有未鉴定、超过有效期或鉴定不合格的计量器具在现场使用。全站仪、经纬仪、水准仪及50m钢尺需经市级检验机构进行检定;对于测力计量、盒尺、水平尺等普通计量器具按照企业的相关规定进行自检;对于在检定期内的经纬仪、水准仪要每三个月进行一次自检,校核其主要轴线关系。8.1.1.3图纸校核总平面图的校核。内容包括:建筑用地红线桩的坐标、角度和距离的校核;建筑物定位依据及定位条件的校核;竖向设计校核。建筑施工图纸的校核。内容包括:建筑物轴线的几何关系;平、立、剖面及节点大样的几何尺寸;各层相对高程与总图是否对应。结构施工图纸的校核。内容包括:校核墙、柱及梁等结构的尺寸;校核结构图与建筑图、设备图是否对应。8.1.1.4总承包单位与建设单位、前期分承包三方的交接工作准备1.总承包商进场后将会同业主、监理工程师以及前期业主指定分承包单位,根据勘察设计提供的总体测量基准点,共同对现场测绘网进行复测,并作好交接工作。2.交接工作内容第204页共204页
对勘察单位和业主移交的红线桩、基准点等定位依据进行校测。依据测量基准点和工程前期业主指定分承包单位的控制网建立基础、主体结构施工测量控制网,设置工程施工的临时控制测量标。对工程前期业主指定分承包单位的建筑物定位测量结果进行重新复核,确认无误后方可正式交接测量控制点。8.1.1.5组织管理1.在技术质量部下组建测量管理科,实行统一管理。以下按在施工单体工程设测量组若干,负责整个工程的测量与验线工作。测量组长由工程师、高级技师担任。测量工作的整体管理和统一协调由技术质量部负责;控制测量、变形监测等高精度测量工作由具有测量资质的专业公司负责;施工测量、安装测量由各施工项目部以及专业分包自己负责,总包单位负责测量和总体控制工作。名称工作内容技术组编制细部测量方案,内业管理,建立施工控制、测量和变形观测的数据库及数据处理中心控制组控制网测设校核、向施测面传递平面与高程控制土建组土建施工期间的细部测设验线组验线钢结构组钢结构安装测量控制变形观测建筑物沉降观测、地基回弹、护坡桩变形观测、相关区域沉降观测、钢结构变形监测市政组道路测量、管网测量2.数字化测量、管理第204页共204页
本工程在测量工作中将全面使用电子测量仪器和计算机。数据计算、数据传输、数据采集、内外业计算、成果输出全面使用计算机管理,以数字化测量模式取代传统的常规测量模式。在平面测量过程中主要采用全站仪进行,采用电脑CAD软件做坐标换算,按坐标投测的各轴点,更为认真地复合校验,以保证线位闭合。高程控制和沉降观测采用数字水准仪进行。对于比较简单的细部测量采用常规测量方法。8.1.1.6验线验线工作由规划验线、监理验线和施工总包验线三级组成。建筑物位置、建筑高度等纳入城市规划管理的项目由规划部门负责;施工、安装测量控制的重点部位和关键环节由监理单位负责;施工、安装测量控制的常规验线由施工总承包单位负责。相互重叠的各级验线工作尽可能的同步进行,以缩短工作时间。验线工作与放线工作采取人员、仪器和测量方法三分,独立进行的制度。验线的精度要高于放线精度。严禁验线与放线同时进行。在施工工序安排上要给验线留出必要的时间,严禁不经验线就擅自施工的现象发生。验线工作按精度级别和难易程度由专业验线组和质检员分别负责。平面和高程控制、主轴线投测、标高传递、曲线、中线测量等关键部位由专业组负责验线,细部验线由质检员负责。为了保证验线工作的精度,我方将配备具有上岗资格的验线人员负责具体的验线工作。8.1.2控制网布设本工程占地面积大,工程质量目标为“中国建筑工程鲁班奖”,同时由于外装饰为椭球体幕墙,因而对结构测量精度要求很高。8.1.2.1平面控制网在平面控制中要布设高精度的建筑物平面控制网。以场区平面规划和招标人提供的测量基准点(红线桩或城市导线)、工程前期业主指定分承包单位的控制网为依据,建立基础、主体结构施工测量控制网,设置工程施工的临时控制测量标桩,建立以工程主要轴线为基准的一级控制点,各点在工程定位放线前可相互贯通形成格状平面控制网。首级高程控制借用平面控制网的桩点,进行布设。这两个控制网是工程整体控制和变形监测的依据和基准,用以保证各单项工程之间的连贯性和统一性。控制网精度为一级,边长相对中误差1/24000,测角中误差±9"。以业主提供的精密导线点为原始依据,利用全站仪采用极坐标法进行测设。第204页共204页
测设完成后逐点用直角坐标法进行校核、调整至符合精度要求。地下结构施工采用外控法,控制点位布置在基槽边,便于向槽内投测。控制线距离邻轴线均为1m,可避免与结构墙体、柱等发生位置冲突,且便于记忆,有利于加快放线进度。地上结构施工采用内控法,内控网布置在首层楼板上,楼板施工时预埋钢板,首层楼板施工后将控制点投测到钢板上,投点允许误差为1.5mm。内控网根据地上的单体结构划分,分成相互独立的部分,施工放线时要注意校核各部分结构间的关系,以保证后续工程顺利进行。点位的选择要保证上下通视。8.1.2.2标高控制网根据测绘院提供的水准点,采用附和测法引测桩基承台、底板、首层标高控制网,为减少建筑沉降对建筑物标高的影响,在达到±0.000后重新确定建筑物的标高基准。本群体工程中竖向标高变化差异大,每个施工段至少须做三个标高点控制标高,部分标高变化较复杂的工程如大剧院工程可按实际情况加设标高控制点。楼板打混凝土时预埋钢筋头,楼层平面放线前引测标高。地下结构施工阶段,各层施工放线由底板标高控制网向上引测。8.1.3结构施工放线8.1.3.1平面控制8.1.3.1.1垫层施工完毕后,由平面控制网投测控制线,由控制线放出承台、底板、地梁外边线及各轴线;待承台及底板施工完毕后,然后再根据控制线进而放出柱线、墙线、集水井电梯井上下口线等细部线。其中,控制线投测误差不大于±3mm。8.1.3.1.2地下各层结构放线时,应均由槽上平面控制点向下投测。由控制线放出各主轴线,通过各轴线放出墙柱边线和门窗洞口等细部线。8.1.3.1.3首层以上结构放线,由地下一层或承台内控网向上引测。各层楼板在控制点铅垂相对处预留150×第204页共204页
150洞口(包括顶层顶板),用激光铅垂仪向上投测,投测时应转动仪器4次,转动90度,在施工层上的结构板上投点一个,取平均值。再根据此控制点放出各轴线及细部线。8.1.3.1.4本工程中存在大量的斜柱、斜梁、曲线梁施工,在进行这些节点施工时,我方将大量采用全站仪、电子经纬仪等高科技设备对其进行定位控制,并指导模板的配制,在必要的情况下将聘用专业的测量公司辅助完成本项施工作业。椭圆测设:椭圆曲线的测设采用全站仪坐标放样法。在室内用计算机计算出欲设椭圆曲线上各点的坐标,绘出各欲设点编号位置图。将计算机中的数据传输到全站仪,在施测面将全站仪安置在控制点上,按编号图调出欲设点位的坐标,用坐标放样模式依次定出曲线上的各个点位8.1.3.2标高控制垫层施工完成后,由槽上两个水准点引测标高控制点,要求误差在3mm以内且较差小于3mm,作为承台及底板施工的标高控制点。承台浇筑后,须重新引测标高控制点于承台或底板上,作为向上进行标高传递的内控点。施工层抄平前,应先校测由下层传递上来的三个标高点,较差小于3mm为合格。墙体拆模后以其平均点引测50线,作为墙体留洞和层高控制的依据。8.1.3.3验线工作程序每次放线后,要严格做好自检互检工作,并对检测值做书面记录,由分包技术人员验线合格后将检测值记录连同预检单报总包验线,总包验线合格后报监理验线,监理签字认可后方可进行下道工序。8.1.4各项测量放线允许误差测量项目允许误差平面控制允许误差基础放线(总长)±20mm,外廓轴线夹角:1′轴线竖向投测每层±3mm,总高±10mm外廓主轴线±10mm细部轴线±2mm承重墙、梁、柱边线±3mm门窗洞口线±3mm标高竖向传递每层±3mm,总高±10mm第204页共204页
标高控制允许误差管道穿墙孔洞±10mm8.1.5变形监测与信息施工本工程的变形监测均采用电子测量仪器进行,实行数据采集和分析的自动化、智能化。每次监测结束后,将监测数据、监测结果和根据已有成果分析得出的变形规律及发展变化趋势等信息,以电子和书面两种形式及时反馈给相关部门。监测数据及时整理分析,及时提交当次监测报表,并实行签名制,责任到人。根据施工、设计以及现场驻地监理工程师的要求每周报送一次或者每两天报送一次。在监测报表和报告中,应包括阶段变形值、变形速率、累计值,并绘制沉降槽曲线、历时曲线等,结合施工工况,天气情况、周围环境变化进行必要的回归分析,及时对监测结果进行评价,分析监测数据变化原因及变化趋势,提出工程建议。工程结束时,提交完整的监测总结报告。1)桩基沉降监测按图纸设计要求,在需要做沉降观测的桩位设置沉降观测控制点,本监测程序将主要由桩基施工分包队伍完成,我总包方进场将与分包就此进行交接,将前期观测记录结果进行备案管理,仍需要继续观测的桩点,我方将委派测量组专员积极配合。2)边坡变形观测本工程支护结构的坡壁变形观测采用经纬仪小角度法监测,观测点设置间距为20~30m,变形观测按三等进行,其控制网借用场地平面控制网。同时配合测斜仪进行局部深度边坡的精确测设,各观测站点要和远处空间点位进行角度锁定。3)周边环境及周边建筑的监测1.地表沉降,不同深度处的侧向变形,与基坑相邻的周围城市道路路面采用肉眼巡视与裂缝观测的方式,由有经验的工程师每天进行肉眼巡视观测,主要是对支护锚杆、邻近建筑物及邻近地面的裂缝、塌陷、渗漏等现象的发生和发展进行记录、检查和分析,并作出处理。2.第204页共204页
周边建筑物的监测:向业主询问及实际踏勘,对于确需要进行监测的建筑,采用先在建筑物的基础或墙上钻孔,然后将预埋件放入,孔与测点四周空隙用水泥砂浆填实。测点基本布设在被测建筑物的角点上,测点的埋设高度应方便观测,同时测点应采取保护措施,避免在施工和使用期间受到破坏。1)地基回弹观测本工程个别单体工程(大剧院工程)开挖深度将达到16m左右,根据《建筑变形测量规程》及该工程的实际情况,建议对局部开挖深度较深,开挖面积较大的单体工程进行地基回弹观测。回弹观测的目的主要是观测基础开挖后,由于上部土方荷载卸除,由此引起的基底土层的回弹测量,它对地基承载力和沉降预测具有重要的参照意义。进行地基回弹观测主要有以下几方面工作:基点埋设;埋设深度回弹标志点;按照有关技术要求进行回弹观测;技术资料及技术分析报告。2)建筑物沉降观测建筑物沉降观测路线及观测点的布置,在建筑物的边角处、后浇带处均应布置沉降观测点,观测路线沿建筑物外檐四面各设一条,环形布置。水准基准点设在变形区以外。观测路线及观测点均采用二等沉降观测,使用精密电子水准仪和及铟瓦尺按国家二等水准测量的技术要求施测,每站高差中误差±0.13mm,环路闭合差限值,观测直至达到沉降变形稳定标准为止。3)监测控制警戒值本工程地面最大沉降量的警戒值应以≤0.15%H计算,最大水平位移应≤0.2%H,且≤30mm,速率变化大于5mm/d。4)监测工作质量保证1.按规程或设计要求的监测精度选用使用仪器的型号。2.准确取得初始值,确定合适的观测频率。监测资料的储存、计算、管理均采用计算机系统进行,并建立质量责任制和数据复核制度,确保数据真实可靠性和施工监测质量。3.第204页共204页
及时准确的整理监测记录并在监测值出现异常时进行分析。设定控制基准值,当发现监测物理量接近或超过警戒控制值时,立即报告施工、驻地监理和设计单位,并向施工、驻地监理和设计单位报送应急补救措施。8.2钢筋工程根据设计要求,本工程结构板、梁、柱、墙和基础的所有钢筋采用的是符合HPB235、HRB335、HRB400标准的钢筋。为保证钢筋供应数量和质量,由公司材料部门对钢筋统一采购、统一供应。在施工中,相临区段的钢筋施工应相互协调,并由技术部门制定钢筋协调措施,各区段必须按此施工,避免出现工序矛盾和不交圈现象。本工程中局部构造变化复杂,在每一层面结构形式都会发生变化,斜柱、曲线梁等处钢筋的放样及绑扎都给施工带来难度。8.2.1准备工作1.认真审查施工图纸,由各作业队编制详细的钢筋施工方法。2.根据施工图纸和施工方法,提出钢筋翻样计划。墙体、柱钢筋放样时,应考虑穿墙螺栓的位置,复杂构件点要进行现场放样。3.作好试验取样计划和钢筋工程的交底工作。4.对钢筋机械连接操作人员必须进行培训,并持证上岗。5.钢筋进场应做外观检查,检查钢材表面质量,不应有油污、结疤、裂纹、折叠和分层及颗粒或片状锈蚀等现象。6.钢筋进场应按照进场批次和抽样试验方法做力学性能检测,检查合格证、出厂检验报告和进场复验报告。纵向受力钢筋的强度应满足设计要求;当设计无要求时,对一、二级抗震等级,强度实测值应满足:钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25,钢筋的屈服强度实测值与强度标准值的比值不应大于1.3。发现钢筋力学性能不良时,应对该批钢筋进行化学性能成分检验或其他专项检验。8.2.2钢筋加工第204页共204页
1.工艺流程:钢筋除锈→钢筋调直→钢筋切断→钢筋加工成型→码放。2.钢筋除锈:钢筋生锈或粘上油泥等污物,要用钢丝刷进行人工除锈、去污。在除锈过程中,如发现锈斑现象严重并已损伤钢筋截面,或除锈后发现钢筋表面有严重的麻坑、斑点、伤蚀截面时,禁止使用。3.钢筋调直:HPB235级钢筋采用冷拉方法进行调直,冷拉率控制在4%以内。粗钢筋局部弯曲可采用机械方法调直,禁止损伤钢筋。4.钢筋切断:应按照钢筋料表上的钢筋级别、直径、外形、下料长度,将同规格钢筋根据不同长度进行长短搭配,统筹排料,先断长料后断短料,以尽量减少短头,减少损耗,并禁止用短尺量长料,可在工作台上加尺寸刻度并加设控制断料尺寸用的卡板,特别应注意机械连接的接头,应将钢筋端头的热轧弯头切除,并保证钢筋端头平直、圆整,无斜口、椭圆口、马蹄口。5.钢筋弯钩和弯折应符合下列规定:HPB235级钢筋末端作180°弯钩,弯弧内径不应小于钢筋直径的2.5倍,弯后平直长度不应小于钢筋直径的3倍;HRB335级、HRB400级受力钢筋末端作135°弯钩时,弯弧内径不应小于钢筋直径的4倍,平直长度符合设计要求。钢筋做≤90度弯折时,弯弧内径不应小于钢筋直径的5倍;除焊接封闭环式箍筋外,箍筋的末端均应做弯钩,弯折角度为135°,弯后平直段不应小于钢筋直径的10倍。6.钢筋暂时码放:加工好的钢筋应分类码放整齐,并用方木支垫,支垫高度不应小于30cm。7.钢筋加工允许偏差如表:第204页共204页
钢筋加工允许偏差项目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±10箍筋外包尺寸±58.2.3钢筋连接粗直径钢筋连接形式:直径≥18mm钢筋采用机械连接,采用等强剥肋滚轧直螺纹连接,接头等级为Ⅰ级。直径小于18mm的采用焊接或搭接。机械连接:首先将螺纹钢筋端部的肋剥掉,然后利用滚轧直螺纹机将其滚轧成直螺纹,并用配套加工的套筒连成一体组成一个机械接头。其技术特点应用范围广,适用于16~40mmII、III级钢筋在任意方向和位置的同、异径连接;施工速度快,螺纹加工提前预制,现场装配施工;螺纹牙型好,加工精度高,连接质量稳定可靠;节约能源,设备仅为3~4kW;无污染,施工安全可靠。A准备工作一、主要工具:钢筋的套丝机采用JM-GS40,加工现场配备一般安装维修用工具一套。每台滚丝机配检验钢筋螺纹质量的检具一套,即:加工的钢筋所用螺纹环规一件,规格为200mm的钢直尺一把,辅助检验用连接套筒一个。检具由检验员或滚丝机操作人员保管和使用,辅助检验用连接套筒随时从加工中使用的成批套筒中任取。二、钢筋的准备:加工前,应逐一检查待加工钢筋的端部,并对以下缺陷进行处理。距钢筋端头0.5m范围内不得有影响钢筋螺纹加工质量的弯曲,否则切去弯曲部分或矫直后再进行加工;距钢筋端头0.3m范围内不得粘结沙土、砂浆等附着物,否则须用钢丝刷清除干净;钢筋端部必须平整,端面须与钢筋轴线垂直,不得有马蹄形和大的斜角或挠曲,不合格者不得滚丝,应用砂轮锯重新按要求切割钢筋端头。三、人员的准备:操作人员必须经过技术培训,经考试合格并取得操作证后方能上岗作业。严禁其他人员上岗操作。操作人员负责钢筋直螺纹的加工和螺纹质量的自检;配备一名检验员,负责加工作业的监督和加工质量的抽检。第204页共204页
A螺纹的质量问题与纠正措施:对加工好的钢筋直螺纹的质量进行检查,钢筋直螺纹的检查内容主要包括:螺纹的长度及螺纹大小、螺纹牙形、螺纹光洁度、撕裂程度、偏心程度等指标。螺纹合格后,方可结束调试工作转入正式生产。B滚轧钢筋直螺纹的尺寸参数见下表:滚压钢筋直螺纹的尺寸参数表钢筋规格φ18φ20φ22φ25φ28φ32套筒长度(mm)505560687585套筒外径(mm)303235404550标准丝头钢筋螺纹长度(mm)25±127±130±134±137±142±1正反丝扣钢筋螺纹长度(mm)25±127±130±134±137±142±1加长钢筋丝扣长度(mm)6065707885958.2.4钢筋绑扎1.钢筋位置控制承台及底板钢筋保护层控制采用同标号混凝土垫块和塑料垫块;框架柱钢筋保护层控制采用Ф14钢筋,间距1000mm井字型控制筋配合钢管临时支架;墙筋采用水平定位筋、竖向梯子筋、塑料垫块控制位置;梁板钢筋保护层采用塑料垫块及砼垫块,梅花形布置。曲线梁的钢筋定位通过焊制弧形定位筋来控制。梁、板、柱节点处,钢筋较密,保护层厚度较难控制,施工前先做出大样图并定好绑扎顺序,测量工依据大样图测出梁、柱主筋位置,并用红油漆标出。斜柱、曲线梁除放大样图外还应根据需要进行现场放样。2.承台及底板钢筋、墙、柱插筋的绑扎安装1)工艺流程:弹线→钢筋吊运至工作面→安装承台及底板下铁→放混凝土垫块→支设钢筋马凳→安装上铁和柱、墙体插筋→调整钢筋→安放侧向保护层垫块→第204页共204页
隐检。1)技术要点:绑扎钢筋时,靠近外围两行的相交点,全部扎牢,中间部分的相交点梅花型绑扎,必须保证受力钢筋不位移,对于双向受力的钢筋必须全部扎牢,不得跳扣绑扎;绑扎完承台下铁及底板下铁后,根据承台上皮标高、底板上皮标高摆放钢筋马凳。绑扎过程中按设计及规范规定做好底板钢筋锚入承台的工作。根据测量人员弹好的墙、柱位置线进行预埋插墙筋、柱主筋;插铁伸入基础深度、型号、规格、数量、间距要符合设计要求,并绑扎牢固,位置准确无误,为了保证柱子插筋位置的正确,上部分绑扎二道箍筋,四周用钢筋临时斜撑固定;对于独立柱、墙体暗柱、墙体插筋,底板内部绑扎两道与墙插筋相同的水平筋固定预埋插筋,上部绑扎两道水平筋固定预埋插筋,确保位置准确。2.柱、墙体钢筋安装1)工艺流程:放线→施工缝处理、插筋清理→吊运钢筋至工作面→搭设钢筋绑扎操作、定位架→柱钢筋连接→钢筋机械接头验收并作出标记→柱、连梁钢筋绑扎并校正位置→墙体钢筋绑扎并校正位置→安装门洞模板、专业预埋→检查验收。2)安装技术要点:直径≥Ф18mm墙体和柱钢筋采用滚轧直螺纹连接,<Ф18mm的钢筋,采用搭接或焊接连接,焊接、搭接接头的错开长度,接头的百分率、接头位置应符合设计和现行规范(GB50204-2002)要求并及时将水平定位卡具绑扎就位。柱钢筋的施工工序:套箍筋→焊接(安装)立筋→在柱对角筋上划箍筋位置线→在距柱顶上皮10cm设置→柱定位卡具,→往上移动箍筋绑扎。箍筋角部主筋应采用缠扣绑扎,绑扎接头伸向柱中。绑扎柱的箍筋,应垂直与受力钢筋,并使箍筋弯钩的重叠区,沿受力方向间隔错开设置;第204页共204页
本工程的短柱、斜柱、短柱与斜柱的接点处的钢筋绑扎对钢筋保护层的控制,钢筋弯斜角度的控制是保证柱质量的重要工序;斜柱中保护层控制同样使用井字控制架,钢筋的弯折角度要逐根检查。对尺寸较大的框架柱应搭设临时操作架,并作钢筋临时定位使用,并设临时支撑,防止钢筋位移。1)墙体钢筋的安装、绑扎墙体钢筋在绑扎前,应清除施工缝处砼软弱层,并清除钢筋上裹的混凝土浮浆;并根据所放墙体位置线按1:6的坡度对位移钢筋调整。清理完施工缝、钢筋后,分别安装内外排立筋各2-4根,并画好横筋分档标志,于下部及齐胸处绑两根横筋固定好位置,并与模板上口设置水平定位卡具。接着在在水平筋上画好立筋分档标志,根据需要墙体搭设钢筋临时定位支架,然后绑其余钢筋。墙体钢筋搭接:墙体水平筋、立筋搭接长度应符合设计要求,各受力钢筋之间的绑扎接头位置应相互错开,相邻水平筋接头在竖向上每隔一根错开1.3Lae,且大于500,同一截面内钢筋绑扎接头面积占全部钢筋截面面积应小于50%,立外排钢筋依次就位。墙体钢筋的绑扎站在一侧逐点绑扎另一侧钢筋,并将外排钢筋的绑丝向内排方向顺入。双排钢筋之间应绑拉筋,拉结筋按照设计要求梅花型布置,分别与里外排钢筋分别绑扎。墙上孔洞应按照结构和各专业施工图纸进行预留,洞边U形钢筋应用三根绑丝与墙筋绑扎牢固,禁止后开洞和在墙筋上绑焊。2.梁、板钢筋安装、绑扎1)工艺流程:支梁底模→画主次梁钢筋间距→放主次梁箍筋→穿主梁底层纵向筋并与箍筋固定→穿次梁底层纵筋并与箍筋固定→穿主梁其它纵向筋并与箍筋固定→穿次梁其它纵筋并与箍筋固定→支梁侧模和顶板模→绑板下铁、专业预留预埋→绑板上铁。2)梁钢筋安装第204页共204页
梁筋在绑扎时,接头位置、错开、伸入中间节点的锚固长度及伸过中心线的长度均应符合设计和规范要求,并应特别注意节点钢筋的安装顺序。当梁内钢筋需分层设置时,采用与主筋同规格且大于Ф25的钢筋做分隔钢筋,见图8-4:多层钢筋分隔示意图绑扎箍筋时,绑梁上部纵向筋的箍筋宜用套扣法绑扎,箍筋弯钩叠合处,在梁中交错绑扎,箍筋弯钩为135°,平直长度为10d,如做成封闭箍时,单面焊缝长度为10d,梁端第一个箍筋设置在距离柱节点边缘50mm,梁端与柱交接处箍筋加密,其间距及加密区长度均要符合设计和规范要求。非矩形截面曲线梁内的钢筋,通过计算后于现场实地放样,保证梁内主筋及箍筋的尺寸,为固定曲线梁内主筋,拟按梁截面加工成型的定位井字筋,从而使得梁的保护层得到较好的控制。1)板钢筋安装工艺流程:弹好钢筋线和预留洞口线→吊运至工作面→按线绑下铁→水电做管线→支设上铁马凳→绑上铁→放塑料垫块,调整钢筋→清理并自检→隐检→进行下道工序。清扫模板上刨花、碎木、电线管头等杂物。用粉笔在模板上划好主筋、分布筋位置。为保证预留洞的位置,将其位置预先画在楼板模板,并按画好的位置,先摆受力主筋,后放分布筋、预埋件、电线管、预留孔等及时配合安装。第204页共204页
必须将钢筋交叉点全部采用顺扣绑扎,绑扎应牢固,采用顺扣应隔行变换方向,保证钢筋不位移。楼板钢筋伸入支座的锚固长度、位置,双向板的放置顺序,板钢筋的锚固长度均应符合设计及规范要求。放置马凳时,马凳与下铁绑扎牢固。钢筋马凳长度应为200mm的整数倍,马凳的两脚与置于板下层钢筋之上,塑料垫块垫在马凳两脚与下层筋交叉处。4)楼梯钢筋楼梯施工缝留于平台板中,钢筋绑扎时,将平台板筋上下铁预先甩出,待绑扎上层平台板钢筋时与楼梯平台板钢筋一起绑扎。工序:划位置线→绑主筋→绑分布筋→绑踏步筋楼梯模板上划主筋和分布筋的位置线。先绑扎主筋后绑扎分布筋,每个交点均应绑扎。如有楼梯梁时,先绑梁筋后绑板筋,板筋要锚到梁内(穿过梁中线不小于30mm)。底板筋绑完,再绑踏步扣铁钢筋。8.2.5钢筋工程质量标准8.2.5.1钢筋的加工、安装符合现行国标GB50204-2002。8.2.5.2钢筋的机械连接符合现行行业标准JGJ107-2003。8.2.6成品保护措施8.2.6.1成型钢筋按指定地点堆放,用垫木垫放整齐,防止钢筋变形、锈蚀、油污。8.2.6.2楼板的负弯矩钢筋绑好后,不准踩在上面行走,在浇筑混凝土前保持原有形状,浇灌中派钢筋工专门负责修整。8.2.6.3曲线梁、斜柱在绑扎完毕后未支模板前,要采取必要固定及支撑措施,保证钢筋的成型质量不受影响。8.2.6.4模板涂隔离剂时不要污染钢筋。第204页共204页
8.2.6.5板上下层钢筋绑扎时,支撑马凳绑牢固,防止操作时蹬踩变形。8.2.6.6严禁随意割断钢筋和在主筋上进行电焊作业。8.2.6.7安装电线管、暖卫管线或其他设施时不得任意切断和移动钢筋。8.3模板工程8.3.1模板体系本工程主体结构为框架剪力墙结构,分为大剧院、音乐厅、小剧场、艺术馆、美术馆、南北共享大厅、中心服务区,结构外造型为椭球面,因而外围混凝土柱、梁尺寸变化多,结合其工程特点,具体模板选型见下表:序号结构部位模板选型1地下室外墙及地上内墙面板为15mm多层板,木龙骨、Φ48钢管支撑。2柱可变截面定型钢模板、定型钢制圆柱模。3顶板梁模板、顶板底模采用15mm厚多层板;50×100mm、100×100mm木楞。4门窗及洞口采用定型模板:模板整体用木方制作,采用多层板面板,四角用角钢封闭。5楼梯楼梯模板采用多层板,钢木支撑。6后浇带后浇带处采用快易收口网做模板,钢筋和木方做支撑。8.3.2模板工程管理本工程质量目标为“中国建筑工程鲁班奖”,模板工程除满足国家规范和标准外,还要求较高的观感质量,所以必须在模板拼接质量、节点细部制作上高标准严要求,精心制作,精心施工。1.第204页共204页
根据现有工程的结构特点,在可以采用定型钢制模板的情况下,大力使用定型模板从而实现模板的定型化、工具化、整体化及可变化,提高混凝土的平整度,重点控制阴阳角、断面尺寸,消除模板接缝不严导致混凝土漏浆的通病。1.由于结构尺寸变化繁多,因此本工程在斜柱、曲线梁、顶板等的施工过程中将采用大量的15mm厚多层板。2.施工过程中强化模板设计和交底1)模板设计进行稳定性和牢固性的计算,绘制配置图和拼装图,施工前编制详细的《模板施工方案》。在模板工程设计过程中,设计人员与其它分项工程的管理人员要进行技术交流;施工前进行技术交底,从而确保模板施工与其它各项施工紧密结合,使模板施工有序地进行。2)根据工程总进度要求以及工程情况精心设计、认真加工模板。严格按照本工程的要求和特殊性设计、制作和质量监控,全面保证模板工程质量。对特殊部位,如斜柱、曲线梁等要根据电脑绘图然后实地放样制作,方直的梁柱节点、梁、墙等,可制成定型模板,对号入座,增加木模板的周转次数。3)模板进场前,将根据工程的安排及流水段划分情况有次序地安排模板分批进场,这样可以更加有效的利用模板减少租赁成本。4)现场施工时,由模板设计人员现场进行模板管理及施工指导,模板设计人员与现场工程人员紧密配合,严格执行各项检查制度,及时发现和纠正问题,确保工程顺利进行。5)实现清水混凝土,要求在施工过程中加强协调、检查、监督机制。钢筋工、混凝土工、水电预留预埋等其他工种均要互相配合,共同作好模板成品保护工作。6)模板所有零配件均由专人负责保管,并定期检查模板及配件质量,保证所有现场材料均在合格使用状态,能充分满足工程需要及安装牢固可靠。8.3.3墙体模板1.直线墙体模板面板为多层板,钢木结合作肋。用定型的可调支架作为支撑系统,整装整拆,具有模板布置灵活、混凝土表面质量好、施工简便快速等特点。次龙骨为50×100mm木方,间距200mm,主龙骨100×100mm木方,间距第204页共204页
350mm,第三排龙骨为双根直径48.5的钢管,间距1.20m,两管间通过“3”形扣件及穿墙螺栓拉接。直线墙体木模板图2.本群体工程中有少量的弧形墙体,我方拟采用可调弧形木模板,面板为18mm厚国产多层板,50×100mm方木作竖向背肋,后设弧形调节支座和双10号槽钢作横背肋。斜撑采用φ48可调支撑,斜撑支座与地面通过预埋件连接8.3.4柱模板施工1.本工程中的直混凝土柱拟选用定型组合式钢模板,采用可变截面,以满足不同截面的施工。柱周边楼板设预埋定位筋及预埋拉环,以固定柱模板位置。模板柱箍由四个直角背楞组成,背楞上按设计图反算截面尺寸打孔,用螺栓连接固定。支模时要求模板垂直,位置准确,并用柱箍固定。柱箍间距400mm,柱子每面支撑和拉结各两道,分别位于1/3柱高及2/3柱高处,支撑与拉结杆件和楼板夹角控制在50o—70o之间并注意在浇筑混凝土过程中,对柱模板进行校正。第204页共204页
模板拼缝用海绵条堵严。柱底要求钢摸与楼面垫平,并用木方锁口。在模板加固尤其是混凝土浇筑过程中,采用经纬仪进行垂直度监测控制,如发生偏差立即进行调整,确保柱垂直度满足要求。2.本工程中五个的斜柱的模板采用现场放样,用多层板做面层,100×100mm木方做木楞,钢管组合架做定向支撑,保证斜柱的倾斜角度以及混凝土成型质量。3.本工程中圆柱大量出现在中心服务区及南北共享大厅内,其模板采用定型钢制圆模板,圆柱模板高度根据设计高度逐节拼装,施工起来方便易行。8.3.5顶板模板8.3.5.1梁模板及支撑1.梁模板面板采用15mm多层板,50×100mm木方做肋,间距不大于200mm;梁柱接头模板采用多层板和50×100mm木肋制作,与梁、顶板模衔接紧密,并作到相对独立,便于拆模。加工数量根据施工需要与梁板模对应,至少满足一层需要,尽量作周转使用。节点模应拆卸方便,能满足多次重复使用,并保证梁柱接头混凝土整体效果。梁模板支撑图2.工程中大量出现的弧形斜梁模板体系,我方同样采用可调弧形木模板,面板为15mm厚多层板,50×100mm方木作竖向背肋,后设弧形调节支座和双10第204页共204页
号槽钢作横背肋。斜撑采用φ48可调支撑。8.3.5.2顶板模板及支撑顶板模板方案:支撑体系+木龙骨+多层板。顶板模板面层全部采用覆膜多层板,墙板接头处采用40×40角钢加贴海绵条以防漏浆。模板次楞采用50×100mm木方、间距300mm,主楞采用100×100mm木方、间距不大于1200mm。8.3.5.3梁柱节点模板梁柱节点模板、主次梁交接处模板设计及安装质量是框架结构梁柱节点施工质量的直接表现。本工程不同类型的梁柱节点形式,将通过精心设计,制作专用节点模板,并通过变化其高度尺寸以调节不同层高柱子的模板安装。梁柱节点采用15mm多层板配制成工具式专用模板,与柱、梁模配套安装。8.3.6门窗及洞口模板为保证门、窗洞口的位置及尺寸正确,洞口采用便于拆装的木模,模板面板;角部设活动角模,模板两侧设定位钢支撑,窗洞口下设50排气孔。第204页共204页
门窗及洞口模板配置8.3.7楼梯模板楼梯采用多层板做底模。踏步定型模板采用钢模,按照楼梯的宽度、高度和长度,踏步的步数来配制。梯段的底板模板支设完后,绑扎钢筋。钢筋绑好后,把定型钢模用塔吊吊入梯段上部固定。8.4混凝土工程本工程结构混凝土强度等级C15、C30、C35、C45,承台、基础底板、地下室外墙等结构为抗渗混凝土。8.4.1施工准备1.现场混凝土所需的砂、石、水泥、外加剂等全部就位,并且已经提前在具备相当试验资质的试验室做好原材料试验(必须合格)和配合比试验。2.现场搅拌站要经过当地质检部门及计量部门的认证,其试验计量措施能够保证现场混凝土的质量。3.浇筑混凝土前,由现场工长和技术员填写《混凝土浇筑联系单》,并提前12小时提供给现场混凝土搅拌站。联系单内详细填写:浇筑部位、混凝土强度、总需用方量、供应频率和相关的各项技术要求。4.第204页共204页
机具准备及检查:混凝土泵、料斗、串筒、振捣器等机具设备按需要准备充足,备用的混凝土泵和振捣器,所用的机具均在浇筑前进行检查和试运转,修理工随时检修。并配备一定数量的手推车、铁锹或者滑槽,及时补充供灰,以保证混凝土浇筑的连续性。1.人员准备:根据混凝土的连续浇筑时间长短及混凝土浇筑量的大小,合理配备足够的工人,必要时考虑分班轮流作业。混凝土振捣工为熟练的振捣手,安排电工及机修工跟班作业,另外安排钢筋工及木工跟班作业随时解决因混凝土浇筑造成钢筋或模板的移位问题。2.工序交接准备:混凝土浇筑前,钢筋、预埋管线及模板办理隐、预检手续;检查浇筑混凝土用架子、马道支撑是否牢靠。做完工序交接检后,下达混凝土浇灌通知单。3.施工缝留置及处理:墙、柱的水平施工缝留置在梁底;水平结构施工缝按施工段留置,垂直施工缝设置在梁跨中三分之一处。8.4.2混凝土的制备1.现场搅拌站在接到混凝土联系单后,根据所要求的混凝土强度等级、坍落度、以及外加剂要求,选用适合的配合比方案。2.各种混凝土配合比设计应该在规定准备制备混凝土前已经做完,并且根据相关规定要求,定期按量向有相应资质的试验室做混凝土配合比设计。3.搅拌混凝土前,检查各类加料设备及搅拌机是否工作正常,定期检查加料设备的精确度;检查现场筒仓内是否存有足够的混凝土,存量不足时提前购买。4.混凝土制备过程中应严格按照搅拌站内的各项操作规程进行操作,出料时即对混凝土的观感质量及坍落度进行检查,对于不合格的混凝土不得投入使用,并分析产生废品混凝土的质量。5.混凝土现场搅拌站内存放的水泥如在规定期限内没有使用完需按要求重新做水泥试验,拌制混凝土的砂、石子、粉煤灰等材料均需按国家规定的试验要求进行取样试验。6.浇筑混凝土时,各施工区段需根据实际情况在搅拌站内或现场出料口处委派专业试验人员,进行混凝土试块的制作及相关试验工作。8.4.3混凝土的运输第204页共204页
现场搅拌站的混凝土通过布设在现场搅拌站的混凝土地泵直接将混凝土运送至浇筑工作面,现场浇筑管理人员在浇筑混凝土时要与现场搅拌站调度随时保持联系,确保混凝土供应速度恰到好处,并保证混凝土拌合物自出机到浇筑完毕时间控制在初凝时间内,保证浇筑作业面前后覆盖搭接符合规范要求,不出现“冷缝”。现场试验人员和质检人员严格控制混凝土的出机质量;混凝土出机后和入模前均需检查验收;检查混凝土组成材料的质量,每一工作班至少一次;检查混凝土在拌制地点的坍落度每一工作班至少两次。在每一工作班内,如原材料由于其他原因有变化时,要及时督促现场搅拌站调整混凝土配合比。8.4.4混凝土的浇筑8.4.4.1一般要求1.浇筑混凝土采用泵送,墙体、柱分层浇筑,分层振捣,每个施工流水段一次连续浇筑完毕。2.在板与柱相交处设置水平施工缝。均匀下灰,分层浇捣,每层厚度不超过50cm,采用插入式振捣器振捣。3.浇筑时特别注意柱插筋的位置,防止下灰及振捣造成倾斜及移位。4.混凝土终凝前对柱子插筋位置进行复核,发现位移倾斜及时纠正。5.浇筑完毕表面硬化后立即覆盖塑料布养护保水,使混凝土始终保持湿润,养护时间不少于7—14天。6.混凝土进入混凝土泵车前要取样测定坍落度,坍落度达不到入泵要求时,不得浇筑本罐混凝土,严禁在现场临时加水来增加混凝土坍落度。混凝土在泵送浇筑的同时,用振捣棒加强各部位的振捣,确保混凝土振捣密实。7.若浇筑混凝土必须间歇时,尽量缩短其间歇时间,并在前层混凝土初凝之前,将该层混凝土浇筑完毕。第204页共204页
8.4.4.2柱混凝土浇筑从柱顶下料时,自由倾落高度不得超过2m,本工程中柱高多在3m以上,所以必须加设串筒,均匀下灰;柱子混凝土浇筑一次完成浇筑高度超过梁底2cm,梁施工时剔除。混凝土强度达1.2Mpa后进行施工缝处理,剔除浮浆层至露出石子并用水冲洗干净。混凝土浇筑前,应先浇筑5~10cm厚与混凝土相同配合比减石子的水泥砂浆,以便与下层混凝土结合密实。若混凝土分层浇筑,分层厚度控制在500mm以内。8.4.4.3墙体浇筑本群体工程现浇混凝土墙体全部采用地泵和布料杆配合下料,在墙体高度高于2m时要采用灰槽下灰。浇筑时严格控制下灰厚度及混凝土振捣时间,每层浇筑厚度不得超过500mm,混凝土振捣采用赶浆法,以保证新老混凝土接槎部位粘结良好,确保混凝土浇筑质量。8.4.4.4梁、板浇筑1.在专用钢筋马凳上铺脚手板作为浇筑马道,以防钢筋被踩变形。2.梁、板同时浇筑,浇筑的方法由一端开始下灰,振捣手密切配合,用“赶浆法”保持混凝土沿梁底向前推进,根据梁高分层浇筑,当达到板底部位后与板一起浇筑。3.当结构构件混凝土强度等级不同时,用两个地泵同时浇筑两不同强度等级的混凝土,严格控制混凝土浇筑速度,高强度混凝土的浇筑速度必须一直快于低强度混凝土浇筑。4.标高控制:水准仪抄平,用红铅笔标志在墙柱钢筋上,拉线控制,刮杠找平标高。5.振捣采用振捣棒和平板振捣器相配合,振捣器快插慢拨,插点均匀;板面采用平板振捣器,随振捣随抹平,抹好处禁止上人踩踏;梁柱节点钢筋较密,用Φ30的小振动棒振捣,并准备一些小钢钎人工辅助振捣。第204页共204页
8.4.4.5楼梯混凝土浇筑楼梯板砼自下而上浇筑,从踏步位置向上推进,并随时用木抹子将踏步上面抹平,并适当控制浇筑混凝土的浇筑速度。8.4.5质量控制8.4.5.1浇筑前的控制1)每次搅拌混凝土必须挂标识牌,注明混凝土强度等级、抗渗等级、浇筑部位,配合比设计。2)混凝土搅拌出料斗再进入泵机前必须做坍落度抽检,禁止往混凝土中直接加水,合格的使用,坍落度不合格必须改做无强度要求的使用。3)对不合格的混凝土,要拍照片或录像,并记录时间,操作人,并存档。8.4.5.2混凝土裂缝的控制1)对于泵送混凝土,水灰比往往由于采取泵送方式,不易达到理想状况,为了加强混凝土的密实度,进一步提高混凝土抗渗、抗裂能力,施工中采用二次振捣,保证上下层混凝土在初凝前结合良好。2)混凝土浇筑完成后,在初凝前应采用2m长刮尺抹压两遍,初凝后、终凝前应再抹压一遍,以防止表面收缩裂缝的产生。3)混凝土搅拌、运输、浇筑等过程中任何人不得擅自加水。4)加强混凝土养护和保温,控制结构与外界温差控制在允许(25℃)范围以内。8.4.5.3现场试验控制1)现场试验工作须保证混凝土试块的制作、养护条件,有健全的管理制度。2)现场试验员必须经培训考核合格后,持证上岗。3)混凝土施工前应作技术交底,并应具备冬施混凝土养护条件。8.4.5.4拆模控制第204页共204页
拆模时间必须以混凝土强度报告为依据,同时还要能保证其表面及棱角不因拆模而受损坏,并履行拆模审批手续,水平构件由工长提出拆模申请,经总工程师审批并得到监理(或业主)的许可,方可拆除。8.4.6混凝土的养护1.从楼外临设水源接入水管,配备足够数量的水桶以保证混凝土养护用水的需要。同时安排一定数量的工人专门负责混凝土的养护工作,并在混凝土质量评定时将养护效果作为专项进行监控。2.混凝土板浇筑完毕后即用塑料布覆盖,减少终凝前水份的蒸发,终凝后改为浇水养护。浇水养护的时间对于普通硅酸盐混凝土不少于7天,掺有缓凝剂或有抗渗要求的混凝土不少于14天。3.混凝土墙、柱、梁侧模拆除后,及时覆盖湿麻袋片,外包塑料布,经常检查养护情况。发现缺水及时用喷雾器浇水补给养护,保证塑料布内有凝结水。养护时注意端头处的养护,养护时间应根据天气温度湿度的不同而有所改变。混凝土平面结构直接用水管浇水养护。8.4.7成品保护1.每次浇筑完混凝土以后,冲洗泵管时将冲洗出的废水用水桶盛装并及时运离作业面。2.混凝土墙、门窗洞口、楼梯的阳角在拆模后及时制作木框护角,防止不慎碰撞缺棱掉角。3.楼板混凝土强度必须达到一定强度后,方可上人或堆放材料。8.4.8大体积混凝土8.4.8.1大体积混凝土概述大体积混凝土施工一直是建筑工程结构施工的关键工序,主要控制大体积混凝土水化热及其可能造成的混凝土温度裂缝,本工程大体积混凝土主要分布在桩基础承台,承台厚度最厚达1800mm,采取有效的综合施工措施是承台大体积混凝土结构施工的重要工作。本工程大体积混凝土施工拟采用“双控理论”进行施工,双控一方面为“控制混凝土的温差”和“控制混凝土内的温度收缩应力”第204页共204页
(此为双控),另一方面为“施工前的预控”和“施工后的监控”(此亦为双控)。为了控制裂缝的开展,我们着手从控制温升、延缓降温速率、减少混凝土的收缩、提高混凝土的极限抗拉强度、改善约束程度和设计构造、测温监控等几个方面采取综合技术措施。但这些措施不是孤立的,而是相互联系、相互制约的,必须结合实际、合理采用,才能收到较好的效果。8.4.8.2混凝土配置为了降低水泥水化热,对原材料做如下要求。1.水泥:水泥水化热的大小,对混凝土的温度起决定性的影响,而水泥水化热量大小取决于水泥品种及其所含的矿物成分,水泥中含硅酸三钙(C3S)及铝酸三钙(C3A)含量越高,发热量越大,水化速度也越快,出现温峰值也较早,根据设计要求情况,本工程底板拟采用低水化热硅酸盐水泥。2.粉煤灰粉煤灰作为一种人工火山灰质材料,具有一定的火山灰活性,掺入水泥中与水泥混合,可作为胶结材料的一部分。粉煤灰铝硅玻璃体含量大于20%,因之具有较高的活性,在Ca(OH)2和CaSO4·2H2O的激发下,可大大提高混凝土的后期强度,并增加混凝土的密实度,在混凝土中掺加水泥用量10~20%的粉煤灰,可减少单方水泥用量50~60kg,显著地推迟和减少发热量,延缓水泥水化热的释放时间,降低温升值20~25%。掺加粉煤灰可大大减少产生温度裂缝的趋向,改善混凝土的和易性和可泵性,延长凝结时间,便于大体积混凝土的施工浇筑。粉煤灰采用GB1556-88标准中二级以上的粉煤灰。3.第204页共204页
SF高效混凝土泵送剂:混凝土中掺加高效SF泵送剂,能保持混凝土工作性能不变而显著减少拌合用水量(23%左右),降低水灰比,改善和易性,减少水泥用量,减缓水化速度。除有以上效果外,还可以推迟初凝时间2~3h,延缓水泥水化热的释放速度,推迟混凝土放热高峰时间,延长混凝土的升温期,减少混凝土表面温度梯度,而此时混凝土表层的强度已相应增大,有利于抗裂,减少混凝土表面出现裂缝的可能性。1.砂石:砂采用中粗砂,细度模量2.8~3.0,平均粒径≥0.38mm,含泥量<2%;石子粒径5~30mm,用自来水冲洗,含泥量<1%;拌合用水采用自来水(饮用水)。2.适当地控制水灰比不大于0.5,减少水泥用量,可减少混凝土的凝结、收缩、泌水及干缩现象,同时还可减少水泥用量,从而减少混凝土温升。总之,控制温度收缩裂缝的关键是如何在满足结构要求的前提下,通过掺加高效混凝土泵送剂及活性混合材料,最大限度地降低水泥用水用量,通过延缓混凝土的凝结时间,推迟混凝土水化热峰值,使混凝土在开始降温时,其抗拉强度得到足够的增长。8.4.8.3大体积混凝土浇筑1.该工程承台及底板施工中,根据流水分区进行浇筑。为了缩短每一段的浇筑时间,避免出现冷缝,施工时将综合考虑各项因素的影响,集中优势资源逐段进行浇筑,一气呵成,不间歇停顿,保证浇筑的连续性,确保混凝土浇筑面在终凝前覆盖上新浇筑的混凝土,从而保证大体积混凝土的施工质量。2.混凝土供应的连续性也是确保混凝土施工质量的一个重要环节。施工前,明确现场内外的运输路线、出入通道,同时设专人负责混凝土罐车、斗车的协调指挥疏导工作,保证混凝土供应的畅通;根据每一段混凝土量、浇筑时间,确定地泵的数量、泵管铺设位置、混凝土浇筑顺序、接茬时间;根据混凝土浇筑能力、行车距离,明确混凝土罐车的数量、供应频率,并严格执行。3.底板浇筑时采取斜面分层推进,一次从底到顶,即采用自然流淌形成斜坡的浇筑方法,能较好地适应泵送工艺。减少混凝土输送管道拆除、冲洗和接长的次数,提高混凝土泵送效率,保证上、下层接缝。4.第204页共204页
在每个泵送混凝土浇灌带布置5~6台插入式振捣器,为防止集中堆料,先振捣出料点的混凝土,使之形成自然坡度,然后成行列式由下而上再全面振捣,插点要均匀排列,每一插点振捣时间以20~30秒为宜,一般以混凝土表面呈水平并出现均匀的水泥浆和不再冒气泡为止;不显著下沉,表示已振实,即可停止振捣。每次移动距离不超过振捣器作用半径的1.5倍(约400mm)。在斜面底部和边角处要加强振捣,振捣器与模板边缘距离不得超过0.5倍振捣器有效作用半径,且不得漏振,并尽量不碰撞钢筋和预埋管件。8.4.8.4温度监测1.为了将大体积混凝土内外温差控制在25℃以内,必须随时掌握大体积混凝土内的温度变化,以便及时调整保温及养护措施,有效控制有害裂缝的出现,因此需要对大体积混凝土进行温度监测控制。2.测温点的布置:必须具有代表性和可比性。沿浇筑的高度,要布置在底部、中部和表面,垂直测点间距为500~800mm;平面则要布置在边缘和中间,平面测点间距为2.5~5m。3.测温工具的选用:本工程大体积混凝土温度监测采用热敏电阻加微型电子计算机的自动化测温方案。所采用的热敏电阻是国产的硅扩散电阻,它的灵敏度达到0.6%/℃,即其常温阻值是850Ω时,每变化一度,那么其电阻变化是5.1Ω。电阻随温度变化的重复性好,成本较低,可以浇入混凝土中,在测温完后不用回收。热敏电阻采用复式布置,即在每一个测温点布置两个电阻,一个用于测温,另一个备份,在混凝土施工时,如果一个失败,则可启用另一个,使测量工作能够正常进行。4.测温制度:在混凝土温度上升阶段每2~4小时测一次,温度下降阶段每8小时测一次。测温工作必须设经过培训的专人进行,测温记录,应交技术负责人阅签,并作为对混凝土施工和质量的控制依据。8.4.8.5大体积混凝土养护1.养护目的:大体积混凝土的养护主要是达到保温和保湿的目的。保温是为了保持混凝土表面温度不至过快散失,减小混凝土表面的温度梯度,防止产生表面裂缝。另外,是为了充分发挥混凝土潜力和材料松弛特性,使混凝土平均总温差所产生的拉应力小于混凝土抗拉强度,防止产生贯穿裂缝。第204页共204页
保湿作用是使尚在混凝土强度发展阶段,潮湿条件可防止混凝土表面脱水而产生干缩裂缝。另外,可使水泥的水化热顺利进行,提高混凝土的极限拉伸强度。2.养护方法:底板大体积混凝土采用覆盖式养护方法,在混凝土面上覆盖一层塑料薄膜,在塑料薄膜上再加上一层阻燃草帘被。然后再用塑料薄膜把混凝土全部严密地覆盖起来,四周用砂袋或其他重物压住,防止被风吹开,影响养护效果。养护时要保持塑料薄膜内有凝结水,若塑料薄膜内无凝结水,则要及时进行洒水,保证混凝土在不失水的情况下得到充足的养护;养护时间不少于14天。8.4.8.6特殊情况预案措施1.雨雪天本群体工程的桩承台工程可能开始浇筑混凝土的时间正处冬施末期早春阶段,大气温度仍不高,现场仍需准备充足的塑料布及适量的防火草帘被,若混凝土刚刚浇筑完毕,遇雨雪天气应立即用塑料布苫盖。2.备用商品混凝土搅拌站为保证工程高峰期及特殊情况下混凝土供给,除负责正常供应混凝土的现场搅拌站外,拟采用附近的一家商品混凝土搅拌站作为备用,保证大体积混凝土的连续施工。8.5钢骨料混凝土工程本工程中少量存在一些钢骨料混凝土柱,及钢管混凝土柱,本节以下内容将对该部分施工技术措施进行阐述。A钢骨料混凝土工程特点一、钢骨料混凝土特点钢骨料混凝土柱是在钢筋混凝土框架内配置型钢构成的组合结构。它具有钢结构和混凝土结构的双重优点。劲性钢混凝土的钢筋及混凝土的施工因其内有钢骨,外又有梁、柱、墙钢筋与其相交,因此与普通结构的钢筋、混凝土施工有所不同。第204页共204页
本工程的钢骨料混凝土柱其钢骨H型钢采用钢板组焊而成,在柱内偏心放置,柱箍筋需过钢板,钢板在穿筋的相应位置打孔。钢梁与钢柱翼板相连形成整体钢架,利用钢骨料柱上外锚固的钢构件,与钢梁腹板通过高强螺栓连接为整体。钢管混凝土柱在本工程中数量比较少,分布在中心服务区,钢管壁厚20mm,内径660mm,外径700。一、制作方面的要点1.构件节点制作精度要求:由于结构本身特殊性,并且还有带非直角构件的连接,因此构件制作的外形尺寸精度要求较高,工厂制作时对此类构件将采用专门的胎具以保证精度。2.构件尺寸及钻孔加工:为满足钢骨料混凝土柱的成型位置正确,构件的孔眼位置加工必须精确无误,方能为施工提供保障,主要通过完善的加工工艺和先进的加工设备来加以保证。3.摩擦面的处理要求:本工程钢柱与梁固定前均先用高强螺栓连接,为保证结构传力明确,构件摩擦面必须得到完善的处理和保护。摩擦面的处理工艺及保护见制作、运输采取的相关措施。B钢构件的制作一、钢构件制作内容本工程钢骨料及钢管混凝土的制作主要有H型钢构件和钢管的制作。二、H型钢的制作1.焊接H钢的制作要领1)H型钢翼、腹板下料时长度方向加30mm的焊接收缩余量。下料后,按要求定出翼腹板下料时长度方向中心线和在翼板上定出腹板装配线。2)基准的选择高度方向:梁的上表面。长度方向:中心线。宽度方向:中心线。第204页共204页
1)主体的加工翼板与腹板焊接处焊缝75mm范围内砂轮打磨去氧化皮,去除油污和水。根据上面定的基准线,在经检验合格的胎架上或BH拼装机上进行翼板BH拼装。拼装时应注意不得在焊缝区域外引弧。将拼装件吊往自动焊进行四条纵缝焊接。纵缝焊接时,应采用先焊下翼的两条纵缝,并采用船型焊。焊接次序如下图:纵缝焊接时可采用分段退焊的方法,以减少焊接变形。焊接矫正时,密切注意翼板矫正状态,杜绝矫正过位。2)加劲板等的组装以翼板长度中心为基准,观察梁的上拱基准为上表面,每块劲板加放0.3mm焊接收缩余量后组装。高度较大的BH梁,应加装合适的临时工艺筋板作为支撑,以防止BH的变形及保证吊运的安全,可焊接临时角向及水平支撑。3)对BH钢进行除锈、涂装,但钢梁摩擦面和坡口不进行涂装,现场焊接处涂坡口漆。4)H型钢骨料制作工艺流程第204页共204页
连接板、劲板圈圆编译工艺文件涂装焊接、检验构件定长、钻孔、开坡口总装焊接矫正除锈、涂装包装发运翼腹板下料原材料进厂矫正、检验主体检验检验切割、下料数控钻孔H拼装检验三、钢管柱加工1.钢板的下料切割要求:1)所使用的钢材必须按前述材料使用的规定进行检查、复试、规定部位的探伤,合格后才能使用。第204页共204页
2)钢材下料切割为保证尺寸的精确,宜用数控切割机进行切割,下料时必须注明炉批号,以便于跟踪。3)下料后必须对外形尺寸进行复测,特别是对角线尺寸必须正确,否则会影响接头错位,同时并弹出两端加工压头需要的中心线和加工线。1.根据现场塔吊的吊重及钢管柱的高度,同时满足混凝土浇筑的施工需要,将每层钢管分为两段进行焊接。2.筒体的卷制加工工艺1)由于本工程中钢管柱加工的数量比较少,因此我方准备委托专业钢构件加工厂家加工成型后再运至现场。筒体的加工流程如下图示:2)采用800吨油压机进行钢板两端部压头,钢板端部的压制次数至少压三次,先在钢板端部150mm范围内压一次,然后在300mm范围内重压二次,以减小钢板的弹性,防止头部失圆,压制后用样板检验,切割两端余量后并开坡口。第204页共204页
1)必须注意压头质量,压头质量的好坏直接关系到筒体的轧制质量,所以为保证加工质量,尤其是椭圆度要求,压头检验用样板必须使用专用样板,样板要求用2~3mm薄钢板制作,且圆弧处必须上铣床加工,从而保证加工质量。2)将压好头的钢板吊入三辊轧车后,必须用靠模式拉线进行调整,以保证钢板端部与轧辊成一直线,防止卷管后产生错边,然后按要求徐徐轧制,直至卷制结束,轧圆允许偏差如下表:钢柱加工允许误差项目误差纵缝对口错边允许偏差≤1.5mm管端圆度允许偏差≤3mm管端的平整度允许偏差≤2mm3)把卷好的筒体吊入拼装胎架上进行纵缝的拼接,拼接时应注意板边错边量和焊缝间隙,另外定位焊时不得用短弧焊进行定位,定位前用火焰预热到120~150℃,定位焊长度不小于60mm,间距300mm左右,定位焊条用φ3.2,焊缝高度不大于8mm,且不得小于4mm。拼接后检查管口椭圆度、错边等,合格后提交检查员验收,并作好焊前记录。4)钢管筒体对接a)筒体对接时,每节钢柱都要进行预拼,以保证所有钢柱相互之间都进行一次预拼装,从而能保证现场安装时方便、准确。b)接管前每节小段节必须进行校正,特别是圆度必须校正好。c)相邻管节拼装组装时,纵缝应相互错开120°,并必须保证两端口的圆度、垂直度以及直线度要求,符合要求后定位焊,定位焊要求同前。d)拼接后在所有筒体上弹出0°、90°、180°、270°母线,以及与上节钢柱的对合标记线,并做好标记。e)同样,将拼接好的筒体吊入滚轮焊接胎架上用埋弧焊进行环缝的焊接,焊接要求同纵缝要求。第204页共204页
a)焊后校正,冷却后探伤,探伤合格后吊入专用水平胎架,划线安装牛腿。3.构件的表面处理本工艺按招标文件要求进行编制,满足所提出的钢结构除锈要求。本工程钢构件制作在车间内进行,所有钢结构件预涂装均在工厂内进行。钢结构涂装前必须进行表面处理,才能保证涂装质量,提高漆膜附着力,延长构件寿命。1)涂装前表面处理a)打磨所有气割、剪切、机加工后的自由边锐角均应打磨至R2;喷砂前应用砂轮打磨去气割表面的割痕及火工矫正部位的硬化层,以使喷砂后在这些部位能形成合适的表面粗糙度。b)除油喷砂前钢材表面沾污的油脂必须清除干净。①推荐使用具有中度碱性的水性清洗剂清除油污,然后以清水冲净;②杜绝用蘸有有机溶剂或洗涤剂的少量回丝擦拭大面积油污,以免扩大油脂沾污面积。抛丸、喷砂过程中和施工后,钢材表面必须避免油脂重新沾污。①喷砂用压缩空气必须装有性能良好的油水分离器;②除锈后的钢材表面必须严格避免重复沾污油脂;③质量检查人员和涂装施工人员不可穿戴沾有油污的工作鞋、工作服、手套对未涂装的钢结构进行质量检查和涂装施工。c)抛丸或喷砂除锈表面粗糙度要求控制在35~65μm范围内。第204页共204页
①为确保抛丸或喷吵后钢材表面达到规定的清洁度和表面粗糙度,推荐使用棱角状的粒度为0.8-1.2mm的铜渣砂或粒度为0.4-0.8mm的钢砂。②所用磨料应是清洁干燥的,不可被有机物沾污。钢结构外表面清洁度要求其除锈等级应达到GB8923-88标准Sa2.5级,现场补漆,应有风动或电动工具除锈达到ST3级。钢结构表面粗糙要求,其微观不平度十点高度RZ要求在40∽80mm(GB1031-83标准)(用JJI-1便携式粗糙度测量仪)。构件边缘必须为圆角,确保边缘的油漆粘合度。当喷丸作业全部完成,并经过检验合格后,开动真空吸砂机,进行表面清理工作,即吸丸、吸尘、全面清除钢材表面的灰尘和杂质。8.6土方及回填土工程8.6.1土方工程由于本工程为桩基础,开挖中不能进行满堂开挖,我方初步拟订,在条件许可的情况下用,选用小铲斗挖土机开挖桩间及桩顶部分土方,并留出足够人工清槽部分,防止超挖、及碰桩的发生。8.6.2回填土工程8.6.2.1土料选择根据设计要求,地下室肥槽回填采用2:8灰土,房心回填土采用3:7灰土和素土。严格按设计和规范要求选料,对每批回填用土进行轻、重型击实试验,确定填料的最佳含水量和最大干容重。进入现场的填土须经现场监理检查合格后方可进行回填。8.6.2.2回填条件第204页共204页
地下室肥槽回填在结构完成并达到规定强度后,地下外墙防水层与防水保护层完成之后进行。地面做法回填土待结构验收完毕后开始。根据填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数。回填前先将基底清理干净,清除积水杂物及其它不利于回填的材料,并采取截水措施防止表面滞水或施工用水流入填方区。以免浸泡地基,造成基土下陷。8.6.2.3回填方法采用分层填土、压实的方法。结构外侧肥槽及室内房心回填土采用蛙式打夯机夯实,压实度系数按设计要求不小于0.94。回填土应分层铺摊,采用蛙式打夯机每层虚铺厚度为150~200mm,每层铺摊后,随之耙平。回填管沟时,管线两侧应对称进行,高差不超过30cm;分段回填时,相临段的接茬应形成台阶,每层台阶宽度不小于厚度2倍。深浅两基槽要先填夯深基础;待填至浅基槽相同的标高时,再与浅基础一起填夯。冬施中回填土施工前必须将基层积雪、杂物等清理干净,如发现基层土已受冻应将冻土挖出进行置换。土方回填时,土中不得有冻块,施工完的部位,要用保温材料及时覆盖;回填土的虚铺厚度比正常施工要少20%。8.6.2.4回填质量控制1)每层铺土厚度及压实遍数根据土料及施工机具设备条件,通过试压经试验检测确定。2)回填过程中根据设计或规范要求,对每层回填土密实度及其它要求进行检验,抽检频率为:基坑回填1点/50m2~100m2;基槽沿长度方向1点/10m~20m;室内地面回填1点/100m2~400m2,且不少于10点。待检查合格报现场监理验收后再进行下一层回填。3)回填土施工应连续进行,尽快完成,尤其是在雨前应及时夯实已填土层或将表面压光,并做成一定坡势,以利排除雨水。第204页共204页
8.7防水工程8.7.1地下室及底板防水地下室底板、外墙防水等级为一级,三道设防:混凝土结构防水、4厚自粘橡胶沥青卷材防水、水泥基渗透结晶型防水涂料。8.7.1.1防水材料的要求:1.工程中使用的防水材料必须经过市建委认证,并有明确的标志、说明、合格证的产品。2.不同类的防水材料在复合使用及配合使用中应注意其相容性,不得互相腐蚀、互相破坏、起不良的物理、化学反应。3.防水工程中使用的配料及配件应与防水材料相容,配合使用中不得互相腐蚀、互相破坏、起不良物理、化学反应。8.7.1.2施工工艺:详见《防水施工方案》。8.7.2外墙后浇带防水施工外墙后浇带采用C25钢筋混凝土预制板或钢板固定在后浇带处外墙外侧,两侧角部用1:2.5水泥沙浆抹成斜面,外墙阴阳角处均用1:2.5水泥砂浆做成直径为100mm的圆孤,形成角度约为45o的钝角斜坡。新旧混凝土交接处采用钢板止水带与防水卷材多道设防。1.立面与底面的转角处,卷材的接缝,应留在底面上距立面不小于600mm处。阴阳角应做成半径大于150mm的圆弧,所有转角处及管道穿过处,均应按设计图纸和规范要求增贴附加层。附加层可用两层同样的卷材粘贴。附加层应按加固处的形状,仔细粘贴紧密。2.常见质量通病预控1)空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓,铺贴卷材时要掌握基层含水率,不符合要求不铺贴卷材,同时铺贴时应平实,压边紧密,粘贴牢固。第204页共204页
1)渗漏:多发生在细部位置,铺贴附加层时从卷材剪配、粘贴、操作,要使附加层紧贴到位、封严、压实,不得有翘边等现象。1.其它注意事项1)卷材防水层施工,防水材料及胶结材料进场必须有产品合格证,进场后应进行复试,由工长作好隐检资料,质检部门作好质量检验评定资料。2)卷材防水层粘贴牢固,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。8.7.3室内防水施工本工程室内防水工程项目为室内所有卫生间及水房间、淋浴间,楼地面防水层采用环保型聚氨酯防水涂层。一、需要做室内防水施工的房间,其隔墙底部应先浇筑200mm高C20防水混凝土墙基,宽度同隔墙墙厚。浇筑前先进行楼地板基层处理,刷混凝土界面剂YJ胶一道。二、凡有地漏处均应局部防水并增加500mm宽的附加隔离层;有防水要求的房间穿楼板立管均预埋防水套管并高出楼面30,套管与立管之间用建筑密封膏填实。三、依房间轴线确定预留、预埋管道孔位置、标高及排水坡向。将留、埋孔模具牢固地固定在模板上,待混凝土浇筑后,终凝前进行二次校核,以消除因预留位置不准再剔凿扩孔现象。四、弹线:依+500mm线弹出建筑地面的面层(含饰面)、找平层、防水层、垫层等坡向地漏的标志线,形成整个楼、地面的地漏处最低点的斜平面。五、基层处理:用钢丝刷清除混凝土表面的浮尘、杂物,基底要求平整、清洁,不应有较大的孔洞、裂缝、凸凹不平和起砂现象;管道部位抹平压光,管道的套管高于地面20~30mm,所有管件、卫生设备、地漏等设施必须在涂布前安装牢固、接缝严密、收头圆滑,不得有任何松动现象;对明显的漏水点,须用快硬水泥或化学灌浆方法进行封堵。六、施工注意事项第204页共204页
1.管根及阴阳角等部位要施工到位。2.操作人员穿软底鞋,防水层施工后设专人看管,在未固化前严禁上人或放置物品,固化后不得用硬物锐器触碰或在其上托运重物。3.防水涂料施工在所有工序完工后进行,不得与其它工种穿插作业,若工程安排确需交叉作业时,采取有效措施保护好防水层。4.防水施工要避开恶劣天气,环境温度不得低于5℃5.室内防水做好后要进行48小时蓄水实验。8.8装修工程结构工程完成后,首先报请业主和设计进行结构工程验收,在验收合格后,报请质量监督站进行核验,方可进行装修工程的施工。装修施工开始前,首先复核水平线、控制轴线和墙体位置线,然后进行隔墙的砌筑。本工程装修施工前要求向施工人员进行详细的施工技术交底。一定要保证装修工程的施工质量。对于二次精装修部分,作为总包单位,我方一定承担起总包方责任。在各个方面我方将给予全力的配合及支持。在施工质量上进行严格的管理和检查。施工质量要保证本工程总体工程质量目标得以实施。1)主要分项工程的施工程序一、我方粗装修施工项目:a)楼地面粗装修的施工均做至混凝土垫层、防水保护层或直接留下结构层。b)墙粘贴块料面层的墙面施工做至基底抹灰层;其余墙面均做至面层及腻子层下的基层面;有防水防潮要求的墙面做至防水防潮层。c)吊顶及其他精装修楼面墙面工程均为分包单位完成。二、第204页共204页
室内:按先上后下和先内后外的施工程序。首先进行围护墙及隔断墙的砌筑,安排墙面及地面的抹灰,然后墙面、地面装饰施工。地下室设备电气用房隔墙待设备管道安装完毕后方能砌筑;轻质隔墙、填充墙均应做到结构顶板底并用不燃材料封严,墙体在吊顶以上的部分应在设备管道安装完成后再进行施工。而在吊顶时,必须把顶棚内的各种管线先做完,最后封闭。装修施工中应先将室内的装饰完成,再做走廊、门厅等公共部分的装饰。室外:应遵循自上而下的施工原则。一、每道工序完成后,必须经专业人员按相关的验收标准严格检查后,才能转入下一道工序的施工。二、在施工中,室内每楼层、每个房间要给土建装饰和机电等专业的设备安装提供统一的标高控制线及房间内的十字中心控制线(地面及顶棚均应弹设,并且上下一致)。室外弹设楼层标高控制线,并根据外墙装饰公司的要求给出各类装修施工的辅助线。1)砌筑工程一、技术准备1.各单体工程主体结构施工完毕,结构验收合格后,即可插入砌筑工程施工。2.楼层弹出轴线,墙体线、门窗洞口位置线及构造柱位置线,并办理好预检手续。3.立好皮数杆,常温施工时砖要提前浇水湿润。4.在混凝土柱施工时,确保砌筑墙体拉接筋预埋件的位置准确。二、一般隔墙砌筑工艺流程施工准备→基层处理→放线、立皮数杆→预检→排砖撂底→构造柱钢筋绑扎→砌砖→绑圈梁及过梁钢筋→隐检→支模板→预检→浇筑混凝土→拆模板→砌上部砌块→分项工程验收本工程中的卫生间、淋浴室等房间的隔墙,须按设计要求先浇筑200高C20防水混凝土墙基,然后在其上做砌筑施工。三、砌块砌筑1.砌筑前应先行试摆,不够整块的使用半头砌块。2.第204页共204页
第二层第一块为半头砌块,以后皆为整砌块。砌块按孔洞竖向立砌,孔洞开口朝下,便于抹灰找平。同时应注意上下层之间错缝砌筑。1.砌筑前要先铺砂浆,首层铺浆厚度不小于20mm,以上各层水平缝厚度为10~12mm,垂直缝宽度为12~15mm。操作中随砌筑随将舌头灰刮净,使用的砂浆不得过夜。2.砌筑时要单面挂线,做到“上跟线,下跟棱,左右要对平”,每层要穿线看平,墙面要随时用靠尺板校平,吊线吊垂直,以减少表面抹灰厚度。3.加气混凝土砌块墙与结构柱、墙连接处,必须按设计要求留置拉结筋。砌块端头与墙柱接缝处各涂刮厚度为5mm的砂浆粘结,挤紧密实,将挤出的砂浆刮平。4.墙体应有拉结带,每1.5m高度预留两根φ6mm钢筋,平铺在灰缝内作为拉结。5.在砌筑前应先将构造柱的位置弹出,并把构造柱插筋处理顺直。砌砖墙时与构造柱联结处,砌成马牙槎。砖墙与构造柱之间应沿墙高每500mm设置2φ6水平拉结钢筋,每边伸入墙内不应少于1.0m。6.当墙体高度大于3m时,应在墙体中部或门顶标高处设置一道120厚现浇钢筋混凝土配筋带,其两端钢筋与柱或墙预留的拉结筋连接。7.砌块与门窗洞口连接,门窗采用后塞口,门窗洞口宜加门套,增加墙体强度,便于安装门窗。门洞上角过梁端部或其他可能出现裂缝的薄弱部位,应加钉铅丝网,减少抹灰层裂缝。8.砌块与楼板(或梁底)连接,墙体到顶必须采用有效措施背紧塞严。当层数合适时,用立砖塞紧,不合层数时用小木楔塞紧,应先在砌块与楼板接触面抹粘接砂浆,用力挤严,每砌完一块用小木楔(600间距)在砌块上皮紧贴楼板底(或梁底)背紧,然后用干硬性砂浆捻实,若缝隙较大时采用干硬性豆石混凝土塞实。二、质量标准1)砌块接槎处砂浆应密实,砖缝平直,接槎部位水平厚度小于5mm或透亮的缺陷不超过5个。2)第204页共204页
预埋拉结筋的数量、长度、弯钩、位置均应符合设计要求,留置间距偏差不超过一皮砖。1)固定门、窗框的预埋木砖或铁件,应提前做好防腐处理,数量、位置、间距应符合设计要求及有关规定。2)允许偏差(mm)见下表:砌筑工程质量标准项次项目允许偏差检验方法1轴线位置偏移10用经纬仪或拉线;尺量检查2墙体顶面标高±15用水准仪和尺量检查3垂直度5用2米托线板和线坠检查4表面平整度8用2米靠尺和楔形塞尺检查5水平灰缝平直度10拉10米线和尺量检查6水平灰缝厚度±8与皮数杆比较尺量检查7门窗洞口(后塞口)宽度±5尺量检查高度±58构造柱截面±10尺量检查1)一般墙面抹灰工程一、技术措施1.施工准备a)墙体表面的灰尘、污垢和油渍等清除干净,并洒水润湿。砖墙在抹灰前一天浇水湿透。b)混凝土墙体与混凝土柱相接处基体表面抹灰前,先铺钉5×5的钢丝网,并绷紧牢固,钢丝网与各基体的搭接宽度各为150mm。c)抹灰前必须将管道穿越的墙洞和楼板洞及时安放套管,并用1:3水泥砂浆或豆石混凝土填嵌密实,散热器和密集管道等背后的墙面抹灰,宜在散热器和管道前进行,抹灰面接槎顺平。d)第204页共204页
抹灰前检查门窗框位置是否正确,与墙体连接是否牢固。连接处缝隙用1:3水泥砂浆分层嵌塞密实,若缝太大,在砂浆中加入少量麻刀。门窗框先用塑料薄膜包裹,再钉1500mm高的木条加以保护。a)抹灰前检查基体表面的平整,并在大角的两面弹出抹灰层控制线。2.吊垂直、套方、找规矩、贴灰饼抹底层灰前必须先找好规矩,即外墙大角垂直,墙面横线找平,立线顺直。贴灰饼时先在左右墙角上各做一个标准饼,然后用线锤吊垂直线做墙下角两个标准饼,设在勒脚线上口(内墙抹灰时,上灰饼做在1.8m高处,下灰饼做在踢脚板上口,用托线板找好垂直,下灰饼也可作为踢脚板依据),在大墙角左右两个标准饼面之间拉通线,做中间灰饼,间距500mm,门窗口阳角等处上下增设灰饼。3.护角室内墙面、柱面和门洞口的阳角,用1:2水泥砂浆作护角,高度为2.1m,每侧宽度50mm。根据灰饼厚度抹灰粘好八字靠尺,并找方吊直,用1:2水泥砂浆分层抹灰,等砂浆稍干后,再用捋角器将水泥浆捋出小圆角。4.抹底层及中层砂浆在墙体湿润的情况下抹底层灰,先刷水泥浆一遍,随刷随抹底层灰。底层灰采用1:3水泥砂浆,厚度为5~7mm,待底层灰稍干后,再以同样砂浆抹中层灰,厚度为7~9mm。若中层灰过厚,则应分遍涂抹,然后以灰饼为准,用压尺刮平找直,用木抹板搓毛。中层砂抹完搓毛后,全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题及时修补(或返工)处理,对于后做踢脚线的上口及管道背后位置等及时清理干净。5.抹面层砂浆第204页共204页
中层砂浆抹好后第二天,即可抹面层砂浆。首先将墙面洇湿,按图纸规定尺寸弹分格线,粘分格条,滴水槽,抹面层砂浆。面层用1:2.5水泥砂浆,厚度5~8mm。抹时先薄薄地刮一层灰使其与底灰饼粘牢,紧跟着抹第二道,与分格条抹平。并用大杠横竖刮平,木抹子搓平,铁抹子溜光压实。待表面无明水后,用刷子蘸水按垂直与地面的同一方向,轻刷一遍,以保证面层抹灰的颜色均匀一致,避免减少收缩裂缝。及时将分格条取出,等灰层干后,用素水泥膏将缝子勾好。对于难起的分格条,待灰层干透后再起条,防止破坏边棱。6.允许偏差和检验方法:项目允许偏差(mm)检验方法1立面垂直3用2m托线板检查2表面平整2用2m靠尺及楔尺检查3阴阳角垂直2用2m托线板检查4阴阳角方正2用20cm方尺和楔尺检查1)水泥砂浆楼地面本群体工程楼地面粗装修工程,全部做到混凝土垫层、防水保护层或不做任何处理,仅空出结构层。1)水泥地面工艺流程:一、地下室水泥地面施工工艺流程:素土夯实→3:7灰土夯实→C15混凝土垫层→有防水要求的需在此加入防水涂料层及防水保护层→刷素水泥浆一道(内掺801胶)→水泥砂浆抹面压实赶光。二、水泥楼面施工工艺流程:基层清理→找平层→防水涂料层→防水保护层→按设计要求其他面层做法。2)施工方法:地面的基层必须清理干净,根据水平线抹灰饼找出规矩,灰饼做好待收水至塌陷时,即在基层上均匀刷素水泥浆一遍,随刷随铺面层砂浆。铺抹砂浆后,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等清除后,用靠尺检查平整度,待砂浆收水后,随即用铁抹子进行头遍抹平压实至起浆为止。在砂浆初凝后进行第二遍压光,用钢抹子边抹边压,把死坑、砂眼填实压平,使表面平整。第204页共204页
第三遍压光,在砂浆终凝前进行,即人踩上去稍有脚印,用抹子压光无抹痕时,用铁抹子把前遍留下的抹纹全部压平、压实、压光达到交活的程度为止。楼地面压光24小时后铺锯末洒水养护。养护时间在7天以上。当抗压强度达到5Mpa后方可上人。地面水泥砂浆的强度等级要求达到C20以上,并按照规范要求制作试块。1)质量要求:水泥砂浆楼地面与基层的结合必须牢固,无空鼓。面层表面洁净,无裂纹、脱皮、麻面和起砂等现象。做楼面保护层时,保护层厚度再允许范围内应尽量薄一些。2)水泥踢脚线:在抹地坪面层前施工。底层和面层砂浆宜分两次抹成。抹底层砂浆时先清理基层,洒水湿润,然后按标高线量出踢脚板标高,拉通线确定底灰厚度,贴灰饼,刷内掺801胶的素水泥浆一道,然后抹水泥石灰砂浆两道,刮板刮平,搓毛,浇水养护。抹面层砂浆系在底层砂浆硬化后,拉线贴粘靠尺板。抹1:2水泥砂浆,用刮板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角、踢脚板上口,用角抹子溜直压光。8.9架子工程本工程大剧院地下共三层最深达16m左右,为本群体工程最深点;地上8层最高达42.0m,为本群体工程为混凝土结构的最高点;其余除小剧院、中心服务区有地下一层结构外,其他单体工程全部为地上结构。一、方案选择及说明根据本群体工程中各单体工程的结构高度特点,同时考虑到本工程的结构外形及内部结构变化多的特点,我方拟选用扣件钢管脚手架作为本工程的外施工脚手架。内部高大中厅的内墙及顶板主要采用碗扣式钢管脚手架支撑系统,同时少量配合扣件式钢管脚手架。。二、材料要求1.钢管(Φ48×3.5):化学成分与机械性能符合国家标准《普通碳素钢技术条件》(GB700—第204页共204页
88)中3号镇静钢的要求。所用扣件符合《可锻铸铁分类及技术条件》(GB978—67)的规定,扣件不能有裂纹,气孔疏松,砂眼等铸造缺陷。扣件与钢管的贴合面接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。1.脚手板:厚度50mm,宽200mm,采用杉木或松木制作,其材质符合国家现行标准中对II级木材的规定,脚手板的两端采用直径为4mm的镀锌钢丝各设两道箍,腐朽、劈裂等不符合一等材质的脚手板禁止使用。2.脚手架底座:采用通长垫钢脚手板。三、人员素质要求1.脚手架搭设人员必须是经过国家现行标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工。上岗人员应定期体检,体检合格者方可发上岗证。2.凡有高血压、心脏病、晕高或视力不够等不适合做高空作业的人员,均不得从事架子作业。四、搭设要求1.由于本工程中的大剧院、音乐厅、小剧场、艺术馆、美术馆这五各单体工程的结构外造型均为不规则椭球面,其结构外面随外形弧线形变化,因此在搭设外施工脚手架的时候与普通工程不同。a)外脚手架随结构外形环形布置,紧贴结构平面弧线,满足每层施工需要。b)垂直方向脚手架布置同样随结构纵向弧线变化,c)大剧院、小剧场、音乐厅室内中厅顶板比较高,在完成中厅四周墙体混凝土浇筑后,即可开始搭设中部脚手架,中部脚手架可根据实际情况选用扣件式钢管脚手架也可选用碗扣式脚手架。本部分脚手架要与四周墙体施工脚手架连为整体,按横纵方向900×900mm的距离立杆,每步1000mm高搭设。d)为防止脚手架对已施工完的结构楼地面的破坏,所有脚手架底部必须垫钢制脚手板或通长木方。2.立杆构造要求a)第204页共204页
立杆上的对接扣件交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。a)立柱的搭接长度不小于1m,不少于两个旋转扣件固定,端部扣件盖板的边缘至杆端距离不小于100mm。b)立杆垂直度偏差不得大于架高的1/400,每根立杆按6米计,即单根立杆垂直度偏差不大于15mm。c)开始搭设立柱时,每隔6跨设一根抛撑,直至连墙杆件安装完毕后,方可根据情况拆除。d)当搭设至有连墙杆件的构造层时,搭设完该处的立柱、纵向水平杆、横向水平杆后,立即设置连墙件。1.纵向水平杆构造要求a)纵向水平杆设于横向水平杆之下,在立柱的内侧并采用直角扣件与立柱扣紧;b)纵向水平杆采用对接扣件连接,对接接头交错布置,不设在同步同跨内,相临接头水平距离不小于500mm,并避免设在纵向水平杆的跨中。2.横向水平杆构造要求a)每一主节点必须设置一根横向水平杆,并采用直角扣件扣紧在纵向水平杆上,该杆轴线偏离节点的距离不大于150mm,靠墙(柱)一侧的外伸长度不大于500mm。b)操作层上非主节点处的横向水平杆宜根据支承脚手板的需要等间距设置,最大间距不大于柱距的1/2。3.脚手板的构造要求a)脚手板一般设置在三根横向水平杆上,脚手板采用平铺;b)作业层脚手板应满铺,相互搭接铺设严禁出现探头板。转角处的脚手板,应与横向水平杆可靠绑扎连接。4.连墙件的构造要求第204页共204页
a)外脚手架连墙拉接自二层开始每层拉接一次,与柱做抱柱拉接,每相邻柱之间须拉接一次。内脚手架与墙体做刚性连接,在墙体上预留穿连墙杆用洞口。原则上每6m范围内不得少于一个拉接点。b)连墙件靠近主节点设置,偏离主节点的距离不大于300mm。c)连墙件必须底部第一根纵向水平杆处开始设置。d)连墙杆垂直于墙面方向设置,上下杆头垫木方后顶牢。1.剪刀撑剪刀撑的设置需符合下列要求:a)由于本工程脚手架平面形式为椭圆形,因此每道剪刀撑跨越立柱的根数需根据实际情况进行搭设。斜杆与地面的倾角在45°~60°之间。内部墙体脚手架可按一般直线型脚手架进行布设。b)剪刀撑斜杆用旋转扣件固定在与之相交的横向水平杆的伸出端或立柱上,旋转扣件中心线距主节点的距离不大于150mm。2.人行斜道搭设人行斜道采用之字形斜道。斜道构造需符合下列要求:a)人行斜道宽度不小于1m,坡道高长比采用1:3.5。b)拐弯外设置平台,宽度不小于斜道宽度。c)斜道两侧及平台外围均必须设置栏杆及挡脚板,栏杆高度为1.2m,挡脚板高度为150mm。3.安全网设置所有施工作业层面的内、外脚手架外立面满挂密目安全网,按高度10m左右设一道水平兜网。10.第204页共204页
外脚手架采用卸荷方法,采用钢丝绳与结构拉接卸荷。以大剧场为例拟考虑在其4层的边梁上下预埋件,拉接预埋件设置原则上保证6m范围内不少与一点,用钢丝绳将外脚手架与主体结构斜拉。五、验收脚手架每搭设5步架、局部工程搭设完毕、操作层施加荷载以及6级大风、大雨后,需经项目安全部、技术部、工长以及公司相关部门按照相关对架子技术要求、允许偏差与检验方法进行检查验收,验收合格后,方可继续使用。六、使用和维护1.操作架上的施工荷载符合设计要求,不得超载。2.使用阶段,安排专人负责对架子进行经常检查和维修。经常检查各主要节点处诸杆件的连接是否符合设计要求;检查地基是否有积水、垫木是否松动、立杆是否悬空;架子沉降及垂直度是否超标等。发现问题立即处理并上报项目安全部。3.在架子使用阶段,严禁任意拆除主节点处的纵横水平杆、和纵横向扫地杆;严禁任意拆除连墙杆以及拦板。七、脚手架的拆除1.拆除前的准备工作a)拆除安全技术措施逐级进行交底。b)清除脚手架上的杂物及地面障碍物。2.拆除要求a)拆除顺序按逐层由上而下进行,严禁上下同时作业。b)所有连墙件及卸荷钢丝绳应随脚手架逐层拆除,严禁先拆除几层连墙件后,进行脚手架的拆除。c)脚手架拆至下部最后一根长钢管时,先在适当位置临时设抛撑加固,后拆连墙件。d)各构配件必须及时分段运至地面,严禁抛扔。拆除架子时,地面设围拦和警戒线,并派专人看护,严禁一切非操作人员入内。e)所有材料均逐层下传,不得抛仍,并随时堆码整齐。第204页共204页
八、安全管理1)人员要求搭设脚手架人员必须戴安全帽、安全带,穿防滑鞋。2)搭设阶段1.脚手架构配件质量必须按规定要求进行检验,合格后方可使用。2.脚手架搭设按下列阶段进行检查,发现问题及时校正:操作层上施加荷载前。3)使用阶段2操作层上的施工荷载应符合设计要求,不得超载,物料堆放平稳,各种装修用材料应堆放整齐并且严格限制堆放数量,严禁在工作面堆放太多装饰材料,并且应沿架子均匀堆放。3六级及六级以上大风、雨天不得进行脚手架作业,雨后上架操作有防滑措施。4设专人负责脚手架的经常性检查和保修:六级大风与大雨后。5脚手架使用期间,严禁任意拆除下列杆件:主节点处的纵横向水平杆;连墙件;支撑;栏杆、挡脚板。要拆除上述任一杆件必须采取安全措施,并报项目总工及监理审批。6在脚手架上进行电、气焊作业时,必须有防火措施并设专人看守。7脚手架接地、避雷措施等应按国家现行标准《施工现场临时用电安全技术规范》(JGJ46—88)的有关规定执行。8同时进行作业的层面不超过二层,每一施工层均满铺脚手板使之不出现大的空隙,防止坠物伤人。4)拆除阶段拆除脚手架时,地面设围栏及警戒标志,并派专人看守,严禁一切非操作人员入内。第204页共204页
8.10塔基处理及群塔作业1.塔吊的选择与部署:详见《塔吊施工方案》2.群塔运行管理:在塔吊使用前要编制详尽的《群塔运行管理方案》。施工阶段现场布置8台塔吊同时作业,在群体塔机在施工中,通过强化塔机作业的指挥、管理和协调,保证施工安全、合理使用、提高效率、发挥最大效能,满足生产进度的要求。塔机管理各单位要严把人员关,选派责任心强、有较长驾龄、技术较全面的司机担任现场塔机驾驶任务。进入施工作业现场的塔机司机,要严格遵守各项规章制度和现场管理规定,做到严谨自律,一丝不苟,禁止各行其是。为了确保工程进度与塔机安全,各塔机须确保驾驶室内24小时有司机值班。交班、替班人员未当面交接,不得离开驾驶室,交接班时,要认真做好交接班记录。塔机长时间暂停工作时,吊钩应起到最高处,小车拉到最近点,大臂按顺风向停置。四级以上大风不得进行吊装作业。统一在塔机起重臂、平衡臂端部、塔机最高处安装安全反光警示灯及小红旗。施工现场设置能够满足塔机夜间施工的照明灯塔,亮度以塔机司机能够看清起重绳为准。各塔在运行中,各条件同时存在时,必须遵照塔机运行原则:低塔让高塔:低塔在转臂之前应先观察高塔的运行情况,再运行作业。后塔让先塔:在两塔臂的工作交叉区域内运行时,后进入该区域的塔要避让先进入该区域的塔。第204页共204页
动塔让静塔:在塔臂交叉区域内作业时,在一塔臂无回转,小车无行走,吊钩无运动,另一塔臂有回转或小车行走时,动塔应避让静塔。轻车让重车:在两塔同时运行时,无荷载塔机应避让有荷载塔机。客塔让主塔:以各施工单位实际工作区域划分塔机工作区域,若塔臂进入非本单位工作区域时,客区域的塔机要避让主区域塔机。信号指挥工程现场由于常常是水平交叉、立体多层次作业,塔机司机视野有限,因此,信号指挥人员至关重要,故各单位要选派有实际工作经验、责任心强、能够照顾全面的信号指挥人员担任现场的信号指挥工作。进入施工现场操作的信号指挥人员,必须经市劳动局统一培训,考试合格并取得操作证书方可上岗指挥。信号指挥人员应与塔机组相对固定,无特殊原因不得随意更换信号指挥人员,信号指挥人员未经主管负责人同意,不得私自换岗。换班时,采用当面交接制。塔机与信号指挥人员应配备对讲机,对讲机经统一确定频率后必须锁频,使用人员无权调改频率,要专机专用,不得转借。指挥时一律采用普通话,以免因歧义造成指挥错误。指挥过程中,严格执行信号指挥人员与塔机司机的应答制度即:信号指挥人员发出动作指令时,先呼叫被指挥的塔机编号,司机应答后,信号指挥人员方可发出塔机动作指令。指挥过程中,信号指挥人员应时刻目视塔机吊钩与被吊物,塔机转臂过程中,信号指挥人员还须环顾相邻塔机的工作状态,并发出安全提示语言,安全提示语言须:明确、简短、完整、清晰。起重工(挂钩工)起重工要严格执行十不吊操作规定。清楚被吊物重量,掌握被吊物重心,按规定对被吊物进行绑扎,绑扎必须牢靠。在被吊物跨越幅度大的情况下,要确保安全可靠。第204页共204页
起重工作业前、作业中、交班时,必须对钢丝绳进行检查与鉴定,不合格的钢丝绳严禁使用。塔机顶升在保证安全生产的前提下,根据各单体工程的自身高度特点,确定塔机一次到位高度。不能一次到位高度的塔机必须按工程经理部确定的高度、时间,如期完成顶升,不得提前或延时。8.11各分包方施工项目本群体工程主要分包施工项目为:外墙装饰、屋面工程、钢结构工程、二次精装修工程、室外灯光及室外广场工程、弱电及消防等工程。要顺利如期的完成本群体工程,以上所列的各分包工程的顺利施工是我总包保证施工工期的关键,虽然我总包不参与具体的施工,但我总包将为各分包积极创造有利施工条件,协调各施工队伍之间的矛盾,尽力做好总包配合管理的责任。1.钢结构工程配合本工程中钢结构施工任务量大,含有大量的钢屋架、钢桁架施工。以下为我总包对钢结构工程的配合措施:按照我总包的即定工期积极组织施工,保证按进度计划完成总包施工项目,并创造好钢结构分包单位进场的条件。我总包在进行结构施工时,就开始与钢结构分包单位进行沟通,做好钢构件的预留预埋工作。在进行现场塔吊及其他大型机械布置的同时就充分考虑到钢结构施工的需要,从而满足现有机械的钢结构吊装施工。在人力物力给予充分的配合;在临时场地使用上,考虑钢结构分包的要求,从而保证其能够正常顺利的完成整个施工。2.外墙装饰及屋面工程配合本群体工程中外墙装饰及屋面造型新颖,施工难度大,以下为我总包对外墙装饰及屋面工程的配合措施:第204页共204页
督促好钢结构施工分包,使其能够在即定工期内完成施工项目,从而保证后继外墙装饰及屋面工程分包的进场。协调好钢结构分包单位与外墙装饰及屋面工程分包,使其能够协作配合,顺利完成其共同交叉施工部分。脚手架的搭设在满足我总包施工的前提下兼顾到外墙装饰工程的施工要求,对于我方已存在的施工脚手架,在进行协商后将可以全部交给外墙装饰工程分包使用,同时我方将配备经验丰富的技术施工人员对分包使用脚手架和搭设脚手架给予技术上的支持和监管,以保证现场的安全施工。对于分包存放在现场的各类材料机具,总包将委派场内保安人员统一保管。3.二次精装修工程配合按进度计划完成我总包负责的粗装修施工内容,并与二次精装修分包单位做好交接手续,腾出工作面,尽快插入精装修施工。给予精装修施工队伍的材料机具的现场照管,并制订详细的成品保护方案,最大限度减少精装修工程的返工维修。4.室外灯光及室外广场工程配合清理现场所有可能会妨碍施工的临时用房,在设置临时材料库房、堆场的同时考虑到室外灯光及室外广场工程的要求,给其施工带来便利。对存在有交叉施工的部位,采取必要的交接措施及成品保护措施。5.其他分包工程配合做好各分包之间的协调工作,避免发生不必要的纠纷矛盾,保证各项单项施工的顺利完成。为各分包创造有利的施工条件,包括施工人员的住宿、材料机具的存放保管、合理的人力及物力上的配合帮助;可以由我总包决定的项目,我方将尽力给予帮助,我总包不能单独决定的项目,我方将积极与业主、各分包进行协调。6.对各分包单位的管理第204页共204页
我方将对所有进场的分包单位进行人员备案、主要技术方案备案,并从总包方角度分析方案的合理性,最优性。将所有分包的各项施工纳入现场管理,对所有分包一视同仁的进行安全、文明施工的教育和管理,保证安全生产、文明施工。督促各分包单位的施工进度,确保在约定工期内如期完成工程内容。全面参入到各分包工程的质量管理中,对分包的施工项目实施总承包质量体系中的内容,确保本工程“中国建筑工程鲁班奖”的质量目标。9机电施工技术措施9.1给排水工程9.1.1材料及做法要求1.生活给水管、生活热水管均采用钢塑复合管,丝扣或卡箍、沟槽、法兰连接。埋地给水管道采用球墨给水铸铁管,胶圈接口。2.室内明装污、废水管、通气管均采用聚丙烯静音排水塑料管,粘接。埋地污、废水管采用离心铸造承插排水铸铁管,水泥捻口。与潜污泵连接的有压排水管道采用涂塑钢管,沟槽或法兰连接。雨水管采用镀锌钢管,沟槽或法兰连接。3.工程使用的所有管材均应具备生产厂家质检合格证明,并应有明显标识,标明生产厂家名称、规格,其包装上应标有生产批号、数量、生产日期和检验代号,给水系统用钢塑复合管、给水铸铁管应是通过卫生检验部门检验的合格产品,具有检验报告和认证文件。4.钢塑复合管、镀锌钢管管材外观检验应符合下列规定:1)管材、管件应颜色一致,无色泽不均匀及分解变色线。2)管材及外壁均应光滑、平整,无气泡、裂口、裂纹、脱皮、分层和严重的冷斑及明显的痕纹、凹陷等缺陷。3)管材、轴向不得有异向弯曲,其直线度偏差应小于1%,管材端口必须平整,并垂直与轴线。4)管件应完整、无缺损、变形、合模缝,浇口应严整无开裂。第204页共204页
5)管材、管件的物理、力学性能、管材尺寸、外径、壁厚公差、粘接管件与管材公差应符合相关规范标准要求。5.铸铁管及管件的规格应符合设计压力要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩;承插口的内外径及管件应造型规矩,管内外表面的防腐涂层应整洁均匀,附着牢固。6.聚丙烯静音排水塑料管管材、管件内外表层应光滑,无气泡、裂纹,管壁厚度符合相关生产标准且薄厚均匀,色泽一致,管材直段扰度应不小于1%,管件造型应规矩、光滑、无毛刺,承口应有斜度与管材外径插口配套。管材所用粘接剂应配套使用同一厂家配套产品。7.生活水管、生活热水管均采用全铜质截止阀,丝扣连接,工作压力0.6MPa。阀门外体铸造应规矩、光洁、无裂纹、砂眼、凸凹等缺陷,开关灵活,关闭严密,填料密封完好无渗漏,外观手轮完整,无损伤,出口检验合格齐全、有效。8.计量水表应符合设计要求,并经自来水公司和技术监督局的认可,水表质量合格,其表面铸造应规则、光洁、无砂眼、裂纹,表盖玻璃无损伤,铅封完好,有出厂质量合格证明。9.卫生洁具给水及排水五金配件应采用于卫生洁具配套的节水型。9.1.2施工准备1.根据施工方案结合施工现场情况安排好适当的现场工作场地、工作棚、料具库。2.配合土建施工进度做好各项预留孔洞、管槽。稳栽各种型钢托、吊卡架及预埋套管,浇注楼板孔洞、堵抹墙洞工作应在装修工程开始前完成。3.认真熟悉图纸,了解设计意图,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所有空间是否合理。有问题及时与设计和有关人员研究解决,办好变更洽商记录。4.在各项预制加工项目进行前要根据安装测绘草图及材料计划,将需用材料、设备的规格型号、质量、数量确认合格并准备齐全,运到现场。5.根据设计图纸及技术交底,检查、核对预留孔洞大小尺寸是否正确,将管道坐标、标高位置画线定位。9.1.3施工方法及技术要求1.钢塑复合管安装第204页共204页
1)本工程室内给水管道采用钢塑复合管,安装量最大。钢塑复合管属于新兴给水管材,既有塑料管的耐腐蚀性、又有钢管的强度,安装方法采用卡箍、沟槽连接。2)钢塑复合管经切割、套丝、倒角、开孔并经清理后必须在裸露的金属面上均匀涂刷两遍专用防腐涂料,以防锈蚀及污染。3)管道与配件连接完毕后,外露的螺纹部分、钳痕和表面损伤的部位应涂防锈密封胶。4)卡箍式连接的管道在压槽时,应掌握好沟槽的深度,严格按照产品说明书要求进行施工。5)安装时一般从总进入口开始操作,总进口端头加好临时堵头以备试压用。6)将预制好的管道运到安装部位按编号依次排好。安装前清扫管膛,丝扣连接管道抹上铅油缠好麻,用管钳按编号依次上紧,丝扣外露2~3扣,安装完后找直找平,复核甩口位置、方向及变径无误。清除麻头,及时做好外露部分及被破坏的镀锌层防腐工作,所有管口要加好临时堵头。7)热水管道的穿墙处均按设计要求加好套管及固定支架,安装伸缩器按规定做好预拉伸,待管道固定卡件安装完毕后,除去预拉伸的支撑物,调整好坡度,翻身处高点要有放风、低点要有泄水装置。8)立管安装A.立管明装:每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,顺序安装,对好调直时的印记,支管甩口均应加好临时丝堵。立管截门安装朝向应便于操作和修理。安装完后用线坠吊直找平,配合土建堵好楼板洞。B.立管暗装:竖井内立管安装的卡件宜在管井口设置型钢,上下统一吊线安装卡件。安装在墙内的立管应在结构施工中预留管槽,立管安装后吊直找平,用卡件固定。支管的甩口应露明并加好临时堵头。C.热水立管:按照设计要求加好套管,其余安装同立管明装。9)支管安装第204页共204页
A.支管明装:将预制好的支管从立管从立管甩口依次逐段进行安装,有截门应将截门盖卸下再安装,根据管道长度适当加好临时固定卡,核定不同卫生器具的冷热水预留口高度、位置是否正确,找平后裁支管卡件,去掉临时固定卡,上好临时堵头。支管如装有水表先装上连接管,试压后在交工前拆下连接管,安装水表。B.支管暗装:确定支管高度后画线定位,剔出管槽,将预制好的支管敷在槽内,找平找正定位后用勾钉固定。卫生器具的冷热水预留口要做在明处,加好堵头。C.热水支管:热水支管穿墙处按照规范要求做好套管。热水支管应在冷水支管的上方,支管预留口位置应为左热右冷。其余安装方法同冷水支管。2.球墨给水铸铁管安装1)安装前必须将承口、插口及法兰压盖工作面上的泥沙及制作毛刺清除。2)在插口上面画好安装线与承接口端部的间隙为5~10mm,在插口外壁画好安装线,安装所在的平面应与管的轴线垂直。3)在插口端先套入法兰盖,再套入胶圈,胶圈边缘与上、下端对齐。4)将插口端插入承口内,为保持橡胶圈在承口深度四周相同,在插进中要保证插入管和轴线与承口管的轴线在同一直线上。5)拧紧螺栓时,要使密封圈均匀受力,不得一次拧紧,应逐次拧紧到位。6)埋地管道隐蔽前必须作水压试验以及隐蔽检查,合格后方可隐蔽。3.聚丙烯静音排水塑料管安装1)预制加工:A.根据草图量好尺寸,进行断管。端口要平整,应铣刀或刮刀除掉断口内外飞刺,外棱铣出15°角。B.粘接前应对承插口先作插入试验,不得全部插入,一般为承口的3/4深度。C.试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭干净。如有油污需要丙酮除掉。D.用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,约30~60min后即可粘接牢固。粘接牢固后立即将溢出的粘接剂擦拭干净。多口粘接时应注意预留方向。2)干管安装A.根据图纸要求的坐标、标高,预留孔洞、预埋套管,施工前按各受水口位置测量绘制草图,按草图进行加工预制。B.管道穿结构墙体应设置刚性防水套管。第204页共204页
C.在连接2个及以上大便器或3个以上卫生器具的污水横管上,应设置清扫口,当污水管在顶板上吊装时,可将清扫口设在一层地面上。污水管起点的清扫口与管道相垂直的墙面,距离不得小于200mm。如污水管起点位置设置堵头代替清扫口时与墙面不得小于400mm。D.在转角135°的污水横管上,应设置检查口或清扫口。E.在转角、排水的水平管道与水平管道、水平管道与立管的连接处应采用45°三通或45°四通和斜通或斜四通。立管与排出管端部的连接,应采用双45°弯头或曲率半径不小于4倍管径的90°弯头。F.通向室外的排水管,穿过墙壁或基础必须采用45°三通和45°弯头连接,并应在垂直管段的顶部设置清扫口。G.排水干管安装时,可采用铅丝临时吊挂,进行预安装,调整甩口坐标、位置、管道标高、坡度符合设计要求进行粘接,并及时校正甩口坐标位置、标高坡度。待粘接固化后,安装固定支撑件但不宜卡固过紧,采用金属支架时,必须在于管外径接触处垫好橡胶垫片。H.管道安装好后应及时堵管洞,按规范要求支模封堵,安装后的管道严禁攀登或借作他用。3)立管安装A.结构施工时,按设计图纸要求坐标、位置、预留孔洞,立管安装前,应校正洞口坐标,如需剔凿时,洞口尺寸不得过大更不可损伤受力钢筋。安装前清理现场,并根据结构高度按需支搭操作平台。将已预制好的立管运至安装部位,打开伸缩节,作好插入长度标记,按预留膨胀量20~30mm安装就位立管,并锁固伸缩节螺母,找正、找直立管核查三通及检查口标高无误后,固定管道并按规范要求封堵洞口。B.立管安装前,应按图纸坐标,确定卡架位置,预留立管卡架。C.土建墙面粉刷后,按预留口位置核对图纸坐标,确定管道中心线,依次安装管道、管件和伸缩节,并连接各管口。D.选用整体式防火圈时,应在按设计或施工规范的要求的楼层部位,根据管径的大小安装防火圈或阻火圈,先将防火圈或阻火圈套在管段处,然后进行接口连接。第204页共204页
F.立管安装前确定在楼板中管段位置及长度,并将阻水圈套入该管段中间位置粘接牢固,保证阻水圈在板洞中位置。立管安装完成后,应及时卡固立管并按规范要求支模堵洞。堵洞时应分两次浇筑,对有防水要求的房间地面应留好防水密封口。G.管道穿楼顶板时,应预留防水刚性套管,并作好屋顶防水与套管间隙的防水密封。4)支管安装A.按照图纸、坐标、标高修正预留孔洞,确定吊卡位置,检查调整预埋件坐标位置,清理现场,按安装标高需要支搭操作平台。安装吊装导管支架、吊架。将预制好的支管按编号运至场地,清除粘接部位污物,进行支管卡、吊件复检,摆正各预留口坐标位置,至满足图纸要求后,涂刷粘接剂进行支管安装,调整支管坡度,满足规范规定坡度值。锁固卡架、固定支架位置,并临时封闭各预留口后,封堵结构孔洞。B.支导管安装,直管段长度大于4m时,应安装伸缩,确保每段内净长≤4m。C.安装立管的分支管管径φ≥100mm时,按设计防火等级要求,安装阻火圈。D.支导管安装中,地平管穿越楼板洞时,均应安装防水翼环,并确保其位置正确、粘接牢固。5)卫生器具连接安装前应按设计图纸要求,卫生器具排水口联接方式,甩口尺寸、确定坐标、标高、部位、实测尺寸,编号后进行预制加工,甩口尺寸、确定坐标、部位、实测尺寸,编号后进行预制加工。安装前应清理粘接部位后进行粘接。并及时找直、找正,复验坐标位置至符合图纸及器具安装要求。封闭管口,封闭管洞,按规范要求支模,分两次浇注并捣固密实。4.排水铸铁管安装第204页共204页
1)管道预制:为了在安装中减少捻固定口,对部分管材与管件要预先捻好,将管材与管件进行预排,校对尺寸有无差错,承插口的灰口缝隙尺寸是否合格。管材于管件连接时需要在地面打好便于捻口的固定桩,而后将管与管件套在桩上,按照承口向上、插口向下的方向捻口预制,捻口时先用麻线一般两圈为宜(约为承口深度的1/3)搭接处应大于30mm长度,而后拿手锤,将麻打实,边打边找平、找直,并将麻捣平,即可把水灰比为1:9的水泥捻口灰分层填入灰口,先用薄捻凿,一手填灰,一手捣实,然后分层用手锤打实,直到灰口填满、打实、打平为止,灰口低于承口应不大于2mm。拌捻口灰要根据气候适当增加水量,随用随拌,一般不超过5小时,把预制好的管子编号码放整齐,用湿麻绳缠好灰口浇水养护,保持湿润,一般常温24~28小时后,方能移动运至现场安装。2)埋地敷设:将预制好的管道按照承口朝自来水方向,由出水口处向室内顺序排列,挖好捻灰口用的工作坑,将预制好的管段徐徐放入管沟,封闭堵严总出水口,做好临时支撑,根据施工图所注坐标、标高,找好坡度及各预留管口的方向和中心,将管段承插口相连,调直找平。3)捻口固定:先将承插口缝隙找均匀管子调直找平,把麻打实,管两侧用土培好防止捻灰口移位,将捻灰用灰盘装好放在承插口下部,人跨在管子上,一手填灰,一手用捻槽捣实,边填边捣,先填下部,填满后用手锤打实,再填再打,将灰口打满打平为止。捻好的灰口,用湿麻绳缠好养护或用湿润细土养护。4)埋地管道隐蔽前必须进行灌水试验和隐蔽工程验收。5.镀锌钢管安装本工程雨水管道采用镀锌钢管法兰连接。1)管道下料切割A.镀锌钢管切割:钢管采用砂轮切割机机械切割方法。B.管子切口质量应符合下列要求:切口平整,不得有裂纹、重皮。毛刺、凸凹、缩口、熔渣、铁屑等应予以清除。C.管子起吊对于小管径的管子用人工就位,对于大管径的管子和立管,用手拉滑轮起吊就位,吊装时,必须协调一致,小心谨慎,以防出现安全事故。6.支吊架制作安装第204页共204页
本工程选用固定管卡支吊架,支吊架采用角钢或槽钢制作。A.支吊架的制作技术要求a.管道支吊架的制作必须按照施工图中的大样图和给排水标准图集中的样图进行。b.受力部件如膨胀螺栓的规格必须符合设计及有关技术标准规定。c.管道支吊架的焊接按照金属结构焊接工艺,焊接厚度不得小于焊件最小厚度,不能有漏焊、结渣或焊缝裂纹等缺陷;管卡的螺栓孔位置要准确。d.吊架制作完毕后,其外表面进行除锈,再涂防锈漆两遍。B.支吊架安装的技术要求a.安装前的准备工作----放线定位首先根据设计图纸要求定出支吊架位置。根据管道的设计标高,把同一水平直管段的两端的支架位置画在墙上或柱上,根据两点间的距离和坡度大小,算出两点的高度差,标在未端支架位置上,在两高差点拉一根直线,按照支架的间距在墙上或柱上标出每个中间支架的安装位置。钢管管道支架的最大间距不应超过下表规定。钢管管道支架的最大间距DN(mm)253240506580100125150200250300支架的最大间距(m)3.544.55666.5789.51112b.吊架安装将制作好的支吊架用膨胀螺栓固定在指定的位置上,所用膨胀螺栓的规格和质量必须符合有关标准要求。支吊架的安装技术要求如下:①支吊架横梁应牢固地固定在墙、柱、板或其它结构上,横梁长度方向应水平,顶面应与管子中心平行。第204页共204页
第204页共204页
②管道支吊架上管道离墙、柱及管与管中间的距离应满足表9-2要求。表9-2DN(mm)管中心线至柱面的距离(mm)管中心线至管架端闲头的距离(mm)251005032110604011565501207065130808014595100155105125170120150180130200210160250235185300270220350295245③当层高小于或等于5m时,立管上每层安装1个管卡,当层高大于5m时,立管上每层至少安装两个管卡。管卡安装高度为距地面1.8m,2个以上的管卡可均匀安装。7.预留预埋1)在混凝土楼板、梁、墙上预留孔、洞、槽和预埋件时应有专人按设计图纸将管道及设备的位置、标高尺寸测定,标好孔洞的部位,将预制好的模盒、预埋铁件在绑扎钢筋前按标记固定牢,盒内塞入纸团等物,在浇注混凝土过程中应有专人配合校对,看管模盒、埋件,以免移位。2)用电锤或手锤、錾子剔凿孔洞时,用力要适度,严禁大锤操作。第204页共204页
3)套管安装:根据所穿构筑物的厚度及管径尺寸确定套管规格、长度,下料后套管内刷防锈漆一道,用于穿楼板套管应在适当部位焊好架铁。管道安装时,把预制好的套管穿好,套管上端高出地面20mm,卫生间套管高出地面50mm,下端与楼板面平。管道穿过地下室或构筑物的外墙时,均应采取防水措施,一般安装刚性防水套管。对有严格防水要求的,应安装柔性防水套管。排水管道穿外墙防水套管做法参见下图:8.卫生洁具安装1)卫生洁具安装应在所有与卫生洁具连接的管件压力、闭水试验已完毕,并已办好隐预检手续,且室内装修基本完成后再进行穏装。2)洁具安装工艺流程安装准备卫生洁具及配件检验洁具安装配件安装卫生洁具穏装卫生洁具与墙、地缝处理管道洁具外观检查通水试验图9-3洁具安装工艺流程图3)大便器安装第204页共204页
A.本工程采用的大便器分三类,一类是蹲式大便器配脚踏式冲水阀,一类是蹲式大便器配自闭式冲水阀,一类是坐便器配低水箱冲水,还有一类是坐便器配红外感应冲水阀。B.首先,将胶皮腕套套在蹲便器进水口上,要套正,套实。用成品喉箍紧固(或用14#铜丝分别绑两道,但不允许压缩在一条线上,铜丝拧紧要错位90°左右)C.将预留排水管口周围清扫干净,把临时管堵取下,同时检查管内有无杂物。找出排水管管口的中心线,并画在墙上,用水平尺(或线坠)找好竖线。将下水管承口内抹上油灰,蹲便器位置下铺垫白灰膏,然后将蹲便器排水口插入排水管承口内穏好。同时用水平尺放在蹲便器上沿,纵横双向找平、找正。使蹲便器进水口对准墙上中心线。同时蹲便器两侧用砖砌好抹光,将蹲便器排水口与排水管承口接触处的油灰压实、抹光。最后将蹲便器排水口用临时堵封好。D.延时自闭冲洗阀的安装:冲洗阀的中西高度为1100mm。根据冲洗阀至胶皮碗的距离,断好90°弯的冲洗管,使两端合适。将冲洗阀锁母和胶圈卸下,分别套在冲洗管直管段上,将弯管的下端插入胶皮碗内40~50mm,用喉箍卡牢。在将上端插入冲洗阀内,推上胶圈,调直找平,将锁母拧至松紧适度。扳把式冲洗阀的扳手应朝向右侧。按钮式冲洗阀的按钮应朝向正面。E.坐便器安装:首先按照产品说明书将背水箱配件安装好,然后取下临时管堵,检查管内有无杂物。将坐便器对准预留排水口放平找正,在坐便器两侧固定螺栓眼处划好印记后,移开坐便器,将印记做好十字线。在十字线中心处剔φ20×60mm的孔洞,把φ10螺栓插入孔洞内用水泥栽牢,将坐便器试稳,使固定螺栓与坐便器吻合,移开坐便器。将坐便器排水口及排水口周围抹上油灰后将坐便器对准螺栓放平,找正,螺栓上套好胶皮垫、眼圈上螺母拧至松紧适度。对准坐便器尾部中心,在墙上划好垂直线,在距地平800mm高度画水平线。根据水箱背面固定孔眼的距离,在水平线上画好十字线。在十字线中心处剔φ30×70mm深的孔洞,把带有燕尾的镀锌螺栓(规格φ10*100mm)插入孔洞内,用水泥栽牢。将背水箱挂在螺栓上放平、找正。与坐便器中心对正,螺栓上套好胶皮垫,带上眼圈、螺母拧至松紧适度。对于坐便器无进水锁母的可采用胶皮碗的连接方法。4)洗脸盆安装A.按照产品说明书先将洗脸盆的零配件安装好。B.洗脸盆排水管连接第204页共204页
a.S型存水弯的连接:应在脸盆排水口丝扣下端涂适量铅油,缠少许麻丝。将存水弯上节拧在排水口上,松紧适度。再将存水弯下节的下端缠油盘根绳插在排水管口内,将胶垫放在存水弯的连接处,把锁母用手拧紧后调直找平。要用扳手拧至松紧适度。用油灰将下水管塞严、抹平。b.P型存水弯的连接:应在脸盆排水口丝扣下端涂铅油,缠少许麻丝。将存水弯立节拧至排水口上,松紧适度。再将存水弯横节按需要长度配好。将锁母和护口盘背靠背套在横节上,在端头缠好油盘根绳,试安高度是否合适,如不合适可用立节调整,然后把胶垫放在锁口内,将锁母拧至松紧适度。把护口盘内填满油灰后向墙面找平、按实。将外溢油灰除掉,擦净墙面。将下水口处外露麻丝清理干净。C.洗脸盆给水管连接:量好尺寸,配好短管。装上八字水门。再将短管另一端丝扣处涂油、缠麻,拧在预留给水管口(如果是暗装管道,带护口盘,先将护口盘套在短节上,管子上完后,将护口盘内填满油灰,向墙面找平、按实,清理外溢油灰)至松紧适度。将铜管(或塑料管)按尺寸断好,需煨灯叉弯者把弯煨好。将八字水门于水嘴的锁母卸下,背靠背套在铜管(或塑料管)上,分别缠好油盘根绳或铅油麻线,上端插入水嘴根部,下端插入八字门中口,分别打好上、下锁母至松紧适度。找直、找正,并将外露麻丝清理干净。5)小便器安装A.本工程采用带水封挂式小便器。B.首先对准给水管中心画一条垂线,由地平向上量出规定的高度画一水平线。根据产品规格尺寸,由中心向两侧固定孔眼的距离,在横线上画好十字线,再画出上、下孔眼的位置。C.将孔眼位置剔成φ10×60mm的孔眼,载入φ6mm螺栓。托起小便器挂在螺栓上。把胶垫、眼圈套入螺栓,将螺母拧至松紧适度,将小便器与墙面的缝隙嵌入白水泥浆补齐、抹光。6)洁具安装注意事项A.洁具在搬运和安装时要防止磕碰。稳装后洁具排水口应用防护用品堵好,镀铬零件用纸包好,以免堵塞或损坏。B.在釉面砖、水磨石墙面剔孔洞时,宜用手电钻或先用小錾子轻剔掉釉面,待剔至砖底灰层处方可用力,但不得过猛,以免将面层剔碎或震成空鼓现象。第204页共204页
C.洁具稳装后,为防止配件丢失或损坏,如拉链、堵链等材料、配件应在竣工前统一安装。D.完后的洁具应加以保护,防止洁具瓷面受损和整个洁具损坏。E.通水试验前应检查地漏是否畅通,分户阀门是否关好,然后按层段分房间逐一进行通水试验,以免漏水使装修工程受损。F.在冬季室内不通暖时,各种洁具必须将水放净。存水弯应无积水,以免将洁具和存水弯冻裂。G.通水之前,将器具内污物清理干净,不得借通水之便将污物冲入下水管内,以免管道堵塞。9.给水泵安装1)水泵设备就位安装前的基础砼强度、坐标、标高尺寸和地脚螺栓预留孔位置,必须符合设计规定。2)水泵开箱检查应符合下列要求:a..应按设备技术文件的规定清点泵的零件和部件,并应无缺件、损坏和锈蚀等,管口的保护物和堵盖应完好。b.应核对泵的主要安装尺寸并应与工程设计相符。3)吸入管道与输出管道应有各自的支架,水泵配管安装应在水泵定位找平正稳固后进行,水泵设备不得承受管道的重量,安装顺序为逆止阀,阀门依次与水泵紧牢。与水泵相接配管的一片法兰线与阀门紧牢,用线坠找平,量出配管尺寸,配管先焊在法兰上,在把法兰松开,取下焊接,冷却后在与阀门连接好,最后再焊与配管相连的另一片法兰。4)管道与泵连接后,不应在其上进行焊接和气割,当需焊接和气割时,应拆下管道或采取必要的措施,并应防止焊渣进入泵内。5)整体安装的泵,纵向安装水平偏差不应大于0.1/1000,横向安装水平偏差不应大于0.2/1000,并应在泵的进出口法兰面或其它水平面上测量。6)立式水泵的减震装置不应采用弹簧减震器。7)配管法兰应于水泵、阀门的法兰相符,阀门安装手轮方向便于操作,标高一致,配管排列整齐。8)泵试运转前,应检查下列项目:a.电机的转向应与泵的转向相符。b.地脚螺栓应无松动。第204页共204页
c.各润滑部位已加注润滑油,需要冷却的部位已加注冷却油。d.各指示仪器、安全保护装置及电控装置均应灵敏、准确、可靠。e.盘车应灵活、无异常现象。f.泵启动前,应先打开吸入管路阀门,关闭排出管路阀门,待转速正常后,再打开出口管路的阀门,并将泵调节到设计工况。9)泵试运转时应符合下列要求:a.各固定连接部位不应有松动。b.转子及各运动部件运转正常,不得有异常声响和摩擦现象。c.附属系统的运转应正常;管道连接应牢固无渗漏。d.泵的安全保护和电控装置及各部分仪表均应灵敏、正确、可靠。e.泵在额定工况点连续试运转的时间不应少于两小时。10.排水设备安装(污水泵安装):1)污水泵安装前,污水泵坑、集水井内应清理干净,底部应平整;污水坑内有防水要求的,污水泵的安装应在防水做完后进行,安装时应注意不要破坏防水层。2)考虑到污水泵坑、集水井内的水中携带的杂质较多,为避免水泵叶轮在工作中受损,在水泵的底部应设置杂质隔离网(可用不锈钢丝网现场制作)。3)安装污水泵时,应使用水泵自带的吊环为吊装受力点,切忌不要扯拽污水泵的电源线,同时保证电源线的绝缘良好。11.阀门安装1)给水管道系统的阀门安装必须符合设计要求的规格、型号,阀门进场时应进行外观及技术资料的检测;阀门强度试验应以公称压力1.5倍进行,不渗不漏为合格,阀门严密性试验应以公称压力的1.1倍进行,试验压力在试验持续时间内应保持不变,且阀体填料及阀瓣密封面无渗漏。试验以每批(同牌号、同规格、同型号)数量中抽查10%且不少于1个,对于在主干管上起切断作用的闭路阀门应逐个做强度和严密性试验。2)阀门安装应进出口方向正确、连接牢固、紧密、七笔灵活、有效,安装朝向合理,便于操作维修,表面洁净。水第204页共204页
平管道上的阀门安装位置尽量保证手轮朝上或者倾斜45°或者水平安装,不得朝下安装。3)法兰阀门与管道一起安装时,可将一端管道上的法兰焊好,并将法兰紧固好,一起吊装;另一端法兰为活口,待两边管道法兰调整好,再将法兰盘与管道点焊定位,并取下焊好再将管道法兰与阀门法兰进行连接。4)阀门法兰盘与钢管法兰盘平行,一般误差应小于2mm,法兰螺栓应对称上紧,选择适合介质参数的垫片置于两法兰盘的中心密合面上,注意放正,然后沿对角先上紧螺栓,最后全面上紧所有螺栓。5)大型阀门吊装时,应将绳索栓在阀体上,不准将绳索系在阀杆、手轮上。安装阀门时注意介质的流向,截止阀及止回阀不允许反装。6)螺纹式阀门,要保持螺纹完整,加入填料后螺纹应有3扣的预留量,紧靠阀门的出口端装有活接,以便拆修。12.闭水试验排水管道安装完成后,应按施工规范要求进行闭水试验。安装的导管、立管、支管必须进行闭水试验。安装的导管、立管、支管必须进行闭水试验。闭水试验应分层逐根进行试验标准,以一层结构高度采用橡胶球胆封闭管口,满水至地面高度,满水15min,再延续5min,液面不下降,检查全部满水管段管件、接口无渗漏为合格。13.通球通水试验卫生洁具安装后,排水系统管道的立管、主干管,均应进行通球通水试验。立管通球试验应由屋顶透气口处投入不小于管径2/3的试验球,应在室外结合井内临时设网截取试验球,用水冲动试验球至室外结合井,取出试验球为合格。并应在油漆粉刷最后一道工序前进行。通球率必须达到100%。14.灌水试验1)隐蔽或埋地的排水管道、在隐蔽前必须作灌水试验,其灌水高度不低于底层卫生器具的上边缘或底层地面高度,满水30,水面下降后,液面不降,管道及接口无渗漏为合格。2)雨水管道高度必须到每根立管最上部的雨水漏斗,灌水持续1小时,不渗不漏为合格。15.水压试验第204页共204页
给水管道安装完毕后按照设计要求进行水压试验,试验压力0.6Mpa.压力升至试验压力后观察15min,压力降不大于0.02Mpa,然后降至工作压力检查,不渗不漏为合格。16.防腐与保温1)本工程所有给水横管及管井内的给水立管、吊顶和管井内的排水管均做防结露保温,保温材料采用超细玻璃棉(A级)管壳,热水管保温厚度30mm;热交换器间的管道保温厚度50mm;防结露给水管保温厚度为10mm;热媒管保温采用玻璃棉管壳,保温厚度为30mm。保护层采用铝箔,热交换器保护层采用镀锌铁皮。排水管采用15mm厚石棉灰胶泥,外缠玻璃丝布,外刷两道调和漆。2)管道保温应在除锈防腐及水压试验合格后方可进行,不能颠倒工序。3)型钢加工的管卡、支、吊、卡架、吊杆均应刷防锈漆两道,明装时再刷灰调和漆两道。第204页共204页
9.2电气工程本群体工程中我方只作一般动力与照明工程。9.2.1盘、箱、柜的安装1.盘箱柜安装应在土建屋顶、楼板施工完毕,不得渗漏且室内抹灰、喷浆及油漆全部完成之后进行。2.安装前根据设计图纸仔细核对盘、箱、柜的型号及安装位置。做好安装前的准备工作,安装高度及安装方式按设计要求,当设计无规定时应按照有关规范要求。3.盘、箱、柜安装在振动场所,应按设计要求采取防振措施。4.盘、箱、柜单独或成列安装时,其垂直度、水平偏差以及盘箱柜面偏差和盘、箱、柜间接缝的允许偏差应符合下表要求。项目允许偏差(mm)垂直度(每米)<1.5水平偏差相邻两盘顶部<2成列盘顶部<5盘面偏差相邻两盘边<1成列盘面<5盘间接缝<25.落地柜的基础型钢安装后,其顶部宜高出抹平地面80-100mm。基础型钢应有明显的可靠接地。基础型钢安装要求见下表。基础型钢安装的允许偏差第204页共204页
项目允许偏差(mm/m)(mm/全长)不平度<1<5水平度<1<5位置误差及不平行度/<56.箱、柜、台的接地应牢固良好。装有电器的可开启的门,应以裸铜软线与接地的金属构架可靠地连接。成套柜应装有供检修用的接地装置。柜体与基础稳装方法见图。柜体与基础稳装方法7.盘、箱、柜的漆层应完整,无损伤。固定电气的支架等应刷漆。8.盘、箱、柜安装工艺流程:第204页共204页
盘箱柜安装要求设备开箱检查弹线定位盘箱明装铁架固定螺栓固定暗箱孔修整落地柜基础制安绝缘测试盘箱柜安装内部接线调整测试送电运行盘、箱、柜安装工艺流程图9.盘、箱的固定:A在混凝土墙或砖墙上固定明装配电箱盘时,采用暗配管及暗分线盒和明配管两种方式,并将盘面调整平直后进行固定。B暗装配电箱的固定:根据预留孔洞尺寸先将箱体找好标高及水平尺寸,并将箱体固定好,然后用水泥砂浆填实周边并抹平齐,待水泥砂浆凝固后再安装盘面和盘脸。如箱底与外墙平齐时,应在外墙固定金属网后再做墙面抹灰。不得在箱底板上抹灰。安装盘面要求平整,周边间隙均匀对称,贴脸(门)平正,不歪斜,螺丝垂直受力均匀。10.盘、箱、柜配线要求:第204页共204页
A配电箱(盘)内的配线应整齐、清晰、美观,并绑扎成束,在活动部位应用长钉固定。导线绝缘良好、无损伤。接线应符合设计要求。盘、箱、柜内的导线不应有接头,导线芯线应无损伤。盘面引出及引进的导线应留有适当余量,以便于检修。B导线连接牢固紧密,不伤线芯。压板连接时应压紧无松动;螺栓连接时,在同一端子上导线不超过两根,相线、零线、PE线压接按照图纸正确连接,防松垫圈等配件齐全,压接均应牢固可靠。C对于连接门上的电器、控制台板等可动部位的导线应采用多股软导线,敷设长度应留有适当余量。D电缆芯线和所配导线的端部均应标明其回路编号,编号应正确,字迹清晰且不易褪色。E绝缘摇测:配电箱盘全部电器安装完毕后,用500V兆欧表对线路进行绝缘摇测。摇测相线与相线之间,相线与零线之间,相线与地线之间,零线与地线之间。两人进行摇测,其绝缘电阻不小于0.5MΩ,同时做好记录。9.2.2线槽安装要求1.线槽的接口应平整,接缝处应紧密平直,槽盖盖上后应平整无翘角,出线口位置正确,不容许将穿过墙壁的线槽与墙上的空洞一起抹死。2.线槽进行交叉、转弯、丁字连接时,应采用单通、二通、三通、四通、或平面二通、平面三通等进行变通连接,导线接头处应设置接线盒或将导线接头放在电气器具内。3.线槽与盒、箱、柜等联接时,进线和出线口等处应采用抱脚连接,并用螺丝紧固,末端应加装封堵。地下各层线槽敷设应和各工种密切配合,避免线槽与设备管道相撞。施工中应根据实际情况进行调整。4.建筑物的表面如有坡度时,线槽应随其变化坡度。待线槽全部敷设完毕后,应在配线之前进行调整检查。确认合格后,再进行槽内配线。5.电缆梯架、托盘的接头处使用镀锡铜带与相邻的梯架、托盘作接地连接。6.电缆托盘梯架与各种管道平行或交叉其最小净距应符合下表规定:电缆桥架与各种管道的最小净距第204页共204页
管道类别平行净距(m)交叉净距(m)一般工艺管道0.400.30具有腐蚀性液体或气体管道0.500.50热力管道有保温层0.500.50无保温层1.001.009.2.2线槽安装要求1.工艺流程如下:预留孔洞预埋吊杆吊架金属膨胀螺栓安装支架与吊架螺栓固定线槽安装弹线定位保护地极安装槽内配线线路检查及绝缘摇测线槽安装工艺流程2.线槽的接口应平整,接缝处应紧密平直,槽盖盖上后应平整无翘角,出线口位置正确,不容许将穿过墙壁的线槽与墙上的空洞一起抹死。3.线槽进行交叉、转弯、丁字连接时,应采用单通、二通、三通、四通、或平面二通、平面三通等进行变通连接,导线接头处应设置接线盒或将导线接头放在电气器具内。4.线槽与盒、箱、柜等联接时,进线和出线口等处应采用抱脚连接,并用螺丝紧固,末端应加装封堵。地下各层线槽敷设应和各工种密切配合,避免线槽与设备管道相撞。施工中应根据实际情况进行调整。5.建筑物的表面如有坡度时,线槽应随其变化坡度。待线槽全部敷设完毕后,应在配线之前进行调整检查。确认合格后,再进行槽内配线。6.电缆梯架、托盘的接头处使用镀锡铜带与相邻的梯架、托盘作接地连接。第204页共204页
7.电缆托盘梯架与各种管道平行或交叉其最小净距应符合下表规定:电缆桥架与各种管道的最小净距管道类别平行净距(m)交叉净距(m)一般工艺管道0.400.30具有腐蚀性液体或气体管道0.500.50热力管道有保温层0.500.30无保温层1.000.59.2.3电气配管1.钢管的规格、型号应符合设计及规范要求,不应有穿孔、裂纹、凹凸不平及显著的变形。管子配件采用与电线管相应的配件。2.钢管煨弯时,弯曲处不应有凹陷及开裂,管弯不得小于90度,弯扁度不应大于管径的10%,穿电缆的钢管弯曲半径应符合电缆的弯曲半径要求。电线管弯曲半径不小于电线管外径的6倍。3.钢管暗配时,需采用通丝连接,并按要求做好跨接地线。4.每个弯位或一个弯位再加不超过10m直线段或最大15m直线段后加接线盒。5.管路连接:管箍丝扣连接,套丝不得有乱扣现象;管箍必须使用通丝管箍。上好管箍后,管口应对严,外露丝应不多于3扣,采用专用接地线、卡连接牢固可靠。6.建筑施工期间,所有电线配管及电线盒用管栓堵塞,防止混凝土,灰泥及杂物进入电线管内。7.敷设管路超过下列长度时,应加装接线盒。无弯时30m;一个弯20m;两个弯15m;三个弯时8m。第204页共204页
8.管路必须畅通,内侧无毛刺,镀锌层或防腐漆应完整无损,管子不顺直者应调直。9.管进盒、箱安装:盒、箱开孔应整齐并与管径相吻合,要求一管一孔,不得开长孔。铁制盒、箱严禁用电、气焊开孔,并应刷防锈漆。如用定型盒、箱,其敲落孔大而管径小时,可用铁皮垫圈垫严或用砂浆加石膏补平齐,不得露洞。管口入盒、箱,暗配管可用跨接地线卡、上下管路相连接且牢固可靠,管口露出盒、箱应小于5mm。有锁紧螺母者与锁紧螺母平,露出锁紧螺母的丝扣为2-3扣。两根以上管入盒、箱要长短一致,间距均匀,排列整齐。见下图。10.管路敷设完毕,金属管路、箱盒及支架等应做整体接地连接。11.钢管暗敷工艺流程:暗管敷设流程:预制加工冷煨管切管套丝测定盒箱位置稳注盒箱稳注灯头盒管丝管箍连接接地线连接管进盒箱暗管敷设流程图第204页共204页
敷设方法:随墙(砌体)配管大模板现浇墙配管现浇混凝土楼板配管跨接地线敷设方法1)配管前必须对管子及套管的质量进行检查,严禁使用质量不合格的管材。煨弯时不许有凹凸及裂缝现象,弯口应平整光滑无毛刺。2)接线盒严禁使用电气焊开孔,管与盒的跨接地线采用不小于4mm2软铜线卡接且牢固可靠。3)室外电气配管应与土建结构同时进行,接口连接紧密,配管方位要准确无误,管口按规定安装防水弯头。4)管路与灯具紧密配合,按设计规范安装,符合防水要求。13.明配管敷设工艺流程1)明管(含吊顶内管路)敷设工艺流程:第204页共204页
明管敷设吊顶内护墙板内管路敷设测定盒箱固定点位置弯管支架加工支吊架固定法胀管法预埋铁焊接法抱箍法盒箱固定管路敷设管路连接管进盒箱跨接地线防腐处理明管敷设工艺流程2)断管采用钢锯,无齿锯或砂轮锯,需断切的管子尺寸准确,将管子置于压力钳口中心卡紧,断口平齐,断口处用锉将管口内外锉光,无毛刺,管内铁屑消除干净。3)管子套丝采用套丝机,根据管子外径及扣距选用相应板牙,将管子用台虎钳或龙门压架钳紧牢固,再把绞板套在管端,均匀用力,不得过猛,随套随浇冷却液,丝扣不乱且干净清晰,管箍上好后,管口应对严,外露丝扣不应过长。4)严格按图纸要求敷设管线,坐标与标高准确,固定牢固,管路敷设按规范要求和安装接线盒,线管进入盒箱处,按设计要求预留孔洞,待稳住盒箱后再进行下道工序,需加装护口处应及时加装护口。9.2.4管内穿线敷设导线的规格、型号、质量必须符合设计及规范要求。第204页共204页
放线前应根据施工图纸对导线的规格、型号进行核对,放线时导线应置于放线架或放线车上。接线盒、开关盒、插座盒及灯头盒内导线的预留长度应为15cm。钢管在穿线前,应首先检查各个管口的护口是否整齐,如有遗漏或破损,均应补齐和更换。同类照明的几个回路的导线总数不应多于8根。导线的连接不应降低导线的机械强度及绝缘强度,不应增加导线的电阻值。同一交流回路的导线必须穿于同一管内,不同回路、不同电压和交流与直流的导线,不得穿入同一管内。穿入管内的导线不应有接头,导线的绝缘层不得损坏,导线不得绞拧。9.2.5电缆(线)保护管的敷设保护管不应有变形及裂缝,其内部应清洁,无毛刺,管口应光滑,无锐边。埋设时宜采用套管焊接,管子的对口处应处于套管中心位置。焊接应牢固,焊口应严密,并应做防腐处理。保护管连接后应保证整个系统的电气连续性。电缆保护管应选最短的路径敷设,埋入墙及混凝土时,离表面的净距离不应小于15mm。9.2.6电缆敷设施工前应对电缆进行详细检查,规格、型号、截面均符合设计要求,外观无扭曲、坏损现象。电缆敷设时,环境温度不得低于0℃,并有必要的防护措施,避免电缆受损。敷设前对电缆进行摇测试验。在桥架或线槽上多根电缆敷设时,应根据现场的实际情况事先将电缆的排列用表或图的方式排列出来,以防敷设时的交叉混乱。电缆贯穿孔洞如墙壁、楼板处等,加装钢套管保护;有防火要求的采用防火堵料密实封堵,管口用防火胶泥密封。第204页共204页
采用机械放电缆时,应将机械选好适当位置安装,并将钢丝绳和滑轮安装好。人力放电缆时,将滑轮提前安装好。水平敷设:敷设方法可用人力或机械牵引。垂直敷设:利用低速卷扬机牵引,必须做好充分准备,并编制出施工方案。挂标志牌:标志牌规格应一致,并有防腐性能,挂装应牢固。标志牌上应注明电缆编号、规格、型号及电压等级。沿支架桥架敷设电缆,在其两端、拐弯处、交叉处应挂标志牌,直线段应适当增设标志牌。9.2.7防雷接地系统本建筑的防雷接地、变压器中性点接地、电气设备的保护接地、控制室接地等公用一个接地极,接地电阻不大于1欧姆。实测不满足要求时,增设接地极。垂直敷设的金属管道及金属物的底端和顶端与防雷装置相连。扁钢的搭接长度应不小于其宽度的2倍,3面施焊(当扁钢宽度不同时,搭接长度以宽的为准)圆钢的搭接长度应不小于其直径的6倍,双面施焊。(当直径不同时,搭接长度以直径大的为准)圆钢与扁钢连接时,其搭接长度应不小于圆钢直径的6倍。扁钢与钢管(或角钢)焊接时,除应在其接触部位两侧进行焊接外,并应焊以由扁钢弯成的弧形面(或直角形)与钢管(或角钢)焊接。卫生间做等电位连接。等电位连接线和端子板采用铜质材料,不允许采用无机械保护的铝线。等电位连接端子板的截面不得小于所接等电位连接线的截面。第204页共204页
10季节性施工10.1冬期施工方案根据工程施工进度计划,本工程在各年度冬期的主要施工项目如下:年度施工项目2005年底-2006年初室内外装修工程、机电设备安装工程、钢屋架工程、艺术墙工程10.1.1冬施部署根据河南地区的气候特点,每年约11月中下旬进入冬施,次年3月中旬解除冬施,各级管理人员在工作安排上应充分考虑冬施影响,对不宜进行冬施的施工项目应尽量安排在冬施期以外施工。现场总承包方成立以项目经理为负责人的冬期施工领导小组,负责安排、管理、落实、检查各项冬施工作。各分包单位均成立各自的冬施管理小组,负责对各自施工项目的冬施管理工作。总承包方及各分包单位在冬施前必须编制有针对性的冬季施工方案并报监理单位审批,方案中应具体明确质量管理及安全管理措施。每年11月初派专人进行大气测温工作,并做好每日最高温度、最低温度及平均温度的记录。当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天高于5℃时解除冬期施工,总承包方应根据大气温度记录情况以书面形式下达进入冬施和解除冬施通知。10.1.2冬施准备1.技术准备凡进行冬期施工的施工项目,技术人员均要认真审核施工图纸,对不宜冬期施工的工艺及做法,应及时与设计单位研究解决。由技术部门组织冬施方案的技术交底工作,有问题及时解决,要做到各项技术保证措施的具体实施。第204页共204页
2.现场准备由安保部门组织相关人员进行一次现场全面检查工作,消除安全隐患,检查内容主要包括暂设采暖、边坡稳定、临水管线保温、大型机具维护、材料码放、脚手架的稳定、临边洞口的封闭及现场照明等。做好施工人员的冬期施工培训及安全交底工作,加强施工人员防风、防滑、防寒、防火、防中毒等方面的安全意识。现场的办公用房、库房、钢筋加工棚、试验室、临水管线等均要做好保温防风工作。试验室内应保证其温湿度达到规范要求。3.材料准备冬施前各种胶、涂料等易冻材料应及时入库,并做好库房防火、防毒工作。提前按技术方案的要求备好各种保温材料,要保证进入冬施后能够马上使用。10.1.3主要施工技术措施1.外装修工程本工程冬施期间要安排钢屋架施工及外墙装饰、屋面工程。由于尚未达到外屋檐封闭的条件,因此注意在玻璃的存放、运输、安装过程中避免瞬间产生较大温差;镶缝胶等材料应保存在正温环境下,施工时环境温度不应低于5℃。负温中进行钢结构施工时,要注意温度变化引起的钢结构外形尺寸的偏差;要合理挑选适合于冬季负温条件下使用的焊条、焊剂;高强螺栓需在负温下进行复验,合格方可使用。其它零星部位需要进行湿作业的工作应在施工组织上避开冬期施工。2.内装修工程内装修施工阶段外檐尚未达到封闭条件,冬施前将外脚手架立挂防风彩条布,必要的情况下要对部分洞口加挂防火草帘,保证室内不出现较大气流,尽量少安排湿作业,如有必要可采用煤油暖风机局部供暖,保证作业地点温度在5℃以上,从而保证内装修的质量。第204页共204页
内装修材料一般具有易挥发成分或有毒气体,冬施期间室内气体流动较少,要注意材料存放和施工时的安全。10.2雨期施工方案根据工程施工进度计划,本工程在各年度雨期的主要施工项目如下:年度施工项目2005主体结构工程2006设备安装调试2007清理,准备验收10.2.1雨施部署根据河南郑州地区的气候特点,每年约6月中旬进入雨施,8月中旬解除雨施,雨季施工以预防为主,强调提前做好生产部署,采用防雨措施和加强排水手段确保雨季正常的施工生产,不受季节性气候的影响,各级管理人员在工作安排上应充分考虑雨施影响,对不宜进行雨施的施工项目应尽量安排在雨施期以外施工。现场总承包方成立以项目经理为负责人的雨季防汛领导小组,负责安排、管理、落实、检查各项雨施工作。各分包单位均成立各自的雨施管理小组,负责对各自施工项目的雨施管理工作。总承包方及各分包单位在5月15日前必须编制有针对性的雨期施工方案并报监理单位审批,方案中应具体明确质量管理及安全管理措施。10.2.2雨施准备1.技术准备凡进行雨期施工的施工项目,技术人员均要认真审核施工图纸,对不宜在雨期施工的工艺、做法及材料,应及时与设计单位研究解决。由技术部门组织雨施方案的技术交底工作,有问题及时解决,要做到各项技术保证措施的具体实施。第204页共204页
2.现场准备雨施前由安保部门组织组织相关人员进行一次现场全面检查工作,消除安全隐患,检查内容主要包括暂设防雨、边坡稳定、暂电线路的安全、机械设备的防雨设施、塔吊或外用电梯等高大设备的防雷接地、施工现场的排水情况、脚手架是否稳定、材料码放、临边洞口的封闭及现场照明等。做好施工人员的雨期施工培训及安全交底工作,对电工、架子工、电焊工、塔司等特殊工种要结合其工作的性质及特点进行有针对性的安全交底;对钢筋工、混凝土工等一般工作要强调雨施的技术要求及安全要求。现场的办公用房、库房、加工棚、试验室等暂设均要做好防雨工作;施工期间所用机械应做好防雷、防雨、防潮、防漏电等措施,机电设备的电闸箱必须安装接地保护装置。雨期来临前应在施工现场做好排水措施,保证现场排水畅通、不积水、不灌槽。运输道路进行硬化处理,并在道路两旁做排水沟,保证现场道路不滑、不陷、不积水。对地下部分窗井及各种通道、洞口,加以遮盖或封闭,防止雨水灌入。3.材料准备雨施前各种易受潮、生锈的材料应根据情况分别采取垫高、入库、苫盖等保护措施,并做好库房防火、防雨工作。雨期施工前材料部门需认真组织有关人员分析雨施生产计划,根据雨施项目提前准备雨期所需材料、设备和其他用品,如水泵、抽水软管、塑料布、苫布等。10.2.3主要施工技术措施1.钢筋工程钢筋分批进场,尽量减少钢筋在现场的堆放时间。钢筋堆放场地应硬化并适当垫高,以防钢筋被锈蚀和污染。直螺纹钢筋接头加工完后必须带保护帽,现场对接时方可取下。锈蚀的钢筋必须经除锈处理后方可使用。第204页共204页
2.模板工程模板堆放场地应平整、坚实、排水畅通,模板拆下后应放平堆放,以免变形。多层板易变形,均应尽量避免长时间受潮。在金属、混凝土或其它热容量大的材料表面浇筑混凝土之前必须先浇水将之冷却。模板面的脱模剂如被雨水冲泡,在使用前应重新涂刷。3.混凝土工程雨季施工阶段搅拌站应根据骨料含水率随时调整配合比。及时掌握天气预报,混凝土施工应尽量避免在雨天进行。大雨和暴雨天不得浇注混凝土。混凝土在浇入模中时的温度不得超过摄氏32℃,搅拌站及现场必须采取有效措施控制混凝土入模温度,例如预先冷却搅拌用水、运输及浇筑过程中加强遮阳等。浇注混凝土遇到小雨时,应采取必要的保护措施,如对地泵的进料口进行遮挡、浇筑砼时分区域进行,浇筑完一个区域随抹随覆盖;雨大时,应停止浇注,并按规范留茬处理。已入模正进行振捣成型的混凝土遇雨应立即苫盖。混凝土浇筑完初凝后浇水养护,但应依据雨季施工的特点及时进行调整,如未初凝混凝土遇雨应进行覆盖,等初凝后可取消覆盖,雨停后仍应进行正常养护。4.机电工程现场所有用电设备,闸箱、输电线路进行安装时均考虑防潮措施,并符合用电安全规则,保证雨季安全用电。对其它精密仪表要加强防护,避免损坏,影响精度。对于保温风管要加盖帆布,对敷设电缆及导线两端用绝缘防水胶布缠绕密封,防止进水影响其绝缘性,对仪表要用塑料袋履盖并扎紧下部。第204页共204页
11总承包协调管理本工程平面占地面积大、建筑造型复杂、功能性强,涉及专业多、分包单位多,工期短,工程施工具有一定的难度。因此,工程的总承包协调管理将作为施工组织部署的重点,也是工程能否达到业主质量要求和工期要求的关键。针对工程的性质和功能的特殊性,综合考虑影响工程建设的各方面因素,在施工的全过程中,做好各类图纸翻样及深化设计管理,主动建立与建设、监理、设计单位以及社会各界有关单位沟通的渠道,积极听取他们对工程的合理化建议,争取得到各方面的支持,与各方通力协作,努力做好对现场的总承包协调管理。11.1总承包配合与协调我们作为该工程的施工总承包单位,将把此工程作为公司的又一重点工程,我们将用一流的综合实力、一流的策划与运作、一流的管理与协调、一流的技术与设备、一流的承诺与服务,全面组织协调各分包单位、优质高效地实现工程的综合目标。项目工程经理部设立综合办公室设专人联系、安排、协调对外工作,以保证施工生产的顺利进行。一、施工总承包管理的重点明确总承包的地位,积极主动地为业主服务,有效协调工程各方的工作关系,争取政府各相关部门的有利支持。充分发挥总承包商的综合能力,以最高的效率解决工程问题,并对分包单位进行组织协调,充分调动分包单位的主动性和能动性,落实管理到位,以确保工程项目的顺利进行。在质量、工期、安全文明施工、成本等方面,全面实现项目的综合管理目标;在施工和管理方面大力采用计算机技术,全面实行网络化管理。对工程图纸的二次深化设计和加工、施工详图设计,结合施工现场,对设计工作全面、有效地协调;第204页共204页
工程的专业分承包项目,全部通过招标的形式进行。专业承包商的选择和招标,将会同业主、监理等有关人员一起确定国内一流的专业承包商;对设备、材料的选型、定货、加工制造进行监控,对设备、材料的质量标准和档次进行严格界定和把关;对工程实施阶段进行科学合理的计划、安排,有效策划、组织与协调,确保关键线路和主导工期。二、总承包管理措施走访当地街道、居民委员会和周边单位,并根据郑州市和建委的有关规定,征求街道、居民委员会、周边单位的意见,合理调整和安排现场的施工计划,确保施工不扰民。和消防部门、保卫部门、环保部门、当地派出所取得联系,做好施工现场的各种办证工作,使施工纳入法制化、合理化轨道。积极协调好建设单位、设计单位、监理单位及质量监督部门的关系,及时解决工程中出现的各种问题。11.2与监理单位的施工配合在施工过程中,严格按照监理工程师批准的施工组织设计及施工方案施工,接受监理工程师的验收检查,并按监理要求进行整改。所有入场使用的成品、半成品、设备、材料等,均主动向监理工程师提交产品合格证或质量保证书,并按规定应在使用前进行试验的材料,要主动递交检测结果报告。按部位或分项、工序检验质量,严格执行“上道工序不合格,下道工序不施工”的原则,使监理工程师能顺利开展工作。对可能出现的工作意见不统一的情况,遵循“先执行监理的指导,后予以磋商统一”的原则,以维护监理工程师的权威性。11.3与建设单位的施工配合第204页共204页
我们将积极配合建设单位的工作,以总承包的管理模式做好现场管理,随时与建设单位保持联系,真正做到对建设单位负责、对工程负责。在工程进入施工阶段时,拟定每周召集一次各工种参加的施工协调会议,以解决上一周遗留的问题,制定本周的工作计划,解决因施工现场及图纸出现的问题,接受业主对施工质量的建议和意见。11.4与设计单位的配合协调安排施工图会审,协助业主会同设计师、材料商提出建议,确定设计的内容和材料设备的选型。对施工中可能出现的设计问题应预先提出,并会同驻现场设计师、监理加以解决。11.5与工程分包单位的施工配合根据合同中承包工程内容的有关规定,本工程业主指定分包及专项承包单位较多,总承包单位在施工前后做好与分包单位的交接配合和管理工作是保证工程质量和工期的重要条件;施工过程中,我们立足于总承包的角度,对分包单位现场交接管理、施工过程中管理以及协调与服务。第204页共204页
12工程质量的技术组织措施针对本工程施工难度大,质量目标高的特点,在工程施工过程中,我们将实施全面的工程质量管理,通过确定完整的质量目标体系、执行可靠的质量控制流程、采取有针对性的质量保证措施、履行严格的质量验收程序,以及主动的、动态的、全方位的控制,达到质量、投资、进度之间的完美结合,实现工程的总体质量目标。12.1工程质量目标本工程质量目标是依据业主招标文件的要求,并结合工程的特点、设计要求、招标图纸结构技术要求、招标图纸建筑设计要求以及投标企业的综合能力等方面因素而制定的,并且通过工程项目的管理和实施来实现。工程质量管理目标工程质量目标:达到国家质量验收标准——合格。具体质量目标:河南省建设工程“中州杯”奖、“中国建筑工程鲁班奖”。12.2实现精品工程的措施为确保本工程精品目标的实现,本投标人将根据工程的重点、特点、难点,进行创优的前期策划和工程策划的落实,通过必要的技术和管理措施,以过程精品的管理理念,实现我公司的承诺,具体的策划内容如下:1.领导作用各层领导者要把自己所管理工作的质量目标放在工作首位,清楚自己的每一个决定是否满足质量目标的要求。建立有效的质量管理体系。通过教育提高所有参加者的质量意识。保证具有质量目标要求的必备、充分的资源。第204页共204页
建立相应的质量管理制度。2.目标管理1)根据本工程的性质、特点及招标要求,制定创精品工程的目标,并为实施这个目标而制定切实可行的具体措施。在工程的实施过程中,将目标分解落实到每一个分部、分项工程、每一个检验批,落实到每一个施工工序,每一个管理环节。2)分析、掌握实施过程中的质量控制要点,予以控制。3.充分的准备工作1)进行现场准备,满足施工条件。2)进行技术准备、图纸会审,完成必要的深化设计、大样设计。3)编制施工方案、确立验收标准。4)策划、制定成品保护方案。5)制定试验、检验计划,落实相关的仪器、设备。进行物资准备,掌握物资来源,严格控制进场时间,进行进场检验,做好运输、保管、领料等管理工作。6)进行劳动力准备,选择具备相应技术水平的工人参与施工。7)样板引路,样板获得认可后再大面积展开施工。4.“过程精品”的思想“精品工程”是实现一次成优、追求经济效益最大化、减少返工、克服修优的重要途径,实现“精品工程”,就要坚持“过程精品”。精心策划:做好投招标阶段、施工准备的前期及施工过程中的各个阶段的技术准备和策划。组织好施工组织设计、施工方案、技术交底、质量计划等技术质量文件的编制。精心组织和管理:确保施工的每一个环节都科学部署和科学管理。第204页共204页
精心施工:坚持样板制,实行工序管理,以工序保分项,以分项保分部,以分部保单位工程。严格检查验收:坚持执行三检制、挂牌制,认真进行工程的隐检、预检,做好检验批、分项、分部及单位工程的验收。精心保护成品:制定严格的成品保护措施并监督执行。全过程的优质服务。5.持续改进项目工程质量的持续改进包括工序质量持续改进、员工质量持续改进和系统化总结等方面。工序是组成施工生产的基本单元,提高了工序质量就奠定精品工程的生产基础。可以通过建立质量会诊制度,把重点放在工序施工中可能出现的问题,制订相应的措施,并且及时总结,决不让同一问题出现两次,做到持续改进。12.3质量管理原则1.质量目标分解将工程涉及的各分项工程进行目标分解,把总目标转化为一个个明确的、具体的、科学化的、系统化的分项目标,确定各级部门和人员的质量责任,开展全面的目标管理。施工中加强过程控制,做到周密部署、精心施工,通过具体分项目标的实现,最终实现工程质量总目标。2.质量管理原则百年大计、质量第一:质量控制是本工程管理工作的重中之重。以人为本:调动人的积极性、创造性,增强人的责任感,强化“质量第一”的观念,加强培训,提高专业水平,避免人为失误,以人的工作质量带动工序质量进而提高工程质量。质量预控:在项目管理中,事先完善各种措施,用“人、机、料、法、环”和“图纸、方案”各方面条件的完善来保证质量。第204页共204页
过程精品:最终质量目标的实现,是大量的分项、分部工程质量目标实现后的综合结果。对项目整体而言,将按照实施的不同阶段和不同专业的不同特点,对质量目标进行分解,制定相应的措施,抓过程保结果,以抓过程精品管理来保证各分解目标的实现。数据控制:在质量控制过程中,建立一套质量检测数据库,通过计算机数据分析系统,对工程质量状况实行量化管理。国际化、标准化:在工程施工的各个层面全面采用ISO质量保证体系,保证管理工作和工序实施的标准化、程序化。12.4质量管理体系1.质量管理的PDCA循环:在工程建设的各个层面,建立专门质量管理组织机构,明确各级机构的质量责任人,落实每个人的质量职责。开展全面质量管理活动(TQC),通过全体参加人员的共同努力以及PDCA循环,即:计划→实施→检查→处置的循环模式,通过项目管理水平的持续上升,实现最终质量目标。2.科学有效的质量保证体系:在建设过程的各个阶段,我们将通过组织保证、过程管理保证和制度保证,形成完整质量保证体系。3.全过程质量管理:我公司是通过质量管理体系认证企业,建立并保持了行之有效的规范化的质量管理体系,这是保持工程质量水平的有效手段。在项目建设过程中,将按照贯彻GB/T19001-2000《质量管理体系要求》标准手册和程序文件规定规范运作,同时,要求参与项目实施的所有专业分包单位及材料供应商应通过质量管理体系认证。通过后管理体系的标准化管理,有效地保证工程质量稳定受控并不断提高。第204页共204页
12.5质量管理程序及制度1.编制详细可行的项目质量计划为保证质量体系能够有效地运行,我们将编制“***工程质量计划”,将质量保证措施覆盖整个工程,并将它作为工程施工的指导性文件,主要包括以下管理内容:合同评审管理:对招投标文件和合同草案进行评审,确保合同条款完善、明确,正式合同签订前及执行期间,对合同进行评审会签,强调质量一票否决权。组织和管理:设置质量管理机构,绘制组织架构图,主要包括技术质量部、工程部、机电部、安保部、物资部等部门,明确技术质量部为专职机构并对项目领导成员及管理人员的职责、权限进行详细描述。人员培训与资格:对上岗人员进行有针对性的职业培训,特殊作业要求获取作业证书方可上岗,管理人员亦应获取相应岗位资格证书方可上岗。文件和资料控制:对为实现质量目标编制的质保手册、程序文件、作业指导书以及业主提供的工程图纸、技术资料等进行归档、编目、标识,并做好对外、对内文件发放工作,对作废文件进行标识处理。材料(设备)采购管理:总承包单位建立合格供应商名单,并定期对其进行评审,采购产品时制订完整的计划,签订周详的合同并用相应的规范、标准严格进行验证。材料工艺的检验、试验与测试:规定凡进场的工程材料、半成品必须按国家规范、行业规范进行验收,内容包括:规格、品种、数量、质量标准、出厂时间。试验结果等各项指标符合规定后,方可放行,对不合格物资规定了处置办法。设施计量与测量:规定了计量器具和测量仪器的验核、检测、标识等方法。专业分包的质量控制:对专业分包加强质量过程控制检验,如钢结构:焊接、制造安装、油漆镀层等工艺进行严格的误差控制,并制定样板制度。第204页共204页
不合格品(项目)控制:明确防止不合格品出现的预防措施和出现不合格品的处置措施。图纸深化及资料管理:对本工程技术文件包括设计变更、施工联系单等从发出到回收的全过程进行控制。产品标识与追溯性管理:对原材料、施工过程及竣工工程进行有效标识,使产品具有可识别性和可追溯性。工序控制管理:对施工工序各个环节的控制,保证其质量满足要求,对特殊工序由具备资格的人员进行操作并进行连续的监控。检验与试验管理:指定检验计划,严格按规定对产品和过程进行检验和试验,确保质量符合要求。纠正和预防措施管理:对施工中比较严重的不合格或反复发生的不合格进行调查和分析,采取相应的纠正措施,并定期总结,分析其发生趋势和可能性,采取相应的预防措施,把不合格减少至零搬运、储存、防护和交付管理:对施工材料搬运、储存、保管和交付进行严格控制,防止其损坏或变质。质量记录的控制管理:对质量记录进行标识、填写、收集、归案、储存、保管,按规定进行严格控制,以证实产品达到规定的要求。已完成部分的检验与测试:对已完成部分成品乃至于整体成品需进行全面检验与测试。内部质量审核与体系评估:规定了对质量体系运作情况进行定期审核,对在审核中发现的问题采取纠正措施,它主要包括:我公司对项目质量体系运作情况审核、对单位工程、分部分项工程产品质量审核,对特殊过程、关键过程的过程审核。保修管理:制定工程竣工保修的有关保修、服务制度,将保修纳入项目管理的重要环节。2.工程质量管理工作流程第204页共204页
工程质量管理工作流程学习图纸和技术资料学习操作规程与质量准备分部分项工程书面交底工长参加中间检查自检甲方代表检查隐蔽工程验收签证现场文明施工合格品的处理(返工)施工准备技术交底施工质量评定材料、设备、劳动力准备测量仪器及现场准备克服上道工序弊病办理上道工序交接手续严格执行操作规程按图施工处理工序搭接检查进度执行验收标准按有代表性的自然间抽查10%,大间以轴线为一间,且不小于两间,每间不少于两处材料合格证试验记录自检记录质量评定记录隐蔽工程验收记录施工记录事故处理记录资料整理使用过程工程回访质量整改3.工程质量控制过程工程的质量控制是从分项子分项工程质量、分部子分部工程质量到单位工程质量的系统控制过程,也是从一个对投入原材料的质量控制开始,直到完成工程质量检验为止的全过程系统工程。第204页共204页
施工过程质量控制分析图质量总体控制图4.质量控制阶段为了加强对工程的质量控制,明确各施工阶段质量控制的重点,可把施工项目质量分为施工前控制、施工中控制和施工后控制三个阶段。施工前质量控制事前控制是指在正式施工前进行的质量控制,其控制重点是做好施工准备工作,且施工准备工作要贯穿于施工全过程。施工准备的内容如下:技术准备:设计图纸的审查,熟悉和审查项目的施工图纸,编制项目施工组织设计,拟定有关试验、检验和技术进步项目计划,编制季节性施工措施。物资准备:材料准备、施工机具准备等。组织准备:建立项目组织机构、集结施工队伍、对施工队伍进行入场教育,制定现场管理制度等。施工现场准备:控制网、水准点的测量、“三通一平”第204页共204页
、生产、生活临时设施的准备,组织机具、材料进场。施工中质量控制事中质量控制是指在施工过程中进行的质量控制,事中质量控制的策略是:全面控制施工过程,重点控制工序管理。具体措施包括以下内容:工序交接有检查;质量预控有策略;施工项目有方案;技术措施有交底;图纸会审有记录;配置材料有试验;隐蔽工程有验收;计量器具校正有复核;设计变更有手续;钢筋代换有制度;质量处理有复查;成品保护有措施;质量文件有档案。(凡是与质量有关的技术文件,如水准、坐标位置,测量放线记录,沉降、变形观测记录,设计变更记录,材料合格证明、试验报告,施工记录,隐蔽工程记录,设计变更记录,调试、试车运转记录,竣工图等都要编目建档)施工后质量控制事后质量控制是指在完成施工过程形成产品的质量控制,其控制重点是做好施工的收尾工作,其具体工作内容如下:组织联动调试。准备竣工验收资料,组织自检和初步验收。按规定的质量评定标准和办法,对完成的分项、分部工程、单位工程进行质量评定。组织竣工验收,其标准是:按设计文件规定的内容和合同规定的内容完成施工,质量达到国家质量标准,能满足生产和使用的要求;各系统主要设备已经安装配套,联动调试合格,达到设计要求;交工验收的建筑物要窗明、地净、水通、灯亮、冷冻及通风设备运转正常;交工验收工程内外清洁,施工中的残留物料运离现场,临时建筑物拆除;第204页共204页
技术档案资料齐全。12.6质量管理控制措施1.质量因素的控制机械控制机械控制包括施工机械设备、工具等的控制。根据不同工艺特点和技术要求,选用合适的机械设备,正确使用、管理和保养好机械设备。为此,要健全“人机固定”制度、“安全使用制度”、机械设备检查制度等。确保机械设备处于最佳使用状态。材料的控制材料控制包括原材料、成品、半成品、构配件等的控制,主要是严格检查验收,正确合理地使用,建立管理台帐,进行收、发、储、运等各技术环节的技术管理,避免混用和将不合格材料使用到工程上。方法控制包括施工方案、施工工艺、施工组织设计、施工技术措施等的控制,使其结合工程实际、能够解决施工难题、技术可行、经济合理,有利于保证质量、加快速度、降低成本。环境控制影响工程质量的环境因素较多,如工程地质、水文、气象等;工程管理环境,如质量保证体系、质量管理制度等;劳动环境,如劳动组合、作业场所、工作面等。根据工程特点,对影响工程质量的环境因素,采取有效的措施严加控制。尤其是施工现场,要建立文明施工和文明生产的环境,保持材料设备堆放有序,道路畅通,工作场所清洁整齐,施工程序井井有条,为确保质量创造良好条件。2.质量控制的方法第204页共204页
制定合理的质量控制程序,该程序可以有效地控制深化设计、材料采购、工程施工、交付使用等本工程的过程。工程施工过程中的质量控制监督程序、质量关键控制程序、分部分项工程隐预检的报送程序将严格按公司的相关规定。为保证工程的施工质量,统一施工作法,减少施工中的返工,预防和消除质量通病,创出精品,对土建分项工程和所有装修分项工程都必须先做施工样板,实行样板制、引路制。材料采购前先报送“样本”,我们提供所有材料的样品和测试所需的样板,按要求标识和确认,如果结果不能满足合同上的要求,则按照建设单位的要求安排返工或采取其他的措施。审核有关技术文件、报告或报表。具体审核内容如下:审核有关技术资质证明文件;审核施工方案、施工组织设计和技术措施;审核有关材料、半成品的质量检验报告;审核反映工序质量动态的统计资料或控制图表;审核设计变更、修改图纸和技术核定书;审核有关质量问题的处理报告;审核有关应用新技术、新工艺、新设备、新材料的技术鉴定证书;审核有关工序交接检查,分项分部工程质量检查报告;审核并签署现场有关技术签证、文件等。实行质量联检制度,定期组织总承包单位及各分包单位技术、质量、材料、生产等管理人员及专业队伍、劳务队伍负责人检查施工质量,并召开质量分析会,总结检查中发现的质量问题,制定纠正与预防措施,落实到人下发执行,质量人员跟踪监督检查,填写检查表。现场质量检查的内容开工前检查:目的是检查是否具备开工条件,开工后能否保证工程质量。第204页共204页
工序交接检查:对于重要工序或对工程质量有重大影响的工序,在自检、互检的基础上,还要组织专职人员进行工序交接检查。隐蔽工程检查:凡是隐蔽工程均要检查认证后方能掩盖。停工后复工前的检查。因处理质量问题或某种原因停工后需复工时,亦应经检查认可后方可复工。分项分部工程完工后,应经检查认可,签署验收记录后,才许进行下一工程项目施工。成品保护检查:检查成品有无保护措施,或保护措施是否可靠。现场巡视检查:深入现场,对施工操作质量进行检查。必要时,还应进行跟班或追踪检查。现场质量检查的方法:采用目测法、实测法和试验法进行检查。3.工程材料、设备的控制工程材料设备的报批和确认工程材料设备的质量直接涉及到工程质量。除业主指定的供应商外,总承包单位对工程材料设备实行报批确认的办法,其程序为:编制工程材料设备确认的报批文件。总承包单位和分包单位事先编制工程材料设备确认的报批文件,文件内容包括:制造商(供应商)的名称、产品名称、型号规格数量、参照的技术说明、有关的施工详图、使用在本工程的特定位置以及主要的性能特性等。报批文件附上总承包单位统一编制的《材料设备报批单》,送业主、监理单位和总承包单位。提出预审意见。总承包单位在收到报批文件后,提出预审意见,报业主确认。报批手续完毕后,业主、总承包单位、分包单位和监理单位各执一份,作为今后进场工程材料设备质量检验的依据。材料样品的报批和确认第204页共204页
按照工程材料设备报批和确认的程序实施材料样品的报批和确认。材料样品报业主、监理单位、设计单位确认后,实施样品留样制度,为日后复核材料的质量提供依据。加强工程材料设备的进场验证和校核对于进场工程材料设备的质量验证和检验,制定了材料设备进场验收的办法,其程序是:工程材料设备进场后,由分包单位进行自检并填写总承包单位统一编制的《材料清单》和《材料验收单》,报总承包单位。总承包单位收到分包单位的资料后,在3天内会同监理单位前往验收,需要取样的,按规定将样品送到总承包单位设置的工程材料陈列室。在材料验收中实施《材料取样标签》,经总承包单位和监理单位验收合格后,在《材料取样标签》上加盖“取样合格”章,然后当中贴在取样实物上,作为今后对各分包单位进行材料验收对照的依据。总承包单位会同监理单位对现场材料设备进行全面的验证检验,拒收与规定要求不符的材料设备,同时对相关的分包单位予以警告,确保使用或安装设备和材料符合质量规定的要求。4.建筑工程资料管理工程技术资料实行总工程师负责制,由取得岗位资格的人员专门负责收集、整理和审核。工程总包单位应负责工程全部施工资料的汇总工作,各分包单位应在退场前按有关规定向总包单位提供其分包范围内完整、真实、有效的工程资料。工程资料的收集、整理应始于工程开工,终于工程竣工,随工程进度同步真实记录施工全过程,并按规定移交。施工单位自检合格后,形成:《单位(子单位)工程质量控制资料核查记录》;《单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录》;《单位(子单位)工程观感质量检查记录》。监理单位进行预验收后,形成:《单位工程竣工验收报验表》。第204页共204页
列入城建档案馆工程档案经档案馆预验收后,形成:《建设工程竣工档案预验收意见》。建设单位组织设计、勘察、监理、施工等单位竣工验收后,形成:《工程质量检查报告》(勘察单位);《工程质量检查报告》(设计单位);《工程质量评估报告》(监理单位);《工程竣工报告》(施工单位);《工程竣工验收报告》(建设单位);《单位(子单位)工程质量竣工验收记录》。工程移交建设单位后,形成:《竣工移交证书》。5.竣工验收管理我们将根据整体进度安排,组织有关分包单位按计划进行竣工验收工作。各分包单位必须严格按照有关的质量标准进行施工,确保达到我们制定的质量目标。工程竣工移交前,我们将进行全面的清理准备工作,整个工程达到干净、整洁,随时可投入到使用中。清除现场所有剩余的材料、杂物、垃圾等;拆除现场所有的临时建筑物、构筑物和临时设施,并恢复地坪;清洗墙面、楼地面表面污物,清洗所有玻璃、瓷砖、石材、金属面及装饰面;修缮所有损坏件,清除所有污物,更换所有需更换的材料等;检测、测试所有的门窗、抽屉等,以确保开启自如,并为所有的五金件上油润滑;检测并确保所有的楼宇服务系统、设施和设备达到良好的运行状态和效果;将所有的钥匙贴上标签并固定在钥匙牌上,移交建设单位。12.7主要施工工序的质量控制工程项目的施工过程,是由一系列相互关联、相互制约的工序所构成,要控制工程项目施工过程的质量,首先必须控制工序的质量。工序质量包含两方面内容:一是工序活动条件的质量;二是工序活动效果的质量。从质量控制的角度来看,这两者是互为关联的,一方面要控制工序活动条件的质量,即每道工序投入材料的质量是否符合要求;另一方面又要控制工序活动效果的质量,即每道工序施工完成的工程产品是否达到有关质量标准。1.施工工序质量控制程序包括:第204页共204页
检查各工序是否按程序进行操作检查测量定位是否准确检查“自检、互检、交接检”是否真实检查《分项工程评定表》是否符合实际情况检查隐蔽工程验收是否按程序进行检查特殊过程是否按作业指导书进行施工2.施工工序质量控制要点(见下表)质量控制要点主要施工工序质量控制要点测量放线严格校准建筑物平面控制网,提高测量精度钢筋工程钢筋原材料、加工的质量,钢筋定位措施、连接、复杂节点处的放样。模板工程模板设计、模板选用、裁切钻孔、脱模剂的选用、接缝处理、加工制作标准方面采取措施。混凝土工程对各种混凝土要有针对性的技术措施:清水要从原材料和模板设计选材和浇筑养护工艺上采取措施,大体积混凝土浇筑时的温升控制要有针对性措施。钢结构工程要在加工制作设备、工艺、焊接、组装工艺和质量控制方面采取科学工艺和严格的质量控制措施、重点在吊装工艺。地下防水工程严格控制防水材料的质量和细部的做法。装饰装修工程室内顶棚铝扣板吊顶埋件、吊杆位置、焊接防腐,龙骨间距位置、板面清洁平整、无损伤划痕及污垢。室内墙面块材墙面墙面基层、块材色差,缝格均匀一致、表面平整,无错台、空鼓。乳胶漆墙面漆膜均匀,无流坠,不透底。室内地面整体地面地面基层、排砖正确,缝格均匀一致、表面平整,无错台、空鼓。油漆涂料顶棚乳胶漆无流坠、无刷纹。细木油漆无明显钉眼,颜色、光泽一致。门窗安装玻璃门安装牢固,留缝合适,开启灵活。木门安装牢固,留缝合适,开启灵活。第204页共204页
其它石材台面平整,高度准确,磨边顺直,光洁度符合规范要求。2.过程控制的主要做法全过程全天候进行跟踪监控总承包单位派出质量工程师,对分包单位的过程质量展开全过程、全天候的监督与认可,凡达不到质量标准的不予签证,并责成期限整改。抓住关键过程进行质量控制根据施工进度节点,突出重点,抓住关键过程进行质量控制。为了控制关键过程的工程质量,要求分包单位编制施工方案,组织质量技术交底,下达作业指导书,对施工全过程实施质量检验。总承包单位加强对关键过程的检查和监督,使得关键过程施工质量始终处于受控状态。接受监理单位的监督检查对监理单位在监理过程中开具的施工安装不符合设计、施工技术标准和工程合同约定,或者存在测量、质量、安全等隐患方面的整改通知,总承包单位予以及时落实、跟踪和督促相关分包单位限时予以整改,直至监理单位验收签字认可为止。严格把关,进行过程检验总承包单位在施工过程中抓好过程检验。首先审核分包单位在施工方案中制定的检验和试验计划,验证试验及检验人员、单位资质,并进行分项分部工程的质量复验,在分包单位自检的基础上,对分项分部工程的质量进行复验认可;对隐蔽工程采取连续的检验和试验方法,对分包单位的隐蔽工程验收记录进行复验认可,并在监理单位核验签证后方可进入下道工序施工;组织主要分部工程质量等级的核验。总承包单位制定基础、结构和装修工程质量的核验计划并报监督站,当上述分部工程分阶段完成时,经分包单位自检,总承包单位复验,监理单位验收签证后,由监督站组织人员前来进行质量验收。通过过程的质量检验,使工程质量始终处于受控状态。针对成品保护进行系统管理第204页共204页
对分包单位已完成并形成系统功能的成品,经总承包单位验收后,立即组织人力、物力和相应技术手段进行成品保护,直至形成最终产品交付业主使用为止。12.8成品保护措施一、成品保护的定义在施工过程中,有些分项、分部工程已经完成,其它工程尚在施工,或者某些部位已经施工完毕,其它部位正在施工,如果对于已完成的成品不采取妥善的措施加以保护,就会造成损伤,影响质量。因此,搞好成品保护,是一项关系到确保工程质量、降低工程成本、按期竣工的重要环节。二、成品保护范围结构施工过程中的钢筋、模板、混凝土、水电预留(埋)孔洞(管线)。装修施工过程中的半成品、地面、墙面、顶棚、屋面、门窗、外立面、管线、灯具、卫生洁具等。三、成品保护组织管理1.成立由工程经理部项目经理为成品保护体系第一责任人的成品保护领导小组。2.结构施工期间由成品保护领导小组负责检查督导成品保护工作。3.装修施工期间在成品保护领导小组的基础上另行成立成品保护队专门负责成品保护工作。四、主体施工期间的成品保护措施1.模板的成品保护1)模板运输及现场堆放下部必须加支撑垫平,集中堆料高度不可过高,遇雨雪及时覆盖,防止变形。2)配制好的墙模、角模、门窗洞口模板运输及施工过程中轻拿轻放,不得磕碰。3)顶板模板支设好后不得在其上集中堆料。混凝土浇灌用的布料杆位置支撑适当加密。塔吊运料时注意不要碰撞支设好的墙模。第204页共204页
4)拆模时严禁野蛮撬、砸模板以防损坏,其他工种不得随意拆除模板的支撑件。5)水电做管须穿过顶板模板时,模板上打孔必须使用手枪钻,不得使用錾子。2.钢筋的成品保护1)现场钢筋原材及半成品的堆放注意防雨雪,以防钢筋锈蚀,另外还需注意钢筋的污染问题。2)作业面堆料不得放置在楼板负筋之上,负筋铺好后搭设人行马道,以防踩弯负筋,铺设负筋部位马凳适当加密。3)为防止浇灌顶板混凝土过程中对墙、柱主筋的污染,墙、暗柱主筋要及时用湿绵丝进行清理或者缠塑料布保护。4)塔吊运料过程中注意不要磕碰已绑扎好的墙、柱钢筋。5)墙体、楼板开洞由钢筋工进行,水、电等其他工种严禁拆改。3.混凝土的成品保护1)混凝土原材料(水泥、外加剂)等注意防潮防雨,堆料时下部必须垫高。2)新浇筑完的混凝土楼面严禁上人以防踩出脚印,混凝土楼板不具备足够强度时严禁集中堆料,以防压裂混凝土楼板。3)二次浇筑混凝土时,将已浇筑的混凝土进行覆盖,以保证清水混凝土不受污染。4)混凝土拆模时必须等到具有规范要求的强度后进行。拆模时必须由技术质量部批准。5)混凝土构件严禁其他工种随意剔凿,必须进行剔凿时要征得技术部门的同意,并按规范要求剔凿。6)塔吊运料过程中注意不要磕碰已浇筑完混凝土构件。7)雨期施工时,如混凝土浇灌过程中遇雨,注意及时遮盖已成型混凝土,以防雨淋。第204页共204页
8)冬期施工时严格控制入模温度、养护温度、及时覆盖,注意混凝土防冻。五、二次结构墙体的成品保护1.要注意水电工种不得随意剔凿。2.加强施工人员成品保护教育工作,避免故意损坏。3.对于水电预埋(留)管线、孔洞的成品保护,技术及工长等有关管理人员,必须适当了解水电管线埋设情况,并有水电队技术人员配合,加强施工中对水电管线的保护,尽量避免破坏其管线、孔洞。六、机电设备安装的成品保护措施总承包单位总体管理,对分包单位的工作进行协调、监督检查。1.在安装前,对机电设备及部分易损、易丢材料采取以下保护措施:1)制定较为周密的材料、设备进场计划,保持随安装随进货的原则,减少现场积压设备材料。2)到场设备、材料应及时组织进场报验,报验合格后由相应部位施工班组马上办理领用手续运走。风机盘管、吊挂风机、吊挂机组、风管、风管阀部件、管材、线槽、型钢、水管阀部件运至施工班组工具房及其附近,下部垫起,整齐、科学的码放,有包装的不拆包装运输、存放,并设专人负责巡查。其中风机盘管、吊挂机组的纸包装箱在吊装前拆除,并交由机电部统一处理,其塑料包装要加固,待设备接管碰头时局部拆开,交付使用前再彻底拆除。3)现场有成型机房的设备(新风机组、空调机组、落地风机、水泵等设备)在进场报验合格后,由相应部位施工班组运至封闭后的各自机房存放,机房上锁设专人负责巡查。设备原则上不拆包装箱运输,当需要拆除包装时,运到机房后要恢复包装并加固。2.在安装过程中,对机电设备管线采取以下保护措施:1)合理安排生产计划,将易损易丢、不影响系统完善的设备、材料的安装时间,在总控计划内向后安排(例:竖井母线、配电盘芯安装)。第204页共204页
2)合理安排工序,避免交叉打架,减少反复拆改,提高一次成活率。3)合理安排安装、检修空间,为交叉施工、后续施工创造条件(例:保温、放线)。4)设备、材料运输过程中严禁生拉硬拽,既不要损坏他人物品(例:墙、柱、门窗、楼梯、电梯等),也不要使自己的设备、材料受损(例:镀锌管的镀锌层划伤、设备受损等)。5)施工过程中的设备(风机盘管、空调机组)口、管线(水管、线槽、通风竖井风口等)端口应随时使用塑料布等封堵,防止非安装物品污染(阻塞)内部。严禁在安装现场的地面上长期堆放敞口的成品或半成品(例风管、丝接管组件、阀部件)。6)易损易丢件(铜阀手轮、电动阀的电机、小型放气阀、温度计、压力表、灯具、开关等)暂不安装,在达到封闭使用条件后,再分期分批集中安装,以减小损失。7)各施工班组严禁以其它工种的成品、半成品作为施工架子,严禁为自己施工方便而随意剔洞或拆除其它专业已安装好的设备。8)加工场地应保持干净,每日清理检查。机加工设备下应有接油盘,砂轮锯前方应有遮挡,废品、半成品等应有标识,刷漆时应注意不要污染周围成品(地面、其它管线、墙、柱等)。七、装修施工期间成品保护措施1.地面的成品保护2.墙面(抹灰、防水腻子)的成品保护3.顶棚腻子的成品保护4.门窗的成品保护5.厕所、卫生间防水的成品保护6.消防设备的成品保护第204页共204页
第204页共204页
13安全、消防组织措施针对本工程施工程序复杂性立体交叉作业多等特点,找出安全、消防、治安管理方面将会面临的问题并且提出切实的解决办法;通过对安全管理制度、安全管理措施、现场实际情况的掌握分析,编制应急预案,增强紧急情况的处理能力,组织落实、责任到人、定期检查、认真整改,严防各类事故发生,保障施工现场的安全生产,确保达到当地建筑工程文明安全工地标准。13.1安全施工生产管理措施1.安全管理方针目标在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部关于建筑施工企业安全生产管理的各项规定,重点落实郑州市建委、郑州市劳动局发布的有关建设工程施工安全规范及标准,把安全生产工作纳入施工组织设计和施工管理计划中,使安全生产工作与生产任务紧密结合,保证职工在生产过程中的安全与健康,严防各类事故发生,以安全促生产。强化安全生产管理,通过组织落实、责任到人、定期检查、认真整改,实现“杜绝死亡和重伤事故的发生,轻伤率控制在10‰以内”的工作目标。本节中对安全施工的组织管理、安全施工具体方法提出了详细要求;对劳务用工制度、人员上岗制度、施工人员培训制度上也提出了针对性对策先从“人”上把好关口;对现场施工机械设备的安全、维护、管理同样也制定了详细的措施,从而在“物”上也杜绝了安全的隐患。2.安全管理组织方法建立安全生产责任制。工程经理部安全管理负责人与各施工单位负责人签订安全生产责任书,施工单位安全管理负责人也要与外施队签订责任书,使安全生产工作层层负责,责任落实到人。成立以工程经理部安全管理负责人为首和各施工单位安全管理负责人参加的“安全生产管理委员会”,负责施工现场安全生产工作的领导与协调。第204页共204页
根据作业人员情况成立5~8人的现场“安全纠察队”,“安全纠察队”队员每人佩戴工程经理部统一印制的“安全纠察”臂章,开展日常安全生产检查工作。严格遵守郑州市建筑工程施工安全操作有关规程的规定,并严格执行施工现场安全生产管理的技术方案和措施,在执行中发现问题应及时向有关部门汇报。更改方案和措施时,应经原设计方案的技术主管部门领导审批签字后实施,否则任何人不得擅自更改方案和措施。每个分项工程施工前,根据施工的特点,制定分项工程施工安全技术方案和季节性安全施工措施。施工中,要根据施工作业面的环境建立安全观测系统,密切注视作业面的环境情况,发现异常须立即采取安全技术措施,确保施工顺利进行。由于本工程所处地理位置的特殊性,为保证施工的顺利进行,在施工现场特指定专职安全员和专职事故预防员,分别负责安全施工的组织管理工作和施工现场人身安全及安全事故的预防工作。3.基本安全工作制度每半月召开一次“施工现场安全生产管理”工作例会,总结前一阶段的安全生产情况,布置下一阶段的安全生产工作。建立并执行安全生产检查制度。安全生产管理委员会下设检查组,每半月组织一次对各施工单位的安全生产联合检查,根据检查情况按“施工现场检查记录表”评比打分,对检查中所发现的事故隐患和违章现象,开出“隐患问题通知单”。各施工单位在收到“隐患问题通知单”后,必须根据具体情况,定时间、定人、定措施予以解决,检查组应监督落实问题的解决情况。若发现重大不安全隐患问题,检查组有权下达停工指令,待隐患问题排除,并经检查组批准后方可施工。建立并执行安全生产技术交底制度。要求各施工项目必须有书面安全技术交底,安全技术交底必须具有针对性,并有交底人与被交底人签字。建立并执行班前安全生产讲话制度。提高工人的安全生产意识,将安全生产落实到每一道工序中。第204页共204页
建立并执行危急情况停工制度。若出现可能会危及工人生命财产的安全险情,要立即停工,及时采取措施排除险情。一旦发生事故,立即停止该项目及有关项目的施工,迅速报业主和监理。4.劳务用工管理及安全生产教育制度强化对外施队人员的管理,用工手续必须齐全有效,严禁私招乱雇,杜绝跨省市违法用工。各施工单位使用的外施队人员,必须接受建筑施工安全生产教育,经考试合格后方可上岗作业,未经建筑施工安全生产教育或考试不合格者,严禁上岗作业。外施队中的特种作业人员,如起重工、电工、电焊工、气焊工、架子工、防水工等,必须持有效的原所在地(市)级以上劳动保护监察机关核发的特种作业证,并换领临时特种作业操作证,方准从事特种作业。在向外施队(班组)下达生产任务的时候,必须向全体作业人员进行详细的书面安全技术交底并讲解,凡没有安全技术交底或未向全体作业人员进行讲解的,外施队(班组)有权拒绝接受任务。参加现场施工的所有特殊工种人员必须持证上岗,并将证件复印件报工程经理部安保部备案。外施队人员上岗前由安保部负责组织安全生产教育,安全生产教育的主要内容有:施工现场安全生产的方针、目标以及相关政策、法规和制度。施工现场安全生产的重要意义和必要性。***工程施工现场的概况。***建筑安装工程中施工安全生产的特点。***施工现场安全生产管理制度和规定。建筑施工中因工伤亡事故的典型案例和建筑施工中高处坠落、触电、物体打击、机械(起重)伤害、坍塌等五大伤害事故的控制预防措施。第204页共204页
建筑施工中常用的有毒、有害化学材料的使用方法和预防中毒的知识。外施队人员上岗作业前,必须由外施队负责人(或班组长)组织本队(组)学习本工种的安全操作规程和一般安全生产知识。每日上班前,外施队负责人必须召集所辖全体人员,针对当天任务,结合安全技术交底内容和作业环境、设施、设备状况、本队人员技术素质、安全意识、自我保护意识以及思想状态,有针对性地进行班前安全讲解活动,提出具体注意事项,跟踪落实,并做好活动记录。5.具体安全防护措施进入施工现场的人员必须按规定戴安全帽,并系下颌带,严禁戴安全帽时不系下颌带;安全帽已出现损坏如:破裂、缺内衬、无下颌带等,应该及时更换或修理。开挖槽、坑、沟深度超过1.5m,必须设置人员上下坡道或爬梯。开挖深度超过2m的,必须在边沿处设置两道护身栏杆。夜间在危险处设红色标志灯。槽、坑、沟边1m以内不得堆土、堆料、停置机具。槽、坑、沟边与建筑物、构筑物的距离不得小于1.5m,特殊情况必须采用有效技术措施。对现场的基坑基槽、边坡支护、降水工程,除做好与分包单位的技术交接外,必要的情况下还应要求相关分包技术人员配合后期的安全维护工作。采取切实可行措施进行长期监测,出现任何隐患都要认真对待,彻底解决。钢管脚手架不得采用锈蚀、过度弯曲、已压扁的钢管,搭设脚手架要严格遵守脚手架安全技术防护标准以及专项施工方案的具体要求。脚手架必须按方案要求与结构刚性拉接,拉接点垂直距离不得超过4m,水平距离不得超过6m。脚手架必须保证整体结构不变形,高度在20m以上的外脚手架,纵向设置十字盖,十字盖宽度不超过7根立杆,与水平面夹角为45~60°。高度在20m以下的,必须设置正反斜支撑。脚手架基础必须平整坚实,且有排水措施,确保不沉陷、不积水,在脚手架基础或邻近处严禁挖掘作业。第204页共204页
脚手架的操作面必须满铺脚手板,离墙面不大于20cm,不能有空隙和探头板、飞跳板。两两相邻脚手板之间以及脚手板与脚手架之间都必须用铁丝绑扎牢靠。在操作层每层脚手架底部设置高20cm的挡脚板。当前施工层的脚手板下一步架处兜设水平安全网一道。脚手架外排架内侧统一满挂双层绿色密目网防护,密目网与架子要绑扎牢固、绷拉平直,封闭严密。人行马道宽度不小于1m,斜道的坡度不大于1:3,运料马道宽度不小于1.5m,斜道的坡度不大于1:6。拐弯处应设置平台,按临边防护的要求设置防护栏杆和挡脚板,防滑条间距不大于30cm。建筑物的出入口处搭设长6m,高度大于3m,宽于进入通道两侧各1m的防护棚,棚顶满铺两层不小于5cm厚的脚手板,非出入口和通道两侧必须封闭严密。结构内1.5m×1.5m以下的孔洞,应预埋通长钢筋网或覆盖固定盖板。1.5m×1.5m以上的孔洞,四周必须设两道护身栏杆,中间支挂水平安全网。结构施工中后浇带处要加固定盖板防护。各防护洞口的盖板须坚固无折损,并涂红白间隔警示漆。电梯井口处必须设高度不低于1.5m的上翻式金属防护门,下底高20cm,门两边各宽于门口10cm,门栏刷涂红白相间的颜色,同色间隔20cm。电梯井内首层及首层以上每隔四层设一道严密牢固的水平安全网。各层卸料平台出入口处均设有涂红白漆的安全门,通道两侧必须设有安全防护栏杆。现场中在塔吊回转半径内的主电线走线处、电线杆及变压器均需用圆木搭设防砸架,架底支撑牢固并设斜撑、扫地杆;架顶用木板或废木模板搭两层封顶防砸层,严禁使用其他金属杆件扣件来搭设本防砸架。严禁高空抛扔任何材料,严禁在作业面嬉戏打闹,一经发现即使没有导致事故后果也要进行严格处理,情况严重将对相关人员做退场处理。建筑物楼层四周的临边以及操作面外侧无维护结构时,视洞口大小必须设护身栏杆和一道挡脚板,防护高度1.5m,立挂安全网且下口封严,使其能有效防止任何非作业人员探出洞口的目的。楼梯踏步和休息平台处侧面临边处均设两道牢固的防护栏杆。第204页共204页
作业台架及安全护拦等要做定期检查,及时维护,预防安全事故的发生。因施工需要拆除洞口、临边防护的,必须设专人监护,监护人员撤离前必须将原防护设施复位。物料堆放平稳,严禁放置在建筑物临边和洞口附近,砌块、木材等各种材料应堆放整齐并且严格限制码放高度。模板须存放在专设的模板存放区内,模板存放区用1.2m高围栏进行围挡,设可开启的出入口,非施工人员不得进入模板存放区内,存放区内场地地面进行硬化处理,角模、边模存放在专用的插放架内。模板需平放在通长方木上,堆叠高度不超过1.2m。凡从事2m以上的高处作业人员必须系好安全带,并搭设可靠的防护面,安全带应高挂低用,不得低挂高用,操作中应防止摆动碰撞,避免意外事故发生。高空作业人员应佩带工具袋,工具应放在工具袋中不得放在结构、钢梁或其他易掉落的地方,所有手工工具(如手锤、扳手、撬棍等),应穿上绳子套在安全带或手腕上,防止掉落伤及他人。工程部要建立天气预报制度,每周在公示栏中公布气象部门提供的未来一周的天气情况,并详细注明今明两天的天气预报,按照应急处理预案对突发事件进行处理。在预计刮大风前,对所有可能会被大风吹倒的物件、脚手架及临时设施进行加固。大风雨过后,要对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,要立即修理完善。每天下班前,高空作业人员应将在高空存放过夜的构件摆放整齐并与结构连接牢固,预防构件被大风吹落。塔吊吊运中,材料绑杂不牢的不吊、长短料混放一起的不吊、零散材料没有专用吊斗的不吊、单根吊绳的吊扣没上紧的不吊、没有专职信号员信号的不吊、超过塔吊起吊上限的不吊。塔吊其他安全操作管理措施详见本章第二节:施工机械设备安全管理措施。第204页共204页
6.临时用电安全管理将按照《施工现场临时用电安全技术规范》编制临时用电方案,建立相关的管理文件和档案资料,加强用电管理。工程经理部与各施工单位签订临时用电管理协议,明确各方相关责任,并按市建委关于现场临时用电管理规定对现场进行定期和不定期检查,对发现的问题及时整改,防止发生事故。临时配电线路必须按规范架设,架空线必须采用绝缘导线,不得采用塑胶软线,架空线必须沿墙壁敷设,不得成束架空敷设和沿地面明敷设,也不得架设在树木及脚手架上。施工机具、车辆及人员,应与架空线路保持安全的距离和安全高度。达不到规范规定要求时,必须采用可靠的防护措施。电缆穿过建筑物、构筑物、道路、易受机械损伤的场所时,必须加设防护套管。橡皮电缆沿墙壁敷设时,要用绝缘子固定,严禁使用金属裸线作绑线。固定点间距应保证橡皮电缆能承受自重所带来的荷重,橡皮电缆的最大弧度垂点距地不小于2.5m。配电系统必须实行分级配电。现场内所有电闸箱的内部设置必须符合有关规定,箱内电器必须可靠、完好,其选型、定值要符合有关规定,开关电器应标明用途。电闸箱内电器系统须统一式样、统一配制,箱体统一刷涂桔黄色,并按规定设置围拦和防护棚,流动箱与上一级电闸箱的连接,采用外插连接方式。配电系统按标准采用三相五线制的接零保护系统。各种电气设备和电力施工机械的金属外壳、金属支架和底座也必须按规定采取可靠的接零或接地保护。采用接零或接地保护方式时,必须设两级漏电保护装置,实行分级保护,形成完整的保护系统,漏电保护装置的选择应符合规定。各种高大设施必须按规定装设避雷装置(如塔吊、外用电梯等)。第204页共204页
手持电动工具的使用应符合国家标准的有关规定。工具的电源线、插头和插座应完好,电源线不得任意接长和调换,工具的外绝缘应完好无损,由专人负责对其维修和保管。施工现场的临时照明和动力电源应穿管布线,必须按规定装设灯具,并在电源一侧加装漏电保护器。基础施工,内部照明应使用24V低压照明设备,结构施工内部照明使用行灯照明,其电源电压不超过36V,灯体与手柄应坚固,绝缘良好,电源线须使用橡套电缆线,不得使用塑胶软线。灯具变压器应有防潮、防雨水设施。外围的强电照明,必须搭设灯架,灯架高度不得低于2m,并做好绝缘。电焊机单独设开关,施工现场内使用的所有电焊机必须加装电焊机触电保护器。电焊机一次线长度应小于5m,二次线长度应小于30m。接线应连接牢固,并安装可靠防护罩。焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地线。焊把线要保证无破损,绝缘良好。电焊机设置地点应防潮、防雨、防砸。焊接现场不得堆放易燃易爆物品。施工现场临时用电由专业人员负责管理,由专人负责各类配电箱、开关箱、电气设备、电力施工机具的检修和维护工作,检修时必须切断电源,拆除电气连接并悬挂警示标牌,试车和调试时应确定操作程序和设立专人监护。暂设电工、焊工需持证上岗,高低压电工需要高低压操作证。建立定期巡查制度,配电系统应按期摇测接地电阻及绝缘。7.对专业分包单位的安全管理本工程中分包任务多,分包工程量大,分包单位多,因此对分包单位的妥善的安全管理是顺利如期完成本工程的一项重要工作。分包单位进场后,应立即与总承包方签定安全管理责任书,接受总承包的协调管理,遵守现场的一切安全管理的通用规章制度如:安全防护措施、劳务用工管理措施、临时用电管理措施、施工机械管理措施、塔吊管理措施。分包单位负责人需参加施工现场的每半月召开一次“施工现场安全生产管理”工作例会。分包单位必须配合施工现场每半月一次的对各施工单位的安全生产联合检查;根据检查情况按“施工现场检查记录表”第204页共204页
评比打分,对检查中所发现的事故隐患和违章现象,开出“隐患问题通知单”。并尽快对通知单做出响应和纠正。各专业分包应编制带有本专业特殊性的专业安全施工管理措施,并上报总承包方备案。把本专业的安全管理具体细化,责任到人。13.2现场消防管理措施1.方针目标在施工中,始终贯彻“预防为主,防消结合”的消防工作方针,认真执行《中华人民共和国消防条例》、建设部15号令(即《建设工程施工管理规定》)及其它有关法规,将消防工作纳入施工组织设计和施工管理计划中,使防火工作与生产任务紧密结合,有效地落实防火措施,严防各类火灾事故发生。强化消防工作管理,实现杜绝火灾事故,避免火警事故,尽量减少冒烟事故的目标。2.组织管理建立防火责任制。工程经理部防火负责人与***建设单位签订《防火安全承包责任书》,与各施工单位防火负责人签订防火责任书,施工单位防火负责人也要与外施队签订防火责任书,使防火工作层层负责,责任落实到人。成立工程经理部消防管理负责人为首和各施工单位消防管理负责人参加的“***工程消防管理委员会”(以下简称消防管理委员会),负责施工现场消防工作的领导与协调。建立多层次的义务消防队组织,工程经理部根据具体情况成立15~20人的义务消防队,各施工单位也要设立基层义务消防队,义务消防人员必须经过培训并建立供工程经理部防火工作档案。3.工作制度每月召开一次“施工现场消防管理”工作例会,总结前一阶段消防工作的情况,布置下一阶段的消防工作。第204页共204页
建立并执行消防工作检查制度。消防管理委员会下设检查组,每月组织一次对各施工单位消防安全工作的联合检查,根据检查情况按“施工现场检查记录表”评比打分,对检查中所发现的隐患问题和违章现象,开出“重大隐患问题通知单”,各施工单位在收到“重大隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决,检查组应监督落实问题的解决情况。若发现重大隐患问题,检查组有权下达停工指令,待隐患问题排除,并经检查组批准后方可施工。制定消防工作总体方案,并根据不同季节和工程进度,制定出分阶段的防火预案及灭火方案。对发生火灾后包括报警、灭火疏散、抢运物资、抢救伤员等项工作,应详细分工,明确职责、使灭火工作忙而不乱,有序有效,把损失减小到最低限度。对进场的操作人员进行安全防火知识教育,每周四定为安全教育日,对施工人员及操作者进行安全、防火知识的教育,并利用板报和醒目标语等多种形式宣传防火知识,从思想上使每个职工重视安全防火工作,增强防火意识。4.消防管理措施现场施工要坚持防火安全交底制度,特别是在进行电气焊、油漆粉刷或从事防水等危险作业时,防火安全交底要具有针对性。施工现场循环道路兼作消防车道使用,其宽度为4.5m。现场内要设置防火标志牌、防火制度、防火计划及119火警电话等醒目标志,并明确划出发生火警时逃生线路及集合地点。根据施工现场的具体情况设置消火栓,并做到布局合理,经常维护和保养,在寒冷季节应采取防冻保温措施,保证消防器材灵敏有效。消火栓处昼夜要设有明显标志,并配备足够的水龙带,消火栓进水干管直径为DN100。现场内的各种施工材料、机具及各种物资要码放整齐,严禁占用消防通道。消火栓周围3m以内,也不得堆放任何物品。第204页共204页
各施工单位对重点防火部位、易发生火险部位,要配备足够的干粉灭火器材,随工程进度及楼层不断增高而及时增加干粉灭火器。消防器材应保证灵敏有效,干粉灭火器必须按规定时间更新检修,灭火器材必须在经市消防局批准的销售单位购置,不得购置对环保有影响的灭火器,对购置伪劣器材而造成的事故,要追究当事人的责任。加强用火、用电管理,严格执行电、气焊工的持证上岗制度。无证人员和非电、气焊工人员一律不准操作电气焊、割设备。电、气焊工要严格执行用火审批制度,操作前,要清除附近的易燃物,开具用火证,并配备看火人员及灭火器材。用火证当日有效,动火地点变换,要重新办理用火证。消防人员必须对用火严格把关,对用火部位、用火时间、用火人、场地情况及防火措施要了如指掌,并对用火部位经常检查,发现隐患问题,要及时予以解决。使用电气设备和易燃、易爆物品,必须严格落实防火措施,指定防火负责人,配备灭火器材,确保施工安全。施工现场内不准住人,特殊情况需要住人时,必须报经上级机关批准,并与建设单位签订协议,明确管理责任。施工现场内禁止易燃支搭,现场及结构内不允许随便搭设更衣室、小工棚、小仓库,如确属需要,须经有关管理部门批准,并且使用非易燃材料支搭。施工现场内禁止存放易燃、易爆、有毒物品。因施工需要,进入结构内的可燃材料,要根据工程计划,限量进入,并应采取可靠的防火措施。上述物品进场必须事先征得有关管理部门的同意,发给《特种物料进场许可证》方可进场,对擅自进料或超过批准数量进料的,按消防法规及内部规定追究主管人和当事人的责任。施工现场内因施工需要使用易燃的稀释剂或添加剂时,应在工程结构外调制完毕后进入现场内使用,各单位对施工过程中的易燃物品应及时清理,消除火灾隐患。在防水施工作业前,必须制定防火预案,采取行之有效的防火措施,对防水材料的运输、使用,应严格执行操作规程,明确专人负责组织施工,防止发生火灾和爆炸事故。第204页共204页
结构工程施工,应设置消防竖管,消防竖管管径不得小于65mm,并随层数的升高每隔一层设一处消防栓口并配备水龙带。消防供水应保证水枪的充实水柱射到最高、最远点。消防泵房应用非易燃材料建造,设在安全位置。消防泵的专用配电线路应引自施工现场总断路器的上端,并有专人值班,以保证连续不间断供电。装修装饰施工期间,现场按照消防规定配备足够的消防器材,并设专人管理,保持灵敏有效。施工现场内及所有明确规定不许吸烟的公共办公场所严禁违章吸烟。在有条件的情况下,可在现场设置有防火措施的吸烟室。施工现场内和办公区,未经消防部门批准严禁使用电炉或大功率电器。不得自己私接电线电源。氧气瓶、乙炔瓶工作间距不少于5m,两瓶距离明火作业点不少于10m,焊接及气焊作业佩戴好防护用品。施工中,对所用木料必须加强管理。进场的新材料,要集中码放、整齐有序,并配备灭火器材,设专人看管。拆模后的木料要及时清运至专用木料周转场地,并严格管理。废旧木料要及时清运出场,严防火灾事故发生。本工程高空电焊作业量大,每块作业点必须有负责看火的专业人员,配齐灭火器材。作业完成后确认没有余火后,方准离开。13.3现场治安保卫管理措施1.工作目标贯彻郑州市当地实施的各项施工现场治安保卫工作基本方针,把本工程现场建设成郑州市治安保卫先进工地。在施工中,认真执行有关法规,将保卫工作与生产任务紧密结合,有效的落实防盗措施,严防各类偷盗事件发生,确保施工现场的治安管理秩序的工作目标。2.组织管理第204页共204页
建立治安保卫责任制。工程经理部治安保卫负责人与各施工单位负责人签订治安保卫责任书,施工单位治安保卫负责人也要与外施队签订责任书,使治安保卫工作层层负责,责任落实到人。成立工程经理部治安保卫管理负责人为首和各施工单位治安保卫管理负责人参加的“***工程治安保卫管理委员会”(以下简称治安保卫管理委员会),负责施工现场治安保卫工作的领导与协调,并制定特殊情况下的安全保卫措施和紧急事故发生时的应急预案,组织保安人员进行特殊时期安全保卫工作的演习。工程经理部要与当地公安部门联络,开展社会联防工作。将根据具体情况成立5~8人的“治安巡查小组”,负责开展日常的治安检查工作。各施工单位也要设立基层治安保卫管理机构,义务治安保卫队员必须经过培训。要求施工队伍中,每50人推选一名治安员,负责管理本队组的治安管理。治安员受安保部职工群防组的指挥和管理。3.工作制度每半月召开一次“施工现场治安保卫管理”工作例会,总结前一阶段治安保卫工作的情况,布置下一阶段的治安保卫工作。建立并执行治安保卫工作检查制度。治安保卫管理委员会下设检查组,每半月组织一次对各施工单位治安保卫工作的联合检查,根据检查情况按“施工现场检查记录表”评比打分,对检查中所发现的隐患问题和违章现象,开出“重大隐患问题通知单”,各施工单位在收到“重大隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决,检查组应监督落实问题的解决情况。若发现重大隐患问题,检查组有权下达停工指令,待隐患问题排除,并经检查组批准后方可施工。做好人事管理,加强治安保卫教育,及时处理好单位之间、人员之间的矛盾和纠纷,杜绝重大刑事案件。4.治安保卫管理措施第204页共204页
强化治安保卫管理,加强对重点人员和各关键部位的检查管理,通过组织落实、责任到人、定期检查、认真整改,尽量减少各类人为破坏事故和偷盗事件的发生。落实成品保护责任制,杜绝重大成品保护损坏事故和设备、零部件的丢失事件的发生。在有各级领导、官员参观考察现场时,要协助公安部门作好内勤保安工作,确保贵宾的安全。配备高水平的保安队伍。聘用实力强、有较好信誉及管理水平的保安公司及成品保护管理单位进入现场,主要从事现场保安及材料、半成品保护工作。施工现场人员、车辆的管理施工现场进行全封闭管理,仅设置了位于西南角和东北角处供车辆及人员进出的大门,并建立完善的施工现场出入、来访制度。施工人员出入必须凭有效的证件和工程经理部统一分发的胸牌,经核实无误后方可进入现场。各施工单位在签订工程承包合同后,在进场前应根据进场人数向工程经理部索取员工登记表并认真填写,将其所有施工人员的名单及外地务工人员的身份证、治安证和劳务证复印件报至安保部,安保部对所有人员有关证件进行审查后,将工程经理部统一制作出入现场用的证件及表明所属公司的胸卡发给每一个员工,并要求其在现场工作时必须佩卡上岗。施工人员进入施工现场后,必须无条件地遵守现场治安保卫管理制度,听从保卫人员的指挥与管理。各施工队伍的治安员要听从安保部人员的指挥和管理。为加大实施协调监控的力度,进场的各施工单位须向工程经理部交付押金和工本费,使本单位所属员工全部处于工程经理部的受控状态。各施工单位施工完毕后,凭退还的胸卡和相关证件办理押金退还手续。通过对进场施工单位收取押金的办法,加上工程经理部在现场采取的各项保卫措施和严格的检查监控,达到对施工人员的有效控制和管理。为便于工程经理部对进入现场的各单位施工管理人员及工人的管理,正确识别其所属单位和身份,具体措施如下:第204页共204页
安全帽识别:要求各施工单位的管理人员与工人佩带不同颜色的安全帽,安全帽正面粘贴公司的标志。各施工单位的安全管理部门进场后向安保部提交资料,内容包扩安全帽颜色的规定,公司标志的样本,所有人员的名单及工号,便于工程经理部的管理。工作牌识别:凡在现场工作的所有人员,只要未离开现场,必须佩带工作牌。工作牌由工程经理部统一制作。工作牌上注明公司名称、姓名、工号并粘贴本人近期照片。各施工单位的来访客人(指不在本工地工作的人员)必须办理以下手续才能进入现场:来客接待单位派人在门卫进行登记(包括身份证或其他有效证件)。由门卫发给临时出入证。来客离场时凭临时出入证到门卫处登记出场,门卫有权利对其将要带出施工现场的材料器具进行盘问、检查,并索要必要的材料物资出场证明。由于施工现场单位较多,为保证现场的施工秩序,工程经理部将对进出现场的车辆进行管理,具体措施如下:大型车辆(5T以上的载重汽车、吊车等大型施工机械)进场,各施工单位必须提前一天向安保部提出申请,注明车辆型号、牌照号码、进场日期及时间,经安保部签字批准后在车辆到达现场大门入口处由施工单位凭车辆进出批准单放行。车辆离开现场时,施工单位向门卫出具签字的放行单后,门卫才能允许车辆离开,放行单由安保部保存。小型车辆进场实行登记制度,车辆进场时在门卫处登记所属公司名称、车牌号、进场时间、大约停留时间,方可进入现场。每天接送工人上班的专车必须做到“专车专用”,不得随意搭载任何与工程项目无关人员,专车司机须在工程经理部备案,未经上级批准不得私自调换专车司机。专车在出场时同样必须接受门卫的例行各类检查,不享受其他的特殊待遇。物资出场应有物资管理部门签发的出门证,特殊、危险物品要由安保部监护出场。开展治安教育培训第204页共204页
现场安保部每月组织一次治安教育培训,培训对象主要为各分包队伍的保卫负责人和治安员,及时宣传郑州市有关治安保卫管理要求,部署下一阶段的治安保卫工作。坚持现场日夜巡逻制度安排足够的保安力量,进行昼夜巡视检查,以及时发现并处理各种违纪现象,及时发现制止偷盗行为,确保建设物资及工程的安全。开展社会联防与公安部门和街道组建联防小组,办公点设在项目工地,以提高现场综合治理能力和及时解决施工与地方的各项有关工作的交叉和矛盾,开创企业与政府共建安全工地的新局面。实施必要的奖罚制度在施工全过程中,由安保部组织针对定期检查的结果进行分析,对于治安保卫工作成绩突出的单位和个人给予奖励;对于问题多的单位或个人给予处罚。对于在日常管理中的各种违纪、违章问题给予必要的处罚,严重的提交公安部门处理。图12-5质量检查流程图14环境保护及文明施工组织措施针对本工程地理位置的特殊性,多方面的社会影响力,为做好环保工作和绿色施工,我们制定了详细可行的文明施工及环保施工方案,为增强全员环保意识,采取了一系列有针对性的管理措施,全方位管理施工现场及周边的环境,最大限度地防止污染和降低噪声,立争把各类扰民因素降低到最小,以自己的实际行动为郑州市建筑施工现场立一面标杆,做到绿色施工、文明施工的表率作用。14.1文明施工管理措施1.工作目标第204页共204页
在组织施工中,我们将认真贯彻执行建设部、郑州市建委、郑州市环保局、郑州市卫生局关于施工现场文明施工管理的各项规定,重点落实郑州市地方文明施工管理标准,确保文明安全工地称号。建立防控“非典”等疫情的各项预案,要完全杜绝“非典”等疫情在工地出现。2.组织管理建立文明施工生产责任制。工程经理部文明施工负责人与各施工单位负责人签订治安保卫责任书,施工单位文明施工负责人也要与外施队签订责任书,使文明施工管理工作层层负责,责任落实到人,做到凡事有人管,事事有落实,违规必追究。成立由工程经理部文明施工管理负责人为首,各施工单位文明施工管理负责人参加的“***工程文明施工管理委员会”(以下简称文明施工管理委员会),组织领导施工现场的文明施工管理工作。根据现场情况,工程经理部成立5~8人的场容清洁队,配备专用洒水车及其它保洁工具,每天负责清扫场内交通道路和办公区域并洒水降尘。3.工作制度每半月召开一次“施工现场文明施工管理”工作例会,总结前一阶段的施工现场文明施工情况,布置下一阶段的施工现场文明施工工作。建立并执行施工现场文明施工工作检查制度。文明施工管理委员会下设检查组,每半月组织一次对各施工单位施工现场文明施工的联合检查,根据检查情况按“施工现场检查记录表”评比打分,对检查中所发现的问题,开出“隐患问题通知单”,各施工单位在收到“隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决,检查组有关部门应监督落实问题的解决情况。在项目实施过程中推行文明施工方案会签制,根据合同内容、施工范围、施工区域等划分文明施工责任区,从制度上落实文明施工工作,保证文明施工的切实落实。4.文明施工管理措施大门、围墙、道路管理措施第204页共204页
施工现场的围挡结构、大门、广告标志等,将依照我公司CI设计标准,并充分考虑建设单位提出的具体要求,使得外部形象做到美观大方、统一规范,同周边环境协调一致,展现艺术中心建设的风貌。适宜季节时,还可以在大门口和围墙边摆放花卉。根据施工现场情况和施工需要设置的大门要求门扇对开,金属框架,铁皮封面,内外喷漆,完全封闭式,且开启自如。车辆出入时打开,不用时关闭。门柱砌块砌筑,正方形截面尺寸50×50cm,高2.4m。目前施工现场的已经有了围墙围护现场,我总承包部将按照业主及我公司要求对其内外进行装饰,使其达到牢固、美观。在主要大门口明显处设置标牌,标牌写明工程名称、建筑面积、建设单位、设计单位、施工单位、工地负责人,开工日期、竣工日期等内容,字迹书写规范、美观,并经常保持整洁完好,标牌面积为0.7m×0.5m,底边至地面距离为1.3m。施工现场的道路铺设应征求业主的要求,经业主同意方可铺设。道路统一按要求硬化。现场出入口须设置洗车池,所有车辆进出场都必须经过洗车池清洗车轮。施工现场外的道路要做好保护,在必要情况下(如:短时有大量重荷载车辆进出时)在道路上铺临时密目塑料布,这样可以有效防止路面磨损。大门口内设二图五板,如下图所示:施工现场平面图施工现场责任区域划分图施工现场安全生产管理制度板施工现场消防保卫管理制度板施工现场现场管理制度板施工现场环境保护管理制度板施工现场行政卫生管理制度板二图五板现场设置各类标志牌,如下表所示:第204页共204页
标志牌说明现场导向牌按照公司CI标准,在工地入口及主要道路设置施工现场导向牌。操作规程牌钢筋加工场、木工车间等机具集中或较固定处,醒目位置挂相应机具的安全操作规程牌。安全警示牌机具、电箱、四口五临边等位置挂相应的安全警示牌,脚手架、卸料平台挂验收合格牌和限高、限载牌。限载牌应填写具体数字;模板多少块、木方多少条等。材料标示牌施工现场各种材料均应分别挂材料标示牌,注明产地、规格、数量和检验状态。设备牌塔吊、电梯、脚手架,各式吊车等垂直运输、起重设备,标挂验收合格牌、操作规程牌、机械性能牌和安全警示牌。施工现场场容管理措施施工现场平面布置要严格执行施工组织设计中的施工平面图,对施工区统一规划和管理,避免各自为战的混乱局面,确保施工区的有序,创造整洁、有序、安全的作业环境。同时要求在征求业主方的同意后才开始搭设现场各临时设施。施工现场道路和堆料场地要全部硬化,且必须平整、坚实,做到黄土不露天。统一设置排水系统,做到雨天不积水。严格防止结构内进水积水。每次雨后检查现场,发现排水不畅的有积水的地方马上进行整饬。施工现场暂设用房要统一规划,办公区、生产加工区等严格分区,分块建设,避免交叉干扰,并设明显标志,暂设用房禁止使用不合格的建筑材料搭设,并应符合环保、消防的要求。为避免生活区与施工区的相互影响,根据招标文件的要求,施工现场不设生活区,生活区另行租地设置。在本工程中将实现施工区与生活区的完全分开隔离。生活区内提供统一的床铺、被褥,由专人进行卫生清扫工作,确保生活区的卫生、安全条件,减少疫病,保护作业人员的身体健康。第204页共204页
施工作业面通道要有显著标志,无建筑垃圾,有良好的采光或照明,且易于行走,安全措施可靠。对建筑物内外的零散碎料和垃圾渣土要及时进行清理,确保楼梯踏步、休息平台等部位保持干净整洁,保证人员通行。运输道路和作业面落地灰要及时清理。砂浆、混凝土倒运时,应用容器或铺垫板。浇筑混凝土时,应采取防撒落措施。安排专人对主体和装修施工过程中的安全网进行清理,保证使用中的安全网干净整洁,对于破损的及时更换。经常检查脚手架外立挂的密目安全网,对破损的、没有绑扎严实的要及时修复。使得脚手架外立面形象整齐有序。现场参与施工的工人严禁酒后作业、带病作业。工人操作地点和周围必须清洁整齐,做到活完料净脚下清。施工垃圾和洒漏的各种粉屑材料要及时清理。施工现场材料管理措施施工现场内各种料具应按施工平面布置图的指定位置存放,并分规格码放整齐、牢固,做到一头齐、一条线。砖应成行,高度不得超过1.5m,砌块码放高度不得超过1.8m。合理制定用料计划,按计划进料。合理安排材料进场,随用随进,不得在场外堆放施工材料,各种材料不得长期占用场地,各种废料必须及时处理。施工现场剩余料具和容器要及时回收,堆放整齐,并及时清退。钢材、木材等料具要合理使用,长料不短用,优材不劣用,长钢管、长木料要做短用必须经工程经理部批准认可。节约用水、用电,消灭长流水和长明灯。基础及地下结构施工阶段场地有限,钢筋放样及加工在场外加工然后运至工地内;地下部分结构施工结束后,现场回填土工程完毕,在现场已经留出足够场地的情况下,于现场内设集中钢筋加工场,钢筋放样和加工在场内进行。施工现场内的各种材料,依据材料性能妥善保管,采取必要的防雨、防潮、防晒、防火、防损坏等措施,贵重物品、易燃、易爆和有毒物品应及时入库,专库专管,加设明显标志,并建立严格的领、退料理手续。合理设置施工现场内及结构内垃圾堆放点,施工垃圾应及时分捡、有使用价值的应回收、利用,废料应及时清运出场。古物管理措施第204页共204页
待我总承包单位进场时,按计划现场的土方开挖及边坡支护、降水工程都已经完成,所以基本不会再有大型的挖掘作业,以后只有少量的挖掘作业如埋设管线,修临时积水坑、沉淀池等。但我方一样会遵照规定对发现的文物古物尽最大能力进行保护,并且及时通知业主和有关单位。施工现场及生活区行政卫生防疫管理措施成立行政卫生防疫领导小组,负责施工现场和工人生活区行政卫生管理及流行病疫预防和控制,根据季节变化的特点,管理好施工现场的环境卫生,并结合现场实际情况,做好流行性感冒、非典型肺炎、高致病性禽流感等流行疾病的防控。统一规划施工现场内临时办公区域,建造临时办公楼,并配齐水电、取暖、卫生设施,设专人负责清洁卫生,做到办公区域无污物和污水。办公室内要保持室内整洁和卫生。为保证施工现场整洁卫生,无积水,车辆不带泥砂出现场,不随地乱扔、乱倒废弃物,将设专职行政卫生监督管理人员,负责施工现场的行政卫生的组织管理工作。施工现场内统一规划、设置开水供应站,根据施工人数高峰值,确定开水供应量,确保施工人员的饮水供应。职工饮水由现场饮水站提供开水,外埠队工人饮用水由专门的饮水站提供。在现场设置厕所,厕所内器具齐全。并设专人负责清扫保洁,采取水冲措施,及时清掏,及时打药,防止蚊蝇孳生。必要时,租用临时厕所摆放在施工现场内弥补固定厕所不足,设专人负责检查,杜绝建筑物内外随地大小便。职工食堂和外施队食堂应设在地势较高处,室内通风良好,排水通畅且距离厕所50m以外的地方。食堂建成后,需取得当地卫生防疫部门颁发的《食品卫生许可证后》方可开火。炊事员每年进行一次体检,体检合格方可上岗。食堂内各种器具、盖布应干净卫生,无不洁、生锈、霉变、油垢及残渣。主副食品不准直接接触地面,各种食品必须生熟分开。食堂还要采取有效的灭蝇、灭鼠、灭蟑螂措施。第204页共204页
生活区的食堂将饭菜做好后,送到施工现场指定的用餐地点,工人用餐后由卫生清洁人员负责把食用垃圾清理干净。生活垃圾装袋搜集,并与工业垃圾分开,集中堆放,及时清运出场。施工现场制定卫生急救措施,配备保健药箱、一般常用药品和急救器材,为从事有毒和有害作业人员配备有效的防护用品。搞好宣传教育,普及防控“非典”知识,搞好公共卫生,提供必要的防护用品。坚持正常生产,加强安全管理,做到:“早发现、早报告、早隔离、早治疗”。施工现场发现疫情应立即向所在地区卫生防疫部门和区县政府报告,对可疑病例要及时按防疫程序进行隔离治疗,受“非典”病毒污染的建筑工地区域,要按国家规定,由所在区县卫生行政部门视情况采取隔离措施。14.2环境保护管理原则1.方针目标在组织施工中,贯彻落实《国务院关于环境保护若干问题的决定》,按照国家环境保护局颁布的环境管理体系审核指南(GB/T24001-2000标准),并综合地方标准组织实施施工现场的环境保护工作。2.组织管理建立环境保护责任制。工程经理部环境保护负责人与各施工单位负责人签订环境保护责任书,施工单位环境保护负责人也要与外施队签订责任书,使环境保护工作层层负责,责任落实到人。成立由工程经理部环境保护负责人为首,各施工单位环境保护负责人参加的“***工程环境保护管理委员会”(以下简称环境保护管理委员会),组织领导施工现场的环境保护管理工作。根据现场情况,工程经理部成立4~8人的场容清洁队,每天负责清扫场外周围20m以内以及场外交通道路向外延伸100m区域内的清洁保洁,并洒水降尘。第204页共204页
所有参加施工的单位,在进场后都要学习本工程环保方案及措施,增强环保意识,从我做起,从现在做起,提高环保意识,为绿色施工贡献自己的力量。3.工作制度每半月召开一次“施工现场环境保护管理”工作例会,总结前一阶段的施工现场环境保护管理情况,布置下一阶段的施工现场环境保护管理工作。建立并执行施工现场环境保护管理检查制度。环境保护管理委员会下设检查组,检查组每半月组织一次对各施工单位施工现场环境保护工作的联合检查,根据检查情况按“施工现场检查记录表”评比打分,对检查中所发现的问题,开出“隐患问题通知单”,各施工单位在收到“隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决,检查组应监督落实问题的解决情况。实行“环保一票否决制”,对施工方案的会签、施工材料的选择、施工合同的签订、施工工艺的制定等所有项目建设的环节中,增加环保审查程序,凡对环保有不利影响或有潜在隐患的,坚决予以拒绝,不得使用或采纳。4.环境保护管理措施具体环境保护管理措施详见本章第三节“防污染管理措施”及第四节“降低噪声管理措施”。14.3防污染管理措施1.防止大气污染措施现场设立固定的垃圾临时存放点,并在各楼层或区域设立足够的垃圾收集点。施工垃圾应及时清运,并适量洒水,减少污染。建筑结构内的施工垃圾清运,采用搭设封闭式临时专用垃圾道运输或采用容器吊运,严禁随意凌空抛撒。水泥和其他飞物、细颗粒散体材料,安排在库内存放或严密遮盖,在运输、卸运和使用时要轻拿轻放,防止遗洒、飞扬,减少污染。第204页共204页
现场配备专门的洒水设施,设专人每天早晚对现场道路进行清扫工作,并洒水降尘,以防止车过尘起。当风力在四级以上时,每天要分早、中、晚三次对现场道路洒水。安排清扫道路和清扫出入车辆的工人,将现场出入口及路上遗洒的渣土和粉屑清除干净。钢筋加工棚、木工棚、露天仓库或封闭仓库地面均全部硬化,并做到每天清扫,经常洒水降尘。在出场大门处设置车辆轮胎清洗冲刷台,并设专人协助车辆清洗工作。车辆必须在冲刷台有效清洗且轮胎上无泥垢后,方可离开现场,以防止车辆携带泥沙出场而污染周围道路。所有进出现场的运输车辆,必须车况良好,尾气排放符合市交通管理部门的规定,且施工车辆都必须安全荷载,运送建筑垃圾的大型货车必须加盖,以免在运载时货物溢出或材料掉失。禁止各类明令禁止使用的对大气产生污染的建筑材料。2.防止水污染措施现场内基础降水的地下水,抽出后经导向管排入市政污水管网。雨水管网与污水管网要分开使用,不得将施工产生的污水排入市政雨水管网。施工现场试验室的养护用水通过现场排水管线排到市政管线,严禁废水流到现场、污染路面。现场交通道路和材料堆放场地统一规划排水沟,控制污水流向,设置沉淀池,将污水经沉淀后再排入市政污水管线,严防施工污水直接排入市政污水管线或流出施工区域污染环境。混凝土泵车附近要设置清洗泵车专用的二级沉淀池,污水经过二次沉淀之后再排入市政污水管线。沉淀池内沉淀物将定期由专人负责清掏。出场大门处车辆轮胎清洗冲刷台要配置相应的污水沉淀池,不得直接将污染排入市政污水管线。第204页共204页
加强对现场存放油料和化学品的管理,对存放油料和化学品的库房进行防渗漏处理,采取有效措施,在储存和使用中,防止油料跑、冒、滴、漏污染水体。对生活区食堂排出的污水要采取隔油措施,设置隔油池,经过滤后再排入污水管道;隔油池要定期检查,以确保其隔油效果。3.特殊施工工序的防污染措施1)钢结构、钢筋工程冷拉钢筋所掉下的钢筋皮、钢筋屑要及时清理,加工钢筋后废弃的钢筋头、钢筋绑丝及垫块都要统一回收处理。在对锈蚀钢材及钢筋除锈时,除下来的铁锈不得与其它垃圾混放,要集中起来统一回收处理。使用电焊机要注意节约焊条,用废的焊条头要统一回收处理。维护钢筋加工机械(如切割机、卷扬机、弯曲机等)时,擦拭的棉纱要统一回收处理。在检查施工机械时,若发现机械有漏油现象,应立即停止使用,进行维修,防止漏油过多而污染地面。2)模板工程模板设计和制作要尽量合理,以节约材料。模板加工后的残余材料要统一集中处理,加以二次利用。木工棚加工模板的地面须洒水防尘,木工操作面要及时清理木屑和锯末,以保证木工棚和作业面保持清洁。模板在涂刷脱模剂时,要防止泄漏,以免污染地面,禁止用废旧的机油代替脱模剂。每次模板拆除时,必须尽量保证模板的完整性,减少模板的报废率。设专人及时清理模板上的混凝土和灰土,模板清理过程中的垃圾及时清运到施工现场指定垃圾存放地点。第204页共204页
放置模板的场地地面要硬化,模板下方要铺垫塑料布,以防止模板滴落的油垢污染地面。3)混凝土工程混凝土运输车辆要保证车况良好,避免在运输过程中排放超标的尾气。混凝土运输车辆上料过程中,洒在车身上的各种骨料要清理干净,以免遗撒在运输道路上。泵送设备要经常维修,避免漏油污染地面及排放废气污染大气。混凝土在养护时,养护剂要集中使用,保证其充分利用。对苫布和塑料薄膜要保护好,以备回收利用。苫布和塑料薄膜等养护材料经多次使用后达到报废标准的,要统一回收处理。4)装修工程采用符合环保规定的建筑装饰材料,严禁使用对人体有害的装饰建材,积极推广使用“绿色建材”。各种板材、涂料、粘结剂、化学外加剂等的有机挥发性物质,其有关指标必须符合有关环保规定。在装修施工过程中,涂刷油漆、涂料等化学品时,要防止遗洒。14.4降低噪声管理措施1.噪声污染的防治加强环保降噪意识的宣传,采用有力措施控制人为的施工噪声,严格管理,最大限度地减少噪音扰民。施工现场配置相应的噪声监测装置,每月进行一次噪音监测。并设专人做噪声监测并做记录。严格按照白天、夜间施工噪音控制标准控制作业,施工现场产生的噪声及其限值如下表所示:施工阶段主要噪声源噪声限值(分贝)第204页共204页
白天夜间回填打夯机7055结构阶段混凝土搅拌机、地泵、振捣棒、钢结构施工磨光机等小型机械、电锯等7055装修阶段电锤、电锯等手持电动工具6555严格控制强噪声作业,施工现场在使用混凝土搅拌机、输送泵、电锯等强噪音机具在必要时需配备消音装置,搭设隔音效果好的封闭式隔音木工棚或隔音混凝土泵房,实际检测效果达标的方可投入使用。保护现场围墙不被破坏,并在相应方位围墙上立挂防噪音布以阻挡噪声扩散。2.特殊施工工序的降噪措施1)钢结构、钢筋工程钢材、钢筋等材料进场时,要配合吊车进行装卸,统一指挥,避免产生较大的噪声。工人在搬运钢筋时,要轻拿轻放,尽量减少噪声污染。使用砂轮切割机切割钢筋时,必须在钢筋加工棚里进行。钢筋绑扎及安装钢结构时,一次绑扎、吊装成型到位,减少修整,避免对钢构件的敲击产生噪音。2)模板工程加工模板的木工棚要做封闭式围挡,以减少噪声扩散。塔吊吊装模板时,要按照指挥人员的口令信号执行,保证模板轻起轻落,减少与地面的碰撞,降低噪声污染。安装模板时,若模板需要调整,严禁强烈敲击模板,避免损坏模板及其附件,同时避免造成大的噪声。3)混凝土工程第204页共204页
混凝土运输时要保证道路良好,避免在运输过程中发出很大的噪声。混凝土搅拌站要搭设隔音效果好的封闭式搅拌机房,严格控制搅拌机所发出的噪声在限值以内,同时也避免搅拌过程中的扬尘。对混凝土泵送设备要定期检修,要保证其具有良好的工作状态。避免因泵送时间停顿过长而导致的泵管堵塞。在冲洗泵管和敲打泵管时,要尽量节约水资源和减少噪声。现场混凝土振捣时尽量避免振击钢筋和模板,以减少噪声。4)脚手架工程在装卸脚手管及扣件时,要轻搬轻放,统一码放。搭设脚手架时,禁止用力敲击架子管。人工传递脚手管时要轻拿轻放,上下、左右有人传递,禁止向地下抛架子管和扣件。3.夜间施工管理措施由于工程量大、工期紧迫,按招标文件的要求,在合同期内,工程每天24小时安排施工,夜间施工必须得到有关部门的批准后方可进行施工,在中考、全国高考期间必须严格遵守国家规定的夜间停工规定,严禁违章作业。夜间施工时,除按上述降噪措施实施外,还要遵守下列措施:合理安排工程进度,尽可能使得夜间施工作业为低噪音作业(如钢筋绑扎等)。车辆要低速行驶且不能鸣笛,按指挥信号灯行驶。要在施工现场设置明显的“夜间不准鸣笛”标志。夜间施工车辆离开现场后可以略微提速,但途经居民区时,必须减速慢行。夜间施工时,严禁大声喧哗。夜间装卸建材时,对建材物资要“轻拿轻放”,统一码放。夜间在材料堆放场清理材料时,应轻拿轻放。夜间加工模板必须在封闭的木工棚内进行。第204页共204页
夜间浇筑混凝土时,地泵必须设置隔音棚,工作面四周立挂隔音布,尽量减少噪音扩散。4.防止扰民措施由工程部牵头,会同综合办公室、技术质量部等部门组成噪声污染综合治理小组,协调当地街道办事处、派出所和居委会,共同做好防止扰民的工作。加强对参与施工的职工进行入场教育,杜绝人为的扰民问题。在工程开工前,走访当地周围居民和单位,做好对周围居民和单位进行说明和解释工作,取得他们的谅解和支持。积极听取周围居民意见,尤其是居民代表的意见,并承诺努力做好降低噪声工作,为广大居民提供良好的生活环境。认真执行当地有关防止扰民的各项管理规定和相应的法律法规,并按照相应规定及时地发放施工扰民费。施工中定期进行回访,当发生群众投诉,要认真听取其意见,分析出现问题的原因,及时整改,妥善解决。15新技术、新材料、新设备、新工艺的应用第204页共204页
***工程在使用功能和建筑造型上都充分展示了当今世界先进的、追求自然的设计理念。工程技术含量高,施工难度较大,特别是新颖复杂的造型以及混凝土结构同钢结构的完美结合,对设计和施工提出了全新的要求。只有使设计与施工紧密结合,共同进行科学研究、技术开发和工艺创新,才能优质高效的完成此项目。本着上述原则,我们将重点进行以下新技术、新材料、新设备、新工艺的推广应用。1.应用推广绿色、环保建材根据业主对环保的要求,在艺术中心建设和今后的使用过程当中,要确保不对环境造成污染。在工程建设中全部采用符合国家标准的绿色环保建筑材料,在建筑工程物资采购过程中,既要保证所购材料符合国家标准,还要选择环保达标的生产厂家,确保材料生产过程中不对环境产生污染,并通过此举提高全社会环保意识。建立行之有效的审核管理体系并配备相应的检测手段,对于进场的原材料、成品、半成品、构配件、器具、设备等绿色环保建筑工程物资的挥发性有机化合物、有害物及放射性的含量、释放量、限量进行检测。在施工中,采用诸如清水混凝土施工工艺等科学环保的施工方法、工艺进行施工,减少施工过程中可能出现的有害于环境的因素发生。对于雨水、生活污水、施工用水进行收集、处理、贮存,循环使用。达到节约水资源和减少对环境的污染的目的。2.节能综合技术尽可能采用外墙保温技术、外遮阳技术,使建筑物具有良好的保温隔热性能,减少建筑物对能源的消耗。采用室内空气处理技术、余热回收技术,控制新风量,提高供暖、制冷系统的效率。3.高强高性能混凝土技术第204页共204页
本工程将全部采用现场搅拌混凝土,要广泛应用高性能混凝土施工技术。高性能混凝土具有无收缩(微膨胀)、防渗、防裂以及和易性、可泵性和稳定性好的特点。采取多种掺合料和外加剂共用,可有效保证混凝土的抗渗、防裂、抗冻、抗碳化、抗盐、抗酸等要求,对增强混凝土的和易性和可泵性,预防混凝土中碱-集料反应,十分有效。此项技术还包括了以下内容:提高混凝土耐久性:***要求使用年限为100年,混凝土耐久性是其最关键的保障之一,我们将充分依靠科学和自身研究成果,研究提高混凝土耐久性的工艺技术。在混凝土试配、外加剂选用、原材料管理、混凝土浇注和振捣、混凝土拆模和养护、混凝土裂缝封闭等关键环节上,进行研究、探讨和攻关,提高混凝土安全使用寿命,确保工程的百年大计。混凝土配合比设计:要解决可泵性与混凝土坍落度不宜过大的矛盾。大面积混凝土养护选择实施效果好的养护方法,并对养护时间严格控制,保证混凝土表面裂缝处于受控状态。自密实混凝土技术的应用:对于劲性混凝土构件等将采用自密实混凝土技术,底板、地下外墙应用补偿收缩混凝土技术等,能极大地改善混凝土的防水性和耐久性。大体积混凝土温度裂缝控制技术的应用:引进建设部推广的3D—TFEP大体积混凝土不确定温度场及应力场的三维有限元程序,实现微机控制自动监测技术,根据收集的数据,利用计算机分析得出结果,可迅速采取控制温度裂缝的措施。耐磨混凝土:地下停车场、车道及室外道路等荷载大、摩擦大的地面采用耐磨混凝土,以增加地面抗摩擦能力,提高路面的使用寿命。自流平混凝土(砂浆):当设计为水泥地面时,采用自流平混凝土(砂浆),可保证施工质量,节约人工,加快工期,尤其在工程施工工期紧的情况下至为重要。4.高效钢筋连接技术本工程钢筋连接方式将主要采用“钢筋等强度剥肋滚压直螺纹连接技术”第204页共204页
,避免了焊接连接中由于工艺材料和人为等因素有可能产生脆性接头造成接头质量下降,以及绑扎搭接钢材消耗大且接头性能不好的缺点。直螺纹连接便于现场操作,能满足水平钢筋特别是倾斜钢筋的连接,与传统钢筋连接工艺相比,可节约钢材、减少电力消耗、加快施工进度。控制和减少混凝土工程碱集料反应,可提高混凝土工程质量,延长和保持混凝土工程的正常寿命,保障工程安全、增进社会效益,达到了国际先进水平。5.模板应用技术板墙模板螺栓采用带锥度式穿墙螺栓,不但方便取出,而且可以降低费用投入、保证混凝土观感质量;在配模上将大量采用计算机辅助设计软件FWCAD进行模板设计,从而确保配模的速度与准确率;清水混凝土模板施工工艺:根据结构厚度及施工中产生的施工荷载大小,合理选择模板厚度及支撑间距,并在施工中总结应用模板清理、脱模剂涂刷、模板维修等各环节的经验,使混凝土外观质量达到清水混凝土要求。空间曲面模板的设计与施工:本工程多个建筑物外观造型均为椭圆,空间曲面面积大,要求模板支搭时,在保证模板板面形成曲面的同时,还要充分考虑模板的安装固定问题,防止混凝土浇筑、振捣过程中出现模板变形、漏浆。6.数字化测量控制系统为了确保施工进度和施工精度,提高施测效率,在测量工作中,将全面使用电子测量仪器和计算机。数据计算、数据传输、数据采集、内外业计算、成果输出全面使用计算机管理,以数字化测量模式取代传统的常规测量模式,使测量工作成为智能化施工的第一道工序。内容包括:工程测量数学模型及数据库研究;电子测量仪器智能化、自动化应用技术开发;数据分析、趋势预测软件的应用与开发;安装控制测量应用技术。7.计算机网络管理应用、开发综合技术在承建***如此复杂的大型现代化工程施工过程中,计算机和网络技术的应用是项目管理最为先进高效的现代化管理工具和管理手段,由于资源共享、信息传递快捷,可以极大地提高国内、国际交往的工作效率和管理水平,具有准确性、可靠性和可追溯性,可以有效且有序的对工程的每一环节进行指挥、管理和监控,从而达到加快工程进度、保证工程质量和降低工程造价的目的。计算机网络管理应用、开发综合技术包括下列项目:第204页共204页
开发并建立工程项目管理信息系统:综合运用现代信息技术,建立局域网和对外网站,连接国际互联网为国际招标、采购提供便捷高效的工作平台;实现信息的内部横向交流和数据共享,为项目决策提供支持和服务,最终形成资源流优化系统。同时全面推行自动化和智能化施工技术。采用先进的应用软件进行工程管理:实现施工图纸电子化、网络化;工程进度计划控制、成本控制、技术保证资料管理、翻样及加工定货、日常文件管理等推广应用先进的软件,实现无纸化办公及指令传输和信息反馈网络技术等。图纸二次深化设计:应用计算机技术完成加工安装详图设计、综合系统配套图设计、工艺设计节点详图及装修效果图等。建立数学计算模型:椭圆形建筑物等复杂部位的三维坐标数据计算;钢构件加工安装变形量的分析预测;工程测量数据计算等。开发应用数据库管理系统,统一指导和指挥各种设备、材料定货加工、编号编码、运输和通关、拼装或组装、设备材料进场的控制和管理、安装与施工等工程的每一环节。特殊专业与计算机技术的结合,诸如精密电子测量设备仪器、先进的焊接无损检测设备、下料加工数控设备等与计算机的有效结合,能自动分析计算,绘制图形和曲线,输出参数和结果。第204页共204页
16降低成本、技术节约措施本工程在保证工程质量、进度的前提下,从完善管理制度、优化工序组织、优化大型机械布置、新工艺、新材料、新技术使用等多个方面,,最大限度地降低成本。1.管理方式本工程采用建筑施工总承包。总承包管理的模式、综合能力和水平、策划与运作、管理与协调、技术与设备等,对本工程的成本造价控制和降低,有着十分密切的关系。最大限度地发挥我公司管理与协调优势、策划与运作优势、技术设备优势、计算机和信息管理优势、设计优势等,采取最为有效的总承包管理的模式,在实现项目安全、质量和工期等综合目标的同时,极其有效地节约工程成本和造价。我公司在技术、计划、设备和物资材料、定货加工和施工、人力资源和劳务管理、项目管理等方面在同行业中名列前茅。采用计算机技术、综合信息技术,依托自己的科研院所作技术支持,专业厂家的密切合作,大力进行技术创新、管理创新。本着为业主服务,对工程负责的宗旨,对本工程未能达到施工要求深度的图纸和制件详图,进行编制与深化设计工作,以满足施工需要,避免施工过程中停工待图(以至待料)的现象的发生,同时也最大限度地减少了因管、线打架或各专业施工不一致而导致的返工、拆改等工作。利用本公司的科技人才优势,加强施工全过程管理,尽量缩短施工工期,提高工效,提高工程质量,以最短的工期,以优良的质量回报业主对我们的信任,使业主的产品早日产生效益。明确工期、质量目标及奖罚条例,相互制约,互相促进,保证一次成优。2.优化工序组织在总工期规定的时间前提下,合理安排各施工工序及施工周期,在有限的施工工期内最大限度的交叉安排施工工艺,最大限度地减少施工中交叉作业中的翻改工作量,为工程竣工赢得时间。第204页共204页
合理划分流水段,降低模板的配置数量,同时提高模板精度,采用整装整拆,加速模板的周转,以节约木材、钢材。运用“梦龙”智能项目管理系统软件控制施工进度计划,按照施工部署,有序的组织流水作业,有效节省人、机、料的投入,缩短结构施工工期,从而降低大型机械租赁费、架子管费、人工费和其他相关费用。3.采用新技术新材料、新工艺措施可以大幅度降低成本采用钢筋连接新技术,本工程钢筋直径≥18mm时采用剥肋滚轧直螺纹连接技术,减少用钢量,减少电力消耗、加快施工进度,可提高混凝土工程质量,延长和保持混凝土工程的正常寿命,保障工程安全、增进社会效益,降低工程成本。按照《粉煤灰在混凝土和砂浆中应用技术规程》JGJ28-86的要求,在砼及砂浆中适量掺用粉煤灰和高性能外加剂降低水泥用量,既能提高砼性能,又能达到降低成本的目的。板墙模板螺栓采用带锥度式穿墙螺栓,不但方便取出,而且可以降低费用投入、保证混凝土观感质量。新工艺施工前先做样板间、样板墙或局部样板块,合格后在进行大面积施工,避免返工及浪费材料。4.材料加工、回收利用的管理主要材料妥善保管,现场实行严格的材料管理制度、限额领料制度及逐项结算制度,发放领料卡,准确计算和控制实际材料用量,避免剩余大量材料,造成库存积压,占用资金,余料回收,降低损耗。充分利用场地,合理布局,加强现场管理,合理组织材料进场,按施工组织设计的规划堆放,减少二次搬运和损耗。钢筋等大宗主要材料采用集中采购、加工,减少中间环节,降低采购费用。深入了解市场行情。购买原材料在保证质量的前提下,做到货比三家,选择货真价实、物美价廉的基材,为建设单位节约资金。第204页共204页
施工生产中不断完善钢筋翻样的配料工作,按图采用计算机计算翻样下料,提高钢筋加工配料的准确,合理断料,长材不短用,大材不小用;合理搭配长短钢筋接头,利用现场钢筋下脚料制作钢筋梯形支撑筋、定位箍、拉结筋、马凳;用于制作钢钎、地锚、吊架、预埋件等,提高钢筋利用率;活完料清,杜绝材料浪费。敷设管路时要合理使用管材,精心计算,合理用料,并随时回收、清理各种下脚料,作到余料回收,废料退场。做到长管不短用,大材不小用,优材不劣用;充分利用管头接短管、过墙管,降低消耗,利用现场钢筋短节做跨接地线用;灯头盒、插销盒甩线不过长,不大于15cm;管头加工成对丝、丝堵使用。电焊条头长度在5cm左右时,应回收,可用做焊接钢管对接时固定点焊。钢筋绑丝的截取长度要求够用合理,现场绑丝要经常注意回收再利用。塑料垫块的设置点要合理,做到不遗漏不浪费。浇筑混凝土时,设专人对下灰工具、模板、支撑进行检查,防止漏灰、漏浆、跑模。施工中洒漏的混凝土、砂浆要清理利用,做到活完、料净、脚下清。加强机具管理与保养,合理调配使用,提高机具的完好率、使用率。搞好修旧利废工作,对各种铁制工具及时保养维修,延长使用期限。5.节约用水、用电为节约施工用水,混凝土的墙、柱面养护采用喷雾器喷水养护及包裹塑料膜等,同时现场各用水点全部采用节水龙头。现场办公区人走灯灭,杜绝长明灯现象;办公设备晚间关机,还要关闭电源。6.减少意外损失加强质量和安全管理,避免意外事件发生,减少不必要的经济损失。加强与各专业分包单位之间的协调和配合,保障各工种、各工序之间的合理衔接,避免额外的损耗。7.成品保护管理加强成品保护工作,按照“谁施工,谁保护”的原则确定过程成品保护工作的基本准则,最大限度的降低损失。第204页共204页
17工程交付与回访保修承诺17.1工程竣工验收工程竣工验收是建立在检验批、分项工程、分部工程、单位工程验收的基础上的。工程符合合同条款规定竣工验收条件时,总包方有理由要求工程师接受工程。并且根据业主的需求,总包方可以分批向业主移交分项工程,此时,总包方可以向业主提出单个分项工程移交申请,在无任何疑义的情况下,28天后视为业主已经接受工程移交。检验批及分项工程应由监理工程师(建设单位项目技术负责人)组织施工单位项目专业质量(技术)负责人等进行验收。分部工程应由总监理工程师(建设单位项目负责人)组织施工单位项目负责人和技术、质量负责人等进行验收;地基与基础、主体结构分部工程的勘察、设计单位工程项目负责人和施工单位技术、质量部门负责人也应参加相关分部工程验收。单位工程完工后,施工单位应自行组织有关人员进行检查评定,并向建设单位提交工程验收报告。建设单位收到工程报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)负责人进行单位(子单位)工程验收。进行单位工程验收时,本工程的分包单位施工时,分包单位对所承包的工程 按本标准规定的程度检查评定,总包单位派人参加。分包工程完成后,应将工程有关资料交总包单位。分包单位对承建的项目进行检验时,总包单位参加,检验合格后,分包单位将工程的有关资料移交总包单位,待建设单位组织单位工程质量验收时,分包单位负责人应参加验收。当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量监督机构协调处理。第204页共204页
单位工程质量验收合格后,建设单位应在规定时间内将工程竣工验收报告和有关文件,报建设行政管理部门备案。17.2工程交付为保证业主的投资尽快产生效益,工程及时投入使用,我单位把工程交付作为重点实施,在按计划完成竣工验收后十日内完成撤场,及时恢复占用业主场地。除留下必要的维修人员和材料外其余一律退场。工程交付时,我单位将向建设单位提交《工程使用说明书》,具体内容包括:概况;建筑设计;结构说明;给排水设施;采暖、通风、燃气电力、电讯设施、配电负荷;门窗电梯、阳台;紧急状态;装修注意事项等内容,提供业主建筑工程使用过程中注意事项和相关措施。17.3工程回访1.回访程序在工程保修期,每三个月回访一次。以后每隔半年回访一次。工程回访或维修时,由生产主管部门建立本工程的回访维修记录,根据情况安排回访计划,确定回访日期。2.回访组织本工程将组成由我单位法人代表授权人带队,企业相关各职能部门人员参加的回访小组。在回访中,对业主提出的任何质量隐患和意见认真对待,做好回访记录,热心为业主提出解决办法。对业主提出的施工质量问题,责成有关单位、部门认真处理,制定纠正措施及对策,以免类似质量问题的出现。17.4工程服务及保修我单位不仅重视施工过程中的质量控制,而且也同样重视对工程的保修服务。从工程交付之日起,我单位的工种保修工作随即展开。在保修期间,我单位将依据保修合同,本着“对用户服务,向业主负责,让用户满意”第204页共204页
的认真态度,以有效的制度、措施做保证,以优质、迅速的维修服务维护用户的利益。1.保修期限及范围保修期限所有工程品质期、保养期及缺陷保修期均由实际竣工日期起计。结构工程:合理使用、终身保修(为设计使用年限);防水工程及外墙渗漏:五年;其他工程:三年;保修范围屋面渗漏水;排气孔道、风道不通、漏气;楼内地坪空鼓、开裂、起砂、面砖松动;有防水要求的地面渗漏水;内墙及顶棚抹灰、腻子、涂料等空鼓、开裂、脱皮等;门窗开关不灵或隙缝超过规范规定活渗漏水;外墙保温裂缝、破损、脱落、渗漏等;水池、有防水要求的地下室漏水;钢筋混凝土、砖石砌体结构及其他承重构件变形,裂缝超过国规范和设计要求;因承包人原因造成的其他质量问题。2.维修程序维修任务的确定第204页共204页
当接到用户的投诉和工程回访中发现的缺陷后,应自通知之日后两天内就发现的缺陷进一步确认,与业主商议返修内容。将了解的情况填入维修记录表,分析问题,找出主要原因制订措施,经部门主管审核后,提交单位主管领导审批。工程维修记录由工程部门发给指派维修单位,尽快进行维修,并备份保存。维修人员一般由原项目经理或就近工程的项目经理担任。当原项目经理已调离且附近没有施工项目时,应专门派人前往维修,工程部门主管应对维修负责人员及维修人员进行技术交底,强调企业服务原则,要求维修人员主动配合业主单位,对于业主的合理要求要满足,坚决防止和业主方面不愉快事件的发生。维修负责人按维修任务书中的内容进行维修工作。当维修任务完成后,通知单位质量部门对工程维修部分进行检验,合格后提请业主/用户验收并签署意见,维修负责人要将工程管理部门发放的工程维修记录返回工程部门。3.保修记录对于回访及维修,均要建立相应的档案,并由工程部门保存维修记录。便于业主及相关单位查询。杭州嘉意德科技有限公司是由业内资深人士新兴组建而成。主营项目:为建筑行业信息化应用提供一系列解决方案,业务方向为两大块:1,行业性站点(http://www.8wr.cn/),为建筑从业人士提供交流娱乐、资源下载、软件使用、资料查询、供求信息发布等网络服务;2,建筑软件开发(http://www.hzjyd.com/),为建筑单位、施工现场开发应用软件。“好创意,好品德”一直是公司倡导的人文文化。我们注重人品,即:好品德;注重员工品味,尊重员工创意,即:好创意。购买过施工组织设计大全的用户购买我公司任一款软件产品均按8折优惠!公司系列产品:·工程竣工资料制作与管理软件·临时用电设计计算软件·施工安全验算软件·标书制作与管理软件·网络计划编制制作软件·施工平面图布置软件·电力工程资料软件·高支模架计算软件·建邦监理工程师·施工组织设计大全钢结构工程设计cad图纸及效果图大全第204页共204页
