**商务中心施工组织设计**公司2006.11.10122

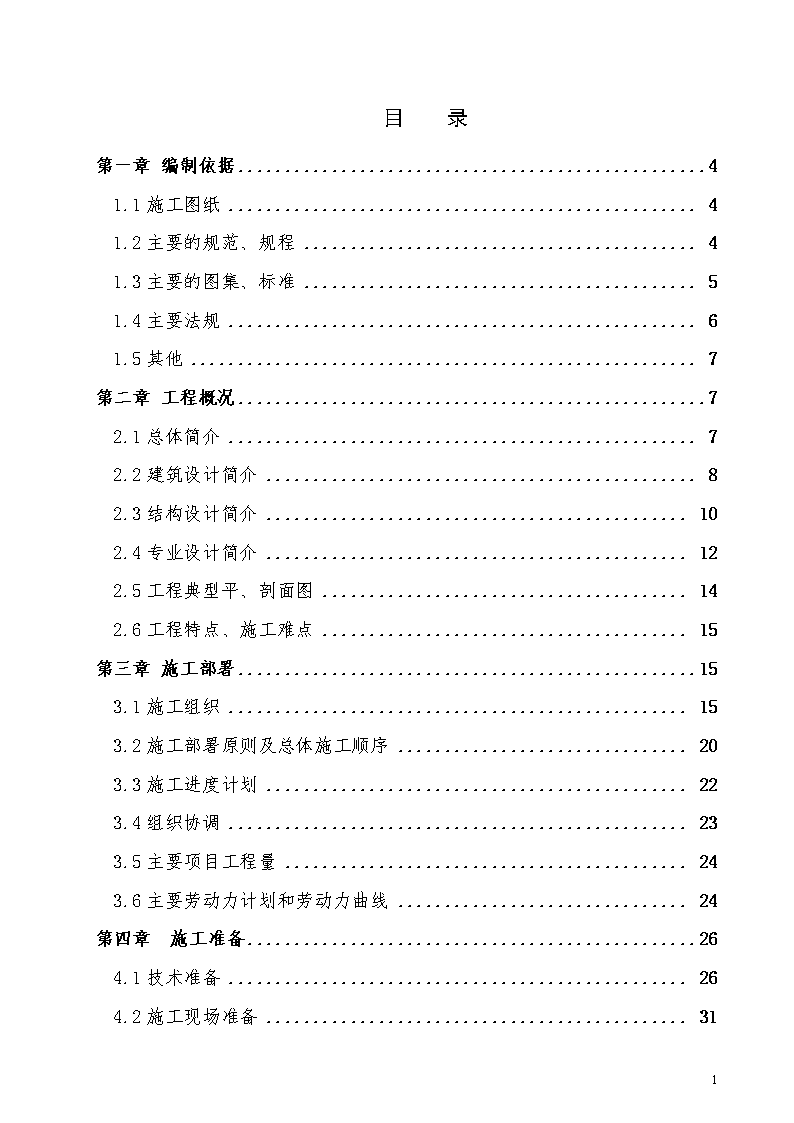

目录第一章编制依据41.1施工图纸41.2主要的规范、规程41.3主要的图集、标准51.4主要法规61.5其他7第二章工程概况72.1总体简介72.2建筑设计简介82.3结构设计简介102.4专业设计简介122.5工程典型平、剖面图142.6工程特点、施工难点15第三章施工部署153.1施工组织153.2施工部署原则及总体施工顺序203.3施工进度计划223.4组织协调233.5主要项目工程量243.6主要劳动力计划和劳动力曲线24第四章施工准备264.1技术准备264.2施工现场准备31122
第五章主要施工方法355.1流水段的划分355.2大型机械选择355.3主要施工方法375.3.1测量放线375.3.2降水与排水395.3.3基坑的支护结构395.3.4土方工程405.3.5钎探和验槽415.3.6垫层施工415.3.7防水工程425.3.8钢筋工程425.3.9模板工程485.3.10混凝土工程555.3.11砌体砌筑工程645.3.12架子工程655.3.13屋面工程665.3.14装修装饰工程695.3.15建筑给水、排水及采暖775.3.16建筑电气835.3.17智能建筑855.3.18通风与空调955.3.19电梯工程105第六章主要施工管理措施105122
6.1保证工期的措施1056.2保证质量的措施1086.3技术管理措施1096.4保证安全措施1116.5消防措施1146.6环保施1146.7文明工地管理措施1176.8降低成本措施119第七章主要经济指标1197.1工期1197.2质量1197.3安全1207.4文明施工1207.5主要经济指标120第八章施工总平面图120122
第一章编制依据1.1、施工图纸:图纸类别图纸编号出图日期建筑图纸建施-1~562006.9结构图纸结施-01~032006.9结施-1~75暖通图纸暖施-1~442006.9给排水图纸水施01~072006.9水施1~36电气图纸电施-1~1122006.91.2.主要的规范、规程类别名称编号国家地下工程防水技术规范GB50108-2001建筑地基基础工程施工质量验收规范GB50202-2002砌体工程施工质量验收规范GB50203-2002混凝土结构工程施工质量验收规范GB50204-2002屋面工程技术规范GB50345-2004屋面工程施工质量验收规范GB50207-2002地下防水工程施工质量验收规范GB50208-2002建筑地面工程施工质量验收规范GB50209-2002建筑装饰装修工程质量验收规范GB50210-2001人民防空工程施工及验收规范GB50314-2004电梯工程施工质量验收规范GB50310-2002GB50242-2002122
建筑给水排水及采暖工程质量验收规范通风与空调工程施工质量及验收规范GBJ50243-2003自动喷水灭火系统施工及验收规范GB50261-2005制冷设备安装工程施工及验收规范GB50274-98建筑电气工程施工质量验收规范GB50303-2002行业钢筋机械连接通用技术规程JGJ107-2003钢筋焊接及验收规范JGJ18-2003建筑涂饰工程施工及验收规范JGJ29-2003建筑施工扣件式钢管脚手架安全技术规范(2002版)JGJ130-2001建筑玻璃应用技术规程JGJ113-2003钢筋焊结网混凝土结构技术规程JGJ113-2003钢筋焊接与验收规范JGJ18-2003混凝土泵送施工技术规程JGJ/T10-95地方混凝土结构工程施工质量验收规程BDJ01-82-2004预防混凝土工程碱集料反应技术管理规范DBJ01-95-2005建筑工程施工测量规程DBJ01-21-95建筑结构长城杯工程质量评审标准DBJ/T01-70-2003建筑安装分项工程施工工艺规程DBJ/T01-26-2003建筑节能工程施工质量验收规范GB50411-2007建筑工程资料管理规程DBJ01-51-20031.3、主要图集、标准类别名称编号122
民用建筑工程结构施工图设计深度图样04G103建筑物抗震构造详图03G329-1混凝土结构施工图平面整体表示方法制图规则和构造详图03G101-1混凝土结构施工图平法详图-现浇混凝土板式楼梯03G101-2筏形基础平法配筋图集03G101-3钢筋焊接网砼楼板与剪力墙构造详图04SG309防空地下室室外出入口部钢结构装配式防倒塌棚架结构设计05SFG04建筑工程施工质量验收统一标准GB50300-2001行业建筑施工安全检查标准JGJ95-99地方工程做法(2002版)88J1-1地下工程防水88J6-1楼梯图集88J7-1无障碍设施图集88J12-11.4、主要法规类别名称编号国家中华人民共和国建筑法中华人民共和国主席令第91号中华人民共和国环境保护法中华人民共和国主席令第22号建设工程安全生产管理条例中华人民共和国国务院令第393号建设工程质量管理条例华人民共和国国务院令第279号122
工程建设标准强制性条文中华人民共和国建设部建标[2000]85号建设项目环境保护管理条例中华人民共和国国务院令第253号建设工程施工现场管理规定中华人民共和国建设部令91年第15号地方关于印发《北京市建设工程施工试验实行有见证取样和送检制度的暂行规定》的补充通知京建法[1998]50号关于印发《北京市建设工程施工试验实行有见证取样和送检制度的暂行规定》的通知京建法[1997]172号1.5、其他类别名称编号地质勘测报告ISO9002公司质量保证手册,程序文件ISO14001公司环境管理手册,环境程序文件ISO18001公司职业安全卫生管理手册,程序文件第二章工程概况2.1、总体简介序号项目内容1工程名称**商务中心2工程地址122
3建设单位4设计单位:5监理单位6质量监督单位7施工总承包单位8施工主要分包单位9资金来源自筹10合同承包方式施工总承包11合同工期2006.11.12~2008.10.3112合同质量目标结构长城杯、“竣工”长城杯、争创“鲁班奖2.2、建筑设计简介序号项目内容1建筑功能地下三层为汽车库、设备用房,其中局部为乙级人防物资库地下一层为超市,一~三层为商场,四五层为规划美食广场,六~十四层为办公用房。2建筑特点办公区域宽敞、外墙石材装修、外立面错落有致3建筑面积总建筑面积66834.23m2占地面积13333.5m2地下建筑面积21923.7m2地上建筑面积44910.53m2标准层建筑面积10422.05m24建筑层数地上14层地下3层5建筑层高地下部分层高地下三层(设备层)4.2m地下二层3.3m地下一层4.5m地上部分层高首层5.3m122
二层~五层4.5m六层~十三层3.6m十四层5.1m6建筑高度±0.000绝对标高(m)39.4m室内外高差(m)0.6m基底标高(m)-14.7m、-13.5m最大基坑深度(m)13.6m檐口高度(m)60.2m建筑总高(m)60.2m7建筑平面横轴编号E轴~N轴9个轴线纵轴编号1轴~10轴10个轴线横轴距离8.1m和8.4m纵轴距离8.1m8建筑防火一级9墙面保温50厚聚苯板+250厚轻集料混凝土空心砌块10外装修檐口女儿墙外墙面干挂石材外墙装修干挂石材门窗工程铝合金中空玻璃窗和铝合金普通玻璃窗屋面工程不上人屋面水泥砂浆面层屋面上人屋面防滑地砖面层屋面主入口主入口大堂精装修,二次设计11内装修顶棚乳胶漆顶棚、涂料顶棚、格栅吊顶地面水泥地面、地砖地面内墙涂料墙面、乳胶漆墙面、砂浆墙面门窗工程普通门夹板木门、实木装饰门特种门防火门、人防门、防火卷帘楼梯铺地砖。公用部分精装修,二次设计,12防水工程地下防水防水等级为一级,采用钢筋混凝土自防水加3.0+3.0厚SBS改性沥青防水卷材。122
屋面防水等级二级,采用1.5厚双面自粘橡胶沥青防水卷材+3.0厚SBS改性沥青防水卷材。厨房2.0厚聚合物水泥防水涂料,墙边卷起300高。厕浴间2.0厚聚合物水泥防水涂料,墙边卷起1800高。2.3、结构设计序号项目内容1结构形式基础结构形式独立柱基础和筏板基础主体结构形式框架-剪力墙结构屋盖结构形式钢筋混凝土平屋顶2土质、水位地下水位地下承压水-15.1m滞水层-6.3m左右地下水质对钢筋混凝土中的钢筋无腐蚀性3地基持力层以下土质类别粉质粘土、重粉质粘土③层、粘质粉土、砂质粘土③1层、地基承载力180kpa4地下防水混凝土自防水S8抗渗混凝土材料防水3.0+3.0SBS改性沥青防水卷材5混凝土强度等级基础垫层C15基础、地下室外墙C30,P8框架柱3层~14层、剪力墙、C40框架柱地下3层~2层C506抗震等级地下二层、地下三层框架四级122
地下一层~顶层框架二级地下二层、地下三层剪力墙四级地下一层~顶层框架剪力墙一级7钢筋类别非预应力筋及等级一级钢筋φ6.5、φ8、φ10、φ12三级钢筋1214161820222528预应力筋及张拉方式和类别框架梁内采用有粘结预应力,暗梁内采用无粘结预应力,楼板预应力筋d=15.2mm,ftk=1860N/mm2,预应力QM15系列作为张拉端,QMJ15系列作为锚入端。8钢筋街头形式直螺纹套筒连接柱、梁、墙、顶板暗梁绑扎搭接剪力墙9结构断面尺寸基础底板厚度(mm)700、1200、1300、1500外墙厚度(mm)400、330、300内墙厚度(mm)330、300、250柱断面尺寸(mm)800×800、750×750、700×700、650×650、600×600、550×550梁断面尺寸(mm)250×650、300×500、350×600、450×650、450×700、500×450、500×550、500×650、500×700、550×1100、550×120010楼梯、坡道结构形式楼梯结构形式现浇混凝土板式楼梯坡道结构形式梁板式11楼板设计采用建研院的《复合预应力倒扁梁楼板》技术,楼板中间夹有增强憎水膨胀珍珠岩芯板。122
12结构砼工程预防碱集料反应类别管理及有害物质环境质量要求地下室底板、外墙、水池、有覆土的地下室顶板部位混凝土中碱含量≤3.0kg/m2,氯离子含量≤0.2%,其他部位碱含量不限制,氯离子含量≤1%。13人防设置等级六级14建筑沉降观测每施工二~四层观测一次,施工完毕后,每隔3~6月观测一次,以后每6~12月观测一次,直至稳定为止。2.4、专业设计简介序号项目设计要求系统做法管线类别1给排水系统上水给水系统分为高低两个区,四层以下由市政给水网直接供给,五层以上由变频调速泵供给。采用内筋嵌入式衬塑给水钢管,卡环或法兰连接;管内壁涂塑墨铸铁给水管,橡胶密封圈接口室内给水小于75mm,给水管均采用内筋嵌入式衬塑给水钢管,大于75mm采用管内壁涂塑墨铸铁给水管中水收集室内盥洗、厨房洗涤用水等作为水源,经地下三层中水处理后使用。采用柔性接口机制铸铁排水管,橡胶圈密闭法兰接口,螺栓紧固。采用柔性接口机制铸铁排水管,橡胶圈密闭法兰接口,螺栓紧固。下水本系统采用污、废水分流排水一部分作为中水经地下三层中水处理站处理,一部分作为污水排市政。采用柔性接口机制铸铁排水管,橡胶圈密闭法兰接口,螺栓紧固。热水经理办公室采用电热水器供热水122
消防水底下三层设消防水池、加压泵,十四层水箱间设水箱一座,增压稳压设备一套室内专用消火栓给水管网采用热镀锌钢管,沟槽卡箍连接,丝接2消防系统排烟采用模块控制电磁阀法兰连接镀锌铁板消防火灾报警系统设备设在一层,安装报警与联动控制主机、手动控制盘、消防广播通讯盘,实现全楼火灾监视与设备自动、手动控制探测器为主报警、排烟、正压送风、防火卷帘门、应急广播、空调、照明电源等切除等所有导线穿保护钢管。镀锌感官穿耐火型铜芯导线监控地下一层设光端机房,顶层设电视前端机房,以备接受卫星电视放大器箱、分支器箱设备间明装,干线,沿设备间安装Sywv75-9线缆穿镀锌钢管、线槽保护辐射。3电力系统照明照明采用树干式供电,办公楼、商场、机房以荧光灯为主,实现大空间照明的管理和控制吸顶、吊杆挂式或嵌入式安装各层配电箱引出支路采用BVV-500V导线穿JDG管。动力变电室引出的所有低压干线电缆采用电缆桥架敷设引出,各楼层低压干线沿电气竖井梯架敷设配电箱或桥架引出的支路均穿钢管或线槽。122
安装组合式低压开关柜,电梯、消防泵等大型用电设备采用放射式供电、照明、风机盘管、风机等小容量设备采用树干式与放射式相结合避雷采用柱主筋为避雷引下线,楼外四角做遥测盒,利用梁内两根主筋作为均压环。将避雷引下线、均压环、接地保护装置、焊接,拦截一个整体。4设备安装电梯采用ZR-YIV电缆镀锌线槽连接配电柜采用明装镀锌线槽连接5通讯采用铜芯非屏蔽4对对绞线(UTP)JDG钢管25音响采用ZR-RVS(2×1.5)JDG钢管25电视电缆地下一层设光端机房,顶层设电视前端机房,以备接受卫星电视放大器箱、分支器箱设备间明装,干线,沿设备间安装Sywv75-9线缆穿镀锌钢管、线槽保护辐射。6庭院、绿化二次设计二次设计二次设计7防雷采用40×4镀锌铁板附注接地距楼3米绕楼外一圈2.5、工程典型平、剖面图2.5.1一层平面图(见下图)2.5.1标准层平面图(见下图)2.5.4典型剖面图(见下图)122
2.6、工程特点、施工难点本工程为商务综合楼,使用功能多样,结构、建筑设计复杂,工期相对较紧,本工程的施工具有一定难度。主要体现在以下几个方面:1、基础方面:由于本工程基坑较深,地基面在-13.5m~-14.7m之间,土放开挖需要进行专门的基坑支护,而在在-5.0m左右的位置有一滞水层,该水层对基坑支护也增大了难度。一方面楼体东侧距离隆华商场距离较近,开挖后边坡距离隆华只有5m左右的距离,该位置的降水工作将会影响商场的地基。所以在隆华商场护坡边设置回灌井,在基础降水的同时,要给商场回灌水源,保持基础商场底部基础平衡。2、底板大体积无后浇带混凝土施工:本工程基础底板属于大体积混凝土,底板面积近9000平米,混凝土6000多立方,而且设计无后浇带,控制混凝土裂缝是本施工的一大难点。3、高大模板支架施工:在一层与二层3-7/E-G之间,大堂位置楼层超高,高度为9.7m,属于高大模板支架施工,该支架的稳定性尤为重要。3、外脚手架搭设:结构外形变化错落,如何合理的搭设外操作架是面对的又一难点。而且主楼高度为60m,双排脚手架的卸荷问题也是考虑的重点。4、复合预应力混凝土框架倒扁梁楼板施工技术:本工程采用建筑科学研究院的专利技术,施工先例少,无施工经验,需摸索施工,确保工程质量。5、大面积的外墙干挂石材及玻璃幕墙,如何确保结构施工的准确性与预埋构件的精确性是我们必须注意解决的难点。对此我们会依靠我们公司雄厚的技术力量、严格的施工管理和精益求精的工作态度来予以保证工程质量,我们也将依靠我公司管理上、计划上的优势,合理的安排好各工种、工序及各专业分包商之间的交叉作业计划,通过科学合理的施工计划管理,确保整个工程按照合同要求的工期、质量完成。第三章施工部署3.1、施工组织122
3.1.1项目部施工组织系统3.1.2人员分工与职责:根据公司质量体系程序文件、质量保证手册的规定及公司安排,详细制定项目部各管理人员的分工及职责:项目经理:1)、负责对工程项目实施全过程、全面管理,履行“项目管理目标责任书”规定的任务2)、贯彻执行国家法律、法规、方针、政策和公司各项管理制度。122
3)、明确项目部各科室、岗位人员职责、权限,包括三个体系分工,并形成文件。4)、组织编制施工预算,确定项目的计划目标成本。5)、对进入现场的生产要素进行优化配置和动态管理。6)、组织项目管理策划,建立质量、环境、职业健康安全管理体系。7)、在授权范围内负责与企业管理层、劳务作业层、各协作单位、发包人、分包人和监理工程师等协调工作。8)、按“项目管理目标责任书”处理项目经理部与国家、企业、分包单位以及职工之间的利益分配。9)、组织工程质量、安全等验收,现场检查,进行现场文明施工管理接受上级审计。10)、配合公司进行项目的检查、鉴定和评奖申报。技术科:项目总工:;技术负责人:1)、负责项目技术管理工作。2)、主持对施工图纸自审、会审工作,并应形成会议记录。3)、协助项目经理组织质量(环、安)策划、成本策划。4)、负责组织编制质量计划书、施工组织设计和专项施工方案、质量、安全技术措施,编制专门的作业指导书等技术类文件。5)、负责向施工员和分包人进行书面技术交底。6)、组织竣工资料收集、整理质量记录。7)、协助项目经理组织做好质量验收、检查工作,按最终检验和试验规定,根据合同要求进行全面验证。8)、协助项目经理做好项目部贯标工作。工程科:主管:,职员:1)、在项目经理领导下,对工程项目的生产、技术、管理等负有实施责任。2)、执行并负责完成项目经理下达季、月度生产计划和各项指标。3)122
、参与图纸会审、施工组织设计、质量计划书及专项施工方案的讨论编制工作。4)、负责向班组进行分项工程(或工种)工期、质量、安全、技术、物资准备等交底。负责组织施工过程中的予检、隐检、分项工程检查。组织班组进行自检、交接检5)、坚持上班前、下班后对施工现场班组作业进行巡视检查,填写施工日志6)、组织贯彻执行三标管理体系标准及公司体系文件,落实现场管理人员和操作人员的质量责任,实施本工程质量计划。7)、严格按照图纸、工艺标准、技术交底组织施工,及时解决施工过程中存在的质量问题,确保施工生产处于受控状态。8)、负责做好场容管理,检查、督促作业班组做好文明生产。9)、监督检查现场作业人员使用个人劳动保护用品。10)、组织有关人员进行环境因素、危险源的辩识、评价。11)、协助项目经理做好对工程分包,劳务协作的管理以及配合单位现场管理。预算员:1)、负责编制施工预算,确定项目的计划目标成本,协助项目经理做好成本管理工作。2)、编制项目部生产月计划报表并上报分公司。3)、负责办理工程预决算工作。技术员:1)、负责编制项目部有关质量、环境、职业健康安全管理技术文件,并组织实施。2)、负责组织项目部技术方面的培训工作。3)、负责工程项目技术类文件(包括业主提供的文件)收集、编制等管理工作。建立技术类文件清单。及时上报主管部门。4)、参与项目部质量安全事故调查并审查处理方案。5)122
、负责项目部不合格品纠正/纠正措施的制定及砂浆、砼试件不合格的封闭检查验证工作。6)、参加图纸会审,参与工程技术交底。7)、参与工程质量、环境、安全检查,处理施工质量事故和施工中技术问题。8)、参与本项目部危险源、环境因素辨识、评价。9)、针对项目重大环境因素、危险源制定管理方案。质检科:主管:;职员:1)、严格按照《建筑工程施工质量验收统一标准》及相关标准要求,对工程质量进行监督、检查。2)、负责制定过程检验计划,定期进行工程质量分析,并提出改进措施,监督整改情况。3)、负责工程的隐、预检,分部分项工程质量评定的审核和资料的收集工作。4)、负责监督施工过程,材料的检验与验证。5)、负责对项目全体人员进行质量意识教育,按关键部位的质量要求和检验,进行旁站管理。6)、负责顾客满意度的调查工作,按要求上报公司主管部门。7)、负责质量投诉的受理工作并参加工程质量事故的调查处理。安全科职责:主管:,职员:1)、负责对施工现场安全防护装置和设施进行验收。2)、负责对施工全过程的安全进行监督、检查,对查出的隐患立即发出安全隐患整改通知单。并验证。3)、负责组织全员安全教育、培训,并进行有效性评价。4)、负责监督、检查劳保用品质量和正确使用。5)、负责组织环境、职业健康安全管理标准适用的法律、法规与其它要求的管理工作。6)、负责危险源、环境因素管理方案实施情况的检查工作。7)122
、负责环境、职业健康安全管理体系主控要素监督检查落实和现场文明施工。8)、负责施工现场安全达标、创优资料申报工作。9)、负责对事故、事件、不符合处理(参与处理)、上报。10)、负责编制月安全报表并按要求上报分公司。材料科:主管:,职员:1)、贯彻执行国家有关材料标准规范和公司制定有关管理规定。2)、负责所有进场物资包括业主提供的物资的验收、标识、贮存、保管和发放工作。3)、负责进场物资的质量验收、记录、标识工作,并将物资的质量证明,合格证等资料及时传递给有关人员。4)、需紧急放行时必须经主任工程师批准,并做好标识和记录。5)、负责进场物资的搬运、贮存、保管、维护、堆放管理工作,保证不合格的物资不投入工程使用。6)、建立健全施工现场物资管理台帐和证明物资有效控制的各种质量记录。3.2施工部署原则及总体施工顺序:3.2.1施工组织3.1.1项目施工组织系统项目经理部由公司总部授权管理,按照企业项目管理模式和GB/T19002―ISO9002标准模式建立的质量保证体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制。项目经理部按照公司颁布的《项目管理手册》、《质量保证手册》、《CI工作手册》、《项目技术管理手册》、《项目质量管理手册》、《项目安全管理手册》、《项目成本管理手册》执行。根据施工组织机构管理体系图,项目经理部建立岗位责任制,明确分工职责,落实施工责任,各岗位各行其职。3.2.2施工部署原则本工程工程量大、结构质量、装修标准高,总工期却只有688d122
,工期非常紧张。为了保证基础、主体、装修均尽可能有充裕的时间施工,保质如期完成施工任务,应该考虑到各方面的影响因素,充分酝酿任务、人力、资源、时间、空间的总体布局。3.2.1在时间上的部署原则根据总施工进度的安排,基础结构施工在2007年5月30日出地面。回填土及时完成,保证边坡的稳定。主体结构在2007年10月31日完成;外立面的玻璃幕墙、、石材幕墙在抺灰施工完成后迅速组织施工。为了更好组织施工、3.2.2在空间上的部署原则为了贯彻空间占满时间连续,均衡协调有节奏,力所能及留有余地的原则,保证工程按照总计划完成,需要采用主体和二次维护结构、主体和安装、主体和装修、安装和装修的立体交叉施工。为了使上部结构正在施工而下部的二次维护结构、安装、装修插入施工,需要将结构分三次验收。结构验收的详细时间序号结构验收部位验收时间资料齐备时间1地下三层~地下一层2007年7月31日2007年7月25日2地上首层~五层2007年9月20日2007年9月15日3六层~十四层2007年12月10日2007年12月5日3.2.3总施工顺序上的部署原则施工顺序是施工步骤上存在的客观规律。本工程遵守“先地下、后地上,先结构、后装修,先土建、后设备”和装修施工“先内后外”以及“外装修由上向下、内装修由下向上、收尾由上向下”的原则。3.2.4在资源上的部署原则根据施工工程量和现场实际条件投入机械设备。根据施工总平面图设计安装塔吊,经试运转、验收合格后使用。3.2.5根据基础、结构、装修三个阶段施工不同的特点安排总体施工部署1122
.基础施工阶段本工程是框架-剪力墙结构,主体的剪力墙比较多,因此,基础结构工程的混凝土在整个工程中占的比例较大,地下结构墙体模板采用大型钢模板和小钢模体系。保证主体结构开始插入施工时间,也就是保证了主体结构按期封顶的时间。因此,在施工部署上,根据主楼与裙楼的关系留置位置,划分三个施工段。回填土工程控制质量及时回填,以保证边坡的安全。建筑物北侧、东侧的地下一层车库出口范围的回填土回填到地下一层楼板标高,待汽车出口施工完毕后,将该处的回填土完成。2.主体施工阶段主体施工阶段结构形式复杂,总体时间控制在5个月左右。平均约11d就要完成一层。一至五层是非标准层,而且群楼与主楼相连接,单层面积较大,六层以上为主楼,单层面积小。施工时间为了保证总体进度计划按时完成,室内初装修和外墙装饰提前进入施工。外墙装饰提前进入。主要是装饰石材龙骨的安装。3.装修施工阶段装修阶段劳务分包队伍多,交叉作业多,而且机电、设备施工和室内精装修密切相关,因此,为了保证总体工程按期完成,要求建设单位大力协助配合,建设单位所确定的专业劳务分包队伍要按我项目部提出的进度控制计划,并要求建设单位控制其指定分包、分供方按照总控制计划完成。根据工作量大小及本工程平面布局的特点,将本工程施工段落划分为:地下二、三层分为六个施工段,地下一层至地上五层分为四个施工段,六层以上分为三个施工段。3.3.施工进度计划3.3.1、总工期计划:根据所确定工程总目标和阶段目标如下:总工期目标:2006年11月12日开工,2008年10月1日竣工,共688个日历天;122
3.3.2阶段性工期计划:1、底板施工:2006年11月12日至2006年2月12日;2、±0.00以下施工:2007年03月05日至2007年05月31日;3、±0.00以上施工:2007年06月01日至2007年10月31日;4、屋面工程:2007年10月31日至2007年11月15日;5、砌筑、抹灰工程:2007年07月15日至2007年12月15日;6、玻璃幕墙:2007年4月20日至2008年8月31日;7、电梯工程:2007年9月1日至2008年8月31日;8、门窗工程:2007年10月31日至2008年8月31日;9、地面、油漆工程:2008年5月20日至2008年8月31日;6、电气工程:2006年12月20日至2008年10月31日;7、给排水、暖卫工程:2006年12月20日至2008年10月31日;8、通风工程:2006年12月20日至2008年10月31日;9、消防工程:2006年12月20日至2008年10月31日;10、竣工清理:2008年9月15日至2008年10月31日;(详见**商务中心工程总工期控制目标。)为保证各阶段目标的实现,将采取如下施工步骤:1、结构施工根据平面布置原则和流水段划分原则,组织流水施工。2、围护结构与粗装修在主体结构施工阶段提前插入施工。3、外墙砌筑抹灰作业分区域、段落完成,为外装创造作业面,外墙装修作业提前插入施工。3.4组织协调工程施工过程是通过建设单位、设计、监理、总包、分包、供应商等多家合作完成的,如何协调组织各方的工作和管理,是能否实现工期、质量、安全、降低成本的关键之一。因此,为了保证这些目标的实现,制定以下制度,确保将各方的工作组织协调好。122
3.4.1制定图纸会审、图纸交底制度在正式施工之前,项目经理部工程部、技术部和机电安装部的人员核对图纸,参加由建设单位组织的图纸会审、图纸交底会,会中确定的内容形成第一份施工文件。确保工程顺利开始。由总包方及时组织二次设计方对施工方的设计和图纸交底。3.4.2建立周例会制度在每周的固定时间召开由监理主持,建设单位、设计、总包、各分包方参与的周例会,会中商讨一周的工程施工和配合情况,解决问题。由于设计参加,可以将一周内的问题在召开周例会时,统一办理洽商。若遇到急需解决的事情,可以立即找建设单位、设计、监理商讨解决。3.4.3制定专题讨论会议制度遇到较大问题时,建设单位、设计、监理、总包、有关分包方共同商议解决。3.4.4制定考察制度我公司是ISO9002体系认证企业,根据ISO9002体系管理要求,项目的分包、分供方要三家以上参与竞争,因此,制定考察制度,组织建设单位、监理共同对主要分包、分供方进行考察,经过综合评比,最终选定合格、满意的分包、分供方。3.5主要项目工程量项目单位数量备注土方工程开挖土方M313万回填土方M325000防水工程地下M215000屋面M25200卫生间M21100混凝土工程地下普通混凝土M32000防水混凝土M311000122
地上普通混凝土M315000模板工程地下M238000地上M275000钢筋工程地下t1900地上t2500砌体工程地下M3800地上M34200装修工程内檐墙面抹灰M210万地面M260000吊顶M237000涂料M223000外檐门窗M28500幕墙M21500石材M29500保温M295003.6主要劳动力计划及劳动力曲线3.6.1劳动力计划表工种11月2007年1月3月5月7月9月11月2008年1月3月5月7月9月防水工2015钢筋工15015015010010040404040混凝土工604545353535353535木工40100100757540404040架子工202020202030焊工88888888888壮工1520202020202020202020122
瓦工2050505050501010油工30505050水暖工1010103333333电工1515155555555机电安装人员404080120120120120120石材安装人员3030303050505050汇总152983683833533863313114014212662963.6.2劳动力动态管理图第四章施工准备4.1技术准备4.1.1一般性准备工作122
(1)熟悉施工图纸,了解设计意图,确定施工方案,组织施工技术人员参加设计交底及图纸会审工作。制定各项技术措施;认真编制施工进度计划编制施工组织设计并进行优化。(2)专门编制本工程项目质量计划,作为知道质量活动的指导性文件。(3)编制施工预算,做好工程分析,本工程所需的劳动力安排,加工构配件、机械设备、各种施工材料等提供全面计划数据,为组织有计划施工提供科学依据。(4)施工技术管理人员的配备、技术负责人、施工员、安全员、质检员、资料员必须按有关规定持证全部到位。(5)配备试验人员并根据本工程特点,按使用商品混凝土要求,向提供商收齐有关资料,并在现场按规定抽样制作混凝土试块,进行标准养护,会同监理单位及时送检。同时做好商品混凝土的坍落度试验并做好记录。(6)或是材料设备供应、构配件的外加工,以及各协作单位的考察选定,邀请建设单位审定协作单位产品、价格、质量。(7)模板的准备本工程采用组合模板,这不仅能节省木材,降低劳动消耗,还具有组装灵活、装拆方便、通用性强、周转次数多等优点,因此本工程采用组合模板。同时为了保证楼面浇筑质量,楼面板部分采用厚18mm夹板模板。(8)对特种作业人员按规定进行培训,坚持持证上岗。(9)根据规划及测绘部门提供的红线及水准点,进行准确有效的标高和轴线控制。(10)针对本工程的特点,按建设部的要求大力开展新技术、新工艺的运用。提前做好新技术、新工艺的技术工作。(11)由技术负责人组织有关人员学习规程、规范的重要条文、加深对规范的理解。4.1.2计量、测量、检测、试验等器具配置情况序号器具名称型号单位数量检测状态1混凝土试模150×150×150个30已检测122
2砂浆试模70.7×70.7×70.7个10已检测3直尺50米把1已检测4盒尺5米把1已检测5靠尺2米把1已检测6塞尺把1已检测7全站仪DTS-332N台1已检测8经纬仪DT202C台1已检测9水准仪DSZ2台1已检测10水准仪NANL132台1已检测4.1.3技术工作计划4.1.3.1施工方案编制计划序号方案名称编制部位编制完成时间审批单位1土方及护坡施工方案分包单位2006.11.1项目部、总公司2冬季施工方案项目技术部2006.11.15总公司3地下室防水施工方案项目技术部2006.12.10总公司4底板大体积混凝土施工方案项目技术部206.12.20总公司5钢筋施工方案项目技术部2006.1.5总公司6模板施工方案项目技术部2006.1.15总公司7混凝土施工方案项目技术部2006.1.25总公司8预应力工程施工方案分包单位2007.3.10项目部、总公司9高大模板支架施工方案项目技术部2007.4.10总公司10外脚手架施工方案项目技术部2007.4.30总公司11石材、幕墙施工方案分包单位2007.8.20项目部、总公司4.1.3.2试验工作计划序号实验内容取样批量试验数量备注见证部位和数量(实际>计算)1钢筋原材≤60t1组平均每批按60t计122
>60t2组2钢筋接头直螺纹连接300个接头3根拉件数量:每次3根拉件3混凝土试块一次浇筑量≤1000m3,每100m3为一个取样单位(3块)同一配合比一次浇筑量>1000m3,每200m3为一个取样单位(3块)同一配合比4混凝土抗渗试块500m3,3块同一配合比平均每500m3取一组计算5砂浆试块500m3同一配合比数量:每次3块一个楼层6防水卷材100卷以内2组平均每次按100卷进场计算100~499卷3组1000卷4组4.1.3.3样板项、样板间计划序号项目名称部位(层、段)样板部位时间备注1钢筋工程底板-轴/-底板2007.1.15墙、柱-轴/-⑩墙、柱2007.3.10梁、板-轴/-⑩梁、板2007.3.242模板工程墙、柱地下三层-轴/-⑩墙、柱2007.3.15梁、板地下三层-轴/-⑩梁、板2007.3.21122
3混凝土工程底板-轴/-底板2007.1.17墙、柱地下三层-轴/-⑩墙、柱2007.3.18梁、板地下三层-轴/-⑩梁、板2007.3.254防水工程底板-轴/-⑩梁、板2007.1.10外墙地下二、地下三层/①~⑩轴外墙2007.4.30卫生间一层-/⑨-⑩轴卫生间2007.10.1屋面裙楼屋面2007.9.105装修样板间一层大堂、2#楼梯间、5#、6#电梯厅2008.5.104.1.4新技术推广计划序号项目名称负责人论文(总结)完成时间备注1复合土钉墙支护技术2007.11需专家论证2预应力锚杆施工技术2007.11需专家论证3HRB400级钢筋应用技术2007.124粗直径钢筋直螺纹机械连接技术2007.125冷轧带肋钢筋焊接网2007.126有、无粘结预应力技术2007.11122
7外挂式脚手架应用技术2007.10需专家论证8悬挑式脚手架应用技术2008.5需专家论证9节能型围护结构应用技术2008.510复合预应力砼倒扁梁楼板应用技术2007.1011金属矩形风管薄钢板法兰连接技术2008.812火灾自动报警及联动系统2008.813通信网络系统2008.814计算机网络系统2008.815综合布线系统2008.916智能化系统集成2008.1017高聚物改性沥青防水卷材应用技术2008.1018施工控制网建立技术2008.10为了发展应用新技术、新工艺,我公司将会安排有实力的技术人员全面负责该项工作,从而提高我公司整体水平,使其他人员都从中受益,而且也能保证整个工程的质量。4.1.5高程引测与建筑定位。4.1.5.1高程引测项目经理部进场时,规划局已经将高程点引测到建筑周围正式的市政道路上,然后由项目部的测量人员将高程点引测到建筑周围的老建筑物墙体上,(标注上±0.000)。4.1.5.2建筑定位项目部进场前,规划局已经将建筑物的轴线桩引入施工现场,122
然后项目部的测量人员会在挖槽前将建筑物的轴线桩引到开挖槽线的外侧,并加以保护。4.2施工现场准备4.2.1施工水源、电源的准备计划4.2.1.1临水设计方案根据施工现场考察情况,参照相应的施工规范,做出本工程临时用水设计方案,本方案包括临时消防系统、施工生产、生活给水系统及现场临时排水系统。现场主干管均用Φ100钢管埋地铺设。1、临时消防系统现场消防系统采用消防用水系统与施工用水系统相结合的方式,给水管道采用焊接钢管埋地铺设。从市政管网就近接入管道,供室外、5层及以下消防施工用水、并在建筑外设置一消防水池;从市政管网就近接入管道经加压泵加压后供5层以上消防、施工用水。2、生产给水系统在施工现场各用水点预留施工生产用水甩口,预留位置见《施工总平面图》3、排水系统由于现场面积较大,本工程场区雨水排水系统采用无组织排水。厕所设化粪池,施工用污水设沉淀池,污水澄清后按有关规定排入市政污水管道。按照有关现场施工卫生设施的设置要求,设计相应的排水管道。在现场大门处设排水沟(上盖篦子)排放现场雨水及其它渗漏水接至雨水井或污水井内。施工用污水在沉淀后,可排入大门清洁池,用来洗车和现场道路洒水。4、用水量计算根据消防要求,现场消防用水量为20L/S;施工用水按本建筑物面积考虑10L/S流量,消防和施工一共为30L/S,采用DN100管材已经可以满足要求。消火栓支管采用DN65,施工用水点甩口根据用水量选用DN50或DN25。加压泵扬程H=H1+H2+H3H1--最不利出水点标高取60米H2--最不利出水点压力损失取60*10%122
H3--最不利出水点压力取13米H=H1+H2+H3=60+60*10%+13=79米根据计算结果加压泵扬程为80米。4.2.1.2临电设计方案(1)电源:根据现场各主要设备用电量计算,现场实际需要用电量为约410KW,可以保证塔吊、砼地泵的正常运转及保证现场施工用电,对全现场的施工工序进行统一布署、调配,由调度根据总体部署,对用电量进行平衡。(2)现场采用TN-S三相五线制接零保护系统供电。(3)临电设计主要设备配置表:机械名称型号单位数量功率(KW)总功率(KW)塔吊QTZ5510台23060塔吊ST6014台13030龙门架50型座21020混凝土地泵HBT80台16363钢筋切断机GJ5-40台248钢筋弯曲机GW-40台144电焊机BS9-300台420KVA80插入式振动棒HZ-50根82.520蛙式打夯机台4312钢筋切割机GJ-400台236钢筋调直机GT4-14台19.59.5钢筋套丝机GY-40台5424成型弯曲机GW40台13.53.5水电加工4040木工加工设备套11010水泵GY-40台102.525122
现场临时照明2020现场办公5050标羊室3232合计P=506kw×0.8=405KW现场用电容量计算:P=(k1∑P1/cosφ+k2∑P2+k3∑P3)×k∑P1:电动机额定总功率;∑P2:电焊机额定总容量;∑P3:照明总容量;cosφ:电动机的平均功率因数,cosφ=0.75;k1、k2、k3:需要系数,k1=0.7,k2=0.65,k3=0.95;k:同时使用系数,k=0.9。∴P=[(90+20+63+8+4+20+12+6+9.5+24+3.5+40+10+25)´0.7¸0.75+80´0.65+(20+50+32)´0.95]´0.8=460.4´0.9=414(kVA)所以现场业主提供电容量需要414KVA。现场有一500KVA电源,满足要求。4.2.2现场施工平面布置1、现场办公室在施工现场设置施工现场办公室,保证施工管理人员的使用。并按公司CI形象进行设计。2、养护室、警卫室在主入口处设警卫室,次入口处不设警卫室,此入口只在浇筑混凝土时才开启,剩余时间长期关闭。现场设置混凝土标养室,供施工期间使用3、临时厕所临时厕所设在生活区及现场区,附设化粪池,专人进行清扫,保证施工现场的文明施工。4、工人生活区122
现场设置工人生活区,与作业区相对隔离,满足工人的日常生活饮食需要,具体位置参见第八章施工总平面布置图,4、清洁池为满足市政环卫部门对市容清洁要求的规定,现场主大门处设置沉淀池,主要满足材料运输车出场的清洗,尽量减少对城区路道的污染。5、现场道路、料场为满足施工过程中大型运输车行驶的需要,施工现场道路为15m宽硬化道路,整个现场地面、路面全部硬化。生活区及办公区前铺设方砖,每天有工人负责办公区、生活区、施工现场的清扫工作,保证施工现场规矩整洁。6、现场材料堆放见第八章施工总平面布置图,第五章主要的施工方法5.1流水段的划分:根据工作量大小及本工程平面布局的特点,将本工程施工段落划分为:地下二、三层分为六个施工段,地下一层至地上五层分为四个施工段,六层以上分为三个施工段。122
流水段划分布置图:5.2大型机械选择5.2.1大型机械选择:1.大型挖掘机的选择挖掘机需要配合喷锚护壁施工,考虑喷锚护壁施工的特点,挖掘机的工作效率要比只挖土时效率要底,计划50天完成挖土方工程,平均每天挖2600m3,因此,挖掘机选择日挖土量满足2600m3的挖掘机即可。所以我们根据施工面积大,施工紧,我们选用三台挖掘机,同时根据土方卸场的距离暂定20辆斯太尔自缷车。2、塔吊的选择:由于主楼和裙楼面积较大,所以选定三台塔吊。其中为裙楼(五层)服务为两台,设置在建筑物外侧;为主楼(十四层)服务1台,设置在建筑物122
内,主楼高度为60米,根据加上基础深度为13米,总共高度为73米,超过塔吊的高度应超过自由高度,需要附墙固定。根据建筑物的长度和周边施工现场的材料码放位置,我们选择塔臂长度为55米。裙楼塔吊臂端起重量要达到1.0t,最大起重量达到6t,主楼塔吊的臂端起重量要达到1.6t,最大起重量达到10t,臂长为60米。3、混凝土拖式输送泵的选择据以往的施工经验、建筑面积66383㎡、工期只有2年的工程,3台塔吊的负荷比较大,因此,增加混凝土拖式输送泵的数量,使塔吊不参与地下结构施工的混凝土浇筑工作,来降低塔吊的负荷。场内安置两台拖式输送泵,,本工程预拌混凝土输送主要采用拖式混凝土输送泵,混凝土量大的时候,如果需要,可以调混凝土汽车泵车协助浇筑。考虑混凝土浇筑量,地下结构施工选择2台拖式混凝土输送泵加1台汽车泵,地上结构选择2台拖式混凝土输送泵。大型机械选择项目机械名称机械型号数量进、退场日期基础阶段大型挖掘机32006.11.10~2007.2.15自卸车202006.11.10~2007.2.15塔吊QTZ551022007.3.15~2007.9.30塔吊ST601412007.3.15~2007.11.30拖式混凝土泵22007.1.5~2007.10.31结构阶段塔吊QTZ551022007.3.15~2007.9.30塔吊ST601412007.3.15~2007.11.30拖式混凝土泵22007.1.5~2007.10.31翻斗车32007.5.10~2007.7.10装修阶段室外电梯22007.9.1~2008.9.15122
5.3主要施工方法5.3.1测量放线5.3.1.1主楼平面控制:本工程有地下室,地下室标高控制点在基槽坡上,采用下吊钢尺的办法,对基坑开挖及地下室标高位置进行控制,对于高层建筑物±0.00以上的采用柱边上引至施工层,对于轴线控制地下室采用从坡上下引方式,对于±0.00以上楼层采用在建筑物首层内布置内控点,激光准直仪法垂直引上。(1)在开挖土方前,需将规划局放的轴线定位点引至建筑物开挖槽线的外侧。并进行保护,轴线控制桩一般都选择在不宜人员、机械经过和碰到的地方,而且要多做一些控制桩,以免有的控制桩毁坏。控制桩的保护方法,用木桩砸入土内50cm,外露10cm,然后在木桩周围浇筑混凝土30cm高,与桩头水平,固定好后,确保桩体不移动,然后将轴线控制点引测到桩头上。并且在施工过程中,经常查看这些轴线控制桩。(2)采用测量精度2”级、测距精度2mm+2ppm的全站仪,根据首级控制进行校测。在首层放线验收后,应将控制轴线引测至建筑物内。根据施工前布设的控制网基准点及施工过程中流水段的划分,在建筑物内做内控点,埋设在首层相应偏离轴线1米的位置。基准点的埋设采用10cm×10cm钢板,钢针刻划十字线,钢板通过锚固筋与首层楼面钢筋焊牢,作为竖向轴线投测的基准点。基准点周围严禁堆放杂物,向上各层在相应位置留出预留洞(15cm×15cm)。(3)竖向投测前,应对首层基准点控制网进行校测,校测精度不宜低于建筑物平面控制网的精度,以确保轴线竖向传递精度。(4)轴线控制点的投测,采用激光准直仪,先在底层基点处架设激光准直仪,调校到准直状态后,打开激光电源,就会发射和该点铅垂的可见光束。然后在楼板开口处用接收靶接收。通过无线对讲机调校可见光的光斑直径,达到最佳状态时,通知观测人员逆时针旋转准直仪,这样在接收靶处就可见到一个同心圆(光环),取其圆心作为向上的投测点,并将接收靶固定。同样的办法投测下一个点,保证每一施工段至少2-3个点,作为角度及距离校核的依据。控制轴线投测至施工层后,应组成闭合图形,且间距不得大于所用钢尺长度。122
(5)施工层放线时,应先在结构平面上校核投测轴线,闭合后再测设细部轴线。5.3.1.2轴线竖向投测的允许误差:高度(m)允许误差(mm)每层3H£30m530m5mm,相邻成排安装高度相差>2mm,各房间内插座谎不应>10mm。2)传输系统设备安装:并土无源器件用木螺丝固定在箱内底板上,要求摆放合理、端正;将有源器件用木螺丝固定在箱内底板上靠近电源的地方并用双色线接地,接地电阻应<4Ω;要求箱内各器件之间应留出操作余量。3)信号测试:当系统调试完毕应测试各终端的电平值是否符合设计要求以确保收视质量。5.3.18:通风与空调5.3.18.1空调水系统简介:1、夏季空调集中冷源设在地下三层制冷(热)机房,内有离心式冷水机组三台,每台制冷量为1934千瓦。冷冻水供水温度7℃,回水温度12℃。冷却水供水温度32℃,回水温度37℃。冷冻机房内设有冷冻水循环泵及冷却水循环泵各3台,其中各有一台备用。冬季空调集中热源由市政管网提供一次热水95oC-70oC,通过2台水-水热交换器产生60oC-50oC二次热水,由3台热水循环水泵供给各用户,其中一台备用。2、冷冻水系统为两管制系统,风机盘管水系统各分路回水管设平衡阀。空调机回水支管上设电动调节阀,风机盘管回水支管上设电动二通阀。5.3.18.2通风及防排烟系统简介1、空调通风系统:客房采用风机盘管加独立新风系统及新风换气系统。地下一层为中央空调系统,由3台新风空调机提供冷热风量。一层、二层为风机盘管系统加新风系统。三、四、五为中央空调系统,每层由3台新风空调机提供冷热风量。2、防排烟系统:1)全楼共有8个排烟系统lPY-1和PY-2负责地下1层和1-5层商场通风排烟。lPY-3负责6-14层写字楼通风排烟。lPY-4、5、6负责地下二层车库通风排烟。lPY-7负责地下三层车库防火区(一)通风排烟。lPY-8负责六级人防物资库(平时汽车库)平战结合通风排烟。2)122
全楼共有19个防烟加压系统。其中JY-9、JY-11设在楼梯间的正压送风系统,每个风口增设自动启闭阀。当一层以上某层有火情时,一层以上所有送风口开启。当地下一层某层有火情时3)全楼共有9个补风系统BF-1补风系统负责地下一层防火区一;BF-9补风系统负责地下一层防火区二;BF-8补风系统负责地下一层防火区三;BF-2补风系统负责地下二层防火区一;BF-5补风系统负责地下二层防火区二;BF-7补风系统负责地下二层防火区三;BF-3补风系统负责地下三层防火区一;BF-4补风系统负责地下三层防火区二;BF-6补风系统负责地下三层防火区三。4)六级人防物资库通风系统为平战结合使用,平时按车库通风排烟使用,战时按六级物资库使用。5.3.18.3通风工程施工方法和技术措施本工程通风管道系统复杂,工程量大,施工前施工人员要认真审阅图纸,分清不同用途通风管道,采用不同壁厚镀锌钢板及不同的加工工艺。用料规格要求符合规范和设计要求,为节省材料、方便施工,风管加工时,不合格品不得进入下一道工序,要求质检人员和班长严格把关,风管成品要按系统及排管顺序统一编号,为下一步安装创造有利条件。122
1、通风空调工程施工工艺流程施工准备风管制作支、吊架(部件)制作风管及部件安装空调水管道安装水管试压管道冲洗风管保温刷漆设备安装单机调试系统运转系统联调阀件、风口安装管道防腐保温2、风管安装(1)本工程通风系统,安装过程中要与其他专业密切配合,每层每段的安装最佳起点由专业工程师和班组长一起确定,以节约人力、提高工作效率。(2)图纸中风管标高为风管底标高。安装前要到现场实测,保证风管安装轴线和标高准确。风管安装前应检查现场结构预留孔洞的位置、尺寸是否符合图纸要求,有无遗漏现象。(3)明装风管垂直安装,垂直度的允许偏差不超过2mm/m,总偏差不应大于20mm。(4)风管穿越墙壁和楼板,风管安装、保温完成后,风管和墙壁或楼板之间的间隙应使用防火柔性材料密实填充。3、阀部件和风口的安装122
(1)系统中部件与风管连接主要采用法兰连接形式,其连接要求和所用垫料与风管连接相同。(2)阀门安装完毕后,应在阀体外部明显地标出开关方向及开启程度。保温风管系统应在保温层外设法做标志,以便调试和管理。(3)风口的安装a、各类送回风口、新风口,安装在墙面或吊顶上,风口安装要与土建装饰工程配合进行,保证质量和美观。风口位置待二次装修时定,要求土建在吊顶风口处安木框,以便于风口位置正确,木框尺寸由通风专业人员提供。b、安装要求位置、标高准确。外露表面无损伤。携带调节装置的风口应保持启闭调节灵活。安装前应把风口擦拭干净。风管路测定孔应用不易锈蚀的材料制作,孔口应能严密封闭,测定孔与风管或空气处理室的结合部位应不漏风、不渗水。测定孔位置与设计协商后定。4、风管保温(1)空调系统的新风管、送风管、新风系统的新风管、进风系统的新风管用橡塑难燃B1级复合隔热材料(复合不然铝箔)保温(δ=25毫米)。(2)风管及配件经检验合格后方可保温,保温前风管表面要擦拭干净。保温胶要涂抹均匀,为了保证牢固性,保温胶涂抹后停5分钟再粘贴保温板。各保温结构应牢固,表面平整,圆弧均匀,无断裂、缝隙和松驰现象,要特别注意弯头和三通的保温质量。(3)法兰接口处应用与管件相同的保温材料封严。5、法兰连接风管施工工艺(1)风管大边尺寸≤630mm可采用插条连接风管;风管大边大于630mm而又小于等于1200mm可采用拱板法兰连接。(2)由于无法兰连接风管的刚度不及法兰连接风管,故其支吊架数目在规范(GBJ50243-2002)要求基础上增加支、吊架。(3)插条所采用的板材厚度应大于风管板材厚度1#。6、风机盘管安装(1)材料要求:风机盘管的结构型式、安装型式、出口方向、进水位置应符合设计安装要求。安装所使用的主料和辅助材料规格、型号应符合设计规定,并具有出厂合格证。122
(1)作业条件:风机盘管和主、辅材料已运抵现场,安装所需工具已准备齐全,且有安装前检测用的场地、水源、电源。建筑结构工程施工完毕,屋顶做完防水层,室内墙面、地面抹完。安装位置尺寸符合设计要求,空调系统干管安装完毕,接往风机盘管的支管预留管口位置标高符合要求。(2)操作工艺l风机盘管安装前应检查每台电机壳体及表面交换器有无损伤、锈蚀等缺陷。l风机盘管应每台进行通电试验,机械部分不得摩擦,电气部分不得漏电。l风机盘管应逐台进行水压试验,试验强度应为工作压力的1.5倍,定压后观察2~3min,压力不得下降。l卧式吊装风机盘管吊架安装平整牢固,位置正确。吊杆不应自由摆动,吊杆与托盘相联应用双螺母紧固找平找正。l要保证风机盘管机组安装的水平度,绝对不能有倒坡,影响凝结水的排放,造成漏水。l冷热媒水管与风机盘管连接宜采用承压金属软管,软管承压能力与风机盘管相同。紧固时应用扳手卡住六方接头,以防损坏铜管。凝结水管宜软性连接,软管长度一般不大于300㎜。材质宜用透明胶管,并用喉箍紧固,严禁渗漏,坡度应正确,凝结水应畅通地流到指定位置。凝结水盘不得倒坡,应无积水现象。l风机盘管同冷热媒管连接,应在管道系统冲洗排污后进行连接,以防堵塞热交换器。l122
风机盘管同冷、热媒管连接,供、回水管道上应安装闸阀或截止阀,以调节水量及检修时切断水源,且应在管道系统冲洗排污后进行连接,以防堵塞热交换器。l与风机盘管连接的管道均需保温,避免能量损失和夏季出现结露现象。l安装结束后,手动盘车,转动平稳且没有机械摩擦等杂音、供应电源正确后方可送电运转。l在水系统的最低处安装泄水阀,最高处安装放气阀。系统运行前,先将系统和设备内空气放空。5.3.18.4空调水系统施工方法和技术措施1、管道连接形式所有设备,阀部件(焊接类阀部件除外)与管道的连接均需采用可拆卸式连接方式。钢管的连接方式根据设计要求,焊接钢管采用焊接、镀锌钢管采用丝接,法兰连接采用石棉橡胶垫作垫层。技术要求如下:(1)螺纹连接:1)螺纹应端正、清楚、完整、光滑,不得有毛刺、乱丝、断丝和缺丝长度不得超过螺纹长度的10%。2)螺纹连接时,应在管端螺纹外面敷上填料,用手拧入2-3扣,再用钳于一次装紧,不得倒回,装紧后应留有螺尾。螺尾长度控制在2-3扣方符合施工质量要求。3)管道连接后,应把挤到螺纹外面的填料消除掉,填料不得挤入管腔,以免阻塞管路。4)螺纹连接的填料选用铅油麻丝或白厚漆。(2)法兰连接:1)材料检验:供安装用法兰其尺寸偏差应符合现行国家标准,材质应符合设计要求。2)装配技术要求:法兰与管子焊接装配时,法兰端面与管子中心线相垂直,管子插入平焊法兰密封面应留出一定距离,一般以法兰厚度的一半为宜,最多不超过法兰厚度的2/3,以便内口焊接。122
3)安装技术要求:法兰连接时应保持平行,不得用强紧螺栓的方法消除偏斜。法兰垫片应符合标准,不允许使用斜垫片或双层垫片,使用石棉橡胶垫或橡胶垫等软垫片时,周边应整齐,垫片尺寸与法兰密封面相符。法兰连接应使用同一规格螺栓,安装方向一致,紧固螺栓应按正确顺序进行,对称均匀,松紧适度,紧固后外露长度不大于2倍螺距。螺栓紧固后应与法兰紧贴,不得有楔缝,需加垫圈时,每个螺栓所加垫圈不得超过1个。为了便于装拆,法兰与支架边缘或建筑物距离一般应不小于200mm,不允许装在楼板,墙壁或壁式套管内。(3)管道焊接:1)管道焊接必须遵守管道焊接规范有关技术要求。2)焊接前对所使用的管材及焊接材料必须进行查核,确认实物与合格证件相符方可使用。3)为保证焊透,对厚壁管材,要开坡口,坡口的加工可采用氧气割坡口的方法,但必须将氧化铁铁渣清除干净,并将凸凹不平处磨平整,坡口管子对接V型坡口参数要求表:接头尺寸壁厚(mm)间隙(mm)钝边(mm)坡口角度(度)5-81.5-2.51-1.560-708-122-31-1.560-65注:d≤4mm管子对接如能保证焊透可不开坡口。4)对于焊缝位置:直管段两环缝问距不小于100mm;环焊缝与支、吊架,建筑物的距离不小于300mm。5)焊缝要自然冷却不得骤冷。2、管道支吊架的选用、制作、安装:支吊架的选用,必须考虑管道的稳定性,强度和刚度要求,尽量采用较简单的结构,以节省钢材和便于制作安装,(支吊架形式规格参考91SB1暖气工程第76页-121页及国标S161)。管道在不允许有任何位移的地方,应设置固定支架,固定支架要生根在牢固的建筑结构上,在管道上无垂直位移或垂直位移很小的地方,可装设活动支架。在一条管路上应在适当位置设置防晃支架,以避免管道摆动。钢管水平安装支架最大间距见下表。公称直径(mm)1520253240122
管子规格(mm)D18×3D25×3D32×3.5D38×3.5D45×3.5支架间距(mm)不保温2.533.544.5保温1.5222.53公称直径(mm)506580100125管子规格(mm)D57×3.5D76×3.5D89×4D108×4D133×4支架间距(mm)不保温5666.57保温3464.57公称直径(mm)150200250管子规格(mm)D159×4.5D219×6D273×8支架间距(mm)不保温8910保温678对于管井,根据其分布形式在每层穿楼板处,设槽钢支架。单根管线常用吊架规格参见下表管子公称直径152025324050材料规格管卡扁钢螺栓30×330×330×330×330×330×3M8M8M8M10M10M10吊杆圆钢ф8ф8ф8ф10ф10ф10管子公称直径6580100125150材料规格管卡扁钢螺栓40×540×550×550×550×5M10M10M12M12M16吊杆圆钢ф10ф10ф12ф12ф16单根管线常用角钢U形螺丝支架规格管子公称直径1520253240保温25×425×430×435×440×4122
角钢横梁规格不保温25×425×430×430×430×4U形螺丝规格M8M8M8M10M10管子公称直径506580100125角钢横梁规格保温40×450×565×465×6[8不保温30×440×445×450×5[8U形螺丝规格M10M10M10M12M12管子公称直径150200-250角钢横梁规格保温[8[10不保温[8[10U形螺丝规格M14M14支吊架安装前,应进行外观检查,外形尺寸及形式必须符合要求,不得有漏焊或各种焊接缺陷。支吊架安装位置、标高应正确,要保证管道的标高、坡向,安装要平整牢固,管子与支架接触良好,一般不得有间隙。3、管道安装管道布置要严格按图纸施工,位置,标高,坡向准确。特别是冷凝水管道的坡向要能保证冷凝水的顺利排放,安装好后要做冲水试验。管道对口焊接前,要将对口管道内、外壁清理干净,两管道应在同一条直线上,管端偏差<1.5mm。管道焊接后要认真自检、自查。保温管道支吊架必须设木托,厚度与保温层厚度相同。4、阀部件安装安装所有阀门前,应按设计核对型号,并进行清洗、试压,按出厂压力试压不渗漏后,方可按介质流向确定其安装方向进行安装。阀门安装前应检查其填料,其压紧螺栓须有足够的调节余量。122
法兰或螺纹连接的阀门应在关闭状态下安装;对焊阀门焊接时阀门不宜关闭,防止过热变形。水平管段上的阀门,其阀杆一般应安装在上半周范围内。安装铸铁阀门时,应避免强力连接或受力不均引起的损坏。阀门的安装位置不应妨碍设备、管道及阀门本身的安装和检修,并排布置的阀门最好错开布置,如无法错开其手轮间净距不得少于100mm。5、管道系统试压和清洗试压:1)管道系统施工完毕,经检查符合设计要求之后,要进行水压试验,试验压力按设计要求和规范进行。2)试压前,应编制固定的试验方案,并报请有关部门批准。3)试压前应将不能参与试压的系统、设备、仪表及管道附件等加以隔离,加置盲板的部位应有明显标记和记录。4)试验用水采用自来水。系统注水时,应将空气排尽,如试压环境温度小于5度,应采取防冻措施。5)试压时,应缓慢升压,达到试验压力后,停压10分钟,以无漏泄,压降小于0.02MPa为合格。6)试验过程中如遇泄漏,不得带压修理,消除缺陷后,应重新试压。7)试压完毕后,应及时拆除所有临时盲板,核对记录,并填写系统试压记录。清洗:1)管道系统强度试验合格后,应分层进行清洗。2)清洗主要采用自来水冲洗,以清除管道内的焊渣等杂物。3)冲洗前,应将系统中不宜参加冲洗的设备、仪表、阀件加以妥善处理,并在冲洗后复位。4)水冲洗时,系统内流速应不小于1.5m/s,以出口处的水色和透明度与入口处目测一致为合格。5)冲洗时(除有色金属管道外),应用木锤敲打管子,对焊缝,死角和管底等部位重点敲打,但不得损伤管子。6)排水管应接入可靠的排水沟中,并保证排泄畅通和安全。7)管道冲洗后应将水排尽,对于冬季不能投入使用的系统,应用压缩空气或氮气吹干。6、管道保温122
根据设计要求,空调供回水管、凝结水管均需保温。保温形式:空调水管采用橡塑难燃B1级复合保温材料(不燃铝箔),管径≤100mm厚度为30mm,管径70-100mm厚度为25mm,管径125-250mm厚度为40mm,管径≥250mm厚度为50mm,凝结水保温厚度为15mm。室外管道保温,外要包0.5厚镀锌铁皮。地下车库保温采用不燃材料。要特别注意阀部件的保温质量。要求保温牢固,粉刷均匀,外表美观。7、空调水系统设备安装锅炉、冷水机组、冷却塔、分水器、集水器、热交换器及水泵的就位:首先要根据图纸核对设备基础,与图纸核对无误后,将设备用倒链吊起后水平下放至正确位置就位。设备的起吊要遵守有关安全规定。风机盘管、新风机组的吊装应平整牢固,位置准确,吊杆不应自由摆动。吊杆与托板相连处,应使用双螺母紧固找平正,并进行接水盘充水试验,保证无积水现象。5.3.19电梯:详见专项施工方案第六章主要施工管理措施6.1保证工期措施:6.1.1建立完善的生产计划保证体系6.1.1.1建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面、保证工程进度的关键。本项目的计划体系将以日、周、月、年和总控计划构成工期计划为主线,并由此派生出设计进度计划、独立承包商招标计划和进场计划、技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障计划等一系列计划,在各项工作中做到未雨绸缪,使进度计划管理形成层次分明、深入全面、贯彻始终的特点。6.1.1.2人、财、物的保障122
1、项目经理具有总承包施工经验和能力和项目经理部的其他人员均从事工程管理多年的各类专业人才,在人员配备方面在最大程度上满足工程施工需要。2、我们除具备强大的总部对项目实施和管理进行支撑、服务和控制外,还具有由门类齐全、实力强大的专业化公司形成的施工保障能力,同时具备组装和组合社会优良资源的经验和能力。3、我们本身拥有强大的施工机械设备资源,包括门类齐全、性能先进的各类施工机械设备、测量仪器设备、检验试验设备,能满足该工程的需要。6.1.2控制进度计划的分级与编制为科学合理地安排施工先后顺序以及充分说明工程施工计划安排情况,根据我公司多年施工总承包实践总结出具有实际操作的多级计划管理体系,即:1、一级总体控制计划(以横道图形式编制)表述各专业工程的各阶段目标,提供给业主和业主代表、监理、设计和总相关承包商,采用计算机进行计划管理,实现对各专业工程计划实施监控及动态管理,本次投标提供一级总控计划(初步)。2、二级进度控制计划以专业工程的阶段目标为指导,分解成该专业工程的具体实施步骤,以达到满足一级总体控制计划的要求,便于对该专业工程进度进行组织、安排和落实,有效控制工程进度。3、三级进度计划是以二级进度计划为依据,进一步的分解二级进度控制计划进行流水施工和交叉施工的计划安排,一般是以月度的形式提供给业主和业主代表、监理、设计和相关承包商及其基层管理人员,具体控制每一个分项工程在各个流水段的工序工期。4、周计划、日计划是以文本形式和横道图的形式表述作业计划,计划随工程例会下发,并进行检查、分析和更正。通过日计划确保周计划、周计划确保月计划、月计划确保阶段计划、阶段计划确保总体计划实施。把阶段目标计划考核分解到每一日、每一周。122
所有计划管理均采用计算机进行严格的动态管理,从而不折不扣地实现预期的进度目标,达到控制工程进度的目的。6.1.3各级生产计划的落实方式在项目施工之初,先编制材料的进场计划,根据材料的进场计划,由总公司负责三大主材的总体采购与进场。其余的施工材料由项目部负责采购。施工过程中的辅料由劳务分包队伍进行采购。采购材料的程序:公司采购材料:由项目填写材料单报公司材料科,由材料科负责采购;项目部采购材料:由工地技术人员提料,经项目经理签字,材料员进行材料进场;劳务分包采购材料:由劳务分包自己负责提料采购,但是材料质量由总包负责检查、验收。6.1.4缩短工期的技术措施:1、编制有针对性的施工组织设计、施工方案和技术交底“方案先行,样板引路”是我公司施工管理的特色,本工程将按照方案编制计划制定详细的、有针对性和可操作性的施工方案,从而实现管理层和操作层对施工工艺、质量标准都能够做到熟悉和掌握,使工程施工有条不紊的按期保质完成。施工方案覆盖面要全面,内容要详细,配以图表、图形,作到图文并茂、形象、生动,从而调动操作层学习施工方案的积极性。2、采用流水施工项目根据工程工期要求和阶段目标要求,采用小流水施工方式进行组织施工。节拍均衡流水施工方式是一种科学的施工组织方法,其思路是使用各种先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实现节拍的均衡流水,在实际施工中,我公司将根据各阶段施工内容、工程量以及季节的不同,采用增加资源投入,加强协调管理等措施满足流水节拍均衡的需要。6.1.5组织与协调的方式:1、加强与政府部门和社会各方面的协调122
在这方面我单位历来非常重视,与工程所在地政府和各方都建立了良好的关系。对于本工程,我们将与当地政府部门和社会各方密切联系,为工程的顺利开展奠定外部基础。在施工过程中,外界影响生产的因素很多,我公司将设置专门的负责人和行政部,加强对公安交通、市政、供电供水、环保市容等政府机构和单位的协调,取得政府及相关部门机构的支持,同时加强和周边居民的交流,把解决扰民工作做在开工之前,一劳永逸地解决扰民和民扰问题。为保证施工生产的正常进行创造良好的外部环境。2、加强与业主、监理、设计方的合作和协调,积极主动地为业主服务我公司将从工程大局出发,积极协助业主的工作,包括处理好与政府部门的关系、协助完成各独立承包商、材料设备的选择和招标工作,与业主、设计、监理以及各独立承包商之间建立起稳定、和谐、高效和健康的合作关系,加强工程各方的配合与协调,使现场发生的任何问题都能够及时迅速地解决,为工程施工创造良好的环境和条件。6.2.保证质量的措施6.2.1.质量保证体系建立质量管理体系122
6.2.2.各种制度以保证工程质量。1.质量责任制:坚决落实质量责任制度,质量是每个建筑工作人员进行工程施工的前提和基础,所以必须落实质量责任制度。2.三检制:工程施工实行“三检制”,认真抓好班级的自检、交接检工作,设立专职质检员,进行专项检查,督促班组的自检及填写自检记录。3.样板制:在工程施工过程中,必须落实“样板制”,样板制能从样板抓质量,样板合格后,才能进行大面积的施工。4.奖罚制:在工程施工过程中,必须执行奖罚制度,通过奖罚,才能调动工人的质量意识,从经济角度来制约工程质量。5.质量信息反馈制:在工程施工中,如出现质量问题,那就需要进行整修与下一次施工时的预防,同时要将信息反馈到各个施工管理人员,以便全部施工人员对该质量问题提起高度重视。6.2.3.落实各项质量管理制度制定制度是前提,关键是落实,如未落实,相当于未制定,所以各项质量管理制度必须严格落实。122
落实各项质量管理制度首先由项目经理通过例会形式传达各项质量管理制度,并由施工技术人员带头,进行制度的实施。6.3技术管理措施:6.3.1.技术管理责任制:在施工过程中,技术工作走在工程的前面,如技术工作不到位,那工程施工就无法展开,工程进度也就无法保证,技术管理制度首先由项目经理任命项目总工,由项目总工,主抓本工程的技术,项目总工下面有技术负责人和技术员,具体技术工作由技术负责人和技术员来落实与实施。6.3.2.各种技术管理制度:1、图纸会审制:首先未进行施工前,要进行图纸会审,通过图纸会审来将施工问题集中解决掉,这样会减少施工过程中的技术问题。并能提前2、设计交底制:图纸出现了新工艺,新材料的推广,要有设计人员进行交底。3、施工交底制:在施工过程中每个工序都要对工人进行交底,形成交底制度。4、试验管理制:工程试验能测量反映本工程所使用的材料的质量以及施工的质量,所以我们将安排专人进行试验工作,并由技术负责人经常对试验员的工作进行检查。5、技术资料管理制:施工过程中的技术资料必须报监理审批,然后由资料员统一收集整理,并归档。6.3.3.新技术、新材料的推广应用与管理工作:本工程涉及诸多新技术、新材料,其中包括:预应力倒扁梁楼盖的施工(属于建筑科学研究院的专利产品)、基础大体积混凝土(长度为102.9m×74.9m)无后浇带施工等等。新技术、新材料、新工艺参看4.1.4。122
推广新技术、新材料在施工、钻研、学习的过程中,可提高管理人员的技术水平,并有意识地培养专业技术干部对新技术的掌握,通过施工组织设计的手段,将技术干部培养成具有技术特点的专业技术干部。通过一个或几个同类新技术项目,将施工经验及心得,写成论文(心得),将该成果存档,以供以后施工使用。6.4.保证安全措施6.4.1.安全管理制度与管理办法:1、安全生产责任制:制定好各级人员,各职能部门的安全责任制,使企业的安全生产层层有人负责,事事有人管理,做到齐抓共管,责任分明。2、安全技术交底制:根据安全措施要求和现场实际情况,各级管理人员需亲自逐级进行书面交底,经接受交底人签字确认后方可进入现场施工。3、班前检查制:区域责任工程师和专业责任工程师必须督促与检查施工方、专业分公司对安全防护措施是否进行了检查。4、脚手架、大中型机械设备、外用电梯安装实行验收制,凡不经验收的一律不得投入使用。5.周一安全活动制,经理部每周一要组织现场全体人员进行安全教育,以上一周安全方面存在的问题进行总结,对本周的安全重点和注意事项作必要有交底,使广大工作能心中有数,从意识上提高警惕。6.定期检查与隐患整改制:经理部每周要组织一次安全生产检查,对查出的安全隐患必须定措施、定时间、定人员整改,并作好安全隐患整改消项记录。7.持证上岗制:特殊工种必须持有上岗操作证,严禁无证操作。6.4.2安全协议书:每个分包的劳务队伍进场前都必须与总承包单位签定安全协议书,以便于总承包、劳务分包共同对工人进行安全管理。6.4.3安全生产教育与培训计划:培训对象培训内容培训人计划时间全体管理人员及班组长项目部安全保证体系文件及项目部有关规章制度2006年11月上旬122
电工操作规程和技能(JGJ46—2005)2006年12月上旬全体管理人员及班组长安全检查评分标准(JGJ59-99标准)2006年12月上旬混凝土工操作规程和技能2006年12月中旬钢筋工操作规程和技能(包括钢筋机械)2006年12月中旬木工操作规程和技能(包括木工机械)2006年12月中旬全体管理人员及班组长安全保证体系运行一段时间后的评价及DGJ08-903-2003规范学习2007年2月下旬各班组职工(分班组进行)DGJ08-903-2003规范学习2007年3月上旬塔式起重机操作规程和技能(GB5144-2006)2007年3月中旬架子工操作规程和技能新规范新工艺JGJ130-20012007年3月中旬水电工操作规程和技能2007年3月中旬电焊工操作规程和技能2007年3月下旬全体管理人员及班组长项目部有关规章制度和各岗位责任制的学习2007年4月上旬全体管理人员及班组长安全保证体系运行一段时间后的评价及DGJ08-903-2003规范学习2007年5月上旬各班组职工(分班组进行)DGJ08-903-2003规范学习2007年5月中旬全体管理人员及班组长安全检查评分标准(JGJ59-99标准)2007年6月上旬项目部职工防暑降温季节性安全知识2007年6月上旬项目部职工防台、防汛基本知识2007年6月中旬钢筋工操作规程和技能(包括钢筋机械)2007年7月上旬122
木工操作规程和技能(包括木工机械)2007年8月中旬砌筑工操作规程和技能2007年9月上旬人货电梯操作规程和技能(GB10055-1996)2007年9月中旬油漆工操作规程和技能2007年10月下旬粉刷工操作规程和技能2007年10月下旬混凝土工操作规程和技能2007年10月下旬全体管理人员及班组长安全保证体系运行一段时间后的评价及DGJ08-903-2003规范学习2007年12月中旬各班组职工(分班组进行)DGJ08-903-2003规范学习2007年12月中旬机操工操作规程和技能2008年2月上旬防火领导小组消防知识2008年3月下旬塔式起重机操作规程和技能(ZBJ80012-89、GB5144-94)2008年4月上旬人货电梯操作规程和技能(GB10055-1996)2008年4月中旬全体管理人员及班组长安全保证体系运行一段时间后的评价及DGJ08-903-2003规范学习2008年5月下旬各班组职工(分班组进行)DGJ08-903-2003规范学习2008年5月下旬架子工操作规程和技能新规范新工艺JGJ130-20012005年6月上旬水电工操作规程和技能2008年6月上旬粉刷工操作规程和技能2008年7月中旬油漆工操作规程和技能2008年7月中旬122
6.5.消防措施6.5.1项目部消防责任制:项目部简直消防责任制,各管理人员要按项目部所部署的职责,认真履行,确保消防工作完成。6.5.2消防责任协议书:劳务分包进场后,总包单位立即与分包单位签定消消防责任协议书,这样可通过协议形式,约束劳务分包公司。6.5.3消防管理制度:1.项目部必须建立安全防火工作领导小组。由项目经理亲自主抓,并配有一名专(兼)职安全防火干事具体负责日常工作。2.健全安全防火规章制度。挂牌施工,责任到人,定期检查,严格奖罚,做好记录。对限期内难以整改的各种隐患,必须采取果断措施死看死守,绝对保证不发生任何问题。3.对新进工人,一定要先培训教育后上岗工作,并签定《安全生产责任状》,否则不准进场工作。4.根据现场情况,按归要求现场建筑物四周布置8个消火拴,具体位置见施工总平面图5.易燃易爆库应设在施工现场和生活区30m以外的地方,设专人主管并配有明显的警示板牌和足够的灭火器材。易燃易爆作业,必须执行公安部、国家消防局制定的“十不准”。否则,不准作业。6.现场作业,生活用火,必须执行按级动火审批制度,办理动火证后方可动火,安全、环境检查管理处设有专人主管,配有足够的灭火器材。6.6.环保措施我们将依据GB/T24001-(1996)/122
ISO14001-(1996)环境管理标准和我公司环保手册,建立环境管理体系,制定环境方针、环境目标和环境指标,配备相应的资源,遵守法规,预防污染,节能减废,实现施工与环境的和谐,达到环境管理标准的要求,确保施工对环境的影响最小,并最大限度地达到施工环境的美化,选择功能型、环保型、节能型的工程材料设备,不仅在施工过程中达到环保要求,而且要确保本工程成为使用功能完备的绿色建筑。认真贯彻执行建设部及关于施工现场文明施工管理的各项规定。使施工现场成为干净、整洁、安全和合理的文明工地。6.6.1环保责任制贯彻国家、地方有关环保方面的法律、法规,并能更好地执行环保管理措施,并能让每个人都能对环保负起责任,特指定环保责任制,从每个的分工,来促进环保意识。将环保工作做到实处。6.6.2防止对自然环境污染、大气污染的具体措施。1、对混凝土浇筑要加强防止遗撒的管理,混凝土浇筑完后现场必须清理干净。2、在出场大门处设置车辆清洗冲刷台,车辆经清洗和苫盖后出场,严防车辆携带泥沙出场造成道路的污染。3、施工现场厕所设沉淀池,将厕所污物经过沉淀后排入市政的污水管线。4、混凝土浇筑完毕清洗所用的废弃水、生活污水经初步沉淀后排入市政污水管线,定期将池内的沉淀物清除。5、加强对现场存放油品和化学品的管理,对存放油品和化学品的库房进行防渗漏处理,采取有效措施,在储存和使用中,防止油料跑、冒、滴、漏污染水体。6、施工阶段,定时对道路进行淋水降尘,控制粉尘污染。7、水泥和其他易飞扬物、细颗粒散体材料,安排在库内存放或严密遮盖,运输时要防止遗洒、飞扬,卸运时采取码放措施,减少污染。8、现场内根据现场具体情况交通路面和物料堆放场地铺设硬化路面,做到黄土不露天。6.6.3防止对噪音污染的具体措施。1、现场混凝土振捣采用低噪音混凝土振捣棒。122
2、现场严格控制强噪声作业,对混凝土输送泵、电锯等强噪音设备,以隔音棚遮挡,实现降噪。3、模板、脚手架在支设、拆除和搬运时,要轻拿轻放,上下、左右有人传递。4、使用电锯切割时,应及时在锯片上刷油,且锯片送速不能过快。5、使用电锤开洞、凿眼时,应使用合格的电锤,及时在钻头上注油或水。6、塔吊指挥配套使用对讲机来降低起重工的吹哨声带来的噪音污染。7、木工棚、钢筋加工场及高噪音设备实行封闭式隔音处理。6.6.4、废弃物管理1.施工现场设立专门的废弃物临时贮存场地,废弃物应分类存放,对有可能造成二次污染的废弃物必须单独贮存、设置安全防范措施且有醒目标识。2.废弃物的运输确保不散撒、不混放,送到政府批准的单位或场所进行处理、消纳。3.对可回收的废弃物做到再回收利用。4.建筑结构内的施工垃圾清运,采用搭设封闭式临时专用垃圾道运输或采用容器吊运或袋装,严禁随意凌空抛撒,场内杂物、落叶严禁焚烧,施工垃圾应及时清运,并适量洒水,减少粉尘对空气的污染。6.6.5公共卫生管理1、为美化环境,在出入口和围墙边进行绿化和摆放盆花。2、在主大门口明显处设置标牌,标牌写明工程名称、建筑面积、建设单位、设计单位、施工单位、工地负责人,开工日期、竣工日期等内容,字迹书写规范、美观,并经常保持整洁完好。3、现场道路进行硬化处理。4、宿舍及各班组分担区必须保持清洁,不得有污水、垃圾。每日上工前必须指派专人清扫干净。5、工人宿舍门窗符合标准、床铺搭设合理、物品摆放整齐、遵守宿舍管理制度,健康条件良好,要建立健康值班制度。每间宿舍不得超过20人。宿舍要保暖、采光、通风并具有防暑、防毒、防蚊虫等防护措施。122
6、生活区宿舍、食堂门前必须设置带盖垃圾污水桶,严禁残汤剩饭和污水乱泼乱倒。7、食堂要干净清洁,食堂的灶台、墙壁要粘贴瓷砖(高度不低于1.6),食堂内要吊棚,打水泥地面,墙面刷白涂料。生火设施一律采用液化气罐或电加热器,设排气设施。8、炊事员每年必须经市防疫部门体检,持《健康证》方可从事食堂工作。保持个人健康,身着白大褂,头戴健康帽。9、食堂工作人员下班后应及时将门上锁,防止坏人入内,确保食品安全,保障施工人员的身体健康。6.7文明工地管理措施施工现场环保及文明施工执行北京市文明工地标准要求。严格按照北京市有关环境保护有关通知、规定进行管理施工。控制好现场降噪扬尘,合理布置施工现场,做好道路硬化、做到黄土不露天。对生产、生活污水进行三级沉淀、隔油等措施后再排入市政管线。施工时噪音过大的机械设备采取封闭隔音处理等有效措施减少噪音污染,给居民和办公人员创造一个良好的生活与办公环境。合理布置甲方和我公司的企业标识,使工地现场成为展现甲方和我公司现场管理的一个窗口。6.7.1场文明施工和环境保护管理规定1.施工现场必须落实环境与安全生产责任制,成立由工程项目负责人为首的环境与安全生产领导小组,配备专职安全环保员、文明施工监督员、工会监督员。2.门内侧要设“五牌一图”(即工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工牌和施工现场平面图)。施工现场内设置统一的安全标语及警示标志,以告诫和提醒施工人员重视环境与安全生产。3.122
工现场应做到文明施工,工完场清。按区域划分,分工负责,随时清理废物、积水。脚手板、斜道板和交通运输通道,应随时清扫。生产期间产生的各种残废料、闲置设施及施工用具不许停放或堆放现场,要及时清运出场。4.现场经常保持整洁卫生,道路平整坚实、畅通,并有排水设施车辆出入现场要清理干净,不许夹带泥砂污染市政路面,各种车辆所运输的砖、水泥、砂子、残土等散装物料不许超载,要采取遮盖措施。车辆运输必须遵守交通要求,严禁跑、冒、撒、漏。一旦发生要尽快清扫,施工垃圾要及时排出。5.工现场和临时道路应采用硬覆盖,并经常洒水,防止扬尘。施工垃圾统一集中在垃圾堆放点,及时清运。水泥等粉细散装材料应采取室内封闭堆放,或严密遮盖,卸运要采取有效措施,减少扬尘。6.工现场遵照《中华人民共和国建筑施工场界器械音限值》(GBI2523-90)制定降噪音的相应制度和措施,减小噪音污染。7.场必须设置围挡,要逐步采用钢围挡,围挡高度为2.5m。现场周围已具备公共围挡式围挡的,要平整、粉饰、美化。8.区内建筑材料、构件、料具要按总平面布局分类存放,要摆放整齐,归方码垛,并设置标识。物资仓库要做到物品摆放整齐,品种标志清楚,易燃易爆物品要做到安全保管和使用。9.在城区内及郊区、县主要街路的在建工程必须采用安全部门认、符合国家标准的密目网防护,要采用钢脚手外架内网搭设,实行主体工程满遮挡,达到立面平整,防护严密。基坑及“四口、五临边”的防护栏杆必须采用红白相间钢脚手架防护。施工现场未经部门批准,不准擅自毁坏公用树木和绿地,要充分利用出入口内外侧及生活区场地栽种草木美化场区环境。10.场的作业人员要统一服装,管理人员统一服装和胸卡,实行规范化管理。凡在建的施工现场要做到统一标语、标志警示醒目。施工现场搅拌机、卷扬机棚要统一制式,结构要美观大方。卷扬机钢丝要设置过路保护。11.现场要建立施工不扰民措施,严禁噪声扰民,禁止在规定的时间内(22122
时至次日6时)施工作业,要严格遵守国家环保规定,合理安排工期,控制噪声作业。特殊原因要求急需连续施工作业的,报请环保部门批准后方可施工。6.8.降低成本措施工程成本有五大项组成:即人工费、材料费、机械费,其它直接费与管理费用,要想控制成本,使工程成本达到规定的降低率与降低额,必须加强科学管理,提高劳动力率,具体到每一个成本项目,应有不同的措施: 1、人工费:精减施工管理人员,提高施工人员素质,加强对民工现场管理,合理安排工序格接,做到均衡施工,提高劳动率,杜绝窝工,拖工期等现象。 2、材料费:控制材料成本主要从两个方面考虑,一是价格,二是用量,价格上要货比三家,在保证质量的基础上,尽量使用价廉物美的材料,坚决制止吃回扣买高价;用量上,加强材料的科学管理,严格规范的收、发、存制度,将材料管理落实到责任人,避 3、机械使用费:加强学习,提高施工操作人员素质,努力提高机械使用率,降低机械维率。充分发挥自有机械能力,尽量减少使用外租机械化。 4、其他直接费与管理费用,积极组织施工管理人员学习专业知识,提高施工管理人员素质低管理费用。加强科学管理,减少现场各项杂费。 5、加强成本核算,设立专项核算员,对人工、材料、机械费用严格控制,提高管理水平。 6、严把质量关,尽量减少返工造成不必要的浪费。 7、合理安排工期,使之连续施工。避免因管理不善造成的误工、停工。第七章主要经济技术指标7.1.工期:本工程计划工期为2006年11月12日开工至2008年10月1日竣工,共计688个日历天。122
7.2.质量:本工程的质量目标:结构:长城金杯建筑:竣工长城杯、争创鲁班奖7.3.安全:杜绝重大伤亡事故、火灾事故和人员中毒事件的发生,轻伤频率控制在6‰以内。7.4.文明施工:本工程目标:确保“北京市安全文明施工工地”7.5.主要经济指标根据本次投标的情况,本工程的主要经济指标详见下表:序号项目指标1建筑面积65357m22建筑占地面积13333.5m23钢筋用量2000吨4水泥500吨5砂1000吨6石500吨7混凝土用量20000m38模板投入量约24000m29钢管架料投入量约50000米第八章施工总平面图8.1施工总平面图布置的原则:根据本工程的特点,现场平面布置应充分考虑各种环境因素及施工需要,布置施工现场时应遵循以下原则:122
1、现场平面随着工程施工进度进行布置和安排,阶段平面布置要与该时期的施工重点相适应。2、平面布置应充分考虑好施工机械设备、办公、生活、道路、现场出入口、临时堆放场地等进行优化合理布置。3、施工临时材料堆放应尽量设在垂直运输机械覆盖的范围内,避免发生二次搬运。4、中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围。5、临电电源、电线敷设要避开人员流量大的楼梯及安全出口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。6、本工程要重点加强安全、环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。7、控制粉尘设施排污、废弃物处理及噪声设施的布置。8、设置便于大型运输车辆通行的现场道路并保证其通畅。122
您可能关注的文档
- 国优鲁班奖)医院综合楼装修施工组织设计
- 31144_14980_行政综合楼施工组织设计全面、鲁班奖)
- xx工业厂房施工组织设计--鲁班奖施工组织设计
- [上海]文化中心甲级剧场空调施工组织设计创鲁班奖)_secret
- [河南]行政综合楼施工组织设计全面、鲁班奖)[1]
- 中建八局三亚喜来登主体施工组织设计鲁班奖
- 北京某大型自行车馆金属屋面施工组织设计(大跨度双曲面网壳结构 鲁班奖_secret
- 北京某超高层商业中心施工组织设计(250m 长城杯 鲁班奖
- 北京某超高层建筑幕墙工程施工组织设计(长城杯 鲁班奖 330m高下篇
- 北京某高层办公楼施工组织设计(鲁班奖 长城杯金杯 钢骨组合框架 总承包
- 北京某高层综合楼施工组织设计(创鲁班奖_secret
- 天洋新城高层住宅工程施工组织设计(鲁班工程
- 安徽某办公楼幕墙工程施工组织设计(黄山杯 鲁班奖
- 幕墙施工组织设计(152米 鲁班奖_secret
- 文化艺术中心施工组织设计(鲁班奖第二部分
- 无锡某高层大酒店投标施工组织设计(扬子杯 鲁班奖_secret
- 最新--东泰大厦施工组织设计鲁班奖 (修复的2015.6.6
- 某工业厂房施工组织设计--鲁班奖施工组织设计
