呼伦贝尔施工进度计划报审表

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

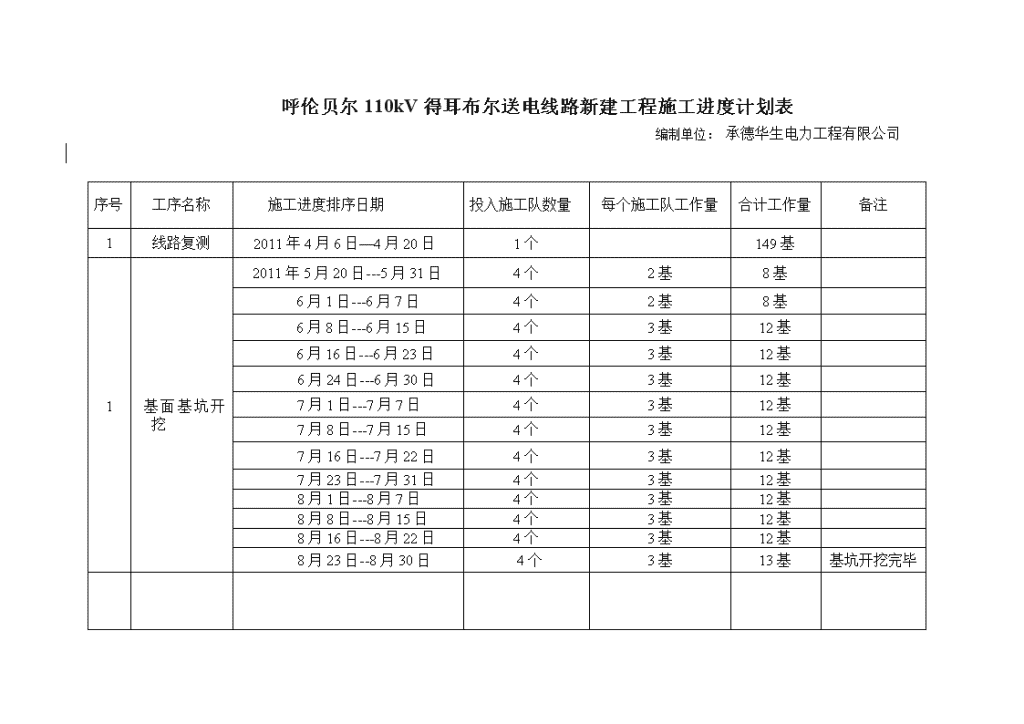

呼伦贝尔110kV得耳布尔送电线路新建工程施工进度计划表编制单位:承德华生电力工程有限公司序号工序名称施工进度排序日期投入施工队数量每个施工队工作量合计工作量备注1线路复测2011年4月6日—4月20日1个149基1基面基坑开挖2011年5月20日---5月31日4个2基8基6月1日---6月7日4个2基8基6月8日---6月15日4个3基12基6月16日---6月23日4个3基12基6月24日---6月30日4个3基12基7月1日---7月7日4个3基12基7月8日---7月15日4个3基12基7月16日---7月22日4个3基12基7月23日---7月31日4个3基12基8月1日---8月7日4个3基12基8月8日---8月15日4个3基12基8月16日---8月22日4个3基12基8月23日--8月30日4个3基13基基坑开挖完毕 序号工序名称施工进度排序日期投入施工队数量每个施工队工作量合计工作量备注2基础浇注6月10日---6月16日4个2基8基6月17日---6月23日4个2基8基6月24日---6月30日4个3基12基7月1日---7月7日4个3基12基7月8日--7月14日4个3基12基7月15日--7月21日4个3基12基7月22日--7月30日4个3基12基8月1日--8月7日4个3基12基8月8日--8月14日4个3基12基8月15日--8月21日4个3基12基9月1日--9月7日4个3基12基9月8日---9月14日4个3基12基9月15日--9月21日4个3基13基基础浇注完毕 序号工序名称施工进度排序日期投入施工工队数量每个施工队工作量合计工作量备注3铁塔组立2012年3月1日—3月7日3个2基6基3月8日—3月14日3个2基6基3月15日—3月21日3个2基6基3月22日—3月28日4个2基8基3月29日—4月4日5个3基15基4月5日—4月11日5个3基15基4月12日—4月18日5个3基15基4月19日—4月25日5个3基15基4月26日—5月2日5个3基15基5月3日----5月9日5个3基16基5月10日----5月16日5个3基16基5月17日----5月23日5个3基16基铁塔组立完毕4放紧线4月1日---4月15日1个1耐张段1段4月16日---4月30日1个1耐张段1段5月1日---5月15日1个1耐张段1段5月16日---5月31日1个2耐张段2段6月1日---6月15日2个2耐张段4段6月16日---6月30日2个2耐张段4段7月16日---7月31日2个2耐张段4段8月1日---8月15日2个2耐张段4段8月16日---8月31日2个2耐张段4段放紧线完毕 序号工序名称施工进度排序日期投入施工工队数量每个施工队工作量合计工作量备注5附件安装4月16日---4月30日4个1耐张段1段5月1日---5月15日4个1耐张段1段5月16日---5月31日4个2耐张段2段6月1日---6月15日4个2耐张段4段6月16日---6月30日4个2耐张段4段7月16日---7月31日4个2耐张段4段8月1日---8月15日4个2耐张段4段8月16日---8月31日4个2耐张段4段9月1日---9月15日4个2耐张段4段附件安装完毕序号工程名称施工进度排序日期投入施工队数量每个施工队工作量合计工作量备注6接地安装6月1日—7月15日4个19基76基7月16日—8月31日4个18基73基接地安装完毕7自检消缺8月20日—8月31日4个19基76基9月1日—9月20日4个18基73基自检消缺完毕8验收移交9月25日—9月30日验收移交完毕
