• 31.72 KB
  • 2022-06-16 12:16:49 发布

2019xx某酒店装饰装修施工方案(鲁班奖)_secret

  • 31页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

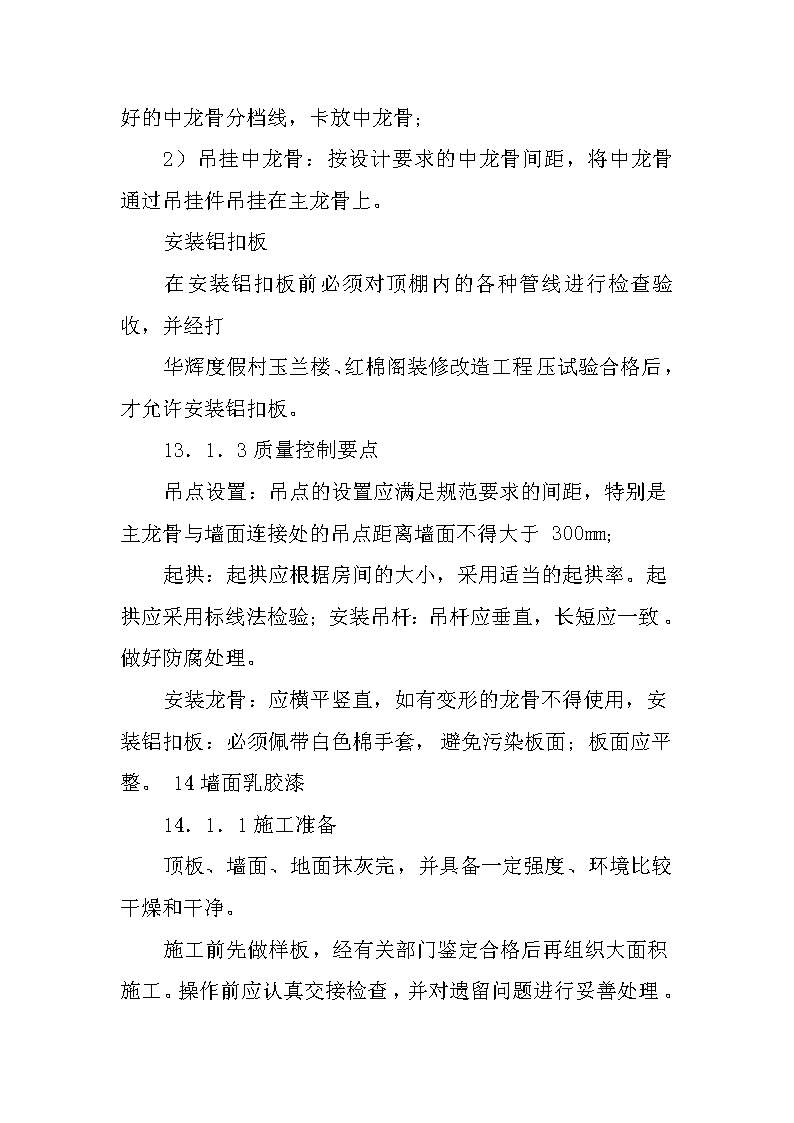

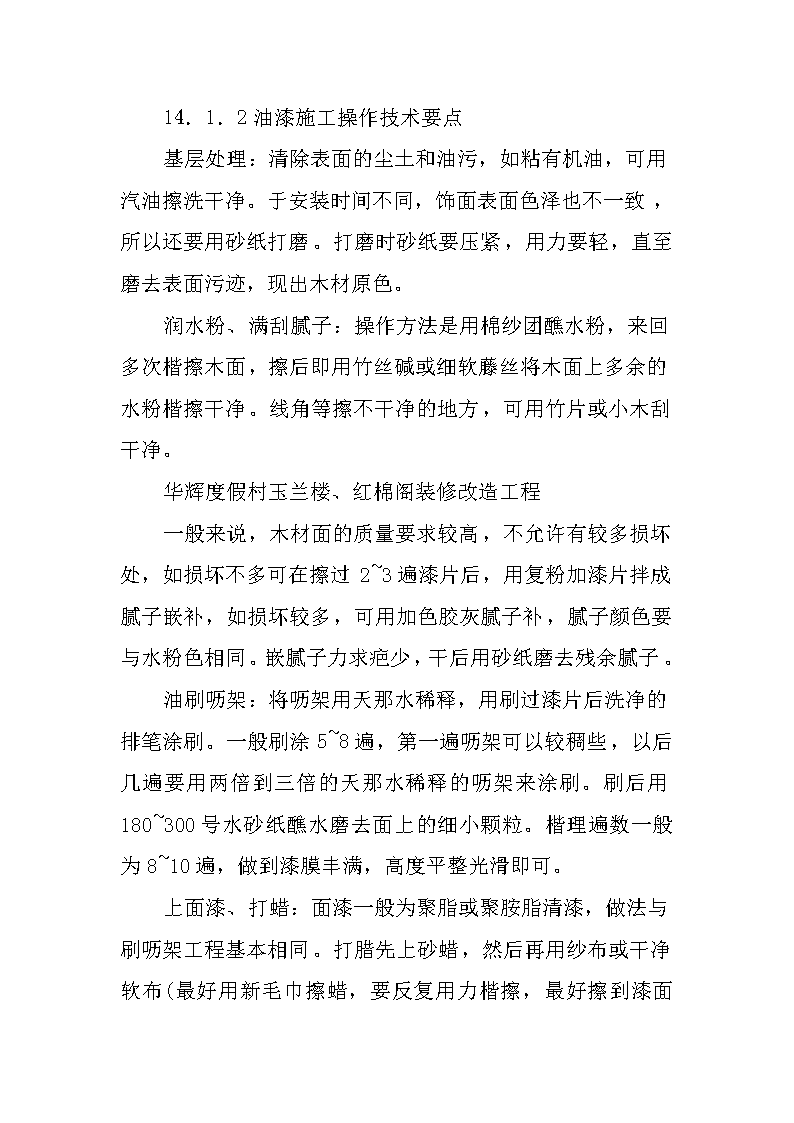

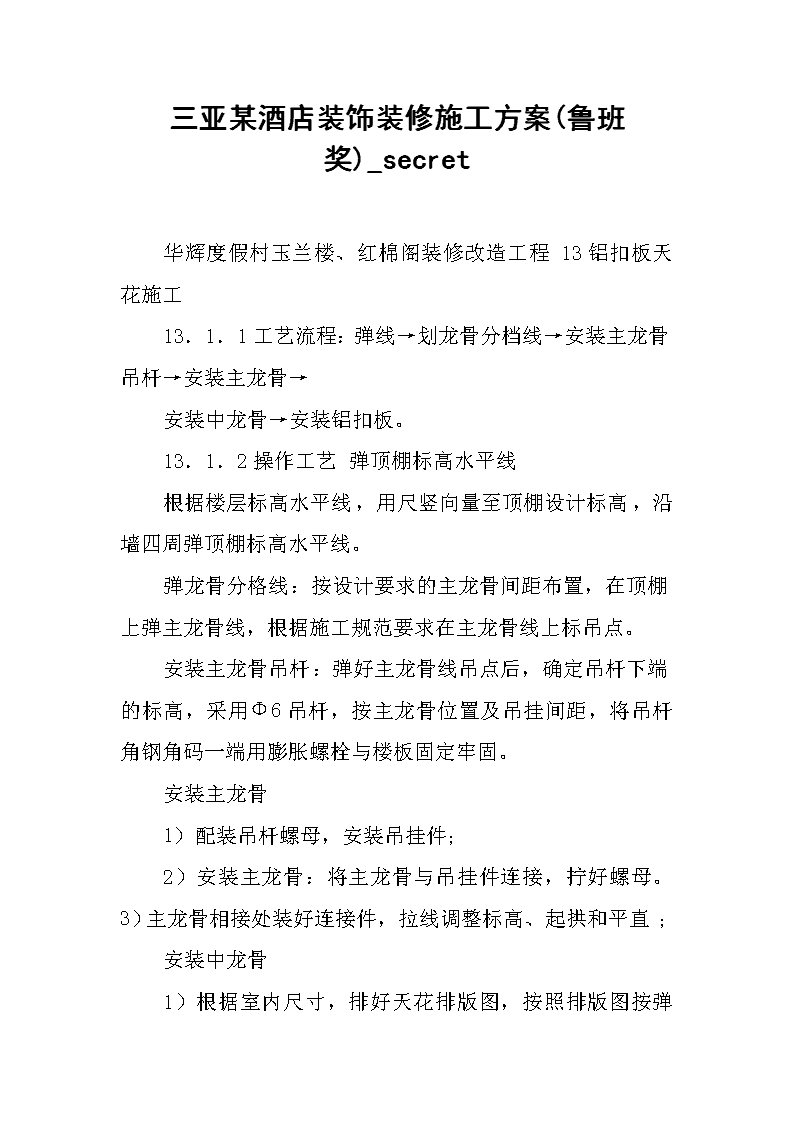

三亚某酒店装饰装修施工方案(鲁班奖)_secret  华辉度假村玉兰楼、红棉阁装修改造工程13铝扣板天花施工  13.1.1工艺流程:弹线→划龙骨分档线→安装主龙骨吊杆→安装主龙骨→  安装中龙骨→安装铝扣板。  13.1.2操作工艺弹顶棚标高水平线  根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙四周弹顶棚标高水平线。  弹龙骨分格线:按设计要求的主龙骨间距布置,在顶棚上弹主龙骨线,根据施工规范要求在主龙骨线上标吊点。  安装主龙骨吊杆:弹好主龙骨线吊点后,确定吊杆下端的标高,采用Φ6吊杆,按主龙骨位置及吊挂间距,将吊杆角钢角码一端用膨胀螺栓与楼板固定牢固。  安装主龙骨  1)配装吊杆螺母,安装吊挂件;  2)安装主龙骨:将主龙骨与吊挂件连接,拧好螺母。3)主龙骨相接处装好连接件,拉线调整标高、起拱和平直;  安装中龙骨   1)根据室内尺寸,排好天花排版图,按照排版图按弹好的中龙骨分档线,卡放中龙骨;  2)吊挂中龙骨:按设计要求的中龙骨间距,将中龙骨通过吊挂件吊挂在主龙骨上。  安装铝扣板  在安装铝扣板前必须对顶棚内的各种管线进行检查验收,并经打  华辉度假村玉兰楼、红棉阁装修改造工程压试验合格后,才允许安装铝扣板。  13.1.3质量控制要点  吊点设置:吊点的设置应满足规范要求的间距,特别是主龙骨与墙面连接处的吊点距离墙面不得大于300mm;  起拱:起拱应根据房间的大小,采用适当的起拱率。起拱应采用标线法检验;安装吊杆:吊杆应垂直,长短应一致。做好防腐处理。  安装龙骨:应横平竖直,如有变形的龙骨不得使用,安装铝扣板:必须佩带白色棉手套,避免污染板面;板面应平整。14墙面乳胶漆  14.1.1施工准备  顶板、墙面、地面抹灰完,并具备一定强度、环境比较干燥和干净。  施工前先做样板,经有关部门鉴定合格后再组织大面积施工。操作前应认真交接检查,并对遗留问题进行妥善处理。   14.1.2油漆施工操作技术要点  基层处理:清除表面的尘土和油污,如粘有机油,可用汽油擦洗干净。于安装时间不同,饰面表面色泽也不一致,所以还要用砂纸打磨。打磨时砂纸要压紧,用力要轻,直至磨去表面污迹,现出木材原色。  润水粉、满刮腻子:操作方法是用棉纱团醮水粉,来回多次楷擦木面,擦后即用竹丝碱或细软藤丝将木面上多余的水粉楷擦干净。线角等擦不干净的地方,可用竹片或小木刮干净。  华辉度假村玉兰楼、红棉阁装修改造工程  一般来说,木材面的质量要求较高,不允许有较多损坏处,如损坏不多可在擦过2~3遍漆片后,用复粉加漆片拌成腻子嵌补,如损坏较多,可用加色胶灰腻子补,腻子颜色要与水粉色相同。嵌腻子力求疤少,干后用砂纸磨去残余腻子。  油刷呖架:将呖架用天那水稀释,用刷过漆片后洗净的排笔涂刷。一般刷涂5~8遍,第一遍呖架可以较稠些,以后几遍要用两倍到三倍的天那水稀释的呖架来涂刷。刷后用180~300号水砂纸醮水磨去面上的细小颗粒。楷理遍数一般为8~10遍,做到漆膜丰满,高度平整光滑即可。   上面漆、打蜡:面漆一般为聚脂或聚胺脂清漆,做法与刷呖架工程基本相同。打腊先上砂蜡,然后再用纱布或干净软布(最好用新毛巾擦蜡,要反复用力楷擦,最好擦到漆面有些发热,面上的微小颗粒和纹路都擦平整,用干净布楷干净。  14.1.3乳胶漆施涂操作技术要点  基层处理:首先将表面起皮及松动处清理干净,将灰渣铲干净,然后将表面扫净。  刮腻子:遍数可表面平整程度决定,一般为两遍,第一遍用抹灰钢光匙横向满刮,一刮板紧接着一刮板,接头不得留槎,第二遍用抹灰钢光匙竖向满刮,干燥后用砂纸磨平并扫干净。  刷漆:乳胶漆使用前应搅拌均匀,调校稀释度,涂刷时,从一头开始,逐渐向另一头推进,要上下顺刷,互相衔接,后一排笔紧接前一排笔,避免出现干燥后接头。待第三遍乳胶漆干燥后,复补  华辉度假村玉兰楼、红棉阁装修改造工程腻子,腻子干燥后用砂纸磨光,清扫干净。  14.1.4质量标准  涂料工程等级和材料品种质量应符合设计要求和国家标准规定。  大小面均无透底、留坠、皱皮分色裹楞,颜色一致无刷纹,装饰线、分色线平直(拉5m线检查,不足5m拉线检查),光亮足,无挡手感,五金、玻璃洁净。  14.1.5产品保护措施   刷涂料前,要先清理好周围环境。涂料干燥前,应防止雨淋、尘土沾污和热空气的侵袭。  每遍涂料刷完后,都应将门窗用风钩勾牢或用木楔固定,防止扇框涂层粘结,影响质量和美观,同时防止门窗扇玻璃损坏。  墙柱表面的乳胶漆未干前,室内不得清扫地面,以免尘土粘污墙柱面,干燥后也不得往墙柱面泼水,以免沾污。15木饰面油漆工程  15.1.1施工准备  基层处理:清扫,起钉子,除油污,刮灰土,刮时不要刮出木毛并防止刮坏扶灰面层,并用纸砂打磨一遍。  刷底子油:刷清漆一遍。  抹腻子:腻子的重量配合比为石膏粉20kg,熟桶油7kg,水适量,待操作的清油干后,将钉孔、裂缝、节疤以及棱色裂缺处,用  华辉度假村玉兰楼、红棉阁装修改造工程石膏油腻子刮抹平整。  磨纸砂:腻子干透后,用1号砂纸打磨,磨完后应打扫干净,并用潮布将磨下的粉末擦干净。  刷第二遍油漆:油漆的颜色符合设计要求,其稠度以达到覆盖底,不流淌,不显刷痕为准,厚薄均匀。   待油漆干后,对于底腻子收缩或残缺处,再用石膏腻子修补、磨光。  刷第二遍油漆:刷油漆方法同前,但于调和漆黏度较大,涂刷要多刷多理,要注意刷油饱满,刷油动作要敏捷,不流不坠,光亮均匀,色泽一致。  15.1.2施工条件  温度宜保持均衡,不得突然变化且通风良好。湿作业已完成并具备一定的强度,环境比较干燥。一般油漆施工时的环境温度不宜低于+10℃,相对湿度不宜大于60%。  大面积施工前事先做样板间,经有关质量部门检查鉴定合格后方可组织班组进行大面积施工。  木基层表面含水率一般不宜大于12%。  基层处理:首先将木门窗基层面上的灰尘、锈斑、胶迹等用刮刀刮除干净,然后用1号以上的砂纸顺木纹打磨,直至光滑为止。  润色油:用大白粉24kg,松香水16kg,熟桐油2kg等混合搅拌成色油粉。用棉丝蘸油粉反复涂于木材表面,擦进木材鬃眼内,然后用麻布擦净,线角用竹片除去余  华辉度假村玉兰楼、红棉阁装修改造工程  目录  1.编制依据.........................................1   1.1工程施工图纸.............................................11.2工程应用的主要规范、规程.................................11.3工程应用的主要图集.......................................21.4工程应用的主要法规.......................................31.5其他文件.................................................3  2.工程概况.........................................4  2.1总体简介.................................................42.2建筑设计简介:...........................................4  2.2.1主要建筑参数:......................................42.2.2主要工程做法........................................5专业设计简介:............................................7  2.3.1给排水系统..........................................7 2.3.2电气系统............................................72.4工程典型平面图...........................................7  2.4.1标准层平面图........................................72.5工程特点与施工难点.......................................7  2.5.1工程工期紧、装修标准高..............................72.5.2施工准备工作繁重....................................82.5.2施工组织难度大、协调配合难度大。....................9  3.施工部署........................................9  3.1指导思想及管理目标.......................................9  3.1.1指导思想............................................93.1.2管理目标............................................9 3.2施工组织管理及职责......................................10  3.2.1施工组织机构:.....................................103.2.2项目部领导管理职责.................................10  华辉度假村玉兰楼、红棉阁装修改造工程  3.3施工部署原则及总体施工顺序..............................12  3.3.1施工总体部署.......................................123.4各分项资源配置..........................................13  3.4.1主要劳动力安排.....................................133.4.2施工机械设备及试验仪器配备.........................133.4.3主要施工材料.......................................153.5施工组织协调的方式......................................15  3.5.1制定图纸审查、设计交底制度.........................153.5.3制定专题讨论会议制度...............................15   4.施工准备.......................................16  4.1施工技术准备............................................16  4.1.1一般性准备工作.....................................164.1.2计量、测量、监测、试验等器具配置计划...............164.1.3技术工作计划.......................................164.2施工现场准备............................................17  临时供水.............................................18  5.主要施工方法...................................18  5.门窗安装.................................................18  5.1.1施工准备...........................................185.1.2工艺流程...........................................18 5.1.3施工工艺...........................................185.1.4质量标准...........................................195.2隔墙安装................................................23  5.2.1工艺流程...........................................235.2.2施工要点...........................................235.3防水工程................................................245.4暖卫工程................................................24  6墙面抹灰.................................................256.1.1工艺程序...........................................25  华辉度假村玉兰楼、红棉阁装修改造工程   基层处理→打巴出柱抹护角→润湿墙面→抹底糙灰→抹踢脚线底糙灰→抹踢脚线中层糙灰→插入天棚、地面施工→润湿墙面→抹罩面灰256.1.2施工要点...........................................25  16.质量保证体系..................................48  16.1质量控制标准...........................................4816.2质量保证体系...........................................49  16.2.1质量策划及资源配置................................4916.2.2质量保证措施......................................49  17.主要施工管理措施..............................54  17.1消防保卫措施...........................................5417.2环保管理措施...........................................5517.3文明工地管理措施.......................................56  17.3.1施工现场管理措施..................................56 17.3.2垃圾清运..........................................5717.3.3环境卫生管理......................................5717.4降低成本措施...........................................60  18.主要经济技术指标..............................60  18.1工期指标...............................................6018.2质量目标...............................................6018.3文明施工目标...........................................6018.4消防目标...............................................6018.5环保目标...............................................61  19.验收及保修....................................61  19.1验收................................................... 61  19.1.1工程交付验收具备的条件............................6119.1.2验收前的准备工作..................................6119.1.3交工验收的标准....................................6219.1.4验收依据..........................................6219.1.5竣工资料整理......................................62  华辉度假村玉兰楼、红棉阁装修改造工程  19.2保修...................................................63  20.竣工回访和质量保修计划........................6321.附图及附表....................................63  华辉度假村玉兰楼、红棉阁装修改造工程  1.编制依据1.1工程施工图纸图纸类别图纸名称装饰装修施工图建筑装饰电气工程施工图给排水工程施工图1.2工程应用的主要规范、规程序号123456789类别国家地方国家国家国家国家行业行业行业规范、规程名称工程测量规范建筑工程施工测量规程 建筑装饰装修工程质量验收规范建筑防腐蚀工程施工及验收规范编号GB50026-20XXDBJ01-21-20XXGB50210-20XXGB50212-20XX  建筑防腐蚀工程质量检验评定标准GB50224-20XX建筑内部装修设计防火规范GB50222-20XX建筑工程饰面砖粘结强度检验标准JGJH0-20XX建筑工程饰面砖粘结强度标准值金属工程技术规范JGJ/100-20XXJGJ133-20XX民用建筑工程室内环境污染控制规GB50325-20XX10国家范  华辉度假村玉兰楼、红棉阁装修改造工程  层上均匀刷一道素水泥浆,随刷随铺用20mm-30mm厚1:3干硬性水泥砖灰作粘结层。板块安放后,用橡皮锤敲击,既要达到铺设高度,又要使砂浆粘结层平整密实,待水泥砂浆灰沉降均匀后,从新取起石材,空灰处补上干灰压实,再均匀浇一道1:10素水泥浆,铺上石材,用橡皮锤敲平,控制好石材之间缝隙为1mm,且缝隙平直不弯曲,石材表面平整度在以内。11.1.3施工工艺  1、对色编号:石材地面铺设前,应对材料进行试拼对色、拼花、编号,以对号入座,试拼后,要保证地面石材前后左右的花纹,颜色基本一致,纹理通顺,接缝严密吻合,角度垂直,线条顺直。  2、基层修补:检查基层平整情况,偏差较大的应先凿平和修补,并将基层清扫干净。   3、找水平、弹线,在素混凝土找平层上贴水平灰饼,弹线找中找方,并找出拼花板的位置,施工前一天洒水,湿润基层。  4、铺设顺序:弹线后应先铺若干条干线作为基准,起标筋作用,一般先厅中线往两侧采取退步法铺贴。  5、铺贴:按照弹线位置拉通线将板块依线平稳放下,用木锤或橡皮锤垫木轻击,使砂浆振实,缝隙宽度、平整度满足要求后,揭开板块,在其背后批白水泥一道,再正式铺贴,轻轻敲击、找直找平。  6、铺设中,随时用水平尺和楔形塞尺检查板块间的接缝高低差,发现问题及时处理,以满足质量要求。  华辉度假村玉兰楼、红棉阁装修改造工程  7、将地面及缝隙清理干净,用美纹纸带将每一条缝粘贴起来,以防止缝隙污染发黑。  8、养护:板材铺设24小时后,应洒水养护1-2天,以补充砂浆在硬化过程中所需要的水分,保证板材与砂浆粘结结实牢固,养护期3天之内禁止踩踏。  9、补缝:地面养护期过后,撕掉美纹纸将板缝清理干净,然后用同种颜色的物质进行补缝,要求缝隙饱满、基本无色差。  10、打腊:采用进口蜡水专业保洁公司进行地面打腊保护。11、质量满足下列标准:  项目表面平整度缝格平直度接缝高低差板块间隙宽度≯允许偏差(MM)1形塞尺 21观察检查直,板块无裂纹,掉角和缺陷石材的品种、质量符合设计要求,面层与小锤轻击和观察检查5M线,直尺直尺、楔形塞尺直尺检测方法2M长水平垂直测量仪,楔表面洁净,图案清晰,色泽一直,周边顺华辉度假村玉兰楼、红棉阁装修改造工程基层粘结牢固,无空鼓11.1.4施工质量保证措施  1、所选用的材料必须符合国家有关材料要求和选用标准,并提供产品合格证。  2、颜色必须符合要求,不得有裂纹或缺楞掉角的缺陷或其它质量问题。  3、表面整洁,颜色一致,接缝均匀,图纹拼花自然。  4、铺设干硬后,再用筛过的细砂扫缝密实,面层用干布擦干净。5、板材铺设24小时后,应浇水养护1-2次,养护期为7天。6、整个石材地面全部结束后,用2M长水平垂直测量仪(设备允许误差为正负),楔形塞尺(设备允许误差为正负)拉5M线,不足5M拉通线、直尺等检测进行检查。12轻钢龙骨石膏板天花施工  12.1.1吊顶施工前,应在上一工序完成后进行。对于原有孔洞应填补完整,无裂漏现象。  12.1.2对上工序安装的管线应进行工艺质量验收;所预留出口、风口高度应符合吊项设计标高。  12.1.3施工工艺流程   弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项验收。  12.1.4主要施工技术措施  华辉度假村玉兰楼、红棉阁装修改造工程  弹线:根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。  安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,吊点分布要均匀。  安装主龙骨:间距宜为900~1200mm,主龙骨用与之配套的龙骨吊件安装。  安装边龙骨:边龙骨安装时用水泥钉固定,固定间距在300mm左右。  安装次龙骨:间距为400mm,次龙骨间距600mm。安装石膏板:石膏板与龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收轻钢骨架下面,安装石膏板。安装石膏板板用自攻螺丝固定,固定间距为150~170mm,均匀布置,并与板面垂直,钉头嵌入石膏板深度以为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。  12.1.5质量要求  石膏板吊顶要表面平整,洁净,无污染。边缘切割整齐一致,无划伤,缺楞掉角。   注意龙骨与龙骨架的强度与刚度。龙骨的接头处、吊挂处是受力的集中点,施工时应注意加固。如在龙骨上悬吊设备,必须在龙骨上增加吊点。  所有连接件、吊挂件要固定牢固,龙骨不能松动,既要有上劲,也要有下劲,上下都不能有松动。  控制吊顶的平整度:应从标高线水平度、吊点分布与固定、龙骨的刚度等几方面来考虑。标高线水平度准确要求标高基准点和尺寸要求准确,吊顶面的水平控制线应拉通线,线要拉直,最好采用尼  华辉度假村玉兰楼、红棉阁装修改造工程  龙线。对于跨度较大的吊顶,在中间位置加设标高控制点。吊点分布合理,安装牢固,吊杆安装后不松动不产生变形,龙骨要有足够的刚度。  要处理好吊顶面与吊顶设备的关系:吊顶表面装有灯槽盘、空调出风、消防烟雾报警器和喷淋头等,这些设备与顶面的关系处理不好,会破坏吊顶的完整性,影响美观,故安装灯盘与灯槽时,一定要从吊顶平面的整体性着手,不能把灯盘和灯槽装得高低不平,与顶面衔接不吻合。安装自动喷淋头、烟雾器时,必须安装在吊顶平面上,自动喷淋头必须通过吊顶平面与自动喷淋系统的水管相接。水管不能预留太短,否则自动喷淋头不能在吊顶面与水管连接,另外,喷淋头边不能有遮挡物。   吊筋应符合设计要求,吊筋顺直与吊挂件连接应符合安装规范及有关要求,使用前应进行除锈,涂刷防锈漆要均匀,表面光洁。  12.1.6成品保护  吊顶施工待吊顶内管线、设备施工安装完毕后,办理好交接后,再调整龙骨,封罩面板,并做好吊顶内的管线、设备的保护,并配合好各专业对灯具、喷淋头、烟感、回风、送风口用纸胶带、塑料布进行粘贴、扣绑保护。  骨架、饰面板及其它吊顶材料在进场、存放、使用过程中应严格管理,保证不变形、不受潮、不生锈。施工部位己安装的门窗、地面、墙面、窗台等应注意保护,防止损坏。  已装好的轻骨架上不得上人踩踏,其它工种的吊挂件不得吊于轻骨架上。  一切结构未经设计审核,不能乱打乱凿。  饰面板安装后,应采取保护措施,防止损坏、污染。  华辉度假村玉兰楼、红棉阁装修改造工程  凝结后,方可涂抹后一层。在中层的砂浆凝固之前,也可在层面上每隔一定距离交叉划出斜痕,以增强面层与中层的粘结。  7.1.5抹灰质量允许偏差不得超过下表的规定。  抹灰质量的允许偏差表允许偏差项次项目普通抹中级抹高级抹检验方法灰灰灰1表面平整542 阴、阳角用2m直尺和楔形塞尺2/42垂直检查;用2m托线板检查;3立面垂直/53用200mm方尺检查。阴、阳角4/42方正8内墙面面砖施工  8.1.1工艺程序  基层处理→抹底子灰→选砖、浸砖→排砖弹线→贴标准点→垫底尺→镶贴面砖→擦缝  8.1.2施工要点  基层处理。清理干净墙面上残存的砂浆块、灰尘、油污等,并提前一天浇水湿润,太光滑的砼基层要凿毛或用掺建筑胶水的水泥细砂浆做拉毛墙或刷界面处理剂。  打底时要分层进行,每层厚度5~7㎜。  底层灰6~7成干时,按图纸要求,结合实际和面砖规格进行排砖、弹线。  华辉度假村玉兰楼、红棉阁装修改造工程  正式镶贴前应贴标准点,用以控制整个镶贴釉面砖表面平整度。  垫底尺。计算好最下一皮砖下口标高,以此为依据放好底尺,要求水平、稳固。  面砖镶贴前,应先浸泡2h以上,取出晾干备用。镶贴时应自下向上进行,要求灰浆饱满,亏灰时,要取下重贴,要求随时用靠尺检查平整度,同时要保证缝宽一致。   镶贴完,经检查无空鼓、不平、不直后,用棉丝擦净,然后用白水泥浆擦缝,用布将缝的素浆擦匀,砖面擦净。  在清理干净的找平层上,依照室内标准水平线,校核一下地面标高和分格线。  以所弹地平线为依据,设置支撑瓷片或瓷砖的地面木托板。加木托板的目的是防止贴瓷片时应水泥浆未硬化前砖体下坠。木托板表面应加工平整,其高度为非整块瓷片的调节尺寸。整块瓷片的墙面铺贴,就从木托板开始自下而上进行。  调制糊状的水泥浆,其配合比为水泥:砂1:2(体积比),另外掺加水泥重量3-4%的108胶水。先将108胶用两倍的水稀释,然后加在搅拌均匀的水泥砂浆中,继续搅拌至充分混和为止。镶贴时,用铲刀将聚合物水泥浆均匀涂抹在瓷片或瓷砖背面,厚度不大于5mm,四周刮成斜面,按线就位后,用手轻压,然后用橡皮锤轻轻敲击,使其与底层贴紧,并注意确保釉面砖四周砂浆饱满,并用靠尺找平。  水管等处的铺贴,应先铺周围的整块砖,异形块则后铺贴。  华辉度假村玉兰楼、红棉阁装修改造工程  水管顶部的面砖被水管占去小部分,此时应用胡桃钳逐步钳掉这一小部分,一次钳得太多将造成砖的破碎。或者将瓷片先剖成二半,再钳掉圆角部分。在有脸盆镜箱的墙面,应按脸盆下水管部位为中心,往两边排砖。   沟缝应在整幅墙面贴好后进行,用清水将瓷片面擦洗干净,接缝处用于性白水泥浆或与瓷片砖相同颜色的白水泥混色浆嵌密实。并将瓷片表面擦净。  8.1.3注意事项  基层必须处理合格,不得有浮土、浮灰。  陶瓷地面砖必须浸泡后阴干,经免影响其凝结硬化,发生空鼓、起壳等问题。  镶边条的铺贴顺序,一般按墙面—阴(阳)三角条一墙面进行,即先铺贴一侧墙面瓷片,再铺贴阴(阳)三角条,然后再铺另一侧墙面瓷片,这样阴(阳)三角条比较容易与墙面吻合。  8.1.4质量标准  面层所用板块的品种、质量必须符合设计要求。面层与基层的结合(粘结)必须牢固无空鼓。  表面洁净、图案清晰、色泽一致、接缝均匀、周边顺直、板块无裂缝、掉角和缺楞等缺陷。  饰面砖粘贴前和施工过程中,均应在相同基层上做样板件,并对样板件的饰面砖粘贴强度进行检验,应符合《建筑工程饰面砖粘贴强度检验标准》的规定。  华辉度假村玉兰楼、红棉阁装修改造工程  饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求及国家现行产品标准和工程技术标准的规定。   饰面砖要求基底找平质量高,用聚合物水泥砂浆满铺满贴,并满浆勾缝封严,缝宽7~10。饰面工程应无空鼓、裂缝。9地砖工程  9.1.1工艺流程  处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。  9.1.2施工准备  墙柱饰面、天棚(天花)粉刷吊顶施工完毕。门框、各种管线、埋件安装完毕,并经检验合格。楼地面各种孔洞缝隙应事先用细石混凝土灌填密实(细小缝隙可用水泥砂灌填),并经检查无渗漏现象。  弹好+1m水平墨线,各开间中心(十字线)及花样品种分隔线。  地面砖在铺贴前一天,应浸透、晾干备用。9.1.3施工要点  基层处理:将粘结在基层上的砂浆及浆皮砸掉刷净,并用扫帚将表面浮土清扫干净。混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。之后,清净浮灰,砂浆、油渍。   定基准线:根据设计图纸要求的地面标高,从墙面上已弹好的+50cm线,找出板面标高,在四周墙面上弹好板面水平线。然后从房间四周取中拉十字线以备铺标准块,与走道直接连通的房间应拉  华辉度假村玉兰楼、红棉阁装修改造工程  通线。有图案的大厅,应根据房间长宽尺寸和地砖的规格、缝宽排列,确定各种地砖所需块数,绘制施工大样图。  地砖浸水:为确保砂浆找平层与地砖之间的粘结质量,在铺砌板块前,板块应用水浸湿,铺时达到表面无明水。  砂浆拌制:找平层用1:水泥砂浆,是保证地面平整度、密实度的一个重要技术措施。因此拌制时要注意控制加水量,拌即的砂浆以用手捏成团,颠后即散为宜,随铺随抹,不得拌制过多。  基层洒水及刷水泥浆:将地面基层表面清扫干净后洒水湿润。铺砂浆找平层之前应刷一层水灰比为左右的素水泥浆,注意不可刷的过早、量过大,刷完后立即砂浆找平层,避免水泥浆风干不起粘结作用。  铺水泥砂浆结合层及地砖:确定标准块的位置:在已确凿的十字线交叉处最中间的一块为标准块位置,标准块做为整个房间的水平及经纬标准,铺砌时应用900角尺及水平尺细致校正。确定标准块后,即可根据已拉好的十字基准线进行铺砌。   虚铺干硬性水泥浆结合层,检查已刷好的水泥浆无风干现象后,即可开始铺砂浆结合层,铺设厚度以~3cm为宜,放上地砖时比地面标高线高出3~4mm为宜,先用刮杠刮平,再用铁抹子拍实抹平,然后进行地砖试铺,对好纵横缝,用橡皮锤敲击板中间,振实砂浆上表面,如与地砖底相吻合后,满浇一层水灰比为左右的素水泥浆,再铺地砖,铺时要四角同时落下,用橡皮锤轻敲,随时用水平尺或直  华辉度假村玉兰楼、红棉阁装修改造工程  板尺找平。标准块铺好后,应向两侧和后退方向顺序逐块铺砌,板块间的缝隙宽度如设计无要求时,不应大于2mm,要拉通长线对缝的平直度进行控制,同时也要严格控制接缝高低差。安装好的地砖应整齐平稳横竖缝对齐。  铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖背面,铺贴后用橡皮棰敲实。同时,用水平尺检查校正,擦净表面水泥砂浆。  铺贴完2~3小时后,用白水泥擦缝,用水泥、砂子=1:1(体积比)的水泥砂浆,缝要填充密实,平整光滑,再用棉丝将表面擦净。  养护和填缝;地砖铺砌2昼夜,经检查表面无断裂,空鼓后,用素水泥浆填缝,并随时将溢出的水泥浆擦干净,灌2/3高度后,再用与地砖同颜色的水泥浆灌严。  贴镶踢脚板:安装前先设专人挑选,厚度须一致,并将踢脚板用水浸湿晾干。如设计要求在阳角处相交的踢脚板有割角时,在安装前应将踢脚板一端割成45角。  9.1.4注意事项   基层必须处理合格,不得有浮土、浮灰。  陶瓷地面砖必须浸泡后阴干,经免影响其凝结硬化,发生空鼓、起壳等问题。  铺贴完成后,2~3小时内不得上人。9.1.5质量标准  面层所用板块的品种、质量必须符合设计要求。面层与基层的结合(粘结)必须牢固无空鼓。  表面洁净、图案清晰、色泽一致、接缝均匀、周边顺直、板块无裂缝、掉角和缺楞等缺陷。  地漏及泛水:观察和泼水检查。坡度满足排水要求不倒泛  华辉度假村玉兰楼、红棉阁装修改造工程  水、无积水,与地漏(管道)结合处严密牢固、无渗漏。  踢脚板:用小锤轻击和观察检查。要求表面洁净,接缝平整均匀,高度一致;结合牢固,出墙厚度适宜,基本一致。  踏步、台级:观察和尺量检查。要求缝隙宽度基本一致,相邻两步高差不超过10mm,防滑条顾直。  镶边:观察或尺量检查。要求面层邻接处镶边用料及尺寸符合设计要求和施工规范规定,边角整齐、光滑。10复合木地板  10.1.1复合木地板及配套材料的材料质量要求:   复合木地板:木地板的材质必须符合国家有关标准,具有相应的质量检测报告、出厂合格证;要求地板的基层材料具有足够的强度,面层与基层粘结紧密。复合木地板应具有阻燃、防腐和无环境污染性能。  粘结胶:地板块之间的粘结胶应具相应的检测证明和合格证,无环境污染等性能指标。  底层防潮、隔声膜:在地板的下部采用防潮、隔声膜,要求其具有一定的弹性、防潮、防腐性。应具有相应的质量证明和合格证。  10.1.2施工作业环境和相关条件:  房间最大相对湿度不高于80%,且不宜做浴室、卫生间、厨房等潮湿环境的房间。  地板安装前先将地面找平,并且干燥后清理干净。如地面未做防潮处理,必须在地面铺装一层防水聚乙烯薄膜使用的复合木地板的规格符合现场和设计要求。在使用前对地板进行挑选,要求地板的纹理、色泽协调。  在墙上弹出50cm水平线。10.1.3施工技术措施  弹线:根据图纸要求在四周墙上弹出标高控制线。基层处理:在铺贴前先对基层进行清理,特别是凹凸不平的地方,使基层平整度达到要求,对地坪表面的灰尘等污物清理干净。  水泥压力板安装:用*50mm的自攻螺丝将水泥压力板固定在地面上,固定间距不大于400mm,主要目的是将地面找平。压力板之间的拼缝两侧必须采用自供螺丝固定,不得有松动现象。   铺复合木地板:在木地板下铺一层防水聚乙烯薄膜,膜与膜搭接20cm,木地板接缝处应刷专用胶固定,安装第一排木地板在靠墙处要预留8-10mm空隙,以利于通风。并且将地板的槽面靠墙一侧,在板的尾部放木楔,然后依次将板块进行拼接。当安装最后一块板时180反向,与该排其余板子舌队舌使该板紧靠墙面,如有多余,在背面作上记号后切割;在结尾的舌部均匀涂刷上足够的胶。待地板之间的胶达到强度后拆除木楔。安装踢脚板,安装踢脚板采用专用胶粘结在墙上,保证踢脚板的上口在同一标高上,并且出墙面保证厚度一致。当大面积安装复合木地板时应在15~20m见方处设立伸缩缝,用专用口板收口处理。  安装扣板:在木地板与地毯接缝处安装T型过渡扣板;与楼梯踏步接缝处安装爬梯扣板,扣板与地面用螺丝固定,地板不紧靠扣板中轴,而保留5mm的空隙。  清理保护:木地板铺贴完毕应及时进行清理,并进行修整。  华辉度假村玉兰楼、红棉阁装修改造工程  在铺装时应及时将胶清理干净,在24小时内不得上人踩踏。  10.1.4质量标准  复合木地板的材质和强度、耐磨性必须符合国家有关标准。板块之间的拼接牢固,无松动现象。   复合木地板面层光滑,无伤痕,图案清晰,颜色一致,纹理清楚。  板块之间缝隙严密,接头错开,表面洁净,拼接板块的纹理对齐。  踢脚线表面光滑,接缝严密,高度、出墙厚度一致。10.1.5成品保护  复合木地板库存在温度、湿度条件较好的条件为宜。在安装前,将原包装的地板置于铺装的环境中48小时为佳。  复合木地板存放在现场库房时应水平放置,严禁柱立地上或斜放。  地板施工完毕后封闭,严禁在24小时内上人。地板施工完后防止重物在其上敲扎。10.1.6施工应注意的质量问题地面高低差  原因分析:地面基层不平整,或基层清理不干净有杂物。防止措施:施工前认真检查地面基层,发现不平之处进行修补;地面基层清理干净。  接缝不严密  原因分析:地板本身的质量不太好,施工时没有认真对缝拼接。防止措施:施工前详细检查地板质量,按照施工技术要求操作。地板色差  华辉度假村玉兰楼、红棉阁装修改造工程  原因分析:产品材料不是同一批。 防止措施:对地板进料时必须进行检查。11施工流程  11.1.1清理基层→现场放线→弹线→做灰饼→地面铺砂浆→试铺→浇浆铺贴→勾缝养护。  11.1.2施工要点  1、施工时一般应在墙面抹灰完后进行。  2、铺设前应对块材进行试拼,先对色、拼花、编号、以便于对号入座。  3、在素砼找平层上,找水平灰饼,弹线找方找中,施工前一天浇水湿润基层。  4、弹线后先铺若干条干线作为基准,起标筋作用。  5、选板与试排:选板时,一是要看板材有无明显的硬伤和影响装效果的缺陷;二是用尺量长、宽和对角线,检查其几何尺寸及方正是否规方,并将其进行分类;三是对纹理和色彩进行分类。然后根据设计要求,规方后的实际尺寸同时还应考虑门窗、贴脸、踢脚、底层抹灰厚度及与饰面板间的灌浆间缝、板间接缝宽度,将选好的板材进行试排,试排的效果经甲方、监理及总包责任单位核验认可后,依顺序编号备用。  6、铺点前先对石材浇水湿润,阴干后备用,先做试铺,在找平
