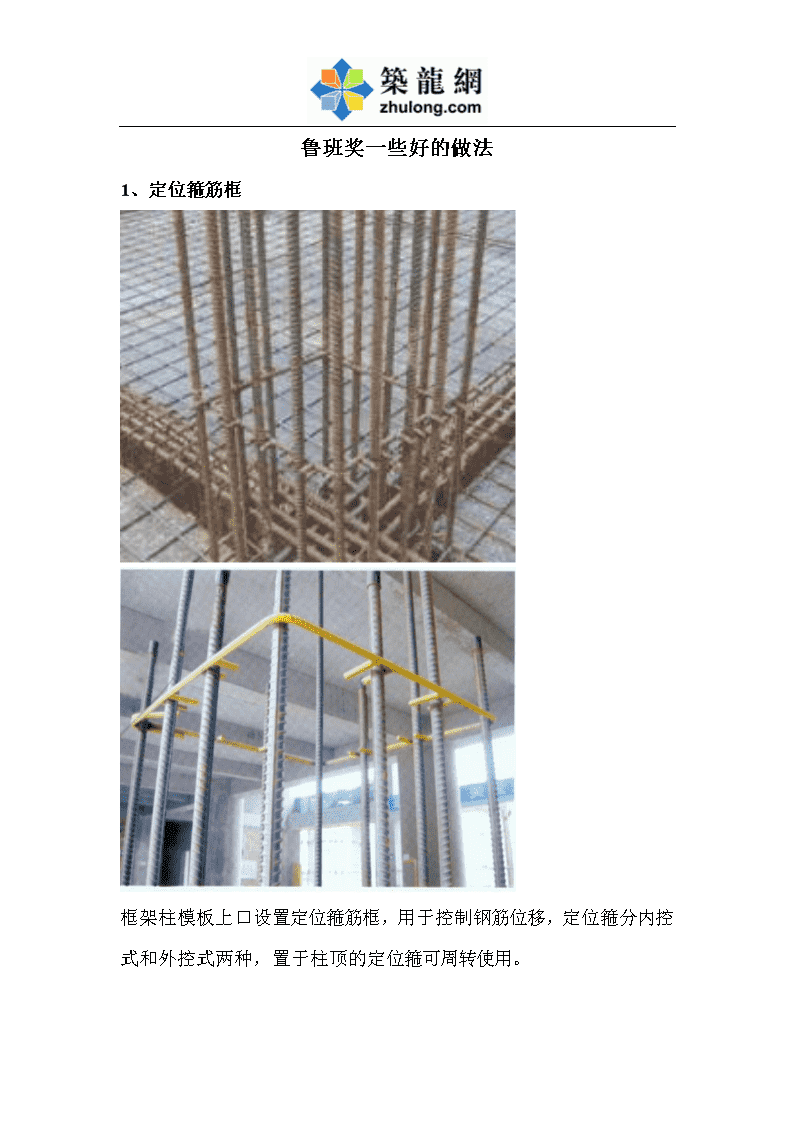

鲁班奖一些好的做法1、定位箍筋框框架柱模板上口设置定位箍筋框,用于控制钢筋位移,定位箍分内控式和外控式两种,置于柱顶的定位箍可周转使用。

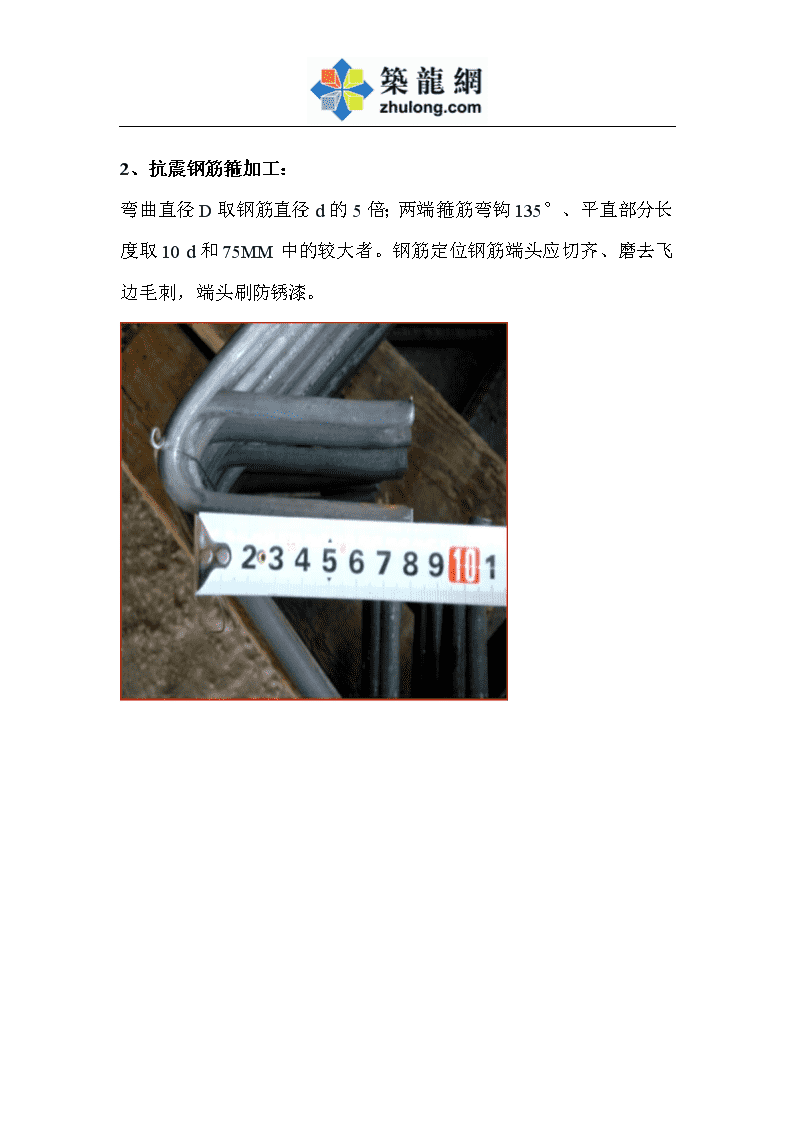

2、抗震钢筋箍加工:弯曲直径D取钢筋直径d的5倍;两端箍筋弯钩135°、平直部分长度取10d和75MM中的较大者。钢筋定位钢筋端头应切齐、磨去飞边毛刺,端头刷防锈漆。
3、柱钢筋偏位的处理
4、墙模的防漏浆措施
在顶板浇筑完毕收面时,将墙根200mm范围内用刮杆及木抹子抹平整,使平整度控制在3mm以内。在墙根距模板线15mm处30mmX30mm通长海绵条。外墙模板沿外墙混凝土面贴10mm宽海绵条。顶板、梁柱节点处防漏浆措施:顶板模板均采用硬拼接缝,采用手刨刨平,接缝宽度<2mm。梁柱节点施工时首先安装柱头模板,用柱头模板夹住梁底、梁帮模板,在接缝处用自粘海绵条防止漏浆。5、柱模根部的防漏浆措施柱模板下口可先用模板条沿柱边固定,离柱边预留20mm的间隙用于柱模插入。
6、板上部钢筋支架固定
7、梁、柱接头处的处理
8、混凝土剪力墙窗口支撑:木材宜采用不易变形的红白松,模板阴角和阳角用角钢与木模固定,同时洞口模板内加支撑。浇注混凝土时从窗两侧同时浇筑,避免窗模偏位。
9、楼板混凝土浇筑:混凝土初凝前用2m刮杠沿四周墙的墙根处向中间刮平,再用压光机压实。终凝前用木摸子搓平,再用铁摸子压实2-3遍,表面塑料条帚扫毛。
10、混凝土养护对已浇筑完毕的混凝土,应在12h后加以覆盖和浇水。楼板夏季高温时宜用黑色塑料布覆盖严密,并保持塑料布内有凝结水,或用麻袋片覆盖增加浇水次数并要保证表面湿润,严防混凝土裂纹的出现。
11、墙、柱楼面施工缝处理:墙、柱水平施工缝在墙、柱边线内再弹一道切割线,用无齿锯切割,切割深度3cm。柱、墙上顶水平施工缝按标高线往上5mm再弹一道切割线,进行切割。下图为框架柱柱头和柱根部处理
12、加气块的马牙槎留置采用马牙槎边线贴自粘式海绵条,用对拉螺杆施工,效果良好
您可能关注的文档
- 讲义总结建筑设备安装工程创优细部做法照片(鲁班奖)
- 鲁班钢筋算量软件常用快捷命令
- 鲁班奖工程创优措施(涉及组织机构、职责、质量、申报、资料)
- 内蒙古创鲁班奖体育馆钢结构安装施工方案
- 内蒙古框架结构体育馆幕墙施工方案(鲁班奖)
- 山东商业广场钢框架、钢桥安装施工方案(鲁班奖)
- 工艺工法qcqc成果建筑工程运用qc方法控制钢筋保护层(争创鲁班奖)
- 工艺工法qcqc成果提高高强度粗直径钢筋套筒连接一次性合格率成果汇报(争创鲁班奖)
- 工艺工法qcqc成果提高高大现浇清水混凝土圆柱的质量成果汇报(争创鲁班奖)
- 广东五星级高层酒店室内装饰装修施工方案(创鲁班奖)
- 湖南框剪结构科研楼外墙外保温工程施工方案(鲁班奖)
- 福建发展中心办公楼工程复杂环境下建筑电气工程等电位联结施工工法(创鲁班奖工程)
- 研发实验楼给排水施工方案(创鲁班奖)
- 浙江大跨度钢桁架屋面钢结构提升专项施工方案(104页附图丰富鲁班奖)
- 深圳污水处理厂消防工程施工方案(创鲁班奖)
- 福建某多层办公楼工程轻质复合节能墙板安装施工工法(创鲁班奖工程)
- 甘肃住宅小区创优(保建投杯、飞天杯创鲁班)
- 福建某档案馆虹吸式雨水排水系统施工方案(创鲁班奖)
