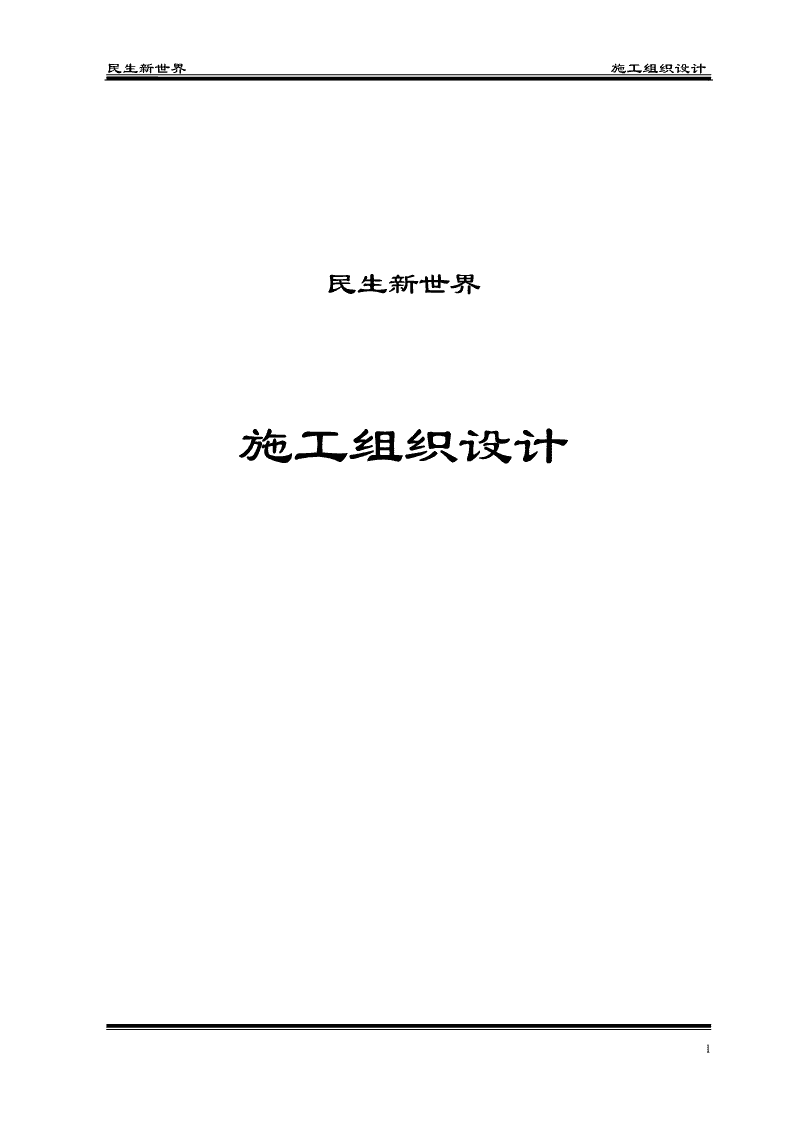

民生新世界施工组织设计民生新世界施工组织设计1

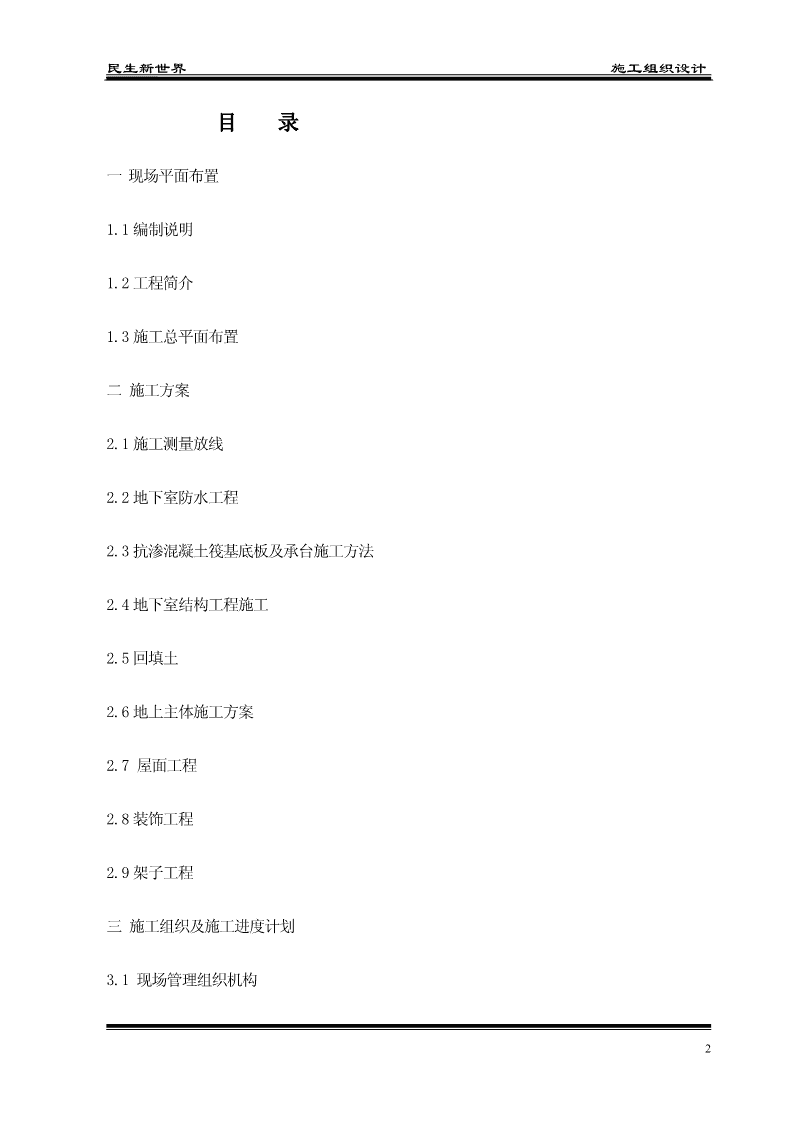

民生新世界施工组织设计目录一现场平面布置1.1编制说明1.2工程简介1.3施工总平面布置二施工方案2.1施工测量放线2.2地下室防水工程2.3抗渗混凝土筏基底板及承台施工方法2.4地下室结构工程施工2.5回填土2.6地上主体施工方案2.7屋面工程2.8装饰工程2.9架子工程三施工组织及施工进度计划3.1现场管理组织机构2
民生新世界施工组织设计3.2资源配置及使用计划3.3施工进度计划四质量保证措施4.1质量目标、创优规划4.2质量保证体系、控制程序4.3施工质量控制程序4.4施工过程质量控制措施4.5技术检测和试验保障4.6成品保护措施4.7质量检查程序4.8施工现场质量控制4.9模板工程质量控制4.10钢筋工程质量控制4.11混凝土质量控制4.12砌体质量控制4.13试验室质量控制五工期保证措施3
民生新世界施工组织设计5.1工期目标5.2工期保证措施六施工部署6.1工程管理的总体部署安排6.2施工项目管理的组织控制与协调七施工技术措施7.1施工技术管理措施7.2测量控制技术措施7.3沉降控制技术措施7.4防水混凝土施工技术措施7.5主体结构施工缝、后浇带施工技术措施7.6采用新技术、新工艺、新材料的施工技术措施7.7冬雨期施工技术措施八机械设备配备情况8.1主要机械设备配备计划九安全施工措施9.1安全管理目标4
民生新世界施工组织设计9.2管理制度9.3施工安全技术措施9.4消防、保卫、健康保证措施十文明施工措施10.1施工现场管理规范化10.2施工安全达标10.3工程质量创优10.4办公生活设施整洁10.5营造良好文明氛围10.6主抓环境保护管理、促文明施工附图1.25
民生新世界施工组织设计第1章现场平面布置1.1编制说明1.1.1编制依据民生新世界工程招标文件、招标文件补充说明、评标办法、招标答疑纪要等文件。施工图纸、设计说明及施工场地图。中华人民共和国颁布的现行建筑安装工程施工的有关规程、规范及验评标准。建设部颁发的《建设工程施工现场管理规定》。陕西省建设厅印发的《陕西省省级文明工地检查验收评分办法》。我公司的企业标准及颁发的《质量手册》、《程序文件》。现场和周边的实际勘查情况。国家的法律、法规。1.1.2编制范围本标书招标文件中所规定的工程内容。1.1.3编制原则根据招标文件、施工设计图纸、文件资料要求,以及此工程中的工序技术特点和有关的工程量。采用先进科学的施工方法、施工工艺和施工手段,工程质量确保优良,争创“长安杯”,实现安全施工,创建安全文明标准工地。充分准备,合理安排,理顺进度与质量、进度与安全之间的关系,使三者协调统一,在保证质量、安全目标的前提下,确保项目总目标的实现。精心编制施工组织设计,严格按照质量评定验收标准及施工规范组织施6
民生新世界施工组织设计工,保证工程质量,以优良的工程质量和优质的服务满足该项目创优规划的实现。以标准化管理为基础,现代化科技为手段,合理组织,抓住施工重点,采取有效措施,确保提前竣工并交付使用。1.2工程简介民生新世界工程,位于西安市城东长乐路以南200m,西侧紧靠兴庆路,总2建筑面积38791m ,地下一层,地上十九层,由西安市建筑设计研究院设计,是一座现代化的商住大楼,由西安民生房地产有限责任公司开发建设。1.2.1建筑概况表建筑概况见表1.2-1:表1.2-1序号项目内容21建筑面积38791m 2建筑层数地上19层地下1层商用,住宅,设备用房,电梯机人防、设备房、兼3建筑功能地上地下房,水箱间等地下车库地下部分层高地下室4.20m一层5.40m建二层5.10m筑4三层5.40m层地上部分层高高四—十八层3.10m十九层3.15m层面机房、水箱间3.00m绝对标高室内外高411.560m0.9m(±0.00)差5建筑高度基底标高-9.15m檐口高度65.55m建筑总高74.4m6建筑平面横轴编号1~32纵轴编号A~X7
民生新世界施工组织设计横轴距离73.40m纵轴距离59.20m7抗震等级一级人防等级6一~三层裙房花岗岩饰面裙房檐口仿石涂料外装修四层以上陶瓷锦砖门窗工程住宅部分单框双玻璃塑钢窗,其余为铝合门窗散水混凝土顶棚乳胶漆顶棚、铝塑板、吸声板吊顶内装修楼地面水泥楼地面、陶瓷地砖8内墙内墙乳胶漆墙面、釉面砖墙面地下S8钢筋混凝土自防水、聚氯乙烯防水卷材PVC防水涂料2.0mm厚,聚氯乙烯防水卷材防水工程屋面1.5mm厚卫生间1.5mm厚聚氨酯涂膜防水水泥焦渣找坡、PVC防水涂料、,聚氯乙烯防水三层屋面卷材、聚苯乙烯泡沫塑料保温板、地缸砖屋面工程水泥焦渣找坡、PVC防水涂料、,聚氯乙烯防水二十一层屋面卷材、ASA泡沫建筑轻板保温、地缸砖1.2.2结构概况见表1.2-2:表2.1-2序号项目内容基础结构形式钢筋混凝土筏板、承台基础1结构形式主体结构形式钢筋混凝土框架-剪力墙结构屋盖结构形式钢筋混凝土屋面混凝土自防水防水混凝土、抗渗等级S82地下防水外防水聚氯乙烯防水卷材3混凝土C15基础垫层强度等级C25构造柱、过梁C35、S8基础C45、S8地下室墙、梁、板C50一~十一层墙柱8
民生新世界施工组织设计C40一—十一层梁板、十二层墙柱C35十三—十八层墙柱、梁板C30十八层以上结构工程设防烈度8度4抗震等级框架抗震等级一级剪力墙抗震等级一级一级钢HPB2355钢筋级别二级钢HRB335三级钢HRB400闪光对焊框架梁、连梁及墙水平钢筋6钢筋接头镦粗直螺纹连接柱、暗柱、主钢筋,Ф25以上梁主筋电渣压力焊墙纵向钢筋外墙厚度(mm)240、450内墙厚度(mm)240、450结构断底板厚度(mm)6007面尺寸楼板厚度(mm)110、130、150等600×600、700×700、800×800、柱断面尺寸(mm)900×900、1000×1000等1.2.3安装工程概况:此工程安装部分包括:室内给排水、电力照明、通风及防排烟系统。给水系统分区供水,竖向分为两个区,地下2~6层为低区,7~21层为高区。低区生活给水采用直接供水方式,由室外给水管网供给,高区采用水泵、水箱联合供水,7~12层供水由设在十三层的比例式减压阀减压后供给。给水管采用PPR管,热熔连接。排水采用生活废水与粪便污水合流,一、二层单独排出,雨水采用内排水系统,排入市政雨水管网。地下排水排至地下二层集水坑由污水泵排出。压力排水管道采用镀锌钢管,丝扣及法兰连接,非压力排水管采用机制排水铸铁管,法兰连接。9
民生新世界施工组织设计地下一层、二层设机械通风、排烟系统,通风工程送回风管采用不燃玻璃钢风管,排烟风管采用镀锌钢板制作。电气系统由动力、照明和防雷接地系统组成,动力干线配线采用电缆,照明采用阻燃型铜芯塑料线穿钢管敷设。采用TN-S系统,接地电阻≤1Ω。弱电和消防只进行预埋工作。1.3施工总平面布置1.3.1施工总平面布置原则施工总平面布置,将直接关系到施工总计划的实施及安全文明管理水平的高低。为保证现场施工顺利进行,将按以下原则进行平面布置:(1)在满足施工要求的前提下,尽量节约施工用地,减少临建设施的数量。(2)在保证场内交通运输畅通和满足施工对原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是二次倒运。(3)在平面交通上,要尽量避免土建、安装及其他生产生活人员的干扰。(4)施工总平面布置应符合现场卫生、环保及安全技术要求,并满足消防要求。(5)具体布置分区明确,便于文明施工和现场管理。1.3.2施工平面布置施工现场布置分为两个阶段,第一阶段为四层以下结构施工平面布置,现场主要设办公室、库房、门卫、配电室、淋浴间、厕所,宿舍、食堂、钢筋加工场地在附近临时租用。第二阶段为四层以上施工平面布置,现场主要设办公、会议室、宿舍(地下室设置)、食堂、淋浴间、厕所、库房、门卫室等,并安排钢筋棚、木工棚(三层顶面设置)及混凝土搅拌区、砂浆拌合区(一层楼内设置)。施工平面布置的总体要求:进场后立即展开临时设施的搭设、临时用水、电、电话架设,现场照明安排,设置场区标志、标牌,根据不同阶段的平面布置有10
民生新世界施工组织设计计划、有安排地组织实施。施工现场及道路进行硬化处理,并进行排水设施的布置。基坑四周修建临时排水沟,防止地表水排入基坑。1.3.3施工平面布置图(见附图)。1.3.4临时用电设计1.3.4.1用电说明:施工现场用电将从现场东北角引至工地配电室,容量为315kVA。施工用电采用TN-S接零保护系统,重复接地电阻值应小于10Ω,保护零线(PE线)应与工作零线分开单独铺设不能混用,PE线必须采用黄绿双色线。电缆铺设采用架空设置。实行三级配电两级保护原则。总配电箱分配电箱分配电箱开关箱开关箱开关箱开关箱开关箱开关箱图1-1开关箱,距离机具不超过3m,箱内实行一机一闸一漏电保护。漏电保护器应选用电流动作型,额定漏电动作电流应不大于30mA,动作时间应不大于0.1s。楼梯间照明不大于36V,潮湿及易触及带电场所照明电压不大于24V。电气设备的金属外壳、框架、部件、管道、围栏、门等均应保护接零。配电箱均采用铁制配电箱、薄钢板厚度1.5mm,露天配电箱应有防雨淋罩,11
民生新世界施工组织设计每个配电箱必须有专用的零线、PE线端子,在箱门上注明其编号、名称,所有箱门均应配锁。动力和照明分开计量。1.3.4.2用电计算施工用电机械、机具详见后边施工机械、机具计划。按施工用电高峰期计算。电动机额定功率:∑p1=288kW电焊机额定容量:∑p2=127.5kVA照明用电量:照明用电按施工机械、机具的10%考虑。∑p3=(k1×∑p1/cosα+k2×∑p2)×10%=26.7kW此工程总用电量:p=1.05×(k1×∑p1/cosα+k2×∑p2+∑p3)=1.05×(0.5×288/0.75+0.6×127.5+26.7)=309.96kVA根据以上计算,建设单位供电容量为315kVA,完全满足施工要求。1.3.5临时用水设计1.3.5.1用水说明施工现场用水将从现场北大门处接入,该供水管径为DN100,现场布设的主管管径采用DN75,支管采用DN50。1.3.5.2施工用水.施工用水量q1(L/s),以用水量最大的混凝土浇灌用水量计算。12
民生新世界施工组织设计∑Q1·N1·K2q1=K18×360033式中K1=1.15N1=250L/MQ1=100M/台班K2=1.5则q1=1.497L/S.施工现场生活用水量q3:P1·N3·K4q3=t×8×3600式中P1=620人N3=25L/人·日K4=1.3t=1.5则q3=0.467L/S消防用水量q4:因施工现场在25h 以内,所以选q4=10L/S总用水量Q因q1+q3
