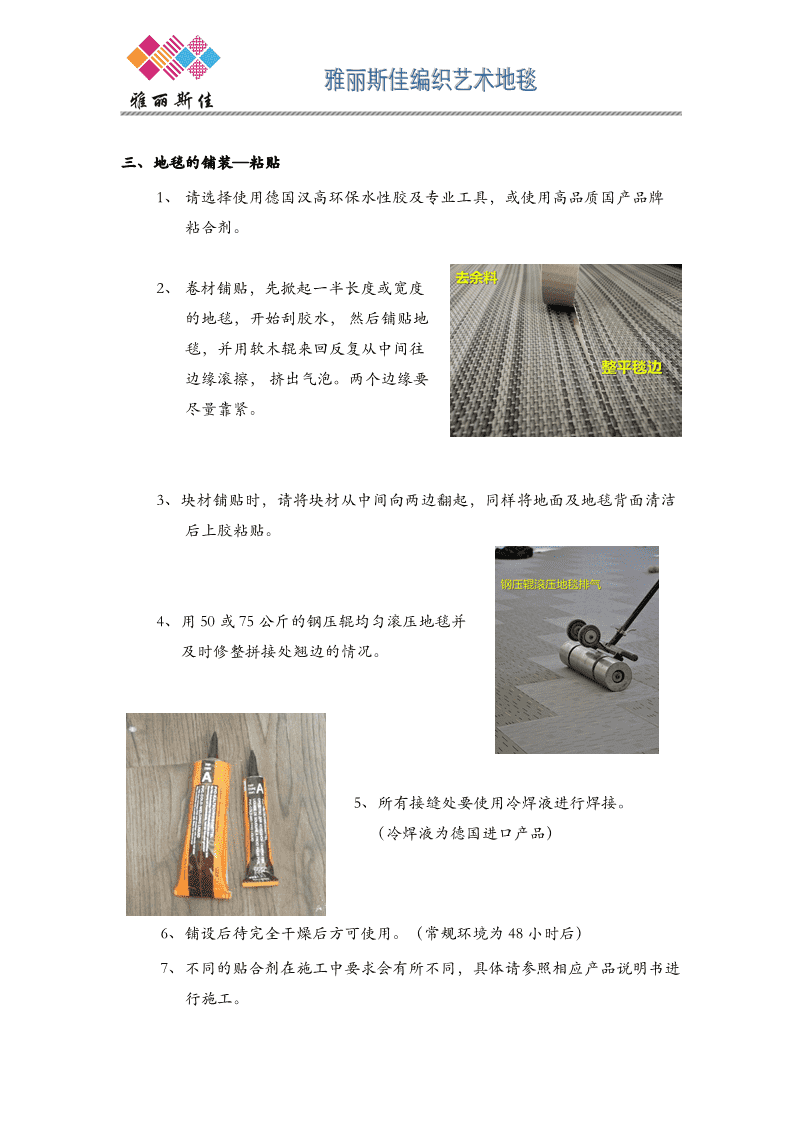

雅丽斯佳编织艺术地毯施工手册铺装前工作一、地坪检测1、地面要求:平整、光亮、干燥、无起沙、无裂痕。2、使用温度湿度计检测温湿度,室内温度以及地表温度以15℃为宜,不应在5℃以下及30℃以上施工,宜于施工相对空气湿度在20%-75%之间。3、使用含水率测试仪检测基层的含水率,基层的含水率应小于3%。4、基层的强度不应低于混凝土强度C-20的要求,否则应采用适合的自流平来加强强度。5、用硬度测试仪检测结果应是基层的表面硬度不低于1.2兆帕。6、对于雅丽斯佳编织地毯产品的施工,基层的平整度应在2米直尺范围内高低落差小于2毫米,否则应采用适合的自流平进行找平。二、地坪预处理:对地坪检测发现的问题进行处理。三、自流平施工1、根据现场情况参照水泥自流平施工工艺施工。(自流平厚度在2mm,如地面条件恶劣,需依据现场调整自流平厚度)2、施工完毕后请立即封闭现场,5小时内禁止行走,10小时内避免重物撞击,24小时后可进行地毯铺设。3、冬季施工,铺设应在自流平施工48小时后进行,室内温度要保持在15度以上方可进行铺装。4、如需对自流平进行精磨抛光,宜在自流平干燥后进行。 地毯的铺装一、工具的准备:裁剪工具铲子、墨线、卷尺、收边刀、美工刀、钢尺等清洁工具吸尘器、抹布、鞋套、拖布、扫把等粘合材料汉高K188/国产高品质地板粘合剂、冷焊液注:冷焊液:用于拼接缝的粘合,每支40g,可以焊接60米;二、预铺及裁割1、所有雅丽斯佳编织纹地毯都要进行预铺,即按房间尺寸预裁切下料后平放在现场24-48小时以上(冬季室温要达到标准,预铺48小时),使材料记忆性还原,温度与施工现场一致。2、铺开地毯,两幅地毯相互搭边重叠5cm,然后沿重叠区居中裁切,通常按同一个方向铺开地毯。3、施工时地毯长度尽量不要超过8米,以免地毯与地面接触不均匀,中间出现起鼓现象。(建议提前做施工图纸)4、同一空间,所用地毯必须为同一个批号。 三、地毯的铺装—粘贴1、请选择使用德国汉高环保水性胶及专业工具,或使用高品质国产品牌粘合剂。2、卷材铺贴,先掀起一半长度或宽度的地毯,开始刮胶水,然后铺贴地毯,并用软木辊来回反复从中间往边缘滚擦,挤出气泡。两个边缘要尽量靠紧。3、块材铺贴时,请将块材从中间向两边翻起,同样将地面及地毯背面清洁后上胶粘贴。4、用50或75公斤的钢压辊均匀滚压地毯并及时修整拼接处翘边的情况。5、所有接缝处要使用冷焊液进行焊接。(冷焊液为德国进口产品)6、铺设后待完全干燥后方可使用。(常规环境为48小时后)7、不同的贴合剂在施工中要求会有所不同,具体请参照相应产品说明书进行施工。
