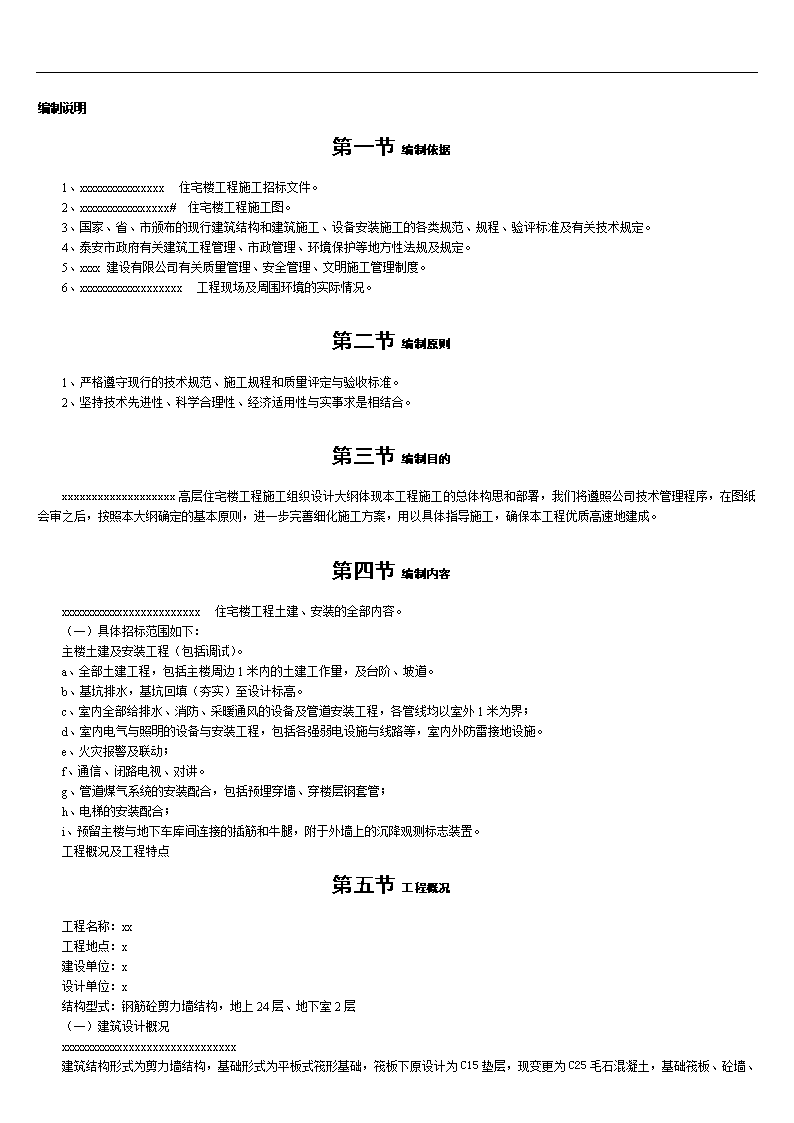

编制说明第一节编制依据1、xxxxxxxxxxxxxxxx住宅楼工程施工招标文件。2、xxxxxxxxxxxxxxxxx#住宅楼工程施工图。3、国家、省、市颁布的现行建筑结构和建筑施工、设备安装施工的各类规范、规程、验评标准及有关技术规定。4、泰安市政府有关建筑工程管理、市政管理、环境保护等地方性法规及规定。5、xxxx建设有限公司有关质量管理、安全管理、文明施工管理制度。6、xxxxxxxxxxxxxxxxxxx工程现场及周围环境的实际情况。第二节编制原则1、严格遵守现行的技术规范、施工规程和质量评定与验收标准。2、坚持技术先进性、科学合理性、经济适用性与实事求是相结合。第三节编制目的xxxxxxxxxxxxxxxxxxx高层住宅楼工程施工组织设计大纲体现本工程施工的总体构思和部署,我们将遵照公司技术管理程序,在图纸会审之后,按照本大纲确定的基本原则,进一步完善细化施工方案,用以具体指导施工,确保本工程优质高速地建成。第四节编制内容xxxxxxxxxxxxxxxxxxxxxxxxx住宅楼工程土建、安装的全部内容。(一)具体招标范围如下:主楼土建及安装工程(包括调试)。a、全部土建工程,包括主楼周边1米内的土建工作量,及台阶、坡道。b、基坑排水,基坑回填(夯实)至设计标高。c、室内全部给排水、消防、采暖通风的设备及管道安装工程,各管线均以室外1米为界;d、室内电气与照明的设备与安装工程,包括各强弱电设施与线路等,室内外防雷接地设施。e、火灾报警及联动;f、通信、闭路电视、对讲。g、管道煤气系统的安装配合,包括预埋穿墙、穿楼层钢套管;h、电梯的安装配合;i、预留主楼与地下车库间连接的插筋和牛腿,附于外墙上的沉降观测标志装置。工程概况及工程特点第五节工程概况工程名称:xx工程地点:x建设单位:x设计单位:x结构型式:钢筋砼剪力墙结构,地上24层、地下室2层(一)建筑设计概况xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx

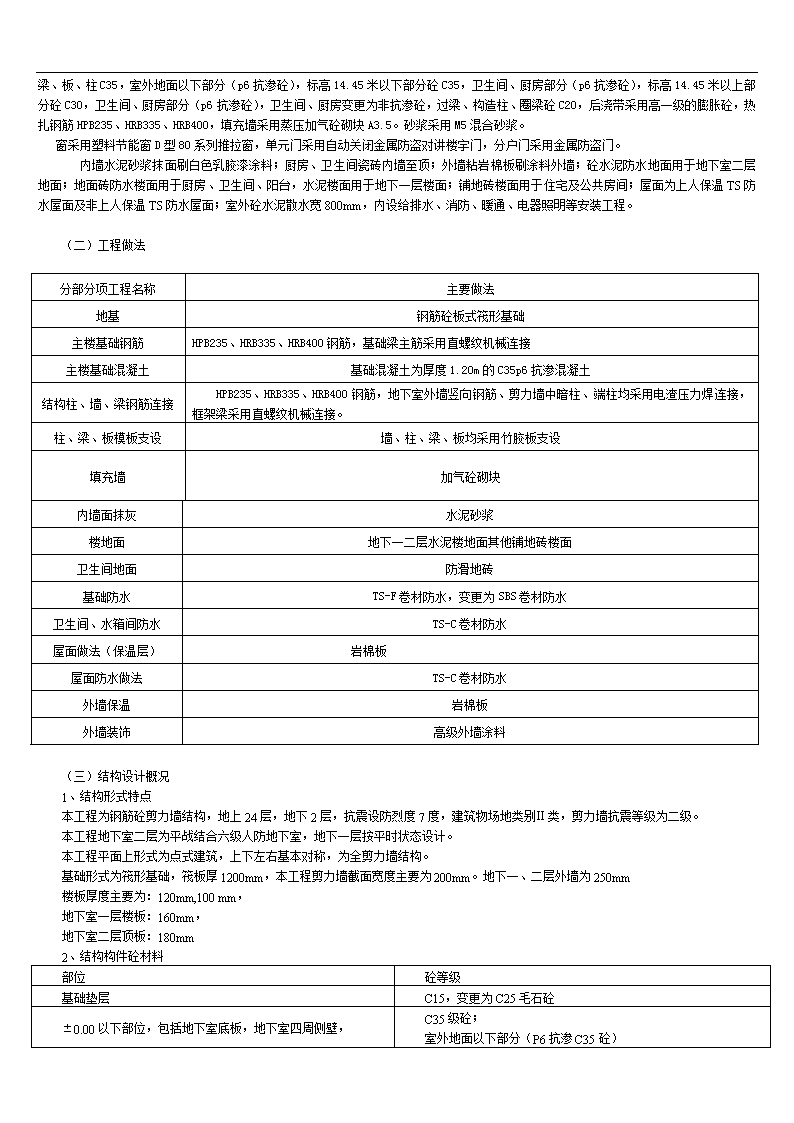

建筑结构形式为剪力墙结构,基础形式为平板式筏形基础,筏板下原设计为C15垫层,现变更为C25毛石混凝土,基础筏板、砼墙、梁、板、柱C35,室外地面以下部分(p6抗渗砼),标高14.45米以下部分砼C35,卫生间、厨房部分(p6抗渗砼),标高14.45米以上部分砼C30,卫生间、厨房部分(p6抗渗砼),卫生间、厨房变更为非抗渗砼,过梁、构造柱、圈梁砼C20,后浇带采用高一级的膨胀砼,热扎钢筋HPB235、HRB335、HRB400,填充墙采用蒸压加气砼砌块A3.5。砂浆采用M5混合砂浆。窗采用塑料节能窗D型80系列推拉窗,单元门采用自动关闭金属防盗对讲楼宇门,分户门采用金属防盗门。内墙水泥砂浆抹面刷白色乳胶漆涂料;厨房、卫生间瓷砖内墙至顶;外墙粘岩棉板刷涂料外墙;砼水泥防水地面用于地下室二层地面;地面砖防水楼面用于厨房、卫生间、阳台,水泥楼面用于地下一层楼面;铺地砖楼面用于住宅及公共房间;屋面为上人保温TS防水屋面及非上人保温TS防水屋面;室外砼水泥散水宽800mm,内设给排水、消防、暖通、电器照明等安装工程。(二)工程做法分部分项工程名称主要做法地基钢筋砼板式筏形基础主楼基础钢筋HPB235、HRB335、HRB400钢筋,基础梁主筋采用直螺纹机械连接主楼基础混凝土基础混凝土为厚度1.20m的C35p6抗渗混凝土结构柱、墙、梁钢筋连接HPB235、HRB335、HRB400钢筋,地下室外墙竖向钢筋、剪力墙中暗柱、端柱均采用电渣压力焊连接,框架梁采用直螺纹机械连接。柱、梁、板模板支设墙、柱、梁、板均采用竹胶板支设填充墙加气砼砌块内墙面抹灰水泥砂浆楼地面地下一二层水泥楼地面其他铺地砖楼面卫生间地面防滑地砖基础防水TS-F卷材防水,变更为SBS卷材防水卫生间、水箱间防水TS-C卷材防水屋面做法(保温层)岩棉板屋面防水做法TS-C卷材防水外墙保温岩棉板外墙装饰高级外墙涂料(三)结构设计概况1、结构形式特点本工程为钢筋砼剪力墙结构,地上24层,地下2层,抗震设防烈度7度,建筑物场地类别Ⅱ类,剪力墙抗震等级为二级。本工程地下室二层为平战结合六级人防地下室,地下一层按平时状态设计。本工程平面上形式为点式建筑,上下左右基本对称,为全剪力墙结构。基础形式为筏形基础,筏板厚1200mm,本工程剪力墙截面宽度主要为200mm。地下一、二层外墙为250mm楼板厚度主要为:120mm,100mm,地下室一层楼板:160mm,地下室二层顶板:180mm2、结构构件砼材料部位砼等级基础垫层C15,变更为C25毛石砼±0.00以下部位,包括地下室底板,地下室四周侧壁,C35级砼;室外地面以下部分(P6抗渗C35砼)
上部结构标高14.5m以下部分砼C35级砼;标高14.5m以上下部分砼C30级砼;过梁构造柱圈梁砼C20级砼3、砌体材料住宅户内分隔墙采用200厚500kg/m3加气砼砌块,M5混合砂浆砌筑。。地下室工程施工方案第一节土方开挖1、基槽开挖有地下水,采用放坡基槽明沟降水,挖至设计地基持力层,机械配合人工清除槽底淤泥。2、进场前我公司技术人提前同甲方和土方开挖单位和联系,掌握详细资料和现场实际情况,并提供我公司针对本工程的详细施工方案,提出有利于后继工作开展的具体措施。3、掌握好地质资料和地下水位情况,积极做好排水工作确保基底作业面干燥,为后继工作提供较好条件。4、坑底地淤泥土采用人工开挖的方法,配合土方开挖单位搞好验槽和排水工作。5、本工程基础施工阶段降水措施采用明沟和集水井降水沿基坑四周设300×300排水沟,并设400×400×800集水井,其面标高应低于基础底标高,将水汇于集水井内由水泵抽出。地下室施工期间也不要停止降水,保证地下室基础抗浮稳定性。6、根据进度情况安排土方开挖单位进行挖土清除槽底淤泥,经验槽合格后及时进行地基处理和浇捣砼垫层。第二节地下室底板施工方法1、本工程地下室底板为筏式基础,厚度1200mm,体积较大,因此要做好大体积砼浇捣准备,有关大体积浇捣方案。2、地下室底板模板采用木胶板施工。地下室底板下垫C15素砼垫层,设计变更为C25毛石砼。地下室底板支模示意图3、本工程筏板砼断面较大,因此施工中应按大体积砼施工方案。砼浇筑完后,在12小时内用塑料薄膜履盖,湿水养护等保温措施,防止砼内部温差过大产生温度裂缝。采用测温措施监测砼内外温差,并根据温差调整覆盖的毛毡数量。4、地下室底板的施工,地下室底板钢筋绑扎过程中要特别重视底板钢筋的绑扎质量、柱、墙插筋定位的准确、牢固,采用先在垫层上弹墨线方式保证底板钢筋的间距。底板上、下钢筋绑扎时,按施工图的要求设置马蹬撑脚,并同时注意地下室门洞的预留。底板砼的浇捣应顺序平行推进,连续浇捣不得留置施工缝。特别注意止水企口处砼的密实,防止渗漏。5、地下室底板施工时为保证上下两层钢筋的间距,在上下两层钢筋中采用构造柱式马凳,间距0.9m,梅花状布置,确保钢筋绑扎质量。6、地下室砼浇筑(1)本工程地下室底板厚1200mm,混凝土为C35的P6抗渗砼。(2)采用逐层推移法施工结合泵送施工的特点,将按一定厚度分层的混凝土由上往下,由远到近逐沿混凝土的流淌方向推移的浇筑。起始时,混凝土从泵管的最远端卸下,自下而上的分层浇捣。混凝土以每拆卸一节管的长度逐层推移延伸,循序渐进。第三节地下室施工方法本工程有地下室结构为筏式基础,共有两层地下室。1、模板工程本工程地下室木板采用12mm厚木胶合板,本模板体系成型质量好,施工快捷。地下室外墙第一道水平施工缝设在底板上300mm处,地下室底板施工完后,外墙模板采用木胶合模板,采用对拉螺栓加固装置,以保证混凝土墙板的施工质量,对拉螺栓的安装间距,水平方向为400mm,垂直方向为400mm,对拉螺栓安装示意见下图:对拉螺栓安装示意图
地下室所有墙板和顶板,采用木胶合模板,大面板的平面组合方案选择平模和小角模方案,在模板施工前,由木工翻样员根据施工图绘出大面板的制作和安装图,大面板按其尺寸逐块编号,以便于施工时能快速准确地安装。梁、柱接头部位的模板,采用木模板制作成专用模板,以保证该部位的混凝土浇捣成型质量。2、地下室墙板、顶板的施工(1)地下室钢筋的连接方式:筏板纵向钢筋采用机械连接接头。(2)地下室墙、顶板的模板用量大。采用木胶合板模进行设计拼装,内外模板的连接采用止水拉结条拉接,并用钢管加固支撑。(3)顶板砼由于量大,且有结构自防水要求。其砼质量必须严格按设计图要求的砼强度等级标准。同时浇捣过程中需作连续浇捣不得留置施工缝。第一节地下室防水施工本工程地下室防水采用钢筋砼自防水及TS-F卷材防水(变更为SBS卷材防水)(1)防水施工必须按设计图纸的要求进行灌水试验,并作好灌水记录及灌水过程中试水渗漏的部位采用图表法,然后对相应部位拿出处理渗漏的措施及方法,最后使其满足防水要求(有关试水方法另定)。(2)混凝土搅拌:搅拌投料顺序:石子→砂→水泥→U.E.A膨胀剂→水。投料先干拌顺序0.5-1min再加水。水分三次加入,加水后搅1-2mim(比普通混凝土搅拌时间延长0.5mim)。混凝土搅拌前必须严格按试验室配合比通知单操作,不得擅自修改。在雨季,砂必须每天测定含水率,调整用水量。泵送商品混凝土坍落度控制14-16cm。(3)地下室砼浇捣必须连续,尽量不留施工缝。(4)在施工缝上浇筑混凝土前,应将混凝土表面凿毛,清除杂物,冲净并湿润,再铺一层2-3cm厚水泥砂浆(即原配合比去掉石子)或同一配合比的减半石子混凝土,浇筑第一步其高度为40cm,以后每步浇筑50-60cm,严格按施工方案规定的顺序浇筑,混凝土由高处自由倾落不应大于2m,如高度超过3m,要用串桶、溜槽下落。(5)应用机械振捣,以保证混凝土密实,振捣时间一般10S为宜,不应漏振或过振,振捣延续时间应使混凝土表面浮浆,无气泡,不下沉为止。铺灰和振捣应选择对称位置开始,防止模板走动,结构断面较小,钢筋密集的部位严格按分层浇筑、分层振捣的要求操作,浇筑到最上层表面,必须用刮尺刮平、搓板搓毛,使表面密实平整。(6)养护:常温(20-25℃)浇筑后6-10h草包覆盖浇水养护,要保持混凝土表面湿润,养护不少于14d。(7)本工程安装管道穿地下室外墙时必须严格按以下要求操作:预埋套管防水处理方法:(如下图所示)(8)地下室外墙支模采用防水型穿墙螺栓第二节回填土方施工方法填方在地下室试水完工后施工。1、土方施工机具基槽土方回填施工主要机具:载重汽车(倒土),挖掘机,推土机,蛙式打夯机,手推车等2、土方施工工艺(1)填方施工从基底最低处开始,水平分层整片回填夯实。必须做成斜坡形分段填筑,重叠1m,上下层错缝距离不大于1m。(2)保证填土含水率在一定范围内且符合设计要求;干密度检测值应有90%以上符合设计要求。(3)夯完一层后,撒水湿润,保证上下层接合良好。(4)填方时备好排水措施(集水坑、潜水泵等)并注意清理於泥。3、试验及质量控制措施(1)在回填土前,先送实际填用土料到当地具有权威性的试验室做标准击实试验,定出回填时控制干容度重及含水率的标准。(2)正式回填时严格分层夯实,每层虚铺25cm厚左右,夯实至20cm厚左右,然后用环刀法取样,测实际干容重,合格后才能往上填上一层。每层环刀取样要记录所填层次的起始标高及在附图上标明取样位置。①标准击实试验:必须送当地检测机构做,土料送30kg,若是灰土,加送石灰10kg。②现场回填土时,分层用环刀取样,测其干容重不小于预先控制指标,含水率在最佳含水率的2%±内,经双方协商此项试验。试验报告由检测机构签字盖章,才能生效。
主体工程施工方案第一节施工准备施工前我们将做好前期的技术准备工作:施工前认真组织图纸会审及设计交底工作,做好变更记录;并在此基础上做好施工组织设计的深化设计,编制各工序、工种的作业设计并落实到施工的工长和作业队伍及班组。掌握水准点标高,轴线控制点等资料。第二节工程测量(一)制定测量方案的基本原则。以业主提交的测量控制点为依据建立适合本工程的测量体系,保证建筑物定位准确,保证轴线、标高正确。1、施工平面控制网的测点根据业主提供的测量控制点在场区内引测2~3个控制点桩位,用经纬仪定出主控制轴线,(11)轴、(F)轴为主控轴线,并根据主控轴线弹出其他轴线位置。地下室施工完毕后,在±0.000结构面进行一次轴线闭合检查。主楼轴线控制用激光经纬仪向上传递,控制点设置于地下室内,平面分别位于主控制线两端处,并在其他各楼层控制点相应位置预留200×200小方孔向上传递。2、标高控制(1)在首层平面易于向上传递标高的位置布设基本传递高程点,用DS2水准仪往返测,测设合格后,用红色油漆标记“Ñ”并在旁边注建筑标高,以红“Ñ”上顶线为标高基准,同一区域、同一层平面内红“Ñ”不得少于三个,间距分布均匀并要满足结构施工的需要,且红“Ñ”需设在同一水平高度,其误差控制在3mm±以内则认为合格,在施测各层标高时,应后视其中的两个红“Ñ”上顶线以作校核。(2)±0.000以上各层的标高传递均利用首层红“Ñ”上顶线为标高基准,用检定合格的钢尺向上引测,并在投测层标记红“Ñ”,复检核合格后,方可在该层施测。(3)在结构施工到一定高度后,应重新引测相应的结构标高,以保证拟建筑物的质量要求。(二)高程基准点的测设对水准点的检测及要求(1)对场内设的水准点,每月定时联测一次,以作相互检校。仪器采用DS2精密水准仪,精度按二等水准技术指标执行。(2)对检测后的数据须采用微机电算,电算成果须作一分析,以保证水准点使用的准确性。(三)控制点的保护控制桩按测量规程规定的标准进行埋设,一般埋设在坚固地方,桩顶周围砌筑20cm高的保护台。第三节钢筋工程(一)钢筋的检验与存放1、钢筋进场应具有出厂证明书或试验报告单,并需分批作机械性能试验。如使用中发现钢筋脆断、焊接性能不良和机械性能显著不正常时,还应进行钢筋化学成分分析。严禁不合格钢材用于该工程。2、钢筋取样,每批重量不大于60T。在每批钢筋中的任意两根钢筋上各取一套,每套试样从每根钢筋端部截去50cm,然后再截取试样二根,一根作拉力试验(包括屈服点、抗拉强度和延伸率),另一根作冷弯试验。试验时,如有一个试验结果不符合规范所规定的数值时,则应另取双倍数量的试样,对不合格的项目作第二次试验,如仍有一根试样不合格,则该批钢筋不予验收,不能用在工程上。3、钢筋运到加工工地后,必须严格按分批同等级、牌号、直径、长度分别挂牌堆放,不得混淆。4、存放钢筋场地要进行平整夯实,铺设一层碎石,条件允许可浇筑地坪,并设排水坡度,四周挖设排水沟,以利泄水。堆放时,钢筋下面要垫以垫木,离地且不宜少于20厘米,以防钢筋锈蚀和污染。5、钢筋半成品要分部、分层、分段并按构件名称、号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件名称、部位、钢筋型号、尺寸、直径、根数。(二)钢筋制作加工场地及加工机械钢筋的加工全部由项目部现场加工。现场安排所需各种加工机械。(三)作业安排由于钢筋加工量较大,且规格、型号繁多,必须周密部署,并根据总控施工进度计划,编制详细的钢筋加工计划,各加工计划除和总进度计划吻合外,同时要满足现场实际进度需要。(四)钢筋加工
由专业人员进行钢筋翻样,完成配筋料表,配筋料表要经过技术负责人审核。现场项目总工审批后才能允许加工。钢筋加工成型严格按《混凝土结构工程施工及验收规范》(GB50204-92)和设计要求执行。制作成型的钢筋建立严格的钢筋、质量检验制度、安全管理制度,不符合要求的一律退场,并制定节约措施,降低材料损耗。(五)钢筋绑扎1、钢筋接头(1)钢筋连接:①竖向钢筋:当d≥14mm时,采用电渣压力焊连接,其余采用搭接绑扎连接。②框架梁板筋:采用电弧焊或直螺纹、冷挤压等机械连接。③地下室底板:采用直螺纹机械连接接头。(2)钢筋接头要求:受力钢筋接头的位置应相应错开,当采用非焊接的搭接接头时,从任一接头中心至1.3倍搭接长度的区段范围内,或当采用焊接接头时,从任一接头中心至长度为钢筋直径35d且不小于500mm的段范围内。有接头的受力钢筋截面面积占受力钢筋总截面的允许的百分率应符合:绑扎骨架和绑扎网中钢筋的搭接接头:受拉区25%,受压区50%受力钢筋的焊接接头:受拉区50%,受压区不限制受力钢筋的机械连接头:受拉区50%,受压区不限制2、钢筋的锚固长度、搭接长度应符合结构施工总说明的要求。3、钢筋现场绑扎(1)现场不能长期堆放钢筋,钢筋原材料要严格按计划分批进场,加工成型经检验合格后,及时运到需要部位,避免钢筋在场地内长期堆放。(2)将墙身处预留钢筋调直理顺,并将表面砂浆等杂物清理干净。先立2-4根竖筋,并划好横筋分档标志,然后于下部及齐胸处绑两根横筋固定好位置,并在横筋上划好分档标志,然后绑其余竖筋,最后绑其余横筋。(3)双排钢筋之间应绑拉筋,拉筋直径不小于Φ6,间距不大于600mm,剪力墙底部加强部位的拉筋宜适当加密。为保持两排钢筋的适当距离,宜采用绑扎定位用的梯形支撑筋,间距1000-1200mm。4、工艺流程:钢筋下料—画尺寸线—摆放钢筋—绑扎钢筋—验收5、修整:大模板合模后,对伸出的墙体,钢筋进行修整,并绑一道临时水平横筋固定伸出的间距(甩筋的间距)。墙体浇混凝土时派专人看管钢筋,浇筑完后,立即对伸出的钢筋(甩筋)进行整理。(六)质量保证钢筋采购、制作、绑扎各工序遵循本单位完整的质保体系,各工序将严格按照ISO-9001的程序实行,并满足图纸要求和规范要求。1、钢筋的品种和性能,焊条的牌号、性能以及接头中使用的钢板和型钢,必须符合设计要求和有关标准的规定。2、钢筋带有颗粒状和片状老锈,经除锈后仍留有麻点的钢筋,严禁按原规格使用,钢筋表面应保持清洁。3、钢筋的规格、形状、尺寸、数量、锚固长度、接头设置必须符合设计要求和施工规范的规定。4、钢筋焊接接头机械性能试验结果,必须符合焊接规程的规定。(七)电渣压力焊施工钢筋端头制备(1)钢筋安装之前,焊接部位和电极钳口接触的(约150mm区段内)钢筋表面上的锈班、油污、杂物等,应清除干净,钢筋端部若有弯折、扭曲,应予以矫直或切除,但不得用锤击矫直。选择焊接参数:钢筋电渣压力焊的焊接参数主要包括:焊接电流、焊接电压和焊接通电时间。不同直径钢筋焊接时,按较小直径钢筋选择参数,焊接通电时间延长约10%。(2)安装焊接夹具和钢筋:夹具的下钳口应夹紧于下钢筋端部的适当位置,一般为1/2焊剂罐高度偏下5-10mm,以确保焊接处的焊剂有足够的淹埋深度。上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位位于同轴状态,方可夹紧钢筋。钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。(3)安放引弧用的铁丝球(也可省去),安放焊剂罐、填装焊剂。(4)试焊、作试件、确定焊接参数:在正式进行钢筋电渣压力焊之必须按照选择的焊接参数进行试焊并作试件送试,以便确定合理的焊接参数。合格后,方可正式生产。当采用半自动、自动控制焊接设备时,应按照确定的参数设定好设备的各项控制数据,以确保焊接拉头质量可靠。3、施焊操作要点:
(1)闭合回路、引弧:通过操纵杆或操纵盒上的开关,先后接通焊机的焊接电流回路和电源的输人回路,在钢筋端面之间引燃电弧,开始焊接。(2)电弧过程:引燃电弧后,应控制电压值。借助操纵杆使上下钢筋端面之间保持一定的间距,进行电弧过程的延时,使焊剂不断熔化而形成必要深度的渣池。(3)电渣过程:随后逐渐加快下送钢筋的速度,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全断面加速熔化。(4)挤压断电:电渣过程结束,迅速下送上钢筋,使其端面与下钢筋端面相互接触,趁热排除溶渣和溶化金属。同时切断焊接电源。(5)接头焊毕,应停歇20-30S后(在寒冷地区施焊时,停歇时间应适当延长),才可回收焊剂和卸下焊接夹具。(6)质量检查:在钢筋电渣压力焊的焊接生产中,焊工应进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并查找原因,及时消除。切除接头时,应切除热影响区的钢筋,即离焊缝中心约为1.1倍钢筋直径的长度范围内的部分应切除。4、应注意的质量问题(1)在钢筋电渣压力焊生产中,应重视焊接全过程中的任何一个环节。接头部位应清理干净;钢筋安装应上下同心;夹具紧固,严防晃动;引弧过程,力求可靠;电弧过程,延时充分;电渣过程,短而稳定;挤压过程,压力适当。若出现异常现象,应参照表查找原因,及时清除。(2)电渣压力焊可在负温条件下进行,但当环境温度低于-20℃时,则不宜进行施焊。(3)雨天、雪天不宜进行施焊,必须施焊时,应采取有效的遮盖措施。焊后未冷却的接头,应避免碰到冰雪。(八)钢筋直螺纹连接施工本工程纵向钢筋的直径≥22mm者,均采可用钢筋直螺纹接头。1、钢筋等强度滚轧直螺纹接头特点(1)达到JGJ107-96中接头A级标准,100%断母材棒。(2)检测方便,无需测力扳手。操作简单、快捷。(3)钢筋套丝可预制,不占工期,加工效率高。(4)施工连接时不用电,不用气,无明火作业,无漏油污染,风雨无阻,可全天侯施工。(5)适应性强,在狭小场地钢筋排列密集处均能灵活操作。2、施工准备(1)参与接头加工的操作工人、技术管理和质量管理人员均参加技术培训;设备操作工人经考核合格后持证上岗。(2)对运入现场的连接套筒进行检查。套筒应有产品合格证,套筒表面不得有影响性能的裂缝、节疤等缺陷;尺寸应符合要求。(3)清除连接套筒及端部的油污、铁锈等杂物。(4)根据要求的螺纹相关尺寸,调整螺纹轧制机的设置。(5)检查螺纹轧制机运转是否正常;轧制出的螺纹尺寸是否符合要求。3、接头螺纹轧制加工工艺(1)将待轧钢筋平放在支架上。端头对准螺纹轧制机的轧制孔。(2)开动轧制机,并用水润滑轧制头,缓慢向钢筋端头方向移动轧制头(移动尺寸根据螺纹相关尺寸调整),使钢筋端头伸人轧制头内并轧出螺纹,再慢慢移开轧制头。此过程约需40s。(3)逐个检查钢筋端头螺纹的外观质量,并用手将套筒拧进钢筋端头,看是否过松或过紧,检查螺纹的深度是否符合要求。(4)将检验合格的端头螺纹戴上保护套或拧上连接套筒,并按规格分类堆放整齐待用。4、直螺纹接头连接工艺(1)筋同径和异径普通接头:先用扳手将连接套筒与一端钢筋拧紧,再将另一端钢筋与连接套筒拧紧。(2)调接头(用于弯曲钢筋、固定钢筋等不能移动钢筋的接头连接):先将连接套筒和锁紧螺母全部拧人螺纹长度较长的一端钢筋内,再把螺纹长度较短的一端钢筋对准套筒,旋转套筒使其从长螺纹钢筋头逐渐退出,并进入短螺纹钢筋头中,并与短螺纹钢筋头拧紧,然后将锁紧螺母也旋出,与连接套筒拧紧(如下图所示)。5、质量检查(1)外观检查:根据目测钢筋上的螺纹露在套筒外的长度判别钢筋直螺纹接头连接质量。(2)强度检验:钢筋直螺纹接头按规定(同一施工条件下,采用同一批材料的同等级、同规格接头,以500个作为一个验收批进行检验与验收,不足500个也作为一个验收批)进行现场取样试验,试验结果应为符合《钢筋机械连接通用技术规程》(JGJI07-96)要求。(九)成品保护1、绑扎钢筋时严禁碰撞预埋件,如碰动应按设计位置重新固定牢靠。2、应保证预埋电线管等位置准确,如发生冲突时,可将竖向钢筋沿平面左右弯曲,横向钢弯上下弯曲,绕开预埋管。但一定要保证保护层的厚度,严禁任意切断钢筋。3、大模板板面刷隔离剂时,严禁污染钢筋。
4、各工种操作人员不准任意蹬踩钢筋,掰动及切割钢筋。第一节模板工程(一)模板设计的基本原则1、保证模板的平整度及刚度,完成穿墙螺栓的技术处理,保证砼出模后的整体效果。2、采用定型化、整体化、工具化的模板,提高工效,缩短工期。3、采用组合定型模板,增强模板可变性、适应性和再利用性,减少设资,提高经济效益。先进的模板体系是保证工程质量的关键,因此,结合本工程特点和以往施工经验,设计出实用而科学的模板体系,满足该工程质量要求。地下室采用120厚木胶板,上部结构采用120mm厚竹胶合板,平板采用竹胶合板。这种模板体系既可保证施工进度的要求,又可大幅度提高施工质量。(二)模板周材供应及调配由木工翻样人员进行模板翻样,完成模板布板图并提交模板(钢管)周材需用计划表,周材需用计划表经过项目部材料供应负责人审核。由项目部按各单位工程进度分批次进场,统一调配。现场建立严格的周材进场管理制度,并制定节约措施,降低材料损耗。(三)特殊部位模板所有特殊模板都必须先作单体设计和翻样施工图,翻样图以设计和图纸会审纪要及修改通知单为依据。模板工程必须符合GB50204-92施工验收规范,跨度大于4m的梁,按1‰—3‰全长跨度在跨中起拱。1、模板的拉结剪力墙拉结筋按纵横400×400间距布置。拉结采用Φ12~14的筋制作。2、楼梯模板本工程楼梯间剪力墙采用木模施工,因此楼梯梯板及平板采用与墙板及顶板整浇的方法。(四)预埋件和预留孔洞的设置1、竖向构件预埋件的留置采用绑扎固定的方法:用铁丝将预埋件锚脚与钢筋架绑扎在一起(如下图所示)。为了防止预埋件位移,锚脚尽量长一些。绑扎固定预埋件2、水平构件预埋件的留置(1)梁顶面预埋件采用圆钉固定的方法(如下图所示)。梁顶面预埋件示意图(2)板顶面预埋件的留置:采用将预埋件锚脚做成八字形,与楼板钢筋焊接。用改变锚脚的角度,来调整预埋件的标高(如下图所示)。板顶面固定预埋件示意图3、预留孔洞的留置(1)梁、墙侧面采用钢筋焊成的井字架卡住孔模(如下图所示),井字架与钢筋焊牢。井字架固定孔模(2)板底面采用在底模上钻孔,用铁丝固定在定位木块上,孔模与定位木块之间用木楔塞紧(如下图所示)。当楼板板面上留设较大孔洞时,留孔处留出模板空位,用斜撑将孔模支于孔边上(如下图所示)。(五)电梯井筒模施工1、工艺流程(1)模板拼装下部模板拼装→对角线找方→上部模板拼装→安装纵横龙骨→安装脱模器→安装其它零部件→刷脱模剂(2)模板安装及脱模2、收缩筒模→起吊入模→就位调整→安装定型板→紧固穿墙螺栓→浇筑砼→拆除穿墙螺栓及定型板→收缩脱模→吊出筒模→清理刷脱模剂→再次使用3、操作要点
(1)工程上直接拼装筒模时,基层应处理平整,事先放出模板位置线。(2)筒模四角都调到垂直位置后,用四道横向方钢龙骨围拢,在用方钢管卡子固定,使铰接筒模成为一个刚性的整体。1-花篮螺栓脱模器;2-铰链角模;3-模板;4-方钢横龙骨;5-方钢纵龙骨(七)模板施工注意事项(1)严格控制柱顶标高(误差不超过±10mm),模板安装必须严格按模板设计施工,模板相邻高差不超过3mm,所有节点必须逐个检查是否拧牢卡紧。(2)模板在使用前,均刷脱模剂,使用后及时清理归堆备用。(3)严格控制模板和立柱脱模时间,顶模板待砼强度达到规范要求方可拆除。(4)模板的装拆和运输应轻放,严禁摔砸,严格控制施工荷载,上料要分散堆放,在支撑过程中必须先将一个网格的水平支撑及斜撑安装好的,再逐渐向外安装,以保证支撑系统在安装过程中的稳定性。第一节混凝土工程(一)试验及配合比设计控制1、配合比试验在砼浇筑前,应提前9天,将商品砼搅拌站提供的经现场总工程师审核的砼配合比报送监理工程师审查合格后,方准许生产。当水泥厂家、品种、标号发生变动或砂石材料有较大变动时,必须重新试配确定配合比,不能任意串用配合比。2、现场试验(A)砼养护工作(1)施工现场必须设有标准养护室。标准养护室必须设有自来水及加温炉,温、湿度计、试块架。成型室的温度需保持在20±5℃。相对湿度应在90%以上,相对湿度要求每天有记录。(2)试件模具:100×100×100mm的试模应不少于8组,150×150×150mm的试模应不少于4组。砂浆试模不得少于一组。试块成型,必须设平板振动器一台。坍落度筒及不吸水的刚性平底板、捣棒、钢卷尺。作好试块成型记录。(3)严格按施工规范的规定,取够试块组数,并认真考虑留置28天强度及冬施同条件养护试块。砼试块取样应有代表性,注意标准养护条件,及时送检。(B)取样方法,按GBJ107-87等标准规范:(1)普通砼:a、每100盘,但不超过100m3的同配合比砼,取样次数不得少于一组。b、每一工作台班的同配合比砼不足100盘时其取样次数不得少于一组。取样应在浇筑地点随机抽取,但每组试件应在同一盘砼中取样。每组试块为三块,根据骨料粒径分别制作试块,石子在20mm以下,试模用100×100×100mm,石子在40mm以下,试模用150×150×150mm。注:①当原材料或配合比有变时相应增加组数。②检验拆模、吊装、强度另留同条件养护试件。(2)砼强度试验以三个试块为一组。采用标准养护的试块成型后应覆盖表面,以防止水份蒸发,并在温度为20±5℃的情况下静置一昼夜至两昼夜,然后编号,拆模,拆模后的试块应立即放在温度20±3℃。湿度90%以上的标准养护室中养护,在标准养护室内试块应放在架上,彼此间隔为10-20mm,并应避免用水直接冲淋试块。同条件养护的试块成型后应覆盖表面,试块的拆模时间与标准养护试块相同。拆模的试块需与结构或构件同条件养护。(3)水泥试验的取样方法及数量规定,按GB12573-90规定执行。常用水泥试验的取样应按下述规定进行:①散装水泥:对同一水泥厂生产的同期出厂的同品种、同标号的水泥,以一次进厂(场)的同一出厂编号的水泥为一批。但一批的总量不得超过500t,随机从3个车罐中抽取等量水泥,经混拌均匀后,再从中称取不少于12kg水泥作为检验试样。②袋装水泥:对同一水泥厂生产的同期出厂的同品种、同标号的水泥,以一次进场的同一出厂编号的水泥为一批。但一批的总量不得超过100t。随机从20袋中各采取等量水泥经混拌均匀后,再从中称取不少于12kg水泥作为检验试样。③对已进厂(场)的每批水泥,视在厂(场)存放情况,应重新采集试样复验其强度和安定性。存放期超过三个月的常用水泥,使用前必须进行复验,并按复验结果使用。④取样要有代表性,一般可以从20个以上的不同部分或20袋中取等量样品,总数至少12kg。拌和均匀后分成两个等份,一份由试验室按标准进行试验,一份密封保存,以备复验用。(4)砼用砂应按JGJ52-92规范执行。①砂试验以同一产地。同一规范、同一进场时间,每400m3或600t为一验收批,不足400m3或600t时亦为一验收批。
②每一验收批取一组,数量为22kg。③取样方法:在料堆上取样时,取样部位应均匀分布,取样先将取样部位表层铲除,然后由各部位抽取大致相等的试样8份(每份11kg以上)搅拌均匀后用四分法缩分至22kg组成一组试样。(5)砼用碎石或卵石应按JGJ53-92规范进厅抽样。①碎(卵)石试验应以同一产地、同一规格、同一进厂(场)时间,每400m3或600t为一验收批,不足400m3或600t时亦为一验收批。②每一验收批取试样一组,在料堆中取样,应从顶部、中部、底部各部位抽取分布均匀的5个不同部位,铲出表层后取样。共15份为一组,在皮带运输机上取时,应在机尾出料处定时抽取8份。在汽车、火车、货船上取样时按不同部位和深度抽取大致相同的16份。根据产品的粒径及需检项目来确定,常规为:100-200kg。(二)混凝土浇筑施工本工程采用商品砼,选择经公司认可的合格分供并经业主和监理认同的商品砼供应站生产的砼,由搅拌站根据设计要求提出设计配合比。并严格按配合比生产砼。砼搅拌时间应符合规范的规定。1、砼浇捣的一般要求:(1)砼自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时,必须采取措施,用串筒或溜管等。(2)浇筑砼时应分段、分层连续进行,浇筑层高度为振捣器作用部分长度的1.25倍,最大不超过50cm。(3)使用插入式振捣器应快插慢拔,插点要均匀排列,逐点一动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.5倍(一般为30-40cm)。振捣上一层时应插入下层5cm,以消除两层间的接缝。表面振捣器的移动间距,应保证振动器的平板覆盖已振实部分的边缘。(4)浇筑砼时应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层砼凝结前,将次层砼浇筑完毕。间歇的最长时间按所用水泥品种、气温及砼凝结条件确定,一般超过2h应按施工缝处理。(5)浇筑砼时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的砼凝结前修正完好。2、剪力墙的砼浇筑:(1)剪力墙浇筑前底部应先填以5-10cm厚与砼配合比相同减去石子的砂浆,柱砼应分层振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。除上面振捣外,下面要有人随时敲打模板。(2)剪力墙高在3m以内,可在柱顶直接下灰浇筑,超过3m时,应采取用串桶措施或在模板侧面开门子洞安装溜槽分段浇筑。每段高度不得超过2m,每段混凝土浇筑后将门子洞模板封闭严实,并用箍箍牢。(3)剪力墙混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。无梁楼板应留在楼板下面。在与梁板整体浇筑时,应在柱浇筑完毕后停歇1—1.5h,使其获得初步沉实,再继续浇筑。(4)浇筑完后,应随时将伸出的搭接钢筋整理到位。3.梁、板混凝土浇筑:本工程梁板砼浇捣将采用泵送的方法,将砼输送至浇捣部位。(1)梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。(2)与板成整体但高度大于1m的梁,允许单独浇筑,其施工缝应留在板底以下2-3cm处。浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。(3)梁柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣棒振捣。(4)浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振捣棒铺摊混凝土。(5)施工缝位置:宜沿次梁方向浇筑楼板,施工缝应留置在次梁跨度的中间1/3范围内。施工缝的表面应与梁轴线或板面垂直,不得留斜槎。施工缝用钢丝网挡牢。(6)施工缝处须待已浇筑混凝土的表面应凿毛,剔除浮动石子,并用水冲洗干净后,先浇一层水泥浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。4、楼梯混凝土浇筑:(1)楼梯混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子(或塑料抹子)将踏步上表面抹平。(2)施工缝位置:楼梯砼宜连续浇筑完,多层楼梯的施工缝应留在楼梯段1/3的部位,施工缝应垂直于楼梯板留置。5、砼的养护:
砼浇筑完毕后,应在12h以内用塑料薄膜加以覆盖和浇水,浇水次数应能保持混凝土有足够的湿润状态,屋面砼养护应采用蓄水养护,养护期一般不小于7昼夜,防水砼养护期不少于14d。6、施工中应注意的质量问题:(1)蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中的砂浆从下部涌出而造成。(2)露筋:原因是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板造成露筋,或梁、板底部振捣不实,也可能出现露筋。(3)麻面:拆模过早或模板表面漏刷隔离剂或模板湿润不够,构件表面混凝土易粘附在模板上造成麻面脱皮。(4)孔洞:原因是钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土。(5)缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆等原因,易造成缝隙、夹渣层。(6)梁、剪力墙连接处断面尺寸偏差过大,主要原因是柱接头模板刚度差或支此部位模板时未认真控制断面尺寸。(7)现浇楼板面和楼梯踏步上表面平整度偏差太大:主要原因是混凝土浇筑后,表面不用抹子认真抹平。冬斯施工在覆盖保温时,上人过早或未垫板进行操作。第一节砌体工程(一)粉煤灰加气块砌体施工本工程采用加气块砌体作围护墙,混合砂浆砌筑。1、工艺流程:选定合格砌块Þ运输和堆存Þ放线Þ洒水湿润Þ砌筑Þ基底处理Þ必要部位挂网Þ分层抹灰Þ成品保护。2、施工要点:(1)砌筑前进行实地排列,不足整块的可以锯砖,但不得小于砌块长度的1/3。最下面用粘土烧结红砖砌3层,以防勒霉脚难以抹灰。以上各层应采用M5的混合砂浆,满铺满挤砌筑,上下层十字错缝,搭接长度不小于块长的1/3,转角处应相互咬搓。水平灰缝要求不大于15mm,垂直灰缝要求不大于20mm。(2)砌块与墙柱的相接处,必须预留拉结筋,以防因收缩而拉裂墙体。拉结构造钢筋,在砼墙柱内预埋,在模板上按设计要求间距打眼预埋拉结筋,预埋深度和拉结长度按规范施工,模板折除后拉结筋末端要弯90弯钩。砌块端与墙、柱应用砂浆挤严塞实。砌筑高度约1.25m时,宜停歇24h后再继续砌筑,使砌块阴干成型,以防收缩裂缝。(3)砌体墙顶与楼板或梁底用小木楔与楼板底(或梁底)楔牢,再用膨胀混凝土塞实。(4)砌块与门口连结,若采用后塞口作法,洞口高度2.1m以内时,每边砌3块预埋木砖或预埋铁件的混凝土块;洞口高于2.1m时砌4块。安装门框时先在门框上钻出钉孔,再用钉子穿过门框与混凝土块内的木砖钉牢。若采用先立口,应预先将砸扁帽的钉子钉在门框上,每侧边3个,待砌筑高度超过钉子时再往砌块里钉。砌块和门框外侧须用粘结砂浆挤压密实。门窗过梁可采用粘土烧结红砖拱过梁或用钢筋混凝土梁带。厨房、厕所等部位墙身底部应砌500mm厚粘土烧结红砖。(5)抹灰前将砌块墙面的灰缝、孔洞、凹槽填补密实、整平,清除浮灰,并用1:1水泥砂浆拉毛墙面。(6)在砌块墙身与混凝土梁、柱、剪力墙交接处,门窗洞边框处和阴角处钉挂10mm×10mm孔眼的钢丝网,每边宽度不小于200mm,在红砖与砌块交接处每边100mm宽。将挂网展平,用射钉与梁柱或墙体连接,或与预埋的钢筋点焊固定。网材搭接做到平整、连续、牢固,搭接长度不小于100mm。(7)对砌块墙身先隔夜淋水2-3次,第二天进行基层处理,基层处理前砌块含水率应小于35%,处理时先用水泥浆涂刷墙面,以保证抹灰层与基层粘结牢固,随后进行抹灰,不得待墙面干燥凝固后再抹灰。(8)抹灰采用水泥石灰砂浆分层进行。基层处理完毕立即抹底灰,待底灰七八成干后抹面层灰。抹灰应分层压实,无脱层空鼓。挂网必须置于抹灰层内,不得外露,以防生锈和腐蚀。厨房、卫生间的内墙采用防水砂浆抹灰。3、质量及安全措施(1)楼面堆放砌块时不准超量,禁止抛掷和撞击楼板,堆放高度不得超过五皮。(2)砌体内不得留脚手架眼,施工人员必须在牢固的脚手架上操作,不得站在墙体上操作。(3)如遇大风雨,对强度未达到要求,稳定性较差的砌体必须加设临时支撑保护。(4)施工临时洞口及门窗洞过梁的支撑应坚固牢靠,待砌筑砂浆达到70%设计强度标准值以上,方可拆除支撑和模板。(5)大面积抹灰前,修补找平用的砂浆应与抹灰所用材料一致。钢丝网钉挂要牢固,必须经检查合格后方可抹灰。(6)各种抹灰砂浆层凝结前应防止暴晒、雨淋、水冲、撞击、振动,水泥砂浆应在湿润的条件下养护。4、水电设备安装(1)电线管及开关盒固定:按线管及开关盒位置将泰柏墙上局部钢丝剪断。将线管及开关盒埋入墙内。
线管处用“之”字条将网补齐。开关盒上、下各增入φ6钢筋与网固定(2)给排水设备安装上水管线一般为明线。墙板打通洞将铁件穿过,一侧铁板固定,另一侧垫钢板用螺母固定。第一节防水工程(一)屋面防水主要屋面做法为90厚岩棉板保温,1:8水温珍珠岩找2%坡,TS-C防水卷材防水。1、屋面保温层施工(岩棉板保温)(1)工艺流程图现场配制板状保温材料→基面清扫清理→隔气层施工→铺设板状保温层→经检验合格→其上做找平层(2)板状保温材料的现场配置须符合设计要求,配制出的成品的规格、性能满住规范要求,并经检验合格方能投入使用。(3)铺设板状隔热保温层的基面清理干净、干燥、平整。设计有隔气层的屋面,应按设计做隔气层,涂刷均匀无漏刷。(4)平铺的板状热保温层,应紧靠在基面上或隔气层上,铺平、垫稳。分层铺设时,上下接缝相互错开,接缝用同类型材料的碎屑填嵌饱满。(5)粘贴的板状热保温层,应砌严,铺严,分层铺设的接缝应错有沥青胶结粘贴时,板状材料相互之间和基层之间,均应满涂热沥青胶结材料,以便相互接牢固。(6)用水泥沙浆铺设贴板状保温材料时,一般用1:2(体积比)水泥砂浆粘贴,板间缝隙应用保温灰浆填实并勾缝,保温灰浆配合比一般为1:1:10=水泥:石灰:同类保温材料的碎粒(体积比)。(7)成品保护①屋面保温层施工时,注意保护层屋面结构层及出屋面管道。②与保温层接触的木制品做防腐处理。③保温层铺设完毕后,在其上立即做找平层,并对整体进行保护,不准人踩踏,或堆放杂物。④保温层粘铺完毕后,应立即做好找平层,使之形成整体,防止雨淋、受潮。(8)注意事项。①板状隔热保温材料在运输、堆放过程中应精心操作,保证板形完善,无断裂,运入施工现场的材料,要采取措施防止受潮,有机料要做跑防腐、防虫、防火工作。②基面一定要处理平整,不平的地方可用1:3水泥砂浆找平。③粘贴的板状材料,一定要满涂粘结剂,铺平、垫稳。④勾缝用材料一定要用与保温板材料相同。⑤铺设时应拉线找坡、铺顺平整。(防止边线不直、边搓不齐,影响找坡、找平和排水)。2、屋面水泥珍珠岩找坡层施工1)工艺流程图:2)基层处理完毕后,即施工标高控制小隔断,保温层兼作调坡层按照小隔断的标高形成坡度,小隔断一般为水泥砂浆堆成或半砖砌块形成,间隔800-1000mm。设计有隔气层时应按设计做隔气层,涂刷均匀无漏刷。3)现浇整体保温层施工时,水泥拌合物宜采用人工搅拌,随拌随泼水泥浆直至均匀。4)选择适当的配合比。水灰比控制好,达到拌合物用手紧捏成团不散,稍有少许水泥浆滴下为合适。5)水泥膨胀珍珠岩中膨胀珍珠岩粒径小于0.15mm的含量不能大于8%。6)拌合物随拌随铺,以确保水灰比准确和工程质量,铺设时应采取“分仓”施工,可用木板或钢卷尺控制宽度和厚度,宽度一般为700-900mm,虚铺厚度一般为设计厚度的130%(不包括找平层),铺后用木柏板(木楔)拍实找平,注意泛水坡度。7)水泥拌合物整浇屋面保温层,应做排气道、排气道纵横贯通,并应与大气连通的排气孔相通,排气孔的数量应根据基层的潮湿程度和屋面构造确定,一般屋面每36m2设置一个。8)排气出口应埋设排气管、排气管应设置在结构层上,穿过保温层的管壁应打排气孔。9)整浇保温层施工完毕表面应立即抹找平层,两者不能分两个阶段施工,找平层砂浆配合比按设计要求。10)施工中应注意的事项:①整浇拌合物的配合比,根据设计要求试配,并最终确定既经济又合理的配合比。水灰比要控制好,不同的季节、温度分别做试验。②有机材料使用前要按要求做防腐处理。③排气孔应做好防水处理。
④拌合物搅拌时,注意减少颗粒的破损,并应搅拌均匀。⑤操作时应避免材料在屋面上堆集二次倒运,保证均质铺设。⑥防止边线不直、边搓不齐整、影响找坡、找平和排水。3、防水卷材施工(1)施工工艺基层检查、清扫→涂刷基层处理剂→定位、弹基准线→铺贴防水卷材附加层→节点处理→滚铺卷材→滚压、排气压牢→搭接缝抹压、排气、压牢→收头固定、密封→钉卷材收头铝合金盖板→密封铝合金盖板上口→检查、清理、修整。(2)基层处理①基层牢固,表面无大于0.3mm的裂缝及麻面、起砂、起壳等缺陷。②基层表面平整光滑,均匀一致,排水坡度符合设计要求。③基层必须干燥,以基层面泛白为准。测定方法是将1m2的卷材平摊干铺在基层表面上,静置3-4h后揭开检查,基层覆盖部位与卷材上未见水印即符合要求。④基层与突出屋面的女儿墙、水箱基座,以及基层与水落口、管道、檐沟等相连接的转角处,均做成均匀一致、光滑的圆弧形,其半径为50mm。(3)卷材铺贴①基层清理卷材施工前,须将基层上的垃圾、灰尘及撒落的砂浆等清理干净,以免影响卷材与基层的粘结强度。②涂刷基层处理剂在干燥的基层上涂刷基层处理剂。涂刷要均匀一致,不留空白,操作要迅速,一次涂完,切勿反复涂刷。③弹线待基层处理剂干燥后,弹出卷材位置的基准线。④附加层及节点处理在正式铺贴卷材前先进行水落口、女儿墙、管道出屋面处、垂直出人口处等泛水处的处理,增铺附加层。⑤卷材铺贴方向采用平行屋脊的铺设方法,其搭接缝顺流水方向搭接。⑦滚压、排气趁热滚压,排出卷材下面的空气,使卷材与基层粘贴牢固,表面平整无皱拆。⑧搭接缝处理本工程采用满粘法施工,长边搭接80mm,短边搭接100mm。⑨卷材收头处理为防止卷材未端剥落。渗水,未端收头必须用硅酮密封膏封闭。封闭时必须将卷材未端处的灰尘清理干净,以免影响密封效果。⑩特殊部位处理水落口设在檐沟底标高的最低处,水落口周围500mm半径内的找平层坡度为5%,在水落口与找平层连接处留设宽20mm、深20mm的槽,用沥青防水祖膏嵌填,上面增贴一层附加层)。(4)蓄水试验防水卷材铺贴完毕并经验收合格后,进行蓄水试验,在屋面蓄水48h经检查确认防水层无渗漏后才能验收。(5)成品保护措施①防水卷材铺贴操作人员一律穿平底鞋、胶鞋,非操作人员不得上屋面,以免损坏防水层。②防水卷材铺贴完毕后,严禁在屋面上堆放材料和工具,特别是金属材料或工具,以免将防水卷材层划破而造成渗漏。(二)卫生间防水本工程卫生间防水层采用TS-C防水层。1、卫生间防水施工工艺流程:卫生间施工为多工种交叉进行,各工种操作除必须遵照各自的规程外尤应注意工种之间的先后施工顺序及相互配合。其工艺流程为:土建楼板浇筑完毕→隔墙砌筑完毕→管道定位安装,检查管道位置→浇筑管道周围堵缝细石砼→地面防水层→第一次蓄水试验→抹面层(保护防水层)→砌砖(隔板等)→固定管卡和洁具卡→地面防滑地砖贴地面→第二次蓄水试验→安放洁具Þ防水合格。如下图所示:1.基层(结构层)2.找平层3.防水层4.面层5.装饰地面卫生间地面防水构造图2、对卫生间防水层基层要求(1)本工程卫生间楼板为现浇砼楼板,砼必须振捣密实,随抹压光,形成自身防水层。现浇楼板支承在墙上的四边,可同时做高为
120mm反边。靠墙板处转角做成半径100mm园边,可防止积水吸附至墙面,造成渗水。如图所示:1.Φ8钢筋2.面层3.现浇钢筋混凝土楼板墙根部构造图(2)卫生间应坚持先安装穿过楼板的管道,再做地面防水处理的程序。做好防水地面后,无特殊情况,不准再行剔凿。(3)安装下水铸铁管及水平悬吊管时,敞开的管口应用临时堵盖封严以防掉进杂物,影响水流。(4)卫生间内各种管道,地漏,套管处的孔洞,在做防水层前需用细石砼浇筑严实,不得用木楔,砖块等填塞。(5)卫生间各种管道位置必须正确,单面临墙管道,离墙应不小于50mm;双面临墙的管道,一边离墙不小于50mm,另一边离墙不小于80mm。(6)防水层施工完毕实干后,进行蓄水试验,灌水高度应达找坡的最高点水位20mm以上。蓄水时间不少于24小时,发现渗漏进行修补,再蓄水试验,直至不漏。第一节装饰装修工程装修工程是体现高层住宅主楼工程整体建筑艺术水准的重要组成部份,其装修工程施工质量的优劣不仅影响建筑物的使用效果,而且还将影响建筑物艺术水准的充分展示。本工程装修工作量较大,为了能保质、保工期完成装修工作,项目经理部将精心组织施工,施工中组织砌砖、抹灰、面砖、门窗、木作、涂料等多种专业班组,施工前,对各专业班组进行详细的技术交底和必要的操作培训,施工中保持人员稳定。(一)主要工序交叉施工原则及措施1、结构施工与粗装修的插入交叉施工原则解决装修总工期紧张的关键在于必须采取装修提前插入,因此结构采取分阶段验收的方法,在主体框架结构施工到12层,即插入下部砌筑工程施工,为竣工赢得时间。(1)工作面交叉:装修插入后要与结构工作面适当隔离,划分区域,有一定的独立性,避免过多的干扰。应以不影响结构施工为原则。(2)安全防护设施方面的交叉:在装修工作而上部分防护设施可能会防碍施工,在确保安全的情况下可;临时拆除,施工完后马上恢复。严禁私自拆除必要的防护设施,以保证结构施工安全为原则。2、装修与水电安装之间的交叉施工装修与水电风安装之间的交叉施工,向来是工程施工中最尖锐的交叉矛盾,装修工作与水电安装交叉工作面大,内容复杂,如处理不当将出现相互制约,相互破坏的不利局面,土建与水电的交叉问题是一切交叉中的重点,必须重点解决。解决此矛盾的原则:(1)水电安装进度必须服从总控进度计划,选择合理的穿插时机,要在统一的协调指挥下施工,使整个工程形成一盘棋。(2)明确责任,正确划分利益关系。(3)建立固定的协调制度。(4)一切从大局出发互谅互让,土建要为水电通风安装创造条件,水电通风安装要注意对土建成品及半成品的保护。3、内外装修的交叉施工进入装修阶段内外装修亦存在许多交叉点,但总体遵循的原则为:先外后内,内装修要为外部装修提供条件和工作面,在此期间外墙装修始终处于网络计划中的关键线路上。因此一切内部工作都要为外装修配合。(二)主要分部工程施工工序在室内,按先上后下的工序和先内后外的施工程序。首先安排顶棚施工,再墙面、地面,在每层所有室内工程完成后,再做走廊部分的装饰工作。每道工序完成后,必须经专业人员按验收标准严格检查后,才能转入下一道工序施工。在施工中每层每个房间都要提供土建装饰和机电安装等专业设施安装共同使用的统一标高线和十字中心线,回此,在装饰工程开始时,我们在每个房间的墙上都要弹上与结构阶段相一致的+1.0m标高线,十字中心线即弹在地板上,又弹到天棚上和墙上,十字线上下相一致。1、无吊顶房间装修施工工序放线→穿套管→墙面修整→天棚初油漆(或涂料)→安电气管、线、盒→天棚中油漆(或涂料)→木作油漆→天棚终油漆(或涂料)→设备、开关安装→墙面饰面→地面饰面板施工3、卫生间装修施工工序放线→机电管线→墙、地面孔洞修整→地面防水→防水保护层→地面防滑砖→墙面瓷砖→洗台饰面安装→镜面安装→卫生洁具→电气安装→五金配件→门油漆。
(三)主要分项工程1、抹灰工程抹灰工程工序如下:表面清理→浇水湿润→灰饼→冲筋→阴阳护角安装→抹底灰→抹面层灰→抹窗台、踢脚线→清理养护。施工要点:(1)先将房间规方,如房间面积较大,要在地面上先弹出十字线,以作为墙角抹灰准线,弹出墙角抹灰准线后,在准线上下两端排好通线后做标准灰饼及冲筋。(2)因为结构采用大模板施工,砼表面较光滑,在粉刷前,采用砼界面剂以增强粉刷层和基层的粘结效果。(3)面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一面顺靠尺抹上砂浆,阳角应按规范在离地面2m高范围内作50mm宽水泥砂浆护角。(4)室内墙裙、踢脚板一般要比罩面灰墙面凸出3-5mm,根据高度尺寸弹上线,把八字靠尺靠在线上用铁抹于切齐,修边清理。(5)钢筋混凝土楼板顶棚抹灰,应用清水润湿并刷素水泥砂浆一道(6)顶棚表面应顺平,并压光压实,不应有抹纹、气泡、接搓不平等现象,顶棚与墙面相交的阴角应成一条直线。2、刷乳胶漆工艺(1)操作工艺(a)工艺流程高级:基层清理→填补缝隙、局部刮腻子→磨平→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→第一遍涂料→复补腻子→磨平磨光→第二遍涂料(b)基层清理:清理基层灰渣浮土及其它杂物,如有裂缝用钉开凹槽,磨粗砂纸一道,清扫干净。(c)修补基层:用石膏腻子将基面缺陷坑洼、缝隙等处找平,干燥后用砂纸将凸出处磨掉,扫阍浮灰。(d)满刮腻子:满刮腻子遍数可由基面平整程度决定,一般情况为三遍,腻子重量配比为乳胶:滑石粉(或大白粉):2%羧甲基纤维素=1:5:3.5。厨房、厕所、浴室用聚醋酸乙烯乳液:水泥:水1:5:1耐水性腻子。第一遍用刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净利落。干燥后磨砂纸,将浮腻子及斑迹磨光,再将墙面清扫干净。第二遍竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。不得遗漏或将腻子磨穿。(e)刷第一遍乳胶漆:涂刷顺序是先顶板后墙,墙面是先上后下。先将墙面清扫干净。乳胶漆用排笔涂刷,使用新排笔时,将羊笔上的浮毛和不牢固的毛理掉。乳胶漆使用前应搅拌均匀,按产品说明使用书,适当稀释,防止头遍漆刷不开。(f)刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防透底。(2)质量标准(a)材料的品种、颜色应符合设计和选定的样品要求,产品的质量符合有关标准。(b)涂层严禁掉粉、起皮、漏刷和透底。(3)成品保护(a)涂料面层未干前室内不得清扫地面,以免粉尘沾污面层,漆面干燥后不得挨近墙面泼水,以免泥水沾污。(b)涂料面层完工后要妥善保护,不得碰撞损坏。(c)涂刷墙面时,不得污染地面、门窗、玻璃等已完工程。(4)应注意的质量问题(a)透底:产生原因是漆膜薄,因此刷涂料时除应注意不漏刷外,还应保持涂料乳胶漆的稠度,不可加水过多。(b)接槎明显:涂刷时要上下顺刷,后一排笔紧接前一排笔;若间隔时间稍长,就容易看出明显接头,因此大面积涂刷时,应配足人员,互相衔接。(c)刷纹明显:涂料(乳胶漆)稠度要适中,排笔蘸涂料量要适当,多理多顺,防止刷纹过大。(d)涂刷带颜色的涂料时,配料要合适,保证独立面每遍用同一批涂料,并宜一次用完,保证颜色一致。3、镶贴工程(1)内墙瓷砖粘贴工程粘结材料:粘接材料拟选用8407胶,此胶自身有较好的防水性能,粘接效果良好。粘接层厚度要控制在5-7mm。排砖原则:墙面排砖由门口向里排,内侧阳角部位允许出现半砖,但不允许出现半砖以下的条砖。如排砖需要可同时分割两排砖以分摊半砖以下的条砖。内窗口两侧要保持对称,窗台下口尽量避免出现半砖。台面板的裙边上口确定为一条水平砖缝,台面板高底可适当调整。墙砖由下到上全部为整砖排列,顶部一排砖要伸入顶棚内。底部一排砖要叠压在地砖上,随地砖的找坡可以适当裁短。砖缝控制:所有砖缝要控制在2mm,擦缝材料一律使用白水泥。(2)地面地砖镶贴工程
地砖粘贴工艺流程地面清理→选砖→标高控制(找坡)→铺贴→擦缝→清理养护施工要点:①磁砖铺贴之前要选砖,控制材料规格偏差及色差。铺贴之前预先湿润后晾干。②胶接材料的拌制:水泥砂浆配合比为1:2加入适量胶接材料(8407胶)控制其稠度在25-35mm,严禁使用过性砂浆。③铺贴范围要弹线规方,按其标高要求先铺贴标砖,标砖可点状布置也可条形布置。④地砖缝隙控制,地砖缝隙一般控制在2-3mm,擦缝材料根据砖的颜色而定,浅色砖使用白水泥擦缝,深色砖要使用与砖近似的颜料调制的胶泥。⑥铺好的地砖要注意成品保护,控制上人时间,避免强烈的振动。第一节门窗安装塑料门窗安装工艺标准1、工艺流程:(1)补膜找中线:检查到现场的塑料门窗,发现保护膜脱落时,应补贴保护膜,同时在窗框的上下边划中线,按不同规格的门窗搬至相应洞口竖放。(2)装固定片;检查窗框上下边的位置及内处朝向,确认夫误后,再安装固定片。安装时应先采用直径为φ3.2的钻头钻孔,然后将十字槽盘头自攻螺钉M4×20拧入,不得直接锤击钉放。(3)洞口找中线:测出各窗口中线,并逐一作出标记,从高层一次吊线找准或经纬仪、铅垂仪。(4)框进洞;窗框装入洞口时,其上下框中线应与洞口中线对齐;窗的上下框四角及中横框的对称位置用木楔或垫块塞紧作临时固定;当下框长度大于0.9m时,其中央也应用木楔或垫块塞紧,临时固定;然后按设计图纸确定窗框在洞口墙体厚度方向的安装位置,并调整窗框的垂直度、水平度及直角度。(5)调整定位:当窗与墙体固定时,应先固定上框,然后固定边框。(6)装拼樘料:安装组全窗时拼樘料与洞口连接应符合下列要求:a、拼樘料与混凝土这梁或柱子的连接采用与预埋欠铁件焊接的方法固定,也可先在预埋件上按紧固件规格打基孔,然后用紧固件固定。b、拼樘料与砖墙连接时,应先将拼樘料两端插入预留洞中,然后应用强度等级为C20的细石混凝土固定。c、应将两窗框与拼樘卡接,卡接后应用紧固件双向拧紧,其间距应小于或等于600mm,紧固件端头及拼樘料与窗框的缝隙应采用嵌缝膏进行密封处理。(7)装窗台板:当需要装窗台板时,应使窗台板与下边框结合紧密,其安装的水平精度应与窗框一致。(8)打发泡剂、嵌缝:门窗框与墙体洞口的周边缝隙应用PU发泡剂材料填塞,要求发泡后饱满密实。(9)修整:发泡剂固化后,用小刀将超出框边的发泡剂修齐,再进行窗框内外侧抹灰施工。(10)清理:窗框上若粘有污物,应及时用湿布擦试干净,不得使用硬质材料匀刮窗框扇表面。(11)装玻璃:玻璃的安装应符合一下规定:a、玻璃不得与玻璃槽直接接触,并应在玻璃四边垫上不同厚度的玻璃垫块。b、边框上的垫块,应采用聚氯乙烯胶加以固定。c、将玻璃装入框扇内,然后用玻璃压条将其固定,安装玻璃压条宜先短后长。(12)窗框安装固定后,应在其内外侧抹水泥砂浆保护,抹灰一般应超出窗框5mm,并与窗之间预留5mm缝隙,待砂浆硬化后,向缝隙内注入嵌缝膏。(13)装扇:门窗扇应待水泥砂浆硬化后安装;用自攻螺丝将铰链安装在预定位置,自攻螺丝不能直接锤入,而是先用比螺丝小0.5-1.0mm直径的钻头引孔,然后将自攻螺丝钉拧入,安装完工后,应在铰链内滴机油润滑。(14)装五金件:安装五金件、纱窗铰链及锁扣后,应整理纱网和压实压条。(15)清理、撕保护膜:塑料门窗安装完工后,应进行清洗(采用中性清洗剂)和开闭试验,撕保护膜交工。2、质量标准(1)门窗的品种、规格、开启方向及安装位置应符合设计要求。(2)门窗安装必须牢固,横平、竖直、高低一致。框与墙体接缝隙应填嵌饱满密实,表面平整完滑,无裂缝,填赛材料与方法符合设计要求。(3)预埋件的数量、位置、埋设连接方法必须符合设计要求。(4)玻璃条与玻璃及玻璃槽口的接触应平整,不得卷边、脱槽。(5)门窗表面洁净、平整、光滑、大面无划痕、碰伤、型材无开焊、断裂。
(6)五金件齐全,位置正确,安装牢固,使用灵活,达到各自的使用功能。(7)门窗关闭时,扇与框间无明显缝隙;密封面上的密封条应处于压缩状态。3、成品保护(1)塑料门窗在安装过程中及工程验收前,应保持保护膜完好,避免污损窗体。(2)已装门窗框、扇的洞口,不得再作运料通道。(3)严禁在门窗框、扇上安装脚手架,悬挂重物,外脚手架不得顶压在门窗框扇或窗撑上,并严禁蹬踩窗框、窗扇或窗撑。(4)应防止利器划伤门窗表面并应防止电、汽焊火花烧伤或烫伤面层。(5)立体交叉作烽时,门窗严禁碰撞。4、应注意的质量问题(1)在塑料门窗上安装五金零件时,必须先钻孔后再用自攻螺钉拧入,严禁直接锤击钉入,以防损坏门窗。(2)框和拼料连接,用电钻钻孔时,夹头不得损伤型材。(3)门窗框和墙体洞口之间的注胶一定要均匀,注胶前必须清除污灰,尘土等污物保持干净,以增强填缝剂粘结牢度。安装工程第一节工程概况(一)工程简介:本工程为泰安市保障性住房惠丰园5#、6#住宅楼楼工程,位于泰安市南湖大街以南,该工程均为地下二层,地上二十四层,剪力墙结构,5#楼总建筑面积:12096.46平方米。6#楼建筑面积12555.24平方米。地下一二层为储藏室;地上部分为住宅用房,屋顶设电梯机房、生活水箱。(二)主要工作内容:1、给排水工程:包括给水系统、卫生设备与排水系统、消火栓系统,自动喷淋系统。(1)给水系统:水源由城市给水管网接入本院给水管网。(2)消火栓系统:消防泵设在地下一层综合泵房内,设2台消防泵(150DL150-20×6型,一用一备),1台稳压泵(50DL12-12.5×10)。消防水池设在地下一层,容积350m3,屋顶水箱中消防水量30m3。消火栓系统分高、低2个区,地下二层至十四层为低区,十五层至二十四层为高区,高区由消防泵直接供水,低区由消防泵出水经减压阀减压后供给。本楼内每层设2套SN65消火栓。室外消防给水管道布置成环状,环管上设置SS100-10型室外消火栓,并分别设置自动喷水和消火栓系统的水泵结合器。(3)排水系统:本住宅楼每户有1个卫生间,一个厨房,均设独立的排水立管,其中卫生间污水经处理后排入院内污水管道,厨房废水排入地下室集水坑后用潜污泵抽升至室外雨水管道。2、采暖工程:采暖系统为低温水系统。由于楼层较高,大楼分为下上、中、下三个环路,下环采暖统系统为1-10层、中环采暖统系统为11-20层、上环采暖统系统为21-24层。采暖热源由加热站供给,主立管安装在大楼中部管井内,回水总管接膨胀管,膨胀水箱设在屋面,每户每房间安装一组铝制闭合式散热器(厨房除外)。3、电气工程:分为强电、弱电两部分。(1)强电:变配电、电力照明、避雷接地。(2)弱电:火灾报警及联动控制、有线电视、电话、宽带网络系统、访客对讲系统。火灾报警线路主要采用RVV电线穿钢管暗敷,钢管暗敷在不燃烧体的结构层内。联动控制系统主要采用ZR-KVVRP电缆。电视电缆采用SYKV-75-5型电缆,电话线采用RVB-2×0.5型,电视电缆及电话线仅敷设至各户多媒体盒,其后部分预埋电线管及接线盒。访客对讲系统采用SYV-75-5型电缆沿弱电竖井内敷设至各层视频分配器/8线解码器。宽带网络系统预埋电线管、暗盒。
第一节分部、分项施工方案(一)给排水部分:1、给水系统安装:(1)本楼供水采用PPC给水塑料管热熔连接。(2)施工顺序:引入管→水平干管→立管→水压试验→支管→卫生器具给水管道主要工作量在厨房、卫生间。安装施工宜采用标准层、样板间引路,并尽量采用预制化加工。(3)PP-C给水塑料管施工方法:①管材、管件等材料应有质量检验部门的产品合格证。管道系统安装前,应对材料外观和接头配合的公差进行仔细的检查,并清除管材及管件内外的污垢和杂物。②室内明敷管道应在土建粉饰完毕后进行安装。安装前应首先复核预留也洞的位置是否正确。管道安装前,宜按要求先设置管卡。位置应准确,埋设应平整、牢固,管卡与管道接触应紧密,但不得损伤管道表面。管道系统安装间断或完毕的敞口处,应随时封堵。管道穿过地下室或地下构筑物外墙时,采取严格的防水措施。③同种材质的给水塑料管及管配件之间,应采用热熔连接,安装应使用专用热熔工具,与金属管件或卫生洁具五金配件采用丝扣连接。切割管材,必须使端面垂直于管轴线。管材切割一般使用管子剪或管道切割机,必要时可使用钢锯,但切割后管材断面应去除毛边和毛利刺。管材与管件连接端面必须清洁、干燥、无油。(4)支吊架安装管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确,埋设要平整,管卡与管道接触应紧密,但不得损伤管道表面。采用金属管卡或吊架时,金属管卡与管道之间应采用塑料带或橡胶等软物隔垫。在金属管配件与给水聚丙烯管道连接部位.管卡应设在金属管配件一端。(5)试压管道试验压力应为管道系统工作压力的1.5倍,但不得小于1.0MPa。热熔连接管道,水压试验时间应在24h后进行,水压试验之前.管道应固定,接头须明露,加压宜用手动泵,升压时间不小于10min,测定仪器的压力确度应为0.01MPa。至规定试验压力,稳压lh,测试压力降不得超过0.06MPa。在工作压力的1.15倍状态下,稳压2h,压力降不得超过0.03MPa,同时检查各连接处不得渗漏。(6)清洗、消毒给水管道系统在验收前,应进行通水冲洗,冲洗水流道宜大于2m/s。生活饮用水系统经冲洗后,还应用含20-30mg/L的游离氯的水灌满管道进行消毒,含氯水在管中应滞留24h以上。管道消毒后,再用饮用水冲洗,并经卫生监督管理部门检验,水质符合现行的国家标准方可交付使用。2、排水、雨水管道安装:(1)设计简介:本住宅楼每户有1个卫生间,一个厨房,均设独立的排水立管,其中卫生间污水经处理后排入院内污水管道,厨房废水排入地下室集水坑后用潜污泵抽升至室外雨水管道。(2)施工顺序:安装准备→预制加工→排出管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验(3)UPVC排水管安装工艺:①UPVC管预制加工:根据图纸要求并结合实际情况,分立管按预留口位置测量尺寸,绘制加工草图。根据草图量好管道尺寸,进行断管。断口要平齐,用铣刀或刮刀除掉断口外飞刺,外棱铣出150角。粘接前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度。试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭干净。如有油污需用丙酮除掉。用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀。粘牢后立即将溢出的粘接剂擦拭干净。多口粘连时应注意预留口方向。②引出管安装:首先根据设计图纸要求的坐标、标高预留槽洞或预埋套管。埋入地下时,按设计坐标、标高、坡度开挖槽沟并夯实。按设计坐标、标高、坡向,将预制加工好的管段,按编号运至安装部位进行安装。各管段粘连时也必须按粘接工艺依次进行。全部粘连后,管道要直,坡度均匀,各预留口位置准确。引入管至第一层检查口安装完后应做灌水试验,出口用充气橡胶堵封闭,达到不渗漏,水位不下降为合格。地下埋设管道应先用细砂回填至管上皮100mm,上覆过筛土,夯实时勿碰损管道。托吊管粘牢后再按水流方向找坡度。最后将预留口封严和堵洞。③立管安装:首先按设计坐标要求,在预埋阶段埋设大于2号管经的套管,套管高出地面100mm。管道安装前清理场地,将已预制好的立管运到安装部位,首先清理已预留的伸缩节,将锁母拧下,取出U型橡胶圈,清理杂物。复查上层洞口是否合适。立管插入端应先划好插入长度标记,然后涂上肥皂液,套上锁母及U型橡胶圈。安装时先将立管上端伸入上一层洞口内,垂直用力插入至标记为止(一般预留胀缩量为20-30mm)。合适后即用自制U
型钢制抱卡紧固于伸缩节上沿。然后找正找直,并测量顶板距三通口中心是否符合要求。无误后即可堵洞,并将上层预留伸缩节封严。排水立管转弯时或最末端转弯处应用2个45的弯管与水平管段(埋地引出管段)相接,立管末端的弯头处应做100号混凝土。④支管安装:首先剔出吊卡孔洞或复查预埋件是否合适。清理场地。按需要支搭操作平台。将预制好的支管按编号运至场地。清除各粘接部位的污物及水分。将支管水平初步吊起,涂抹粘接剂,用力推入预留管口。根据管段长度调整好坡度。坡度应符合设计要求,合适后固定卡架,封闭各预留口的堵洞。横支管与横干管、横干管与立管连接处均采用45度斜三通或斜四通连接。⑤立管及较长的悬吊管上均装设伸缩节,立管上检查口隔两层设置。排水管道上的吊钩或卡箍固定在承重结构上,排水管的坡度、固定件间距按设计规定设置。(4)灌水试验:暗装或埋地的排水管道,在隐蔽前必须做灌水试验,其灌水高度应不低于底层地面度,满水15min后,在灌满延续5min,以液面不下降为合格。(5)成品保护:管道安装完成后,应将所有管口封闭严密,防止杂物进入,造成管道堵塞。管道应加强保护,尤其立管距地2m以下时,应用木板捆绑保护。严禁利用管道做为脚手架的支点或安全带的拉点、吊顶的吊点。不允许明火烘烤塑料管,以防管道变形。油漆粉刷前应将管道用纸包裹,以免污染管道。3、消防自动喷洒系统:(1)设计简介:本建筑每层楼的电梯前室及每户走道的公共区域、以及地下二层的人防区域设自动喷淋系统,系统分2个区,地下二层至十四层为低区,由消防泵出水经减压阀减压后供给;十五层至二十八层为高区,由消防泵直接供水。每区设一套湿式报警阀。。管道DN>50采用热镀锌无缝钢管,焊接或法兰连接;DN≤50采用热镀锌钢管,螺纹连接。(2)安装工艺:喷洒管安装应按楼层自下而上进行,其工艺流程如下:安装准备→管网安装→设备安装→喷头支管安装→喷头及系统组建安装→通水调试①安装准备:进场设备材料规格、型号应满足设计要求,消防产品应有产品合格证,消防产品生产许可证、准销证,报警阀进行渗漏试验,喷头作3MPa水压试验。②管网安装:管道安装前应校直管子并清除内部杂物,停止安装时已安装的管道敞口应封堵好。管道水平安装宜设0.003的坡度,坡向泄水管。水平安装管道的支架一般以吊架为主,每层两端设防晃支架。相邻两喷头之间的管段设置吊架1个。立管每隔30m安装一个柔性接头。③水压试验:上水时最高点要有排气装置,高低点各装一块压力表,上满水后检查管路有无泄露,升压后再出现泄露时做好标记,卸压后处理。必要时泄露水处理。试验压力采用1.4MPa;当试压时稳压30min,目测管网应无泄露和变形,且压力降不大于0.05MPa。系统全部安装完毕后再进行系统水压试验,试压合格将压力降至工作压力作严密性试验,稳压24小时不渗漏为合格。试压合格后及时办理验收手续。④冲洗:喷洒管道试压完可连续做冲洗工作。冲洗时应确保管内有足够的水流量。排水管道应与排水系统可靠连接,其排放应畅通和安全。管网冲洗时应连续,当出口处水的颜色,透明度与入水口的颜色基本一至时方可结束。管网冲洗的水流方向应与灭水时管网的水流方向一致。冲洗合格后应将管内的水排除干净并及时办理验收手续。⑤报警阀安装:安装报警阀时应先安装水源控制阀、报警阀,然后根据设备说明书再进行辅助管道及附件安装。水源控制阀、报警阀与配水管干管的连接,应使水流方向一致。报警阀组安装的位置应符合设计要求。当设计无要求时,报警阀组安装在便于操作的明显位置,距室内地面高度宜为1.2M:两侧与墙的距离不宜小于0.5M;正面与墙距离不宜小于1.2M。安装报警阀组的室内地面应有排水设施。⑥通水调试:喷洒系统安装完进行整体通水,使系统达到正常工作压力准备调试。通过末端装置放水,当管网压力下降到设定值时,稳压泵启动,停止放水,当管网压力恢复到正常值时,稳压泵应停止运行。当末端装置以0.94-1.5L/S的流量放水时,稳压泵应自锁。水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。4、消火栓系统:(1)设计简介:消火栓系统分高、低2个区,地下二层至十四层为低区,十五层至二十四八层为高区,高区由消防泵直接供水,低区由消防泵出水经减压阀减压后供给。本楼内每层设2套SN65消火栓。室外消防给水管道布置成环状,环管上设置SS100-10型室外消火栓,并分别设置自动喷水和消火栓系统的水泵结合器。管道采用无缝钢管,焊接或法兰连接;消火栓箱选用钢板制作,铝合金门框,茶色镜面玻璃门,消火栓箱内设SN65室内减压型消火栓一个,DN19水枪一支,DN65水龙带25米,消防卷盘一副紧急消防按钮及指示灯各一个,消火栓暗装,土建施工时配合预留孔洞。(2)安装要点①
干管安装:消防管道在焊接前应清除接口处的浮锈、污垢及油脂。管道对口焊缝上不得开口焊接支管,焊口不得安装在支吊架位置上。管道穿墙处不得有接口。管道穿楼板应设套管。②箱体及支管安装:产品均应有消防部门的制造许可证及合格证方可使用。消火栓支管要以栓阀的坐标,标高定位甩口,核定后再稳固消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应在箱门开启的一侧,箱门开启应灵活。消火栓箱体安装在轻体隔墙上应有加固措施。③消火栓管道安装完毕按1.4MPa压力进行水压试验,稳压30分钟,无渗漏为合格。消火栓系统管道试压完可连续作冲洗工作,冲洗时管内水流量应满足设计要求,进出水口水质一致进方可结束。④箱体配件安装:应在交工前进行。消防水龙带应折好放在挂架上式卷实、盘紧放在箱内;消防水枪要竖放在箱体内侧。消防水龙带与水枪,快速接头的连接,一般用14#铅丝绑扎两道,每道不少于两圈,使用卡箍时,在里侧加一道铅丝。设有电控按钮时,应注意与电器专业配合施工。⑤通水调试:通水调试前小区消防设备包括水泵、结合器、节流装置等应安装完,其中水泵做完单机调试工作。系统通水达到工作压力,选系统最不利点消火栓做试验,通过水泵结合器及消防水泵加压,消防栓喷放压力均应满足设计要求。(二)采暖工程1、设计简介:本楼采暖系统为低温水系统,供水温度92℃,回水温度67℃。由于楼层较高,大楼分为上、中、下三个环路,下环采暖统系统为1-10层、中环采暖统系统为11-20层、上环采暖统系统为21-24层。配管方式基本采用单管顺流式(其中每环的最上两层采用跨越式),上供下回,供回水水平主干管在梁下安装,采用同程式。采暖热源由加热站供给,主立管安装在大楼中部管井内,本工程总立管设有不锈钢波纹补偿器,回水总管接膨胀管,膨胀水箱设在屋面,在楼梯间集中排气。每户每房间安装一组铝制闭合式散热器(厨房除外)。管经DN≤100mm管道采用镀锌钢管,管经DN>100采用无缝钢管焊接。立管上、下部位安装阀门具体安装详见标准图。2、安装程序:按系统(环路)组织施工,根据土建进度自下而上进行:(1)安装准备:认真熟悉图纸,配合土建施工进度,预留孔洞及安装预埋件。按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点、预留口、坐标位置等。管道穿墙、楼板应穿大于管经两号的套管,穿墙套管与墙体粉刷面平齐,穿楼面套管应高出地面20mm。固定支架应在管井土建施工时埋设预埋钢板。(2)管道安装①总立管安装:总立管应在土建结构封顶后安装,固定支架应安装牢固,波纹补偿器安装前应预拉,预拉长度为膨胀长度的一半。预拉后用临时支撑固定,管道与上、下固定支架焊接牢固后拆除临时支撑。②水平干管安装:水平干管安装在梁下,应在土建施工不会对管道安装产生较大障碍与污染后进行。按施工草图,先进行管段的加工预制,支架按设计要求或规定间距安装,安装高度应保证管道的坡度。干管安装应从进户或分支路点开始,管道要调直,装管前检查管腔并清理干净,胀力应按要求位置安装好导向支架和固定支架。并分别安装阀门、集气罐等附属设备。管道穿墙安装套管,管道安装、调整完毕填堵管洞口,预留口处应加好临时管堵。由于夹层为不采暖房间,管道应保温,管道与管道间应设固定或活动支座。②户内立管安装:核对各层预留孔洞位置是否垂直,吊线、剔眼、栽卡子。将预制好的管道按编号顺序运到安装地点,按编号从第一节开始安装,然后依次进行。安装前检查立管的每个预留口标高、方向、半圆弯等是否准确、平正。将事先栽好的管卡子松开,把管放人卡内拧紧螺栓,用吊杆、线坠从第一节管开始找好垂直度,扶正钢套管,最后填堵孔洞,预留口必须加好临时丝堵。③支管安装:检查散热器安装位置及立管预留口是否准确。量出支管尺寸和灯叉弯的大小,然后断管、套丝、煨灯叉弯和调直,连接散热器,把麻头清净。安装完毕用钢尺、水平尺、线坠校对支管的坡度和平行距墙尺寸,并复查立管及散热器有无移动。按设计或规定的压力进行系统试压及冲洗,合格后办理验收手续,并将水泄净。(3)散热器安装①材料要求:散热器的型号、规格、使用压力必须符合设计要求,并有出厂合格证,并按规范要求进行外观检查。②散热器水压试验:将散热器抬到试压台上,按工作压力的1.5倍进行试验。试压时应排净散热器内空气。加压到规定的压力值时,关闭进水截门,持续5分钟,观察每个接口是否有渗漏,不渗漏为合格。③散热器安装:散热器安装在室内墙面和地面抹完后进行,按设计图要求,利用所作的统计表将不同型号、规格和组对好并试压完毕的散热器运到各房间,根据安装位置及高度在墙上画出安装中心线,安装固定卡,将散热器固定,进行配管工作。(4)水压试验:按系统分两部进行,先进行管道系统的水压试验,然后系统整体水压试验。试验压力为工作压力个1.25倍。试验在温度5℃以上进行。(5)系统冲洗:系统试验合格后应进行水冲洗。(6)防腐与保温:管道、管件、支架除锈后后刷防锈漆两道,银粉两道,保温管可不刷银粉。设在楼梯间、夹层内等非采暖房间采用超细玻璃棉保温,外加复合铝箔。(7
)通暖:接好热源,根据供暖面积确定通暖范围,制定通暖人员分工,检查供暖系统中的泄水阀门是否关闭,干、立、支管的阀门是否打开。向系统内充水,开始先打开系统最高点的放风阀,安排专人看管。慢慢打开系统回水干管的阀门,待最高点的放风阀见水后即关闭放风阀。再开总进口的供水管阀门,高点放风间要反复开放几次,使系统中的冷风排净为止。正常运行半小时后,开始检查全系统,遇有不热处应先查明原因,需冲洗检修时,则关闭供回水阀门泄水,然后分先后开关供回水阀门放水冲洗,冲净后再按照上述程序通暖运行,直到正常为止。冬季通暖时,必须采取临时取暖措施,使室温保持+5℃以上才可进行。遇有热度不均,应调整各分路立管、支管上的阀门,使其基本达到平衡后。进行正式检查验收,并办理验收手续。(四)电气安装1、动力、照明安装(1)供配电电气与照明线路敷设至各住户配电箱,配电室至电缆竖井之间的线路沿桥架敷设,电气竖井内设电缆支架。照明线路采用BV-500铜芯导线穿钢管暗敷。(2)桥架安装:电缆桥架须经供货商现场勘测确认。安装方式为竖井内垂直托架上明敷,在竖井预制分支电缆沿专用支架一敷设。安装完毕后,各竖井部位的安装孔洞每三层应严格封闭,先用钢板分隔封闭,并在电缆梯架导线四周用石棉绳缠绕,或用矿棉半硬板封好,再用混凝土封牢。每三层中间的各层钢板作一次封闭,以便于安装或检修。施工时与土建密切配合,并按国标86SD169、90SD180、91D372施工。(3)灯具、插座、开关等安装;开关、插座配合墙面装饰进行,开关安装高度1.3米,厨房插座安装高度1.3米,卫生间插座安装高度1.3米,其它地方插座离地0.3米。2、防雷接地:(1)不同平面的屋顶四周均设避雷带,避雷带采用Φ16制作。并利用柱子内的不少于二根主钢筋做引下线。引下线从柱顶至地下焊接连通。作为引下线的钢筋必须通长焊接。搭焊长度不小于100mm(2)30米以上的金属栏杆、金属门窗与柱内引下线焊接,引下线与最下端的建筑承台钢筋相连,承台钢筋与柱基钢筋焊接成一体。(3)从第三层起,每三层在建筑物外墙四周敷设一圈—40×4扁钢或直接利用相当截面的钢筋做均压环。此环与各拄内引下线相焊,并每隔24m与楼板钢筋焊接,均压环敷设在粉刷层内。3、弱电安装:本楼弱电部分设计有:火灾报警及联动控制、有线电视、电话、宽带网络系统、访客对讲系统。火灾报警线路主要采用RVV电线穿钢管暗敷,钢管暗敷在不燃烧体的结构层内。联动控制系统主要采用ZR-KVVRP电缆。电视电缆采用SYKV-75-5型电缆,电话线采用RVB-2×0.5型,电视电缆及电话线仅敷设至各户多媒体盒,其后部分预埋电线管及接线盒。访客对讲系统采用SYV-75-5型电缆沿弱电竖井内敷设至各层视频分配器/8线解码器。关键部位施工方法及技术、质量措施第一节防止墙体开裂施工方案本工程部分内外墙采用加气砼砌块砌筑。加气砼砌块墙面在抹灰前,必须将砌块表面浮土浮灰清扫干净,缺棱掉角及灰浆不饱满处用掺有25%108胶的混合砂浆进行修补,抹灰前一天在墙面浇水湿润,抹灰前用砂浆界面剂或108胶喷(或刷)一遍,在抹灰后表面无明显裂缝出现前再喷刷界面剂或108胶一遍。1、剪力墙、砼梁板与砌体之间的裂缝防治:(1)对剪力墙的填充墙,当墙体砌至最后一层时(即梁底),用辅助实心小砌块(或实心标准砖)斜砌的方法砌筑,使砌体与梁底紧密接触。砌筑砂浆应饱满。(2)剪力墙凸出墙面者,抹灰先抹墙面,待墙面抹灰层干燥后再抹砼表面,并使砼表面的抹灰层压在墙体的抹灰层上,使连接处的收缩裂缝被砼面后抹的抹灰层所覆盖。(3)如果剪力墙或梁柱与砌块墙面齐平,则抹灰前应在接缝处两侧先抹一层2-3mm厚的1:3的水泥砂浆,再用素浆(水泥:108胶:水=1:0.5-0.8:6-8)粘贴一层玻璃丝布(混凝土与墙各100mm宽),然后再抹灰。2、外墙裂缝防治因为结构采用大模板施工,砼表面较光滑,在粉刷前,采用砼界面剂以增强粉刷层和基层的粘结效果。外墙面层粉刷时,在砂浆中可掺适量丹强丝纤维,以增强外墙的抗裂能力。丹强丝纤维应用在外粉刷的砂浆中以提高其抗破裂性能,耐冲击负荷,抗饶曲性,有效控制和减少砂浆中的裂缝的产生与扩展。丹强丝纤维还具有无污染,施工简易,防腐耐碱,经济合算,效果可靠的优点。3、成品保护(1)门框安装后施工时将门口两侧800mm高度范围钉铁皮保护,严禁推车撞损。
(2)设备槽孔应预留,因漏埋或未预留时,采用切割机开槽,严禁硬凿,损坏墙体,如有松动必须处理补强。(3)落地砂浆及时清除,以免与地面粘结,影响下道工序施工。(4)砌块在装运过程,应轻装轻放,计算好各房间的用量,码放整齐。(5)搭拆脚手架子时不要碰坏已砌墙体和门窗口角。第一节大体积混凝土施工(一)施工措施本工程基础筏板厚达1.2m,为防止大体积砼产生裂缝,保证大体积砼的浇筑质量,施工时,要严格按以下措施组织施工:1、尽量采用低水化热水泥,如矿渣水泥,以降低水泥水化热;2、采用高强水泥以减少水泥用量,水泥强度不低于42.5;3、掺加粉煤灰,粉煤灰作为掺合料的显著特点是水化热低,和易性好。使用前,要跟据相关规定对粉煤灰进行细度检测,控制掺和比例与操作程序,保证混凝土拌合物的均匀性。4、掺加泵送缓凝剂,降低水灰比,已达到减少水泥用量、降低水化热的目的。施工中要加强监控,以保证对混凝土的其他性能不起有害作用。缓凝时间初步定位6-8小时。5、本次基础筏板砼浇捣采用2台HBT-60B砼输送泵,分2路浇捣,混凝土分层浇捣,每层厚度300-500,按“分段定点,一个坡度,薄层浇铸,循序渐进,一次到顶”的斜面分成的方法。采用插入式振捣器,插点间距和振捣时间应按施工规范要求执行,带最上一层混凝土浇筑完成20-30min后进行二次复捣。6、砼表面处理。由于泵送砼的塌落度及流动性大,最后一次砼振捣后,表面有较厚一层水泥浆层,混凝土硬化时很容易产生干缩裂缝,为此,应对混凝土表面进行处理。通常在混凝土初凝前1-2小时用粒径10-20mm碎石均匀铺撒在混凝土表面,刮平、拍实,并用木抹子收光拉毛。(二)砼的泌水处理因泵送砼游离水偏多,在砼浇筑过程中,大量游离水会流向基坑最低处,故在浇筑大承台砼时,大量的积水应立即用污水泵抽出。不允许砼向水中浇捣,避免因水浸产生蜂窝或不密实。1、砼浇筑完成一个平面后为防止泵送砼表面因水泥浆太多水份流失太快,产生表面收水裂缝,所以砼在初凝前进行二次振捣,振捣应注意时机,以振捣后振动棒抽出时无振动眼,砼自然闭合为宜,振动完后及时用滚筒碾压后用木槎板打磨,压实以闭合收水裂缝。2、对大体积砼,必须采取表面保温潮湿养护,双层塑料布加双层草包全封闭养护既要使砼内水份保持一定的湿度又要使砼内外温差控制在25℃,采取电热板照射使其表面升温,因此大体积砼完毕后12-14小时后加覆盖表面体温养护,养护时间不少于14天。(三)大体积砼养护及测温1、掌握砼内温度变化情况,在现场设置测温房进行全天测温,采用电子测温仪对砼内、外温度,大气温度,水温进行及时温度测试,按规定时间进行,做好测温数据的记录,并及时绘制温度曲线,测温人员发现温差有上升时应及时地向工程技术人员通报,技术人员要采取表面升温措施。2、大体积砼内外温差需控制在25℃以内,为掌握砼温度变化,采用电阻侧温方法,对大体积砼的浇筑温度进行测温。采用昼夜测温连续监测,前5天每3h测温一次,5天以后每6h测温一次,连续进行不少于10天。3、测温要求(1)测量探头:热电偶(2)导线:四芯导线(3)测温仪:WXK02型(4)测点布置:WXK02(8个点/每台)4台设备(5)测温步骤a、设备的配件购买,按实际布线长度。b、钢筋绑扎完毕,立即进行测点布置,并调试成功c、砼接触探头之前,每两小时测温一次,直至砼接触探头d、砼与探头接触时,每半小时测温一次,直至砼浇筑完毕e、砼浇筑过程中,应薄层浇筑,当温度上升时,应合采取降温措施,如撒冰,降低入摸温度。f、砼浇筑完毕,茬砼温度峰值出现前后,应准备草包等物质防止砼表面温度下降,每一小时测温一次g、当砼峰值温度出现后约两天,即可拆除测温装置,整个过程完毕h、测温数据处理,绘制测温曲线4、大体积砼保温材料热工计算
本工程基砼底板厚H=1.2m,施工时平均气温为10℃(To=10℃,Tb=10℃),要求砼内外温度控制在25℃以内,采用塑料薄膜及毛毡保温养护。砼为C35抗渗砼,采用42.5号矿渣水泥配制用量Q=360Kg/m3,砼入模温度为15℃,查表知毛毡导热系数取λ=0.14W/mk。Tmax=1.1Q/(10+18)=1.1×360/10+18=57.6℃Ta=Tmax-25℃=32.6℃毛毡厚度:δ=0.5Hλ(Ta-Tb)×k/(25×λ)=0.5×2.5×0.14(32.6-18)×1.3/(2.3×25)=0.058m=5.8cm所以,初步采用2层毛毡保温养护,为保证保温效果,可增加一层塑料布,以增强抗风能力。第一节本工程拟采用的新技术、新工艺本高层住宅主楼工程结构复杂、工程量大、质量要求高,建成后必将成为标志性建筑之一,现该工程的设计已由设计院精心设计,其施工必须能代表国内领先水平,本单位将在该工程施工中广泛采用国际、国内先进的施工技术和方法,以实现用一流的设计、一流的施工、铸造一流的工程。结合本工程的特点本单位拟采用的新技术、新工艺有:1、采用新型模板脚手应用技术,确保所有现浇结构达到亚清水模板效果2、砼现浇楼面一次抹平收光防裂技术;3、结构施工砼浇捣采用布料杆随电梯井到液压上升,方便砼浇注,保护楼面钢筋不受损害。4、采用定型导向管导向振捣,确保梁、柱混凝土振捣密实;5、采用激光经纬仪进行测量内控,确保施工测量的精度达到设计要求;6、屋面施工及卫生间、地下室、防水技术7、砌体施工采用我公司研制的灌浆夹具,确保竖向灰缝砂浆饱满;8、采用计算机技术进行深化设计、施工项目管理、材料供应、成本控制等计算机应用技术;9、施工现场利用无线电通讯管理;10、竖向粗钢筋连接采用电渣压力焊、钢筋直螺纹接头、冷挤压接头连接保证钢筋连接质量;11、采用高强度抗渗砼确保地下室砼墙、板不出现裂缝,提高砼质量。12、采用大体积砼浇捣施工方法,和砼测温技术,确保基础砼浇捣质量。施工进度计划质量等级、质量保障措施第二节质量等级目标本工程按照国家标准《建筑安装工程质量检验评定统一标准》(GBJ300-88)的要求和施工技术规范进行质量检验评定,确保单位工程达到《泰山杯》创《鲁班奖》第三节质量管理(一)质量保证体系1、质量方针山东兴润建设有限公司质量方针:珍惜托付,科学管理,精心施工,真诚服务。在质量方针的指导下,工程具体实施中,本单位将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。根据通过第三方认证ISO9001文件化质量保证体系,广泛开展质量职能分析和健全企业质量保证体系,大力推行“一案三工序管理措施”即“质量保证方案、监督上工序、保证本工序、服务下工序”和TQC质量管理活动。强化质量检测与质量验收专业系统,全面推行标准化管理,健全质量管理基础工作,确保工程施工质量。2、组织保证体系本单位根据项目管理的需要,建立项目管理体系,以合同为制约,推行国际质量管理和质量保证标准(ISO9001
),强化质量职能。项目指挥部全体管理人员及分承包方将强化质量意识和质量职能;推行责任工程师和专业质检工程师负责制,施工全过程对工程质量进行全面的管理与控制;同时使质量保证体系延伸到各施工方、公司内部各专业分公司,项目质量目标通过对各施工方、内部各专业分公司严谨的管理予以实现。通过明确分工,密切协调与配合,使工程质量得到有效地控制。建立由项目指挥长领导,项目副经理、总工程师中间控制,专业质检工程师检查的管理系统,形成项目经理到各施工方、各专业分公司的质量管理网络。3、质量计划(1)根据ISO9001质量保证系列标准,我们制定二级质量保证计划。第一级质量保证计划是本期工程总工程师签发的一级质量保证计划,主要内容有:a)审批认定本工程的最终质量目标。b)审批本工程的施工组织设计。c)认可本工程的技术质量负责人。d)认可本工程的技术质量标准。e)审批本工程在应用和推广新技术新工艺的项目和应用过程中的技术质量标准。f)编制本工程的施工组织设计并根据总工的审批意见下达施工组织设计的执行令。g)审批施工组织设计并下达执行令。h)审批项目部对本工程各道工序的质量目标。i)审批项目部编制的本工程的技术质量标准。j)编制推广新技术新工艺的执行计划和技术质量标准,并下达执行令。k)建立质量控制网络,并根据实施情况下达质量管理指令。(2)质量保证计划是总工程师签发的质量保证计划,主要内容有:①编制本工程的质量目标。②根据本工程的施工图编制的施工组织设计,并下达执行令。③编制各主要工序的作业设计并下达执行令。④针对本工程,编制各主要工序的深化质量标准和质量执行计划(3)工程质量与管理控制⑴施工准备过程的质量控制①优化施工组织设计编制工序的作业设计与技术标准。本工程主要采用武建建安分项工程施工工艺标准QJ/WJ101-912-99(土建分册及安装分册)另外,需要编制的作业指导书有如下几个方面:a)工程测量作业指导书b)各类构件模板安装作业指导书;c)各类构件钢筋绑扎作业指导书;②组织好图纸会审工作,并作好分级技术交底工作。③作好新技术、新工艺的技术交底工作,本工程主要有钢筋的焊接技术、混凝土施工技术等。⑵施工过程的质量控制①严格按照质量程序控制施工。工程质量检验、工程质量保证流程图如下图:(二)质量管理程序与质量预控1、基本要素质量2、过程质量执行程序3、施工质量预控(1)主体结构质量管理点①钢筋工程质量控制②模板工程质量程序控制③砼工程质量程序控制4、装修工程质量管理点第一节质量保证措施(一)组织保证措施
根据组织保证体系图,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各岗位各行其职。职能表见项目管理职责。(二)采购物质质量保证项目经理部物质部负责物质统一采购、供应与管理,并根据ISO9001质量标准和公司物质《采购手册》,对所需采购和分供方供应的物质进行严格的质量检验和控制,主要采取的措施如下:1、采购物质时,须在确定合格的分供方厂家或有信誉的商店中采购,所采购的材料或设备必须出厂合格证、材质证明和使用说明书,对材料、设备有疑问的禁止进货;2、材料供应分公司委托分供方供货,事先已对分供方进行了认可和评价,建立了合格的分供方档案,材料的供应在合格的分供方中选择;3、实行动态管理。材料供应分公司、公司科技质量部、经营部和项目管理部等主管部门定期对分供方的实绩进行评审、考核,并作记录,不合格的分供方从档案中予以除名。4、加强计量检测。采购物质(包括分供方采购的物质),根据国家、地方政府主管部门规定、标准、规范或合同规定要求及按经批准的质量计划要求抽样检验和试验,并做好标记。当对其质量有怀疑时,就加倍抽样或全数检验。(三)技术保证措施1、专业施工保证本单位按照工程建设过程的工序界定要求设立专业分公司,重点在于强化技术含量大、有技术优势的专业公司,用先进的技术装备专业化公司。目前公司现有专业分公司:安装工程公司、防水分公司、装饰工程公司、物资公司、中心试验室等数家专业分公司,以这些实力雄厚。装备精良的专业分公司作为项目管理的支撑和保障,为工程项目实现质量目标提供了专业化技术手段。2、先进的模板体系本工程模板采用竹胶合板,从模板的设计,加工和拼装都能满足本工程高质量的要求。表面可以不抹灰或少量抹灰,只在砼表面稍加处理就行。且这种体系的模板刚度大、周转次数高,拆装方便,即可整装整拆,又可拆散后迅速组装成整体,施工速度快。模板支撑采用脚手架支撑体系,具有多功能、效率高、承载力大。安装可靠。便于管理等特点。3、钢筋连接技术14mm以上的钢筋采用电渣压力焊连接,22mm以上的钢筋采用钢筋直螺纹或冷挤压接头连接技术,钢筋连接采用专业施工队施工,操作工人现场培训,持证上岗,同时施工中严格按技术规范操作,加强质量检验与验收,确保钢筋连接质量。4、劳务素质保证本工程拟选择具有一定资质、信誉好的施工队伍,经业主及监理单位审定后参与本工程的施工,同时,我公司有一套对施工队伍完整的管理和考核办法,对施工队伍进行质量、工期、信誉和服务等方面的考核,从根本上保证项目所需劳动者的素质,从而为工程质量目标奠定了坚实的基础。5、加强成品保护装修施工期间,由于工期较紧,各工序交叉频繁,对于成品和半成品,通常容易出现二次污染、损失或丢失,势必影响工程进度,增加额外费用,因此,装修施工阶段成品(半成品)保护的主要措施:(1)设专人负责成品保护工作(2)制定正确的施工顺序制定每间房(或部位)的施工工序流程,将土建、水、电等各专业工序相互协调,排出一个房间(或部位)的工序流程表,各专业工序均按此流程进行施工,严禁违反施工程序的作法。(3)做好工序标识工作在施工过程中对容易受污染、破坏的成品、半成品标识“正在施工,注意保护”的标牌。(4)采取护、包、盖、封防护采取“护、包、盖、封”的保护措施,对产品和半成品进行防护和并由专门负责人经常巡视检查,发现现有保护措施损坏的,要及时恢复。⑸工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。第一节成品保护1、装修施工阶段,工种交叉繁多,对成品和半成品易出现二次污染、损坏和丢失,因此必须加强对成品和半成品的保护,加强交叉施工的成品保护制度。在各工种交接时,对上道工序的成品需进行检查并办理书面移交手续。同时采取以下措施:(1)根据施工程序绘制施工流程表,明确工作内容,非该工种人员一律不准进入施工区。(2)分层分段设专人负责成品保护和进行巡视检查。
(3)派专人负责保管钥匙和开门工作,未经许可不得进入己完工的房间。(4)预验后要修整的项目发“许可证”方可进入。2、通过业主与各施工单位协调共同搞好成品保护。项目经理部根据现场实际情况编制成品保护措施,要求各施工单位不得扳动已安装好的管线、开关、阀门等,未交工的厕所不得使用,不得随意取走管堵,易损坏的灯具、卫生器具等在土建门窗已安装后再进行安装。同时,要求安装施工时应注意对墙面、吊顶的保护,避免污染与损坏。第一节质量通病与预防措施土建工程各类质量通病防治表序号质量通病类别预防措施1梁墙接头不齐采用大模板和木竹胶和模板2楼板钢筋标高控制贯彻先放大样后下钢筋的原则,并控制好楼层标高3纵向钢筋偏位设置定位箍4墙面施工缝漏水做好施工缝的防水构造5施工缝结合不密实凿打至无松动石子,浇砼前刷素水泥浆一道6楼面钢筋的保护严禁闲杂人员上楼面;采用布料杆浇捣砼7墙柱支模后的清理开清渣口,浇砼前用水冲洗干净或采用吸尘器。8梁墙柱钢筋保护层的控制对撑定位,垫块控制9砼暴模的防治对扣件、弓形卡、支模方式逐步检查,限制震动棒的震捣时间10砼楼面标高的控制每4M2见方做好标高记11轴线偏差进行浇砼前、浇砼中、浇砼后三次复核12砼构件蜂窝麻面等严密检查模板拼缝,防止漏浆,震动棒的震动方式必须进行技术交底13室内抹灰面层起泡、爆灰、开花压光工作不能跟得太紧;石灰膏使用前要充分熟化14抹灰空鼓开裂或外墙面砖脱落基层清理干净彻底;抹灰前浇水;每层抹灰间隔一定时间;抹会后严格养护;外墙掺杜拉纤维或丹强丝纤维。采用界面剂处理基层。15剪力墙、柱与砌体之间的裂缝砌体顶严格斜砌;砌体与框架柱交界处采用玻璃丝布防裂。16地下室防水问题穿墙构件止水环埋置正确;砼连续浇捣;防水卷材铺贴接缝密实,基层干燥。17防水层起壳、起沙控制找平层的含水率;切实做好振捣密实、抹平收光、和养护工作;避免在雨天及其它恶劣环境施工。18卫生间漏水穿墙穿楼板管道保证埋置稳定、不松动;封口处搭接粘贴紧密,增作附加防水层;防水层施工前后作试水试验。安装工程各类质量通病防治表专业现象预防措施电气①配管管口毛刺②连接处焊缝错边、焊穿③箱、盒安装标高不一致①管口用半圆锉磨内口②调节好焊接电流③根据土建地坪基准弹线,确定安装高度。管道①管道支架选用不当,间距过大,标高不准支架固定不牢,螺栓孔毛糙。①根据图纸安装固定或活动支架,不准用钩钉作支架。②根据管内介质及管径,正确选用支架吊架结构形式。③支吊架一律采用机械下料、打孔,并用砂轮机清除毛刺。④按规定放线,坡度检查无误,再安装支架。先装支吊架,再上管道及管子托架。⑤支架安装应按不同支架选择不同安装方法。②排水不畅通,有堵塞现象①排水横管安装时,排水坡度不小于3‰,管子吊架间距不大于2米。②管口在楼面安装完,装卫生器具前,用混合砂浆临时封堵,开口时掏净垃圾、泥碴,并对管内进行清扫。
1、卫生间是容易产生滴、漏的主要部位,因此做好施工前期的预埋预留工作尤为重要。本工程所有穿楼板的立管均应设置套管,卫生器具落水管预留孔洞。施工前,应根据卫生间平面详图绘制预埋套管、预留孔洞位置详图,并反复核实卫生设备的规格型号、地坪与墙面装饰厚度,以确定套管的长度及预埋套管、预留孔洞位置,无误后方可施工。套管高出地面50mm,下端与楼板面平。上下层套管中心线需垂直。套管安装后应固定牢固,防止地坪捣制时发生松动,并应有专人负责。穿塑料管的套管内口应倒角。卫生间地坪防水层施工前,预埋套管、卫生器具穿楼板落水管应安装完毕,严禁在卫生间、厨房地坪防水层施工后剔洞。排水管穿屋面采用刚制防水套管,应严格按标准图施工。2、电气暗装管道剔槽应采用电动切割机,剔槽深度应达到工艺标准要求。朝上管口应封堵好,防止异物落入。管道弯曲半径应大于6倍管径。3、排水管粘接处应清理干净,粘接剂涂刷均匀,外溢粘接剂应及时处理干净,管道原有包裹层应待墙面装饰完毕后剥除,无包裹层的可用纸包裹,以免污染管道。第一节质量管理制度根据建筑业工程项目施工质量管理责任制,在工程中特制定以下质量管理制度。1、工程项目质量总承包负责制度:总承包单位对工程的全部分部分项工程质量向建设单位负责。每月向业主监理呈交一份本月的技术质量总结(由总包单位对分包工程进行全面质量控制),分包单位应对其分包工程施工质量向总包单位负责,各分包单位每月向总包方交一份技术质量总结。2、技术交底制度:坚持以技术进步来保证施工质量的原则。技术部门应编制有针对性的施工组织设计,积极采用新工艺、新技术;针对特殊工序编制要有针对性的作业指导书。每个工种、每道工序施工前要组织进行各级技术交底,包括项目工程师对工长的技术交底、工长对班组的技术交底、班组长对作业班组的技术交底。各级交底以书面进行。因技术措施不当或交底不清而造成质量事故的要追究有关部门和人员的责任。3、材料进场检验制度:本工程的钢筋、水泥和混凝土等各类材料需具备出厂合格证,并根据国家规范要求分批分量进行抽查检,抽检不合格的材料一律不准使用,因使用不合格材料而造成的质量事故要追究验收人员的责任。4、样板引路制度:施工操作注意工序的优化、工艺的改进和工序的标准化操作,通过不断探索,积累必要的管理和操作经验,提高工序的操作水平,确保操作质量。每个分项工程或工种(特别是量大面广的分项工程)都要在开始大面积操作前做出示范样板,包括样板墙板、样板件等,统一操作要求,明确质量目标。5、施工挂牌制度:主要工种如钢筋、混凝土、模板、砌砖、抹灰等,施工过程中在现场实行挂牌制,注明管理者、操作者、施工日期,并做相应的图文记录,作为重要的施工档案保存。因现场不按规范、规程施工而造成质量事故的要追究有关人员的责任。6、过程三检制度:实行并坚持自检、互检、交接检制度,自检要作文字记录。隐蔽工程要由工长组织项目技术负责人、质量检查员、班组长检查,并做出较详细的文字记录。7、质量否决制度:对不合格分项、分部和单位工程必须进行返工。不合格分项工程流入下道工序,要追究班组长的责任,不合格分部工程流入下道工序要追究工长和项目经理的责任,不合格工程流入社会要追究公司经理和项目经理的责任。有关责任人员要针对出现不合格品的原因采取必要的纠正和预防措施。8、成品保护制度:应当象重视工序的操作一样重视成品的保护。项目经理人员应合理安排施工工序,减少工序的交叉作业上下工序之间应做好交接工作,并做好记录。如下道工序的施工可能对上道工序的成品造成影响时,应征得上道工序操作人员及管理人员的同意,并避免破坏和污染,否则,造成的损失由下道工序操作者及管理人员负责。9、质量文件记录制度:质量记录是质量责任追溯的依据,应力求真实和详尽。各类现场操作记录及材料试验记录、质量检验记录等要妥善保管,特别是各类工序接口的处理,应详细记录当时的情况,理清各方责任。10、有关工程技术、质量的文件资料管理制度:工程文件资料的完整是工程竣工验收的重要依据,应真实和详尽。由专职资料员收集、整理、保管存档,做到工程技术、质量保证资料及验收资料随工程进度同步进行。11、工程质量等级评定、核定制度:竣工工程首先由施工企业按国家有关标准、规范进行质量等级评定,然后报当地工程质量监督机构进行等级核定,合格的工程发给质量等级证书,未经质量等级核定或核定为不合格的工程不得交工。12、竣工服务承诺制度:工程竣工后在建筑物醒目位置镶嵌标牌,注明建设单位、设计单位、施工单位、监理单位以及开工竣工的日期,这是一种纪念,更是一种承诺。我司将主动做好回访工作,按有关规定实行工程保修服务。13、培训上岗制度:工程项目所有管理及操作人员应经过业务知识技能培训,并持证上岗。因无证指挥、无证操作造成工程质量不合格或出现质量事故的,除要追究直接责任者外,还要追究企业主管领导的责任。
您可能关注的文档
- 造价工程师考试工程造价案例分析密押卷(B卷)定稿鲁班
- 杭州高新产业大楼鲁班奖工程自查报告
- 一年级语文下册《鲁班和橹板》
- 浙江某大酒店创鲁班奖工程施工质量汇报
- 23、鲁班和橹板第二课时
- 23鲁班和鲁板(曹蕾)
- 一级建造师机电实务鲁班密押A卷
- 工程鲁班奖创优策划书(白楼宾馆贵宾楼)
- 先学顺导(鲁班和橹板)
- 鲁班钢筋板的绘制基本操作讲解
- 23《鲁班和橹板》
- 认知鲁班钢筋(施工版)在钢筋翻样与加工中的应用
- 鲁班和鲁班doc
- 北京某科研办公楼地上主体钢筋工程施工方案(鲁班奖 附照片)_secret
- 某创鲁班奖办公楼装饰装修施工技术总结_
- 机电工程-鲁班奖创优方案
- 高清图解鲁班奖工程机电安装
- 广西大学及鲁班路周边物理环境调研
