鲁班奖工程资料整理过程中应注意问题 【摘要】针对在鲁班奖工程资料复查过程中存在的问题,从鲁班奖工程资料复查重点,技术资料填写、收集应注意的细节问题及资料应真实有效、方便查阅三个方面阐述如何整理鲁班奖工程资料。【关键词】鲁班奖;工程资料;复查重点;细节问题鲁班奖是国家级建筑工程质量的最高荣誉奖。随着建筑施工企业精品意识的增强,各施工企业愈来愈把创鲁班奖工程作为企业以质量兴业的突破口。今天的质量就是明天的市场,获得”鲁班奖”是各建筑企业不断追求的目标。本文根据申报鲁班奖的成功经验,对鲁班奖复查中工程资料需要注意的几个问题进行了归纳总结,主要有以下三个方面:一、鲁班奖工程资料的复查重点每年鲁班奖工程资料复查都有侧重点,例如2007年工程资料就重点抽查了工程地质报告,桩基检测报告,施工组织设计及施工方案,地基基础与主体结构相关的资料,沉降观测记录,尤其是结构工程验收记录等,这里不一一列出。对于以上重点抽查资料,必须保证是原件,其它具体要求如下:6

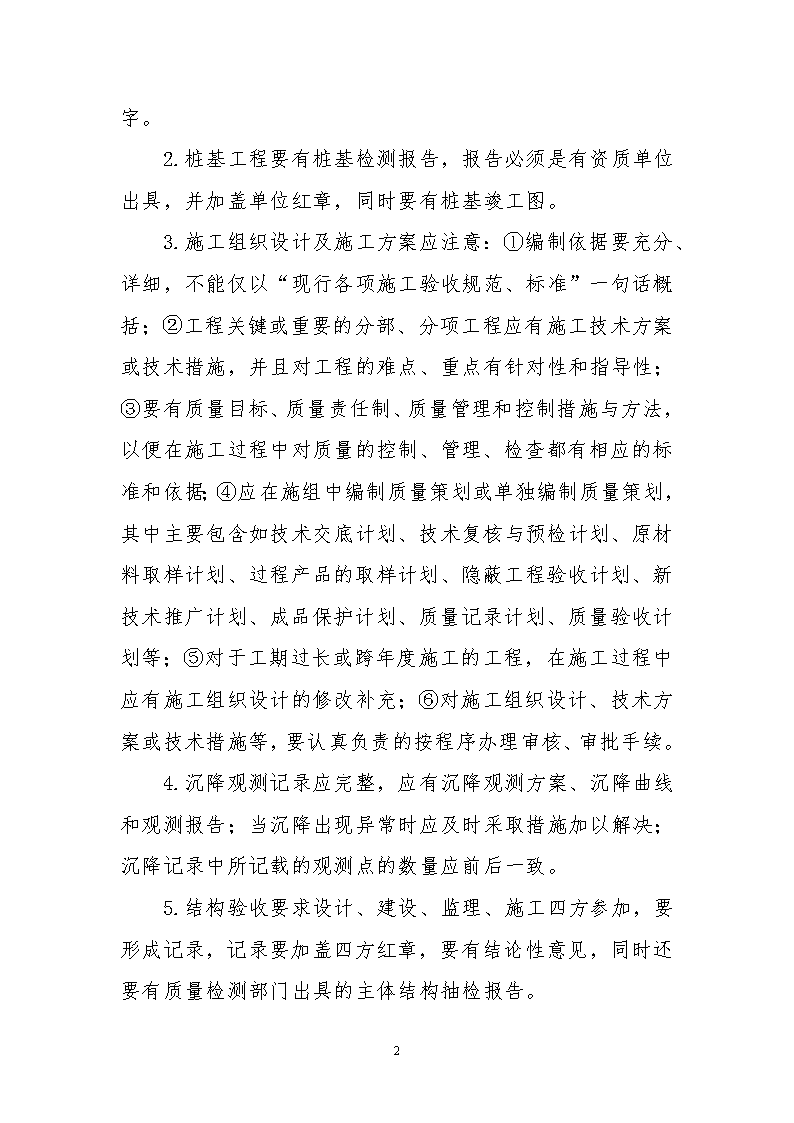

1.工程地质报告应注意,首先要是有资质单位出具的工程地质报告,报告必须有勘察单位的红章,并有勘测人员签字。2.桩基工程要有桩基检测报告,报告必须是有资质单位出具,并加盖单位红章,同时要有桩基竣工图。3.施工组织设计及施工方案应注意:①编制依据要充分、详细,不能仅以“现行各项施工验收规范、标准”一句话概括;②工程关键或重要的分部、分项工程应有施工技术方案或技术措施,并且对工程的难点、重点有针对性和指导性;③要有质量目标、质量责任制、质量管理和控制措施与方法,以便在施工过程中对质量的控制、管理、检查都有相应的标准和依据;④应在施组中编制质量策划或单独编制质量策划,其中主要包含如技术交底计划、技术复核与预检计划、原材料取样计划、过程产品的取样计划、隐蔽工程验收计划、新技术推广计划、成品保护计划、质量记录计划、质量验收计划等;⑤对于工期过长或跨年度施工的工程,在施工过程中应有施工组织设计的修改补充;⑥对施工组织设计、技术方案或技术措施等,要认真负责的按程序办理审核、审批手续。4.沉降观测记录应完整,应有沉降观测方案、沉降曲线和观测报告;当沉降出现异常时应及时采取措施加以解决;沉降记录中所记载的观测点的数量应前后一致。5.结构验收要求设计、建设、监理、施工四方参加,要形成记录,记录要加盖四方红章,要有结论性意见,同时还要有质量检测部门出具的主体结构抽检报告。6
二、工程技术资料填写、收集时应注意的细节问题如果工程一开始就制定争创鲁班奖的质量目标,那么在施工过程中编写、收集和整理工程技术资料就要注意下面这些细节问题。1.施工技术资料用语应规范技术资料用语应规范,计量单位应统一。例如,施工组织设计和方案要统一格式、统一字体及大小、统一计量单位;不能使用作废的计量单位,应正确使用规范的计量单位,如标高为米,长度为毫米,不能混用;质量单位“吨”的符号是t,而不能写成T等。工程中使用单位为汉字时,统一都用汉字,不能汉字和符号混用。2.施工日志要填写全面从所检查的施工日志的情况来看,不记、漏记、补记的现象比较普遍,而且多数日志记录内容过于简单,不能充分反映当日施工的部位、施工内容、施工班组、质量情况以及其他施工组织情况,不能与其他相关资料交圈,使施工日志不具有可追溯性;同时施工日志要分开专业进行填写。3.技术交底要有监理意见施工中技术交底要针对施工前的准备、使用的材料、配合比情况、设计及施工组织设计中有那些要求、质量达到的标准、结构安全措施等方面的内容进行技术交底。交底最后要有监理单位签署结论性意见。6
4.材料证件须有可追溯性施工中所用原材料的证件应为原件,如为复印件应加盖经销单位红章,并注明原件存放处,抄件人姓名和时间。对于每一份原材料证件上还应注明进场时间、数量、规格、用于工程部位等。做到每一份原材料证件都有可追溯性,交圈封闭。5.钢筋焊接试验要有工艺检验工程中钢筋焊接报告取样数量与工程实际应相符,应杜绝漏取和少取现象,同时在焊接取样前要做焊接工艺检验。6.隐蔽工程验收记录填写应规范(1)隐蔽验收的项目不完整,应该进行隐蔽验收的分项工程没有进行验收或先后几道工序应分别验收的只填写一张验收单。这一问题在屋面工程中尤为突出。在此特别提醒:应该明确“隐蔽工程”的概念,凡是被下道工序所覆盖而不可见的工程都属隐蔽工程,均应进行隐蔽工程验收并填写相应的记录。(2)隐蔽验收的记录填写不详细,特别是验收时所应检查的内容不详细;验收结论笼统、不明确。如:钢筋工程隐蔽验收内容规范规定应包括:6
①纵向受力钢筋的品种、规格、数量、位置等;②钢筋的连接方式、接头位置、接头数量、接头面积百分率等;③箍筋、横向钢筋的品种、规格、数量、间距等;④预埋件的规格、数量、位置等内容。再如:地基验槽隐蔽记录,应有地槽(坑)的平面、断面尺寸,槽(坑)底标高、土质种类、土质是否均匀一致等详细记录,并且在文字叙述上无法叙述清时还应该附图说明。但实际在填写隐蔽工程验收记录时就只有几句话说明了事,所要验收的内容并没有一一说明质量情况。检查结论要求填写真实可靠的结论性意见。三、资料应真实有效、方便查阅、简洁准确可以简单地概括为以下两点:1、凡是与工程建设有关的反映工程质量的所有技术管理资料、质量管理与控制资料,均应做到真实、有效、及时、完整、齐全、准确,要具有可追溯性;有检查评定结论或结果要求的,其结论或结果必须真实可靠、语言规范;所有资料应签证、盖章手续齐全。2、工程资料应有总分目录表,要便于查阅,简洁准确。6
总目录的编排应符合《建设工程文件归档整理规范》(GB/T50328-2001)要求;卷内目录应尽量详细,材料可按种类列出,如:①钢筋备案证合格证及检测报告,②水泥备案证合格证及检测报告等。施工试验可按试验种类排列,如:①土壤试验,②砂浆试验等。隐蔽工程可按分部、子分部、分项排列,如:①地基与基础隐蔽工程检查记录,②主体隐蔽工程检查记录,③钢结构工程检查记录,④防水工程检查记录等。施工记录可按分项排列,如:①施工放线测量记录,②沉降观测记录,③混凝土工程施工记录等。工程质量检查记录可按分部排列,如:①地基与基础工程验收记录,②主体工程验收记录等。为了查看方便,在卷内目录下还要设置技术资料分目录,技术资料分目录是对应于卷内目录内的每一个文件题名而设立的。分目录应包含序号、资料内容、材料页数、时间、页号。分目录在排列上应系统性,如:材质与产品检验类的排列顺序为:材料汇总表——材料备案证或合格证及合格证抄件——复试报告——材料备案证——复试报告依此类推一一相对应地排列并装订在一起,同时按时间顺序排列。装饰、安装材料也相同。其余工程资料排列顺序以层数排列或以时间排列均可。综上所述,只要在日常的施工过程中抓住工程资料中的重点,及时、准确、真实地填写,不忽略任何一个细节问题,加强与相关部门的交流和沟通,不断地总结实践经验,就能事半功倍地做好鲁班奖工程的资料。参考文献:[1]《建设工程文件归档整理规范》(GB/T50328-2001)6
您可能关注的文档
- 人民医院标准化建设工程创建鲁班奖策划书
- 综合防治加气混凝土砌块填充墙抹灰开裂施工工法(鲁班奖_图文并茂)_secret
- 鲁班奖施工经验总结
- 鲁班培训2012年二级市政模拟题
- 创鲁班工程计划书
- 西安鲁班装饰服务指标
- 鲁班 转化各种构件的一些应用技巧
- 鲁班钢筋应用问题集锦
- 紫竹大厦鲁班奖获奖心得
- 上海某高层住宅小区施工质量创优汇报(高档全装修 鲁班奖).ppt
- 上海某高层住宅小区施工质量创优汇报(高档全装修_鲁班....ppt
- 2014~2015年度中国建设工程鲁班奖
- 广联达与鲁班对比
- 创中国建筑工程鲁班奖措施(涉及管理、技术、质量、资料)
- 某大型图书馆钢结构提升施工方案(鲁班奖 地面拼装 整体提升)
- 鲁班奖电气质量问题和处理措施
- 鲁班奖传统申报方式申报资料光盘扫描制作说明
- 西安鲁班培训2017年二级建造师考前模拟题《市政实务》
